欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    样板施工作业指导书.doc

    • 资源ID:1505556       资源大小:989.50KB        全文页数:33页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    样板施工作业指导书.doc

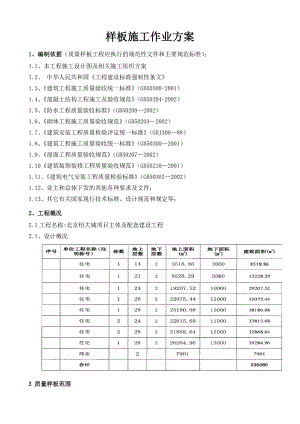

    样板施工作业方案1、编制依据(质量样板工程应执行的规范性文件和主要规范标准);1.1、本工程施工设计图及相关施工组织方案1.2、 中华人民共和国工程建设标准强制性条文1.3、建筑工程施工质量验收统一标准(GB50300-2001)1.4、混凝土结构工程施工及验收规范(GB50204-2002)1.5、防水工程质量验收标准(GB502082002)1.6、砌体工程施工质量验收规范(GB502032002) 1.7、建筑安装工程质量检验评定统一标准(GBJ30088) 1.8、建筑工程施工质量验收统一标准(GB503002001) 1.9、屋面工程质量验收规范(GB502072002) 1.10建筑装饰装修工程质量验收规范(GB502102001) 1.11、建筑电气安装工程质量检验标准(GB503032002) 1.12、业主和总体下发的其他各种要求及文件;1.13、其它有关国家现行技术标准、设计规范和规定等;2、 工程概况2.1工程名称:北京恒大城项目主体及配套建设工程2.1、设计概况3 质量样板范围3.1、根据项目部的人员,由项目经理统一调配人员组成样板制作指导、监督小组。组长:项目经理副组长:项目执行经理、项目技术负责人、项目技术主任成员:专业工程师、质检员、安全员、材料员、工长、班组长3.2、根据施工进度要求及时对项目管理人员、班组操作工人进行技术、安全、质量、操作规程的交底工作,有条件时可到其他项目实物样板层进行参观。3.3、及时进行分部工程的隐蔽验收工作,以便组织实物样板的施工。3.4以下施工环节和工艺操作必须做到样板引路341标准层的结构施工的第一层(或第二层):以一个标准层为一个样板单位,包括柱梁板的模板和支撑系统搭设工艺,钢筋绑扎工艺,预埋管线和铁件的敷设位置,预留洞孔位置,混凝土浇灌程序,拆模程序,各工种交叉搭接的作业计划。342砌墙施工:以一层中的一个单元为样板单位。重点在外墙块体材料砌筑时的手势步骤,以保证灰浆饱满,不留渗漏隐患。使用新型墙体材料的,必须以完整的一层标准层楼面作为样板层,其操作工艺由监理确认,其建筑效果由设计单位确认。 35外购成品封样 351在签订成品采购合同的同时,必须向供方索取封样的样品和书面的质量指标,作为合同附件。封样的样品上必须有供方不可失灭和否认的印记。样品的选定由设计单位确认,并由监理单位妥善保管。 3.52成品进场时,监理单位凭封样标准验收,发现有差异的应立即报告本主办岗位,对总包采购的成品,本主办岗位作出决定后,由监理单位告知总包处理:对甲供或甲方指定成品,本主办岗位应报告项目经理,并协助项目经理处理。 353对于不符封样质量标准的甲供或甲方指定成品,施工单位有权拒绝使用,如本主办岗位(或本岗位上级)强行指令施工单位使用而引起质量事故的,本主办岗位(或本岗位上级)应负失职责任。3.6以下外购成品必须封样 361门窗样品 包含所有型材的断面,附件和五金样品的展板一块,已组装完成的同系列中定货数量最多的一种规格实样一套,如现场条件许可,样品可以直接安装到永久性位置上,以观实效。施工其间的成品保护由总包负责。 362外墙涂料 在现场选一个面积较大的墙面拐角处(其中一面应向阳),要求表面毛糙度与施工墙面基本一致,并能保留到外墙涂料施工结束之前。由供方提供材料和工艺标准,由施工单位的油漆工在旁站的供方技术员现场指导下,在两个互成角度的墙面上各涂布二到三平方。精确计量所用的主副料,并按涂布实际面积折算成单方用料。将贴有完整标签的用剩空桶作为封样保存。 363内墙涂料 与外墙涂料的做法基本一致,只是样板选择在室内。 364外墙 包括玻璃幕墙等。在结构主体上选择一处便于观察的墙面拐角(其中一面应向阳)。完全使用供方提供的主副料,由已确定的专业施工单位试贴或试安装。试贴面积根据观察需要由现场决定,预计在正式施工时需要凿除而毁坏的,应另向供方索取样品封样保存,如面砖至少一箱,各种材质石板的规格料至少一块。 365金属或玻璃料的阳台拦杆,栏板和扶手 可直接在已纵横拉线定位的阳台上按设计要求制作安装。其式样,用料,颜色由设计单位确认,现场成品保护由总包负责。 366各种预埋和外露的管材及配件 同时采用不同厂商牌号的,由监理单位贴好厂商标签妥善保管。 367各种电器插座、开关、户用配电箱 由监理单位贴好厂商标签妥善保管。 368防水、保温材料 卷状和块体状的材料以实物封样,流质状的材料以供方提供的包装样品封样。并在实地进行样板施工,精确计量单方耗用量。对从未使用过的新型材料,必须在实地试验铺装,即在供方的指导下采用供方建议的操作工艺进行样板施工,其效果由设计单位确认。3.7、本工程拟定:实物样板展示区将施工主要内容中所有的主要实物样板制作出来;本工程主要工程质量样板为:钢筋工程、模板工程、砼工程、防水工程、砌筑3.8、按进度将各施工材料分批进场,并进行相关见证送检工作,确保施工材料符合设计、施工要求。4 分部分项工程实物样板施工4.1、防水工程4.1.1 地下防水4.1.1.1 地下防水分为:基础底板防水、地下室外墙防水、地下室顶板防水,全面施工前,及时进行地下结构的隐蔽验收,施工前应提前将防水材料进行见证送检,送检合格便可进行样板施工。4.1.1.2 及时确定符合资质要求的专业防水队伍进场,并对其操作人员进行技术交底,所有人员持证上岗。4.1.1.3 筏板基础防水,在展示区做一小型基础底板,做法与主楼做法保持一致。4.1.1.4 在监理及甲方专业人员的见证下可进行淋水试验,并做好相关隐蔽验收记录,收集好相关图片、影像资料。4.1.1.5 挑选几个熟练工人进行防水操作,现场施工技术员均按专项施工方案的操作工艺要求跟踪进行检查,发现问题及时整改,操作过程中可请监理及甲方专业人员进行现场指导;施工完毕报请项目技术质量部门进行检查,检查合格后请监理、甲方等专业人员进行验收,对验收时提出的问题限期进行整改,整改合格后进行复验,验收合格办好隐蔽验收记录,收集好相关图片、影像资料,验收合格后及时进行保护层施工。4.1.1.6样板操作时每层作法依次错开2030cm左右,行成一个阶梯剖面,每个剖面均能清晰反映各层作法,施工完成后在剖面各层作法上注明其名称、材料及工艺要求、操作注意事项等;验收合格填写好验收合格牌实行挂牌制度,合格牌应标明施工时间、操作人员、验收人员名称及验收时间、检查实测实量结果、合格状态等相关内容。4.1.1.7 安排专人对样板进行看护,不得让样板受到损害。4.2、混凝土结构工程施工期间,样板地点选择定位在工地进口处设置的样板展示区。4.2.1 模板分项工程4.2.1.1 样板主要体现出的内容:模板安装中支撑体系、安装和加固方法、防止胀模、漏浆的技术措施及模板的垃圾出口孔制作。4.2.1.2 项目技术、质量部门根据图纸设计、专项施工方案的要求详细地对班组操作人员进行安全、技术、质量交底。交底所做样板是根据图纸中选取的局部在楼板上进行制作,如短肢剪力墙、牛腿、梁柱接头等部位的安装、加固。4.2.1.3 样板制作时施工技术人员现场指导、监督,发现不符合方案要求的部位立即整改,确保样板施工质量符合图纸设计、施工规范要求;施工完成后进行自检,自检合格后配备好检测工具报项目技术质量部门、监理、甲方专业人员验收,对验收提出的意见按期进行整改,复验合格后办好隐蔽验收记录,填写好验收合格牌,标明施工部位、时间、操作人员、验收人员名称、产品合格状态及验收时间悬挂在对应的工序上面,便于参观。4.2.1.4 安排专人做好成品保护工作。4.2.2 钢筋分项工程4.2.2.1样板主要体现出的内容:柱、剪力墙、梁、板、梁柱接头、楼梯等钢筋的制作、安装、定位;受力纵筋连接(焊接、机械连接等)外观质量。4.2.2.2项目技术、质量部门根据图纸设计、专项施工方案的要求详细地对班组操作人员进行安全、技术、质量交底。交底所做样板是根据图纸中选取的局部在模板分项工程基础上进行制作。制作过程中和模板样板应紧密结合,充分展现出各部位的施工重点及通病防治措施。4.2.2.3 钢筋的下料、制作、安装过程中,现场技术人员都要旁站指导、监督,必须要按照图纸、方案施工。施工完成后进行自检,自检合格后配备好检测工具报项目技术质量部门、监理、甲方专业人员验收,对验收提出的意见按期进行整改,复验合格后办好隐蔽验收记录,填写好验收合格牌,标明施工部位、时间、操作人员、验收人员名称、产品合格状态及验收时间悬挂在对应的工序上面,便于参观。4.2.2.4 安排专人做好成品保护工作。4.3、砌筑分部工程4.3.1 砌筑样板应体现以下内容:4.3.1.1有代表性的部位的砌体的砌筑方法,如不同材质交接处、T型墙、十字墙等部位;4.3.1.2有代表性的门窗洞口的处理;4.3.1.3填充墙底部、顶部的处理;4.3.1.4构造柱、圈梁、过梁的处理。4.3.2 砌筑全面施工前需要进行实物样板墙体的砌筑,地点设在栋号内户单元内。4.3.3 样板墙体砌筑时先确定样板在图纸中的方位。按施工图放出墙体位置线、结构墙柱上弹出水平标高线、砌块模数线、门窗洞口位置线、构造柱、圈梁位置线,楼面上弹出墙体控制线(垂直方向十字线),并认真复核无误后办好隐蔽。4.3.4 按进度要求根据水平标高线,设置好墙体拉结钢筋、构造柱钢筋、门窗洞口过梁钢筋并办好钢筋隐蔽验收记录。4.3.5 对其操作人员进行安全、技术、质量交底,所有人员持证上岗。4.3.6 挑选几个操作熟练地工人按规范要求进行砌筑,控制好下脚实心砖高度、灰缝厚度、墙体垂直、平整度、上口斜砌高度及每天砌筑高度。4.3.7 在砌筑过程中及时请公司技术部人员、甲方、监理专业人员现场察看、指导,确定出最佳砌筑方案,方案确定后将各部位相关技术、操作要求分别注写在墙体上,按要求进行整改砌筑,砌筑完成进行自检,自检合格后报甲方、监理单位验收,验收合格填写好验收合格牌,标明施工时间、操作人员、验收人员名称及验收时间、检查实测实量结果、合格状态等相关内容。4.5、内墙装饰4.5.1 内墙装饰样板地点,选择其中面积较大的墙面进行施工,将各部位墙体抹面及涂饰在该墙上施工,每个样板10m2左右。4.5.2 对其操作人员进行上岗前的培训及技术交底,确保操作人员熟悉操作规程及质量要求,所有人员持证上岗。4.5.3按要求在不同墙体材料交接处、电箱、柜同墙厚处背面加设钢丝网(每边宽出不小于30cm),并钉设牢固(钢钉间距不大于250mm);在砼墙面上进行1:1水泥浆甩浆,养护;根据墙体控制线(垂直方向十字线)定出墙面抹灰厚度。4.5.4 技术质量检查人员对墙面灰饼厚度进行检查,确保样板方正,无大小头,对不格的灰饼进行返工,直至符合要求。4.5.5 按灰饼进行抹样板灰,各不同样板抹灰面积一般不小于10m2,施工时严格按操作工艺进行分层施工,(涂料面层在抹灰面干燥后进行)操作时每层作法依次错开2025cm左右,行成一个阶梯剖面,每个剖面均能清晰反映各层作法,施工完成后在剖面各层作法上注明其名称、材料及工艺要求、操作注意事项等。4.5.6 项目部、监理、甲方专业工程师检查验收合格后填写好验收合格牌,标明施工时间、操作人员、验收人员名称及验收时间、检查实测实量结果、合格状态等相关内容。4.6、门窗安装工程4.6.1 门窗安装样板施工定在栋号内一单元立面。4.6.2 对其操作人员进行上岗前的培训及技术交底,确保操作人员熟悉操作规程及质量要求,所有人员持证上岗。4.6.3 墙体面层抹灰完成后可进行门窗安装样板的施工,施工前技术人员及时将各门窗中心线,水平标高线弹在抹灰面上,门窗开启方向、规格、型号标注清楚,并认真复核确保无误。4.6.4 检查门窗洞口尺寸是否符合要求,门窗周边应留不小应于2cm的塞缝间隙,但也不能大于5cm,周边墙体无松动基体,发现问题及时处理。4.6.5 由专业人员进行门窗框的安装工作,安装时其中线应与墙体上所弹中线吻合、门窗角无大小头、门窗框无变形(无下挠、侧弯)、固定牢固。4.6.6 门窗框安装经验收合格后便可进行周边的塞缝工作,塞缝砂浆采用聚合物水泥砂浆塞缝(可适当掺入膨胀剂),对于大于5cm处采用C20细石砼进行立模塞缝,塞缝前对基层进行充分洒水润湿,塞缝时派专人进行操作;塞缝时需对门窗框进行临时支撑,以防因塞缝产生变形,塞缝完成后砂浆硬化有强度后方可将支撑拆除;拆除后应对门窗框进行检查,对发现有变形的及时进行修整,确保无变形,塞缝完成后及时进行淋水试验,有渗水的立即返工,塞好缝的门窗派专人认真洒水养护不少于7d。4.6.7 塞缝养护完成后派专人进行门窗边的包边、收边工作,其边角垂直度、平整度、方正度需符合设计、施工要求;施工完成后应将门窗框上的水泥砂浆清理干净,不能将其表面划破。4.6.8 门窗收边完成,根据要求进行门窗扇的安装,经自检合格后报项目部、监理、甲方专业工程师检查验收,对验收提出意见按期整改,验收合格后填写好验收合格牌,标明施工时间、操作人员、验收人员名称及验收时间、检查实测实量结果、淋水试验检查情况等相关内容。4.7、外墙装饰4.1施工完成后便进行外墙装饰实物样板施工,实施部位应与甲方指定的样板房楼层外(暂定在各栋号内一楼号一侧外墙)。4.7.2 对其操作人员进行技术交底,所有人员均进行岗前安全、技术培训,持证上岗。4.7.3 将实施实物样板部位外墙的螺栓洞、砼麻面、砖墙面孔洞进行封堵,墙面浮灰清理干净;认真检查墙体上口斜砌砖是否有变形,下脚实心砖是不有松动现象,发现问题及时用高标号砂浆进行封堵;在不同墙体材料交接处、管线处加设编织钢板网(每边宽出不小于30cm),并钉设牢固(钢钉间距不大于250mm);在砼墙面上清理干净后,进行1:1水泥浆甩浆,养护不少于7d。4.7.4 外墙面处理好后请监理、甲方专业工程师进行局部外墙隐蔽验收,做好隐蔽验收记录。4.7.5 根据墙面垂直度、平整度及轴线将外墙抹灰层厚度做出主灰饼,拉通线做好墙面灰饼,灰饼间距不大于1.8×1.8m,主灰饼必须与墙面粘结牢固,确保其不掉落,对抹灰厚度大于3cm处进行满钉钢板网高强砂浆刮糙处理,并及时进行洒水养护确保其与墙面粘结牢固,无空鼓、开裂现象。4.7.6 按灰饼进行外抹灰纤维砂浆样板施工,涂料、面砖装饰外墙各施工抹灰面积一般不小于10m2的样板,施工时严格按操作工艺进行分层施工,操作时每层作法依次错开2025cm左右,行成一个剖面能清晰反映各层作法,每层操作完毕均请监理、甲方专业工程师进行验收,并将验收实测数据标注在墙面,不合格的立即返工,直至全部合格;纤维砂浆抹灰完成后根据要求进行洒水养护,不得少于7d;面砖墙面及时将面砖线在墙面上放出,待墙面养护期满后进行面砖贴面施工。4.7.7 施工完成经自检合格后报公司、监理、甲方专业工程师检查验收,对验收提出意见按期整改;验收合格后在剖面各层作法上注明其名称、材料及工艺要求、操作注意事项、养护情况及时间,面层及基层实测数据并填写好验收合格牌。4.8、样板房4.8.1 根据北京市建筑工程质量监督站的要求进行交楼样板的施工,及时与甲方、监理联系确定样板房设置位置、楼层单元号。4.8.2 提前与甲方联系确定样板房的砌筑及土建装修方案,根据方案及时编制样板房施工材料材料计划,确保材料按时进场。4.8.3 交楼样板房装修做法出具后,组织施工人员认真熟悉样板房砌筑及装修施工图,在业主的主持下进行会审、设计交底,确保施工人员能按设计单位意图施工;会审后技术人员及在楼面准确放出墙体各构件位置线,注明各部位墙面装饰装修作法,标准。4.8.4 及时安排操作人员进行的施工,并通知相关专业施工单位进行预埋、预留工作,砌筑时及时按甲方及设计人员变更、修改进行施工。4.8.5 施工完成后,及时请监理、甲方专业工程师进行隐蔽验收工作,验收合格同意隐蔽后办好隐蔽验收记录;同意隐蔽后将楼层所有管道安装完成,管道上出板房上一层楼面,下到样板房下层楼面,所有管道经业主及监理专业人员验收合格后,进行楼层封堵,并将样板房上层外墙周边脚手架用镀锌铁皮进行密闭防护,与墙体间打胶处理,确保上部施工污水不污染样板房外墙及外窗。4.8.6 样板房楼层管道洞口、外脚手架防护好后及时组织人员进行内外抹灰、厨卫间、阳台等防水施工及内外墙装饰装修工程其他的施工任务。4.8.7 样板房各分项分部工程施工完成后,均及时请业主、监理专业工程师进行隐蔽验收,验收合格后报请质量监督部门进行验收,对检查提出的问题及时整改,整改完成后再次报请质量监督部门进行复验,验收合格并做好相关隐蔽验收记录。4.8.8 及时整理好交楼样板房的所有施工资料(包括影像资料),把施工中提出的注意事项及问题汇总,作为技术交底材料对所有操作人员进行交底,确保工程质量符合设计、施工要求。5 主要管理措施5.1样板质量保证措施工程质量目标:合格。为保证本工程创优目标的实现,其中“地基与基础工程、主体工程、装饰工程、屋面工程”等分部工程必须保证优良。分项工程质量检验合格率100%,优良率为90%以上。5.1.1、项目质量管理体系项目根据公司的质量体系程序文件和质量手册,制定项目的样板施工作业指导书。明确项目的样板质量管理体系及各分包的质量职责。5.1.1.1、项目样板质量管理体系由决策层、监控层、管理层、作业层四层组成,从结构上保证项目质量要求的实现。5.1.1.2、项目经理、总工程师、工程经理、成本经理、电气主管、暖通主管组成项目样板质量管理决策层;技术设计部、质量部、工程部、水电部、材料设备部、预算部组成监控层;各劳务与分包的管理人员组成管理层,负责检查、控制、改进质量落实情况;各劳务与分包的施工人员组成作业层,负责落实项目的质量要求。5.1.2、质量职责 根据本公司的项目管理模式,以及ISO9000的要求,对项目各部门及项目主要管理人员的质量职责进行明确规定,做到“分工明确、责任到人”。5.1.3.质量管理措施5.1.3.1、目标管理我们对单位工程的分部工程进行目标分解,以加强施工过程中的质量控制,确保分部、分项工程优良率、合格率的目标,从而顺利实现工程的质量目标。5.1.3.2、加强预控:项目开工之初,编制项目策划、创优计划、质量计划等;加强对图纸、规范的学习。 项目将定期组织技术人员、现场施工管理人员以及分包的主要有关人员进行图纸和规范的学习,做到熟悉图纸和规范要求,严格按图纸和规范施工。同时也给图纸多把一道关,在学习过程中对图存在的问题及时找出,并将信息及时反馈给设计院。5.1.3.3、施工前编制施工组织设计、样板专项施工方案、技术交底 施工前我们将编制施工组织设计、专项施工方案、技术交底、用以指导工程的施工。编制时结合工程实际认真编写,并掌握施组战略的指导性、方案战役的部署性、交底战斗的可操作性,做到三者互相对应、相互衔接、相互交圈,层次清楚、严谨全面,符合规范,使之真正成为我们施工中可以遵循依靠的指导文件。相关技术工作的质量保证体系见下表:技术工作质量保证体系图纸会审及核定会签整理纪要设计交底收集问题审图1、图纸设计是否符合有关标准及规范、有无错误、尺寸标注是否交圈、钢筋或构件安装是否与标高吻合、专业配合有无矛盾。2、施工机械、场地等能否实现设计要求,提出合理化建议施工组织设计交底印发审批修订讨论编写1、由项目总工负责组织编写,在项目经理和项目总工的共同主持下召集各专业工程师、技术员、工长、安全员、质检员、班组长等施工负责人讨论论证,修订审批后印发人员并进行交底。2、施组要求施工程序合理科学、施工方法正确先进、提高新技术新工艺新材料推广应用程序,质量控制全面合理、内容齐全。技术交底施工班组长专业施工工长专业工程师项目总工1、各分部分项工程开工前均须逐级书面技术交底并留下记录。2、施组或方案须将内容全部交清,明确质量标准、时间、材料机具及安全要求。材料试验资料员材料员试验员项目总工1、检查合格证、复试报告、施工试验报告是否合格,不合格情况及时上报。技术资料管理1、施工技术资料及时收集整理,做到准确、交圈、整齐、清洁无涂改。2、督促有关人员及时准确移交资料,定期整理和检查。5.1.3.4注重对分包队伍的选择我们将选择具有一定资质、信誉好且与公司长期合作的分包队伍参与本工程的施工,我公司对分包队伍已建立了一套完整的管理和考核办法,对分包队伍进行质量、工期、信誉和服务等方面的考核,从根本上保证项目所需劳动者的素质,为工程质量目标奠定坚实的基础。5.1.3.5做好培训和交底增强全体员工的质量意识是创过程精品的首要措施,项目将定期组织质量讲评会,同时组织到内外部单位进行观摩和学习,并邀请上级质量主管领导和专家进行集中培训和现场指导;项目还将做好规范、标准和技术知识的培训工作,促使项目人员的素质不断提高,从人的因素上消除产生质量问题的源头。项目对分包主要管理人员也要进行施工质量管理的培训,对分包班组长及主要施工人员,按不同专业进行技术、工艺、质量综合培训,未经培训或培训不合格的分包队伍不允许进场施工。项目责成分包建立责任制,并将项目的质量保证体系贯彻落实到各自施工质量管理中,并督促其对各项工作落实。5.1.3.6加强合同的预控作用 合同管理贯穿工程施工经营管理的各个环节,我们将特别注重分包的选择,比较各分包方价格、工期、质量目标,细化合同的内容,将对分包的质量要求写入合同中,合同内容力求全面严谨,责权明确,不留漏洞。5.1.3.7严格材料供应商的选择,加强材料进厂检验 结构施工阶段模板加工与制作、钢筋原材、装修材料及加工成品采用等均将采用全方位、多角度的选择方式,以产品质量优良、材料价格合理、施工成品质量优良为材料选型、定位的标准。材料、半成品及成品进场要按规范、图纸和施工要求严格检验,不合格的立即退货。材料、设备采购的保证体系见下表:材料、设备计划提报(各部门的专业工程师)审批(项目总工)核定(成本经理)合格供应商核定(物资部)执行采购和分包工作程序采购或供应(材料设备部)验收(技术设计部、质量部)材质证明材料、试验报告、验收记录不合格品(不合格、无材质证明、材质不符合要求)合格品入库保管建立保管台帐,执行“搬运、储存、包装、防护和交付工作程序不合格品评审处理(技术设计部、质量部)执行不合格品的控制工作程序发放(材料设备部)建立领发料台帐5.1.4.加强过程控制,创“过程精品”5.1.4.1、严格按方案施工我们对每个方案的实施都要通过:方案提出讨论编制审核修改定稿交底实施等几个步骤进行。施工中有了完备的施工组织设计和可行的施工方案,以及可操作性强的技术交底,就能保证工程的整体部署有条不紊,施工现场整洁规矩,机械配备合理,人员编制有序,施工流水不乱,分部工程方案科学合理,施工操作人员严格执行方案、交底的要求。这些,都将有力地保障工程的质量和进度。5.1.4.2、坚持样板引路分项工程大面积展开前,由项目的专业工程师,根据专项方案、技术交底,组织劳务或分包进行样板分项(工序样板、分项工程样板、样板墙、样板间、样板段等)施工,样板工程验收合格后才能进行专项工程的大面积施工。这样一来,劳务和分包在样板施工中也接受了技术要求、质量标准的培训,便于项目做到统一操作程序,统一施工做法,统一质量验收标准的管理。 5.1.4.3、实行“三检制”在施工过程中我们将坚持检查上道工序、保障本道工序、服务下道工序,做好自检、互检、交接检;遵循分包自检、总包复检、监理验收的三级检查制度;严格工序管理,认真做好隐蔽工程的检测和记录。5.1.4.4、 实行挂牌制度实行技术交底挂牌;样板工程施工挂牌,施工部位挂牌;操作管理制度挂牌;半成品、成品挂牌,以明确责任。5.1.4.5、实行质量例会制度、质量会诊制度,加强对质量通病的控制定期由项目总工主持,由项目经理部及劳务、分包方的施工现场管理人员和技术人员参加,总结前期项目施工的质量情况、质量体系运行情况,共同商讨解决质量问题应采取的措施,特别是质量通病的解决方法和预控措施,最后由项目总工以月度质量管理情况简报的形式发至项目各负责人、各部门和各劳务、分包方,简报中对质量好的要给予表扬,需整改的部位注明限期整改日期。5.1.4.6、加强对成品的保护的管理由于各工种交叉频繁,对于成品和半成品,容易出现二次污染、损坏和丢失,影响工程进展,增加额外费用。我们将制定成品(半成品)保护的措施,并设专人负责成品保护工作。在施工过程中对易受污染、破坏的成品和半成品要进行标识和防护,由专门负责人经常巡视检查,发现现有保护措施损坏的,及时恢复。工序交接检采用书面形式,由双方签字认可。工序交接检的单据必须由下道工序作业人员和成品保护负责人同时签字方为有效,并保存工序交接书面材料;签字确认后,下道工序作业人员对防止成品的污染、损坏或丢失负直接责任,成品保护专人对成品保护负监督、检查责任。5.1.4.7、奖罚制度我们在工程施工中将实行奖惩公开制,制定详细、切合实际的奖罚制度和细则,贯穿工程施工的全过程。由项目质量总监负责组织有关管理人员对在施作业面进行检查和实测实量。对严格按质量标准施工的班组和人员进行奖励,对未达到质量要求和整改不认真的班组进行处罚以利于提高质量。6主要施工方法和技术措施6.1钢筋工程6.1.1钢筋工程概述本工程钢筋等级为HPB235、HRB335、 HRB400级钢筋,钢筋直径>16mm的采用直螺纹套筒连接。钢筋搭接、锚固、保护层厚度、构造要求根据图纸和规范要求。6.1.2钢筋后台加工:6.1.2.1钢筋采用集中下料,钢筋加工队拿到料单,核对无误后,按料单下料。下料时应统筹考虑,长短结合,注意提高钢筋的利用率。6.1.2.2钢筋加工好后按料单分规格、型号、使用部位挂料牌堆放,然后用塔吊运至作业面绑扎安装。每堆钢筋料牌布不少于两块,单件、少件的应单独存放,以免混淆。6.1.2.3钢筋加工的质量要求:钢筋表面应洁净。油渍、漆污和锤击时能剥落的浮皮、铁锈等在使用前清除干净。钢筋断口不得有马蹄或弯起现象,对于有特殊要求的钢筋(例如:顶模撑钢筋)不得有毛刺等现象;钢筋的长度要求准确,允许偏差±5mm(顶模撑除外)。钢筋弯曲成型后,角度正确,弯钩长度满足要求,箍筋要方正;同种箍筋大小一致,弯钩长度一致,角度一致,并且将定位撑码放整齐,同时贴好标识签,注明使用部位、数量等;同种规格、尺寸的钢筋成型后要求钢筋长短一致,弯钩长度一致,角度一致,并贴好标识签后分类码放整齐,注明使用部位、数量等。6.1.3钢筋绑扎6.1.3.1基础钢筋绑扎基础筏板梁施工工艺如下:6.1.3.1.1工艺流程:弹出位置线验线绑扎下铁摆放马凳钢筋基础上铁及加强筋柱插筋及固定筋隐蔽工程验收6.1.3.1.2垫层浇灌完成后,混凝土达到1.2MPa后,根据图纸构件位置、钢筋间距,弹好基础梁底板钢筋的分档标志,并放下铁钢筋,然后摆放马凳绑扎钢筋。根据测量放线,在梁底垫层画出箍筋间距,并标出钢筋加密区的钢筋位置线,然后摆放钢筋。穿梁的下部纵向受力钢筋及弯起钢筋,将箍筋按已画好的间距逐个分开;然后放梁的架力筋,隔一定间距将架力筋与箍筋绑扎牢固,穿梁上铁钢筋并绑扎牢固。6.1.3.1.3箍筋在叠合处的弯钩,在梁中应交错绑扎,箍筋弯钩为135°,平直部分长度为10d。绑梁上部纵向筋的箍筋,采用套扣法绑扎(见下图)。6.1.3.1.4梁筋的搭接:梁的受力筋直径>16时,采用直螺纹的钢筋机械连接方式,于16时,可采用绑扎接头。6.1.3.1.5箍筋与主筋相交点均要绑扎牢固,其中上部纵向钢筋与箍筋用套扣法绑扎,绑扎丝头朝向混凝土内部。6.1.3.1.6由项目技术室挑选有代表性的部位做钢筋样板,验收合格后方可大面积绑扎。6.1.3.1.7钢筋绑扎不允许漏扣,短柱插筋弯钩部分必须与底板筋成45°绑扎,连接点处必须全部绑扎,距基础底5cm处绑扎第一个箍筋,距基础顶5cm处绑扎最后一道箍筋,作为标高控制筋及定位筋。在基础梁或承台上铁钢筋绑扎之前,应在竖向构件预留钢筋上弹好其混凝土最高点混凝土上皮控制线。6.1.3.1.8钢筋绑扎好后底面及侧面搁置保护层塑料垫块,厚度为设计保护层厚度,垫块间距不得大于800mm(视设计钢筋直径确定),以防出现露筋的质量通病。6.1.3.1.9注意对钢筋的成品保护,不得任意碰撞钢筋,造成钢筋移位。6.1.3.2顶板钢筋的绑扎6.1.3.2.1施工流程:绑扎底铁钢筋支设马凳钢筋拉通线绑扎上铁下层钢筋拉通线绑扎上铁上层钢筋隐蔽验收6.1.3.2.2板筋绑扎时,应先划好分格标志,然后才开始绑扎。6.1.3.2.3按弹出的钢筋位置线,严格按照施工工艺流程的要求拉通线进行绑扎施工;钢筋绑扎时,钢筋相交点必须全部绑扎,采用八字扣绑扎,必须保证钢筋不发生位移。钢筋搭接范围内,除交叉点外,应另加三道丝扣进行绑扎。6.1.3.2.4下铁绑完后,通知水、电预埋管线,预留洞,然后才开始绑上铁负筋,上铁负筋与下铁之间设“”型14钢筋小马凳,以保证钢筋位置正确,马凳间距1000mm满布,支撑上铁负筋。6.1.3.2.5上下铁绑扎完后,按600mm间距梅花状放好塑料或混凝土垫块,严格控制上下铁保护层厚度。6.1.3.2.6钢筋绑好后,用气泵将顶板上的杂物吹干净,严禁在绑扎好的钢筋上面乱踩乱踏。6.1.4、钢筋直螺纹工艺采用套筒场外预制,场内连接的施工方式,所有的钢筋套丝均采用场内加工。对进场的现场加工人员,要求进行培训,结束后对工人进行现场考核,合格人员项目发上岗证,施工人员凭证上岗,严格禁止非专业人员操作。6.1.4.1、工艺流程:下料 套丝 抽检10用螺纹规检查 (合格后)戴塑料保护帽 分类堆放 运到现场备用 用套筒对接钢筋 用搬手拧紧定位 检查套筒两端外露丝扣不超过一个完整扣 现场检查和记录6.1.4.2、操作要点:钢筋下料要求用砂轮切割,端部平直,不得有马蹄形。套丝工人应逐个目测检查套丝质量,并抽检10丝头,用螺纹规进行检查。套丝机械使用时必须加润滑液进行套丝。现场连接钢筋时,应使套筒两端钢筋相互顶紧,并保持套筒的居中位置,两端外露扣不超过一个完整丝扣。 6.1.4.3、钢筋连接钢筋连接时,注意二根钢筋顶紧,使外露的牙型不超过一个完整丝扣,施工完成后,并将已验收合格后的接头标注红油漆标识。柱子钢筋连接:柱子钢筋连接接头位置距地大于500mm,两接头位置相互错开35d。钢筋接头试验在现场取样,取样时保证取样的质量和代表性,确保接头合格率100%。6.1.4.4、质量标准钢筋的品种和质量必须符合设计要求及国家现行标准,必须有出厂质量证明书和试验报告单。对套筒的要求:套筒表面无裂纹和其他缺陷;外形尺寸包括套筒内螺纹直径及套筒长度满足产品设计要求;套筒两端应加塑料保护帽。对丝头的要求:筋丝头检验合格后应尽快套上塑料保护帽,并按规格分类堆放整齐;雨期或长期堆放的情况下,对丝头进行覆盖防锈;接头的强度必须合格,500个作为一批,每批取3根试件作拉力试验。钢筋的规格、接头的位置、同一区段内有接头钢筋面积的百分比,不大于50%。6.1.5钢筋成型质量标准钢筋的品种和质量必须符合设计和有关标准的规定。钢筋的表面清洁,钢筋规格、形状、尺寸、数量、锚固长度、接头位置,必须符合设计要求和施工规范的要求。不能出现缺扣、松扣、漏扣现象。箍筋的间距应符合设计要求,弯钩角度为135度,弯钩平直长度为10d,弯钩方向一致,角度一致,平直段长度一致,箍筋间距一致。门窗洞口加强筋规格和位置应符合设计要求。钢筋保护层必须满足设计的要求,允许偏差±1mm。6.2模板工程6.2.1墙体小钢模6.2.1.1 工艺流程:弹线拼装墙体模板加固背肋安装斜支撑调整固定办预检6.2.1.2. 模板拼装:将墙体模板上的螺栓初步就位,先按照墙体线立一侧模板,模板从两侧向中间支设,模板与模板用U形卡连接,螺栓应平直相对,不得斜拉。注意同一条拼缝上的U形卡不得在同一方向卡紧,应相互错开。然后立另一侧模板。两侧模板立好后,用斜撑临时固定。为加强模板的整体性,相临模板水平拼缝相互错开;6.2.1.3. 当墙体尺寸不合模数时,可用55厚窄木条(40厚方木条+15厚木胶板)补充模数窄木条在小钢模侧孔相应位置用手工钻钻孔,用丁字螺栓将窄木条和小钢模一连成一体。窄木条内模面匀刷脱模剂;6.2.1.4. 背肋安装:将两根钢管横向用钩头螺栓固定两侧,两根钢管最好同时安装并同时固定在两个或多个钩头螺栓上,然后再将两根钢管竖向用钩头螺栓固定在模板上,拧紧螺栓,将两侧模板锁紧并将钢管卡在模板上。根据模板线,调整模板位置,并检查模板的垂直度、平整度。如有问题及时纠正,横肋间距500mm,竖肋间距700mm;6.2.1.5. 支撑安装:安装斜支撑,斜支撑采用48×3.5mm钢管与地锚连接固定,间距750mm,每道竖肋上都应有斜支撑四道;6.2.1.6. 小钢模拼缝时,在墙根部齐线贴5mm厚20mm宽自粘性海绵条,并必须用水泥砂浆堵住底边缝隙,以减少流浆;模板之间缝隙用海绵密封条封堵6.2.1.7. 在墙体“丁”及“L”型节点拐角处的背楞及斜撑均加强、加密,横肋间距250mm,竖向间距200mm;6.2.1.8墙面遇有突出墙面水电预留套管时,用木胶板拼制。水套管外有法兰盘,用两块木胶板对接,尽量选择短边或套管数多的边做为接缝边;6.2.1.9. 积水坑一侧坑中用架子搭起做为支撑,模板下口与架子管间加方木;6.2.1.10. 此面墙为外墙或水池墙,都需用止水螺杆;6.2.1.11. 模板支撑安装完毕后,检查一遍位置、标高是否正确,扣件、螺栓是否紧固,支撑是否牢固可靠;6.2.1.12. 现场清理干净,办理预检手续。6.2.2墙体木模板6.2.2.1 墙模板单块就位拼装:6.2.2.1.1 墙模板单块就位组拼安装工艺流程:组装前检查安装门窗口模板安装第一步模板(两侧)安装内钢楞调整模板平直安装第二步至顶部两侧模板安装内钢楞调平直安装穿墙螺栓安装外钢楞加斜撑并调模板平直与柱、墙、楼板模板连接6.2.1.2墙模板单块就位组拼安装施工要点:6.2.1.2.1在安装模板前,按位置线安装门窗洞口模板,与墙体钢筋固定,并安装好预埋件或木砖等。6.2.1.2.2安装模板宜采用墙两侧模板同时安装。第一步模板边安装锁定边插入穿墙或对拉螺栓和套管,并将两侧模对准墙线使之稳定,然后用钢卡或碟形扣件与钩头螺栓固定于模板边肋上,调整两侧模的平直。6.2.1.2

    注意事项

    本文(样板施工作业指导书.doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
