水泵站土方开挖施工专项方案.doc

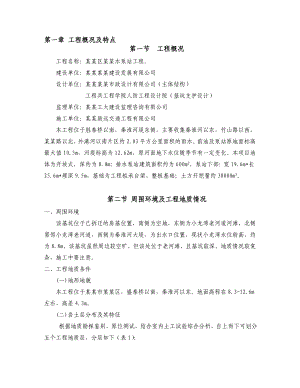

第一章 工程概况及特点第一节 工程概况工程名称:某某区某某水泵站工程。建设单位:某某某某建设发展有限公司设计单位:某某某某市政设计有限公司(主体结构)工程兵工程学院人防工程设计院(基坑支护设计)监理单位:某某工大建设监理咨询有限公司施工单位:某某致远交通工程有限公司本工程位于胜泰桥以南,秦淮河堤东侧,主要收集秦淮河以东,竹山路以西,某某路以北,外港河以南片区约2.03平方公里面积的雨水。前池及泵站原地面标高最大值10.5m,河堤标高为12.62m,原河面地下水位随季节有一定变化。本项目池体为开放式,深约为8.0m;排水泵站建筑面积约为600m2,泵站下部:宽19.6m*长25.6m*埋深9.5m,基础为工程桩承台梁、整板基础;土方开挖量约38000m3。第二节 周围环境及工程地质情况一、周围环境 该基坑位于已拆迁的房基位置,南侧为空地,东侧为小龙湾老河道河滩,北侧紧邻小龙湾老河道,西侧为秦淮河大堤,为出水口位置,现状小龙湾水位较高,约为8.8m,该基坑虽然周边较空旷,但该处位于老河滩,且基坑较深,地质情况较复杂,施工中要注意。二、工程地质条件(一)地形地貌本工程位于某某市某某区,盛泰桥以南,秦淮河以东。地面高程在8.3-12.6m左右,高差4.3m。(二)岩土层分布及其特征 根据地质勘探鉴别、原位测试,结合室内土工试验综合分析,自上而下可划分五个工程地质层,分层如下(表1): 工程地质分布与特征指标一览表 表1层号地层名称特征描述厚度(m)最小最大素填土由灰色,灰黄色,松散,软可塑状态,不均匀,成分以粘性土为主,夹少量碎石,植物根茎,堆积年限约2年,未完全固结,场区普遍分布。2.0011.30-1粉质粘土灰黄色,可塑状态,不均匀,中压缩性,干强度低,韧性低,无摇振反应,土切面有光泽,该层在场区局部分布。0.008.20-2淤泥质粉质粘土灰色,流塑状态,局部软塑状态,含礓结石、贝壳及朽木,偶夹粉土,具轻微摇振反应,高压缩性干强度低,该层在场区内普遍分布。3.719.80-3粉质粘土灰色、可塑状态,局部软塑状态,中压缩性。干强度中等、韧性中等,土切面光泽暗,无摇振反应。0.003.10-1粉质粘土褐黄色、灰黄色,硬塑状态,局部可塑状态,含铁锰质结核及浅色粘土,中压缩性。干强度中等,韧性中等,土切面光滑。0.006.00-2粉质粘土褐灰色、灰黄色,可塑状态,局部夹中密实的粉砂,中压缩性,干强度中等,土切面稍有光泽,该层在场区普遍分布。4.209.90残积土紫红色,密实,不均匀,该层上部夹少量小砾及粘性土,含大量风化岩屑,土芯呈干硬状,手捻易碎,浸水软化,该层在场区普遍分布。强风化砂岩紫色,岩石风化强烈,矿物成分已显著变化,组织结构基本破坏,岩芯呈碎块状,短柱状,敲击易碎,浸水易软化,属极软岩,岩体基本质量等级属类。该层在场区普遍分布。未钻穿(三)场地水文地质概况 1地下水埋藏条件场内地下水为上层滞水,分布于和层土内,水量一般,勘察期间初见水位0.00-1.05米,实测地下稳定水位0.00-3.40米,场地周边无水源地,地下水补给来源主要是大气降水,主要排泄方式为自然蒸发。年水位变化幅度约1.0米。 2地下水和土的腐蚀性评价场地附近无污染源,根据某某地区勘察施工经验,场地内地下水和地下水位以上的地基土对混凝土和混凝土内钢筋无腐蚀性,对钢结构具弱腐蚀性,场地环境类型为类。 其它详见本工程工程地质勘察报告第二章 编制依据本工程基坑开挖施工组织设计依据以下文件及现场条件编制而成:1、某某某某设计院提供的泵站工程图纸;2、某某建筑设计院提供的本场地岩土工程勘察报告;3、工程兵工程学院人防工程设计院设计的基坑支护图纸及说明;4、国家现行相关施工规范;5、我公司现有机械设备状况和施工技术力量;6、国家及某某市现行安全生产、文明施工的规范。第三章 基坑支护概况第一节 基坑工程量本工程中主要有3处基坑开挖,详见下表:编号部位名称地面高程(m)基坑底高程(m)高差(m)1前池挡土墙10.52.08.52泵室10.51.09.53出水管道基坑12.68.04.6第二节 基坑支护方案根据不同施工区域的基坑的深度不同、上部结构施工的特点的不同,结合现场的实际情况,分别对以上基坑采取了不同的支护方法:1、前池挡土墙、出水管道基坑采用放坡开挖施工的方法,根据现场实际,如遇到局部边坡不稳、滑坡的情况,则采用圆木桩、钢板桩支护的方式。2、泵室基坑支护采用工程兵工程学院人防工程设计院设计的基坑支护方案进行施工。第四章 施工部署第一节 项目组织及管理针对本工程结构较复杂,基坑挖深较大的情况,公司派出管理能力强、技术水平高、施工经验丰富的施工人员进行施工,全权负责本工程的质量、安全、工期等工作,具体分工体系见附图1。第二节 施工准备一、组织准备1. 建立工程项目经理部,实行项目经理责任制,全面负责工期、质量、安全、创优、成本。统一指挥,安排生产、调配劳动力及供应物资。2. 制订实施各种责任制,管理制度,建立质安保证体系,确保工程质量与生产安全。3. 项目经理部下设生产、安全、技术、质量、材料、设备和生活后勤等职能部门。各职能部门对项目经理负责,做到分工明确,各负其责,相互协作,紧密配合,形成高效实干的管理层。二、技术准备1. 基坑土石方开挖遵循“竖向分层,先支后挖,从上至下,逐层挖支”的施工原则。2. 组织技术管理人员会同有关人员做好施工图会审工作,组织施工人员学习规范及设计技术文件,熟悉施工任务,施工工艺流程,施工现场布置和各种技术要求及安全规章制度。3. 接管好设计单位提供的坐标控制点和高程控制点,并将控制点重新布设在不受施工作业影响处并加以保护,在施工中,经常复测。4. 做好原材料的试验工作,根据现场供应的水泥、砂石品种委托试验室做配合比试验工作(本工程主要采用商品砼),并做好钢材的原材料,焊接接头试验工作。4. 根据施工进度,编制场布图,合理优化选择施工流程。三、施工准备1. 组织施工人员进场做准备工作,对场地障碍物及地下障碍物进行全面清理,了解附近地下管道埋设情况,同时必须采取有效的安全监控措施。2. 根据场布及施工要求,确定作业工段,作业流程、材料堆场、搅拌站、制作场,布设好场区内的宣传牌,管理制度牌以及安全警示标志、消防设施等。3. 组织施工机械进场,按施工要求进行组装调试,并按施工顺序就位,采购各类工程需用材料,按有关规定进行堆放。4. 根据施工图纸进行内支撑结构放样,并经过有关单位的检验复核,并及时办理复核签证手续。四、施工流程:施工准备测量放样临边围护土方分层开挖及放坡开挖支护检测(保证措施)开挖至围护桩桩顶标高围护桩桩头破除及检测圈梁施工及养护基坑钢支护边坡土钉花管及喷浆支护泵房下部土方二此分层开挖开挖至设计高程上20cm人工修整开挖排水沟及集水坑,完善排水体系基坑底部施工第三节 施工机械配备及劳动力组织一、 根据现场拟配备的机械设备如下表机械设备一览表机械名称、型号规格(功率)进场数量(台)备注挖土机CAT3201.0m34挖土自卸汽车双桥20²水泵2kW15排水空压机+风镐7.5kW5套凿支撑、凿桩二、 根据现场拟组织进场的劳动力如下表工种名称单位数量备注挖土机司机名4运土汽车司机名20基底清土人员名10后勤杂工名5第四节 施工总体安排1、泵室钻孔灌注桩、水泥搅拌桩围护桩的施工。2、泵室、前池挡土墙工程桩施工。3、前池挡土墙以东土方开挖施工。4、泵室第一层土方开挖及护坡,在此同时进行坑顶排水明沟砌筑。5、压顶梁及支撑系统施工。6、下部土方分层分段开挖施工。7、挡土墙基坑土方开挖施工(放坡开挖)。7、泵室底板施工。8、斜支撑拆除。9、施工泵室、前池挡土墙。现场施工时,实际进度根据实际情况局部灵活调整。第五节 施工现场总体布置1、基坑开挖施工阶段的现场平面布置图见后附图2。在土方开挖之前,应将基坑开挖、泵室施工阶段的场布图提交支护设计单位。对于基坑周边临时施工荷载较大的部位,如钢筋加工堆放场地,塔吊布置位置,混凝土泵车停放位置,出土口位置等,征求设计人员的意见。如有必要,可以采取加强围护的措施。2、施工道路及坡道设置 (1)施工道路详见平面布置图,道路宽6米,素土压实,其上填至少800厚的建筑垃圾,300厚碎石,位置远离支撑位置,如确有必要,需在支撑位置铺设路基箱以利汽车通行。(2)坡道设置本工程采用多机组,多层段流水作业,为确保施工安全坡度取1:10,宽度6米。土方开挖完成后,即挖除基坑内坡道,开挖时应将坡道分段削平。挖机下卧,防止挖机倾覆过大。 3、临时边坡的控制根据地质资料,基坑内土层为淤泥质粉质粘土,其稳定性较差,含水量饱和,临时边坡高差要求控制在1米内,并在二级坡段之间 设置不小于2米的平台,坡脚设置排水明沟。4、空车与重车交会,施工道路按双车道设置,空车与重车交会在直道上,严禁坡道上交会。5、重车外出冲洗的地点,设置在便道出口处。6、工人上下基坑的通道,用架子钢管、脚手板搭设斜道,坡度1:3,并在中间设置1.5米宽平台。第五章 基坑支护措施第一节 基坑支护设计方案与分析为了尽可能满足设计和业主的要求,使本基坑边坡稳定、基坑周围管道、道路及地下设施安全,在基坑支护设计与施工中做到技术先进、经济合理、特制定本规程。1、根据地质条件对构筑物的基坑工程勘察、支护设计、施工、检测及基坑开挖与监控,结合当地工程施工经验。2、基坑施工时综合工程地质与水文地质条件,视开挖深度进行降排水,考虑周边环境对基坑侧壁位移的要求、基坑周边荷载、施工季节、支护结构使用期限等因素,做到因地制宜,精心施工、严格监控。3、因泵站下部基坑开挖深度在自然地坪下9.5m,所以设计围护时考虑了深层搅拌桩、砼灌注桩与钢结构支撑相结合方案。基坑东面由于是敞开式开挖前池不做支护,其余采用深层搅拌桩与砼灌注桩支护,砼桩顶部浇作连梁使砼围护桩相连,然后分段采用610mm钢管用水平支撑;经过反复比较和慎密计算评估,加上施工技术成熟,安全可靠,为施工提供方便。基坑支护详见附图。第二节 支护设计1、基坑临边围护采用搭设2.58m高脚手架挂安全网的方法,在西南角及西北角预留两安全出口,并沿出口搭设宽为3m,高为20cm的台阶至基坑底作为安全通道,通道两侧搭1.5m高脚手架挂安全网。具体设置见附图32、基坑围护选用一道水平支撑,为了有利于土方的开挖,选择支撑的主受力杆件沿基坑周边呈45°斜向布置,主受力支撑间有腹杆连接,形成平面桁架结构。3、 深层搅拌桩采用单排三轴直径850mm,间距1200mm,含水泥量25%,深度为14000mm;钢砼灌注桩直径1000mm,间距1200mm,桩长大于21000mm,顶标高低于自然地坪5.0m,桩顶制作连续锁口梁与每个砼桩相连,连续锁口梁800mm*1200mm,主筋直径25mm,连续锁口梁砼达到一定强度后,采用610×12钢管与22号槽钢作水平支撑。上部放坡面采用土钉花管和挂钢筋网片。第三节 支护施工1、泵房下部基坑的东面为前池挡土墙,根据开挖情况灵活采用圆木桩、钢板桩挡土,其余三面围护采用深层搅拌桩止水,钢筋砼灌注桩挡土,支撑则根据设计图纸位置施工。2、在原地面完成钻孔灌注桩、深层搅拌桩施工,养生至设计强度后,即进行土方开挖施工。施工时,第一次先挖至第一级台阶8.00m标高,第二次挖土第一道支撑底标高,进行钻孔灌注桩上部圈梁及支撑施工:1)、施工程序:土方挖掘至支撑标高测量放线人工修冠梁及支撑底土方垫层浇筑钢筋绑扎模板支撑砼浇捣砼养护。2)、垫层施工要点a、在挖土至围护桩顶冠梁底标高后,在基槽边设置排水沟、集水井;b、砼垫层做法为100厚C15砼;c、垫层砼采用商品混凝土泵送至现场浇筑点进行浇捣;d、在基础垫层施工时,应采取排水措施,使基坑保持无积水状态。3)、冠梁钢筋施工要点:a、冠梁钢筋采用现场加工的方式,按设计冠梁施工图在现场加工,送至施工现场的钢筋应附上钢材质保单,经现场检查外观验收后,送检质量检测中心复试合格后方可进行加工制作。b、绑扎支撑钢筋时,在垫层面上弹出模板位置控制线,以保证间距尺寸要求。c、钢筋绑扎后必须及时进行隐检验收,以减少或避免返工,影响施工进度。d、主筋尽量用焊接方式,减少绑扎接长方式。4)、冠梁模板施工要点:a、支撑模板采用18mm厚的木胶合板,外侧用48钢管做对撑,来固定侧向模板,模板安装完成后应进行检查、验收,应达到支设牢固,尺寸、标高符合要求。b、模板拆模时间的控制:所有外模混凝土浇捣后砼强度必须达到1.2MPa方可拆除侧模板,砼达到设计强度100%后,方可进行土方开挖。5)、冠梁砼施工要点:a、混凝土采用泵送商品砼,用一台汽车泵按移动式送泵进行浇筑;b、支撑梁砼断面较大,为避免砼浇捣后出现的蜂窝、麻面等问题,故对支撑砼的浇捣应分层下料,采用踏步式向前推进,直至浇捣完毕;c、对支撑混凝土应浇捣密实,防止出现夹心层。浇捣时应严格控制振捣密度,防止过振、漏振等现象的出现;d、养护采用人工浇水或覆盖麻袋等方法,养护应保持砼表面始终湿润,养护时间不得少于7天。6、)冠梁砼质量保证的技术措施:a、砼浇捣由施工管理人员专人负责砼施工全过程,做好浇捣前的准备工作确保砼浇捣顺利进行;b、严格把好原材料质量关,要达到国家规范的规定标准,确保砼抗压强度达到设计要求;c、混凝土塌落度应严加控制,对商品砼塌落度每班抽检不得少于2次。d、按规定要求批量制作砼试块,按R28龄期试压。同时做好同条件试块,以控制挖土时间;e、项目质量部派人跟班巡回监督检查,发现质量问题,立即督促整改;f、按照浇捣技术方案,组织事先技术交底会,使每个操作工人对技术要求、砼下料方法、振捣步骤做到心中有数;g、向商品砼公司及时反馈现场砼塌落度、砼和易性等质量信息,以有利于控制搅拌站出料质量;h、全体施工管理人员实行岗位责任制,做到职责分清,分工明确;i、围护压顶梁砼浇筑时安排连续进行施工:每班不少于2只振动棒进行对砼的振捣;j、冠梁砼浇捣宜采取一次性连续进行。3、钢管支撑施工:1)对撑施工:对撑采用610*12钢管。先人工挖至对撑以下10cm处,用挖机将钢管调至现场并垫平,根据现场几何尺寸对多余长度进行切割,然后将支撑钢管与预埋钢板进行焊接。2)、斜撑施工:基坑的西南和西北侧转角处设置了610*12的钢管支撑,当深至支撑以下100mm处,利用挖机将钢管支撑吊运到到位垫平,随即切割成角度就位,然后支撑与预埋钢板进行焊接。3)、注意事项:a、必须检测合格,达到设计技术指标。b、进行沉降及位移观测。C、焊缝必须完整饱满。4、第三次挖土分两层开挖至基底标高0.70m,预留300mm抛石挤淤800mm,人工清理基底土方汽车吊清运,紧接着进行C15砼垫层施工,挖土阶段严格监控钢支撑的位移。第六章 基坑土方施工工艺及技术措施第一节 施工前准备1、根据施工图纸及有关资料核对现场平面尺寸和坑底标高,掌握设计内容及各项技术要求,熟悉土层地质、水文勘察资料;会审图纸,搞清地下构筑物、基础平面与周围地下设施管线的关系,明确各专业工序之间的关系和施工工期要求。为了便于土方开挖施工及有利于基坑边坡稳定,土方开挖前做好定位放线工作,及时安排支护施工队做好边坡加固施工,以及在围护桩外侧进行井点降水设备的布设,各级井点先预抽水45天,待坑内水位下降至作业面标高下1米后开始挖土。2、对施工现场场地上的障碍物进行全面清查,包括施工场地地形、地貌、地质水文、河流、气象、运输道路、邻近建筑物、地下基础、管线、电缆坑基、地面下施工范围内的障碍物和堆积物,供水、供电、通讯线路,防洪排水系统等;制定排障计划和处理方案幷采取有效地防护加固措施,综合考虑工程的现场情况、进度要求和土方施工方法以及分期分批施工工程的土方堆放和调运问题,划分并确定土方的最优调配区,减少重复倒运。3、构筑物的定位桩需经检验核准后方可施工。4、做好轴线定位的控制和校核,进行测量定位放线,设置龙门板、放出基坑挖土灰线、上部边线和底部边线与水准标志,龙门板应离开开挖坑边缘3.0m5.0m,经常查看校核加以保存,根据图纸复核轴线、标高、灰线等数据无误后方可开挖。5、按基坑支护图纸要求,沿基坑开挖面放好开挖边线,临基坑围护线放坡,放坡系数具体各断面详见基坑支护图,基坑边工作面放1000mm宽,沿工作面周边做300mm×300mm排水沟,每个角上各做一个1000mm×1000mm×1000mm集水井。第二节 基坑开挖方案一、基坑开挖顺序1、根据现场的施工特点,为了方便施工,本次开挖采取由西向东退行开挖施工,防止超挖,并按围护结构要求及时修整边坡及放坡,防止土方坍塌。支护桩体周围300mm土方采用人工清理,然后用汽车吊运出基坑。2、基坑开挖程序:测量放线切线分层开挖排、降水修坡整平留足预留土层等,相邻基坑开挖时,遵循先深后浅或同时进行的施工工序。 3、在开挖土方时, 安排二人用经纬仪和水准仪进行轴线、中心点和桩的标高测量, 确保位置正确和开挖土方时不得超挖。4、雨期施工时,基坑应分段进行开挖,并在基坑两侧围以土堤或挖排水沟,以防地面雨水流入基坑槽,同时应经常检查边坡和支护情况,防止坑壁受雨水浸泡造成塌方。5、基坑开挖施工至基础底板标高时,在12小时内必须完成素砼垫层,垫层延伸至围护结构边。二、基坑土方开挖方案该工程主要为泵室、前池挡墙内基坑土方,拟按照分层分段均匀对称进行,每层挖土深度控制在2.0M左右,在开挖过程中掌握好“分层、分步、对称、平衡、限时”五个要点的施工原则。(一)泵室基坑分层分区开挖方案第一层土方施工:自然地面10.50m至8.00m按设计要求作第一层土方开挖。第二层:8.00在支护结构范围内挖土至5.60m,进行圈梁及支撑施工,在此层要求做好基坑外排水沟的施工。第三层:5.603.20m,土方开挖的同时做好桩间土的保护及清除;第四层:3.200.70m,坑底300mm土及承台人工挖土后进行抛石挤淤施工。1、第一层土方开挖第一层土方开挖:开挖范围:根据设计基坑范围内进行上部挖土卸载。顺序为由东向西推进。2、第二层土方开挖卸载后,首先开挖支护桩上钢筋砼冠梁以上部分的土方,以便先进行钢筋砼圈梁的施工,争抢钢筋砼圈梁的养护时间。第二层土方开挖时应和混凝土圈梁施工穿插进行,做到开挖好一块,支护一片。待第二层土方全部完成,圈梁及支撑养护至设计强度后,根据业主、监理指令方可进行第三层土方开挖。3、第三、四层土方开挖第三、四层土方同步进行开挖,采用两台挖掘机平行,两台挖掘机前后接力,一次开挖至设计标高,预留300mm土人工进行抛石挤淤。土方开挖前做好出土口处地基加固工作,基坑往外做一条由西北向东南供运土汽车行驶的临时道路,由于该层内土质较好,运土汽车可下到基坑内装土。圈梁上部土方开挖顺序按照由西向东开挖,投入4台挖掘机,其中装土用2台1.0m3挖掘机,翻土用2台挖掘机,每施工段2台挖机接力翻土装车。圈梁下部土方开挖为由东向西进行掏挖。(二)前池挡墙基坑土方分层分区开挖方案前池挡土墙基坑土方分为两个区域,一个为工程桩、挡墙施工区域;另一个为前池区域。1、前池区域土方可在进行桩机施工时进行开挖,紧邻挡土墙一侧放坡分层留台阶由北向南方向进行开挖。2、前池挡墙基坑土方,等工程桩完成后达到设计强度后进行开挖。开挖仍分层由北向南进行开挖。(二)秦淮河大堤土方开挖 该处土方开挖前在河堤东侧修建一条便道供社会车辆通行,并采用围挡进行封闭, 开挖由北向南进行,先分层开挖至出水管标高,然后进行补水管沟槽的开挖。 第三节 车辆行车及机械配备车辆行车主要经过地段区域内场地,铺设临时道路。行车时,车辆应远离支护结构边行走。配置4台挖掘机及20辆自卸车,视天气及交通与深度进展情况增减机械设备。第四节 施工降水与排水措施该工程基坑地下水控制方法采取集水明排法、降水法、截水等型式组合使用。在基坑围护桩外围采用了井点降水法降低地下水位,沿围护桩外侧,距深搅桩3m,标高在8.00平面四面各布置2个800,共计8个降水井和一个300的降水观察井查看水位,降水井内设潜水泵进行降水,坑内和坡顶周边做排水沟、集水井,将渗透水、地面水、雨水等有序的排出场外,防止浸泡基坑和边坡,保证支护结构泄水孔的长期畅通。另外应加强施工监测力度。 第五节 基坑挖土技术措施及注意事项1、基坑开挖前,做好桩位的交接工作,要采取相应的保护措施。开挖时,派专人统一指挥,统一调度。2、在土方开挖前,应有项目技术负责人进行土方开挖技术交底,明确挖土顺序、施工方法和要求。及时浇筑砼垫层,确保挖土期间的基坑围护安全。3、挖土前,应在开挖第一层土方前根据设计桩位图,在每颗桩位撒出白石灰,标记工程桩位置。基坑土方挖机时,桩与桩之间的土方挖机必须小心,严禁挖机碰撞桩身,以免桩身偏位,破坏桩身有效截面,产生质量事故。4、挖土时,要注意挖斗和桩之间距离保持在0.5m左右,以免土体挤压造成桩体损坏,在支撑各构柱边挖土时,距离应保持在1m左右,挖土机械及其他重物不得碰撞已浇筑的混凝土支撑。桩体周围0.5m的土方采用人工挖除。、土方开挖必须遵循分皮分层、对称开挖方式,同时进行,并保持进度均衡推进。6、基坑土方除第一层外,严禁一次性开挖到底,严禁超挖,应严格控制土方标高。开挖时分皮削土,各挖土面开挖坡度应按不小于1:1设置,基坑底部应保留200300mm原土采用人工铲挖及修平,基底标高应控制在设计标高范围内。7、土方开挖至基坑底部时,应做好结构施工的准备,随挖随抛石挤淤后浇筑砼垫层,尽可能缩短基坑底土层暴露时间。8、凿桩应随土方开挖进度及时跟进,凿桩严禁用大锤猛打猛敲,应采用小锤轻敲,减少对桩身截面的影响,同时尽可能保护好桩筋。9、基坑边严禁集中堆土,部分堆载必须按设计规定的要求进行堆放。基坑外场地堆载不得超过20KPa。挖土机、运土车辆及其他重型机械必须按指定运行路线通行,远离坑边严禁直接碾压围护结构。10、基坑开挖后,坑深超过2.0m时,应及时做好坑边钢管栏杆围护,栏杆为高1.5m支架栏杆,搭设牢固、规范。然后,用作红、白相间的油漆以示警示,标记应醒目。11、基坑开挖中,挖土机及运土汽车应按规定路线进出基坑,严禁在侧壁及支撑上直接碾压,严禁碰撞支撑及立柱或围护桩。12、在城区施工,白天运土影响交通和施工扰民,因此场地内中间设置临时土方堆场,用以堆放白天挖掘的土方,晚上再装车运走。13、挖掘机驾驶员要严格执行土方装车规定,车斗内土体高度不得超出栏板高度10cm,要求装车均匀,以防土体散落在运输途中。14、运土汽车驾驶员每天出车前须检查栏板锁紧机钩是否有效,栏板锁紧装置若有故障时必须修复后才能出车、装车。15、做好坑内土方运输车辆沿途道路污泥保洁工作,以防车辆将施工现场污泥带出。派专人在出口处检查和清除土方运输车栏板上散落的泥土,并在大门处设立冲洗台,用高压水泵冲洗车轮,以防泥土带出,同时在大门口路面上铺垫草包,发现道路上有污染现象要及时清扫、冲洗干净。第七章 应急措施及注意事项第一节 预防措施综合考虑工程与水文地质及边坡支护条件、开挖深度、进行降排水,视周边环境对边坡位移的要求、边坡坡顶荷载、施工季节、支护结构使用期限等因素,因地制宜,因时制宜,合理设计,精心施工,严格监控。第二节 应急措施1、在基坑开挖期间,设专人检查基坑稳定,发现问题及时上报有关施工负责人员,便于及时处理。2、在施工中如发现局部边坡位移较大,须立即停止开挖,通知围护单位做好加固或加锚杆处理,进行边坡喷砼,待稳定后继续开挖。3、如施工过程中发现水量过大,及时增设井点处理。第三节 注意事项1、坑边不准堆积弃土,不准堆放建筑材料、存放机械、水泥罐及行车。基坑边外部荷载不得大于20kpa。2、坑边不得常有流水,防止渗水进入基坑及冲刷边坡,降低边坡稳定。第四节 施工应急预案1、现场建立应急抢险小组:组 长:副组长:组 员:车 辆:工 具:铁锹:25把,麻袋:10捆,优质木桩:300根,脚手架:若干水泵:2台等。2、应急处理:1)深基础开挖前先采取井点降水,将水位降至开挖最深度以下,防止开挖时出水塌方。 2)进行基坑支护方案的设计并进行论证,报监理审批。 3)深基础开挖,另一种措施是准备整体喷浆护坡,开挖时现场设专人负责按比例放坡,分层开挖,开挖到底后,由专业队做喷浆护坡,确保边坡整体稳固。 4)降雨量过大引起基坑坍塌的预防措施: a基坑的周边砌筑30cm高的防淹挡墙,作为通常情况下的挡水设施;配备足够数量的草包,紧急时对基坑周围施做围堰,防止地面水大量流入坑内。 b施工现场仓库配备足够数量的潜水泵、泥浆泵。5)在基坑施工过程中,突发基坑大面积位移、沉降或流砂等不可控制局面,应立即向坑内灌水或填土,以控制局面,然后再组织相关专家讨论修复方案。6)遇突发基坑坍塌事故,按照坍塌事故应急响应预案执行。 第八章 施工质量保证措施 第一节 施工质量控制标准我公司对本工程施工的质量控制标准是:工程质量一次性检验合格。我公司将严格按照质量标准、规范、设计要求及业主和监理发出的指令施工,确保上述质量控制标准的圆满实现。第二节 施工质量保证措施1、组建强有力的项目部,确保工程所需资源。我公司将集中精良的技术力量及装备,投入本工程施工,精心管理,精心施工。所有技术工种上岗人员都经过相应的专业培训,具有较丰富的施工经验,并持证上岗。2、认真组织合同交底,全面领会合同要领和质量标准。施工队伍进场后,由项目经理组织项目部全体管理人员进行合同交底,全面领会合同精神,使所有管理人员充分了解业主和合同要求在质量标准、技术规范和国家标准,以统一施工质量标准。3、认真进行图纸会审、技术核定和时间变更管理。施工所用设计图,在使用前须认真进行校核、检验、努力将可能存在或已存在的差错和质量缺陷杜绝在设计施工图实施之前。任何设计变更,在实施前亦按上述控制程序进行检验,并经建设(监理)单位签字确认,避免发生差错。4、认真学习领会施工组织设计,严格按施工组织设计家施工。施工组织设计是本工程施工大纲,工程开工前要将本施工组织设计报审本工程监理单位审定,并组织所有涉及本工程的管理人员,技术人员和操作工人学习。使参加本工程施工的所有员工对本工程总体要求,对本岗位职责、质量要求,均做到心中有数和深刻了解,项目经理严格按照本设计的宗旨和意图,充分运用自己的工作实践和管理经验,精心组织、精心管理,严格遵循施工组织设计进行施工,在施工中不得任意放宽要求。5、做好原材料采购和质量的控制,把好进货检验关。商品砼进场时要按有关规范、规定验收,验查配合比单,原材料合格证或质保单,并做好进货检验记录和试块取样复检。原材料进场需核对规格及数量,查验准用证,质保单内容与实物相符,并取样复试。原材料和商品砼的抽样检测,需由监理现场见证取样。6、强化工序管理,严格过程质量质量控制和检验。本工程施工过着中拟在特殊的关键工序中设置质量管理点,通过强化管理,严格工艺纪律,使施工全过程处于良好的受控状态。按工序重要程度分别由班组、质量员、项目技术负责、项目经理和监理工程师共同检验把关,工序责任者均要认真自检把关,前道工序对下道工序负责,关键过程未经工程监理认可,不得转入下道工序施工。7、强化信息管理和不符合情况的控制。项目经理部对质量控制过程中所产生的信息和工序质量指标数据均应进行动态分析、处理和储存,经常对质量目标的实施进行评价和改进。发现不符合质量标准的情况,必须及时分析原因,并采取预防补救措施,改进相应工艺,防止类似问题重复发生。8、严格管理质量保证资料,认真做好施工和检验记录。各工序施工与检验均作详细准确的记录,并由责任人签名。做到当班资料当班整理,无缺陷。所有涉及工程质量记录的文书资料,均由专人管理和控制,做到现行有效。竣工验收时,将原始资料和质量记录分类装订成册归档。第九章 安全、文明施工措施第一节 安全施工措施1、认真贯彻“安全第一,预防为主”方针,坚持管生产必须管安全的原则,在工地建立由项目经理、专职安全员、施工班长组成的安全领导小组,执行安全生产责任制,明确各级人员的责任,将安全生产作为生产管理者的首要职责,抓紧抓好。2、设备人员进场后,先进行全员三级安全教育,组织学习有关安全生产的规定、条例和安全生产操作规程,对各工种进行安全技术交底,建立健全交接班制和设备维护保养制度。制定安全措施,组织职工贯彻落实,并定期开展安全活动。3、开工前对本工程施工所使用的机电设备和施工设施进行全面的安全鉴定,未经鉴定的设备和设施不准使用,发现不符合安全规定的问题,立即整改完善。4、开工后各级安全员要深入施工现场,认真做好上岗检查及日、旬、月定期安全检查工作,记好安全台帐。督促作业人员严格遵守操作规程 ,不违章作业 、违章指挥、违章施工。5、现场施工人员必须进行技术交底,并持证作业,挂牌负责,定机定人操作。进入施工现场必须戴好安全帽,2M以上无安全设施的高空作业必须系好安全带,穿防滑鞋,服装必须符合安全要求,不准酒后作业 ,施工时不得擅自离开岗位。基坑外施工人员不得向基坑内乱扔杂物,向基坑下传递工具时要接稳后再松手。坑下人员休息时要远离基坑边及放坡处,以防不慎。6、桩机机架下方及挖土机回转半径范围内严禁站人。机械组装完毕必须进行空载试车,待运转正常后再进行开机作业。7、机电设备严格执行定机、定员,定期检修、保养,操作人员一律持证上岗,无关人员不得动用机电设备,确保机电设备安全运行。8、在施工危险区域设立醒目的警示标志。严格在指定的配电箱接电,配电箱必须与实际用电负荷相区配,配电箱的结构必须规范化,并有统一的安全色标。9、桩机行走或桩身起吊进,必须有专人指挥,非操作人员不准进入施工现场。经常检查桩机机架有无松动、变形、损坏等到不安全隐患。经常检查卷扬机钢丝绳的磨损情况,发现问题及时处理。10、按照防火、防爆的有关规定,配足消防器材。确保易燃易爆品的堆放间距和动火点与氧气、乙炔瓶的距离均符合要求。11、夜间施工确保有足够的照明器材,主要通道不留盲点,临时照明线及灯具的架空高度达到2.5M以上。12、加强基坑监测,发现问题及时能报各施工方,并安排围护施工队做好应急处理。第二节 文明施工措施1、施工场地进出口设置专门车辆冲洗及沉淀系统,派专人冲洗,严禁出场车辆带泥及污染物上市政道路。2、努力降低施工噪音对周边环境的影响。3、根据施工图的内容和建设单位工期质量要求,通过实地调查工程施工环境和施工条件,结合本公司现有的施工机械设备和技术管理水平,拟定采取本工程平行施工“全面展开”的施工方案。 第十章 附图表1、项目部组织结构图2、基坑土方开挖施工现场总平面布置图3、深基坑(泵房及挡土墙)开挖断面图4、深基坑(泵房及挡土墙)开挖计划表5、岩土工程勘察报告6、深基坑工程围护设计方案7、深基坑开挖专家评审意见
