欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    公共停车场项目施工日记.docx

    • 资源ID:1565544       资源大小:34.11KB        全文页数:48页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    公共停车场项目施工日记.docx

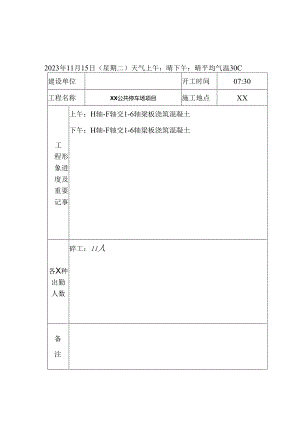

    2023年11月15日(星期二)天气上午:晴下午:晴平均气温30C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:H轴-F轴交1-6轴梁板浇筑混凝土下午:H轴-F轴交1-6轴梁板浇筑混凝土各X种出勤人数碎工:11人备注2023年11月16日(星期三)天气上午:晴下午:晴平均气温30C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:测量员放H-F交1-6负一层底板放轴线劳务班组浇水养护负一层底板混凝土钢筋工吊运柱子箍筋下午:劳务班组浇水养护负一层底板混凝土钢筋工绑扎H-F交1-6负一层柱子箍筋各X种出勤人数测量员:2人班组工人:1人钢筋工:IO人备注2023年11月17日(星期四)天气上午:晴下午:晴平均气温30C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:钢筋工绑扎H-F交1-6负一层柱子箍筋木工支模H-F交1-6负一层柱子下午:钢筋工绑扎H-F交1-6负一层柱子箍筋木工支模H-F交1-6负一层柱子各X种出勤人数钢筋工:IO人木工:20人备注2023年11月18日(星期五)天气上午:晴下午:晴平均气温32建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:木工支模H-F交1-6负一层柱子木工支模H-F交1-6一层底板快速架下午:木工支模H-F交1-6一层底板快速架各X种出勤人数木工:25人备注施工日志2023年11月19日(星期六)天气上午:阵雨下午:阵雨平均气温30eC建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:木工支模H-F交1-6一层底板快速架木工支模H-F交1-6一层底板钢筋工加工一层梁钢筋下午:木工支模H-F交1-6一层底板钢筋_1_加工一层梁钢筋各X种出勤人数木工:25人备注2023年U月20日(星期日)天气上午:阵雨下午:阵雨平均气温30C建设单位开工时间()7:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:木工支模H-F交1-6一层底板钢筋工加工一层梁箍筋下午:钢筋工吊运H-F交1-6一层梁底钢筋钢筋工加工一层梁箍筋各X种出勤人数钢筋工:4人木工:25人备注2023年11月21日(星期一)天气上午:晴下午:晴平均气温32C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:钢筋工绑扎H-F交1-6一层梁底钢筋钢筋工加工一层梁箍筋下午:钢筋工绑扎H-F交1-6一层梁底钢筋水电预埋H-F交1-6一层线盒钢筋_1_加工一层梁箍筋各X种出勤人数钢筋工:20人水电工:4人备注2023年11月22日(星期二)天气上午:晴下午:晴平均气温32建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:钢筋工绑扎H-F交1-6一层梁底钢筋水电预埋H-F交1-6一层线盒下午:钢筋工绑扎H-F交1-6一层板面底筋水电预埋H-F交1-6一层线管各X种出勤人数钢筋工:20人水电工:5人备注2023年11月23日(星期三)天气上午:晴下午:晴平均气温33C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:钢筋工绑扎H-F交1-6一层板面面筋水电预埋H-F交1-6一层线管下午:钢筋工绑扎H-F交1-6一层板面面筋水电预埋H-F交1-6一层线管各X种出勤人数钢筋工:20人水电工:5人备注2023年11月24日(星期四)天气上午:晴下午:晴平均气温32°C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:碎工浇筑H-F交1-6一层板面及柱混凝土下午:砂工浇筑H-F交1-6一层板面及柱混凝土各X种出勤人数碎工:11人备注2023年11月25日(星期五)天气上午:晴下午:晴平均气温31C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:测量员放H-F交1-6负一层底板放轴线劳务班组浇水养护负一层底板混凝土下午:劳务班组浇水养护负一层底板混凝土木工一层矮墙及P-N交1-3轴凉亭柱子支模各X种出勤人数测量员:2人班组工人:1人木工:IO人备注2023年11月26日(星期六)天气上午:晴下午:晴平均气温32°C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:木工一层矮墙及P-N交1-3轴凉亭柱子支模下午:钢筋工绑扎矮墙及P-N交1-3轴凉亭柱子各X种出勤人数木工:IO人钢筋工:10人备注2023年11月27日(星期日)天气上午:晴下午:晴平均气温32°C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:碎工浇筑一层矮墙及P-N交1-3轴凉亭柱子下午:砂工浇筑一层矮墙及P-N交1-3轴凉亭柱子各X种出勤人数碎工:11人备注2023年11月28日(星期一)天气上午:晴下午:晴平均气温33C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:木工P-N交1-3轴凉亭支模下午:木工P-N交1-3轴凉亭支模钢筋工加工P-N交1-3轴凉亭钢筋各X种出勤人数木工:8人钢筋工:4人备注2023年11月29日(星期二)天气上午:晴下午:晴平均气温32建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:木工P-N交1-3轴凉亭支模钢筋工加工P-N交1-3轴凉亭钢筋下午:木工P-N交1-3轴凉亭支模钢筋工加工P-N交1-3轴凉亭钢筋各X种出勤人数木工:8人钢筋工:4人备注2023年11月30日(星期三)天气上午:晴下午:晴平均气温31C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:钢筋工P-N交1-3轴凉亭钢筋绑扎下午:钢筋工P-N交1-3轴凉亭钢筋绑扎各X种出勤人数钢筋工:8人备注2023年12月1日(星期四)天气上午:晴下午:晴平均气温30C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:钢筋工P-N交1-3轴凉亭钢筋绑扎下午:钢筋工P-N交1-3轴凉亭钢筋绑扎一层P-J轴后浇带凿毛各X种出勤人数钢筋工:8人凿毛工人:5人备注施工日志2023年12月2日(星期五)天气上午:晴下午:晴平均气温30'C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:碎工P-N交1-3轴凉亭混凝土浇筑一层P-J轴后浇带凿毛下午:碎工P-N交1-3轴凉亭混凝土浇筑提升架安装一层P-J轴后浇带凿毛各X种出勤人数碎工:11人凿毛工人:5人提升架安装工人:4人备注施工日志2023年12月3日(星期六)天气上午:晴下午:晴平均气温30'C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:负一层底板后浇带凿毛一层矮墙H-F交1-10轴木工支模下午:负一层底板后浇带凿毛一层矮墙H-F交1-10轴木工支模各X种出勤人数木工:10人凿毛工人:5人备注施工日志2023年12月4日(星期日)天气上午:晴下午:晴平均气温30'C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:负一层底板后浇带凿毛一层矮墙H-F交1-10轴木工支模下午:负一层底板后浇带凿毛一层矮墙H-F交1-10轴钢筋工绑扎钢筋各X种出勤人数木工:10人凿毛工人:5人钢筋工:8人备注施工日志2023年12月5日(星期一)天气上午:晴下午:晴平均气温30'C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:负一层底板后浇带凿毛一层矮墙H-F交1-10轴钢筋工绑扎钢筋下午:负一层底板后浇带凿毛一层矮墙H-F交1-10轴钢筋工绑扎钢筋各X种出勤人数木工:10人凿毛工人:5人钢筋工:8人备注施工日志2023年12月6日(星期二)天气上午:晴下午:晴平均气温30'C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:一层矮墙H-F交1-10轴混凝土浇筑负一层底板后浇带凿毛下午:一层矮墙H-F交1-10轴混凝土浇筑负一层底板后浇带凿毛各X种出勤人数碎工:11人凿毛工人:5人备注施工日志2023年12月7日(星期三)天气上午:晴下午:晴平均气温33C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:木工负一层矮墙支模负一层底板后浇带凿毛下午:木工负一层矮墙支模负一层底板后浇带凿毛钢筋工负一层矮堵钢筋绑扎各X种出勤人数木工:20人钢筋工:10人凿毛工人:5人备注施工日志2023年12月8日(星期四)天气上午:晴下午:晴平均气温31C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:负二层后浇带打毛一层H-G交1-3轴凉亭木工支模下午:负二层后浇带打毛一层H-G交1-3轴凉亭木工支模各X种出勤人数木工:20人凿毛工人:5人备注施工日志2023年12月9日(星期五)天气上午:晴下午:晴平均气温30'C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:负二层后浇带浇筑混凝土一层H-G交1-3轴凉亭木工支模下午:负二层后浇带浇筑混凝土一层H-G交1-3轴凉亭木工支模各X种出勤人数碎工:11人木工:20人备注2023年12月10日(星期六)天气上午:晴下午:晴平均气温30*C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:负二层地骨混凝土浇筑一层H-G交1-3轴凉亭木工支模下午:负二层地骨混凝土浇筑一层H-G交1-3轴凉亭木工支模各X种出勤人数碎工:11人木工:20人备注施工日志2023年12月U日(星期日)天气上午:晴下午:晴平均气温30'C建设单位开工时间()7:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:一层H-G交1-3轴凉亭混凝土浇筑A-E轴交I-Io轴民房拆除下午:一层H-G交1-3轴凉亭混凝土浇筑A-E轴交I-IO轴民房拆除消防水池铺防水卷材各X种出勤人数碎工:11人挖机:1台做防水工人:4人备注施工日志2023年12月12日(星期一)天气上午:晴下午:晴平均气温30'C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:A-E轴交1-10轴民房拆除消防水池土方回填下午:P轴-F轴外围场地平整提升架做围护负二层水沟土方开挖A-E轴交I-IO轴民房拆除各X种出勤人数挖机:2台班组工人:2人备注2023年12月13日(星期二)天气上午:晴下午:晴平均气温30'C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:负二层水沟土方开挖班组工人拉运水沟土方下午:负二层水沟土方开挖班组工人拉运水沟土方各X种出勤人数挖机:1台班组工人:IO人备注2023年12月14日(星期三)天气上午:晴下午:晴平均气温30*C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:A轴-E轴交1-10轴土方开挖及土方外运负二层水沟沟槽土方开挖班组工人拉运水沟土方下午:A轴-E轴交I-IO轴土方开挖及土方外运负二层水沟沟槽土方开挖班组工人拉运水沟土方各X种出勤人数小挖机:1台班组工人:10人大挖机:2台东风车:7车备注2023年12月15日(星期四)天气上午:晴卜午:晴平均气温30'C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:负二层柱子抹灰前砂浆定点A轴-E轴交1-10轴土方开挖及土方外运负二层后浇带顶板支模下午:负一层柱子抹灰前砂浆定点A轴-E轴交1-10轴土方开挖及土方外运负二层顶板后浇带顶板支模各X种出勤人数大挖机:2台东风车:7车泥工:2人木工10人备注水泥,砂等进场2023年12月16日(星期五)天气上午:晴卜午:晴平均气温32C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:A轴-E轴交1-10轴土方开挖及土方外运负二层顶板后浇带顶板支模负二层柱子抹灰下午:A轴-E轴交I-IO轴土方开挖及土方外运负二层顶板后浇带顶板支模负二层柱子抹灰各X种出勤人数大挖机:2台东风车:7车泥工:6人木工10人备注2023年12月17日(星期六)天气上午:晴下午:晴平均气温32C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:A轴-E轴交1-10轴土方开挖及土方外运负一层顶板后浇带顶板支模负二层柱子抹灰下午:A轴-E轴交I-IO轴土方开挖及土方外运负一层顶板后浇带顶板支模负二层柱子抹灰各X种出勤人数大挖机:2台东风车:7车泥工:6人木工10人备注施工日志2023年12月18日(星期日)天气上午:晴下午:晴平均气温30'C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:A轴-E轴交1-10轴土方开挖及土方外运负一层顶板后浇带顶板支模负二层柱子抹灰下午:A轴-E轴交I-Io轴土方开挖及土方外运负一层顶板后浇带顶板支模负二层柱子抹灰负二层水沟支模各X种出勤人数大挖机:2台东风车:7车泥工:6人木工20人备注施工日志2023年12月19日(星期一)天气上午:晴下午:晴平均气温30'C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:负一层顶板后浇带顶板支模负二层柱子抹灰负二层水沟支模下午:负一层顶板后浇带顶板支模负二层柱子抹灰负二层水沟支模负二层矮墙支模各X种出勤人数木工:20人泥工:10人备注施工日志2023年12月20日(星期二)天气上午:晴下午:晴平均气温30'C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:负二层水沟混凝土浇筑负一层柱子打点抹灰P-N交9-10轴楼梯砖墙砌筑下午:负二层水沟混凝土浇筑负一层柱子打点抹灰P-N交9-10轴楼梯砖墙砌筑各X种出勤人数碎工:11人泥工:10人备注施工日志2023年12月21日(星期三)天气上午:晴下午:晴平均气温30'C建设单位开工时间()7:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:负二层矮焙混凝土浇筑P-N交9-10轴楼梯砖墙砌筑负一层抹灰负二层P-J轴交1-10轴刮腻子粉下午:负二层矮墙混凝土浇筑P-N交9-10轴楼梯砖墙砌筑负二层P-J轴交1-10轴刮腻子粉负一层抹灰各X种出勤人数碎工:11人泥工:15人涂料工:6人备注施工日志2023年12月22日(星期四)天气上午:晴卜午:晴平均气温30'C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:负二层P-N交9-10机房砌砖负二层P-J轴交I-Io轴刮腻子粉负一层抹灰下午:负二层P-N交9-10机房砌砖负二层P-J轴交I-IO轴刮腻子粉负一层抹灰各X种出勤人数泥工:15人涂料工:6人备注施工日志2023年12月23日(星期五)天气上午:晴卜午:晴平均气温30'C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:负二层P-N交9-10机房砌砖负二层P-J轴交I-Io轴刮腻子粉负一层抹灰下午:负二层P-N交9-10机房砌砖负二层P-J轴交I-IO轴刮腻子粉负一层抹灰各X种出勤人数泥工:15人涂料工:6人备注施工日志2023年12月24日(星期六)天气上午:晴下午:晴平均气温30'C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:负一层P-N交9-10机房砌砖负二层P-J轴交I-Io轴刮腻子粉负一层抹灰下午:负一层P-N交9-10机房砌砖负二层P-J轴交I-IO轴刮腻子粉负一层抹灰各X种出勤人数泥工:15人涂料工:6人备注2023年12月25日(星期日)天气上午:晴卜午:晴平均气温30'C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:负一层P-N交9-10机房砌砖负二层P-J轴交1-10轴顶板刮底子粉负一层抹灰外墙打点下午:负一层P-N交9-10机房砌砖负二层P-J轴交1-10轴顶板刮腻子粉负一层抹灰外墙打点抹灰各X种出勤人数涂料工:6人泥工:15人备注2023年12月26日(星期一)天气上午:晴下午:晴平均气温30'C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:负一层P-N交9-10机房砌砖负二层P-J轴交1-10轴顶板刮底子粉负一层抹灰外墙抹灰下午:负一层P-N交9-10机房砌砖负二层P-J轴交1-10轴顶板刮腻子粉负一层抹灰外墙抹灰各X种出勤人数涂料工:6人泥工:15人备注施工日志2023年12月27日(星期二)天气上午:晴下午:晴平均气温30'C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:负一层P-N交9-10机房砌砖负一层P-J轴交I-IO轴刮腻子粉负一层抹灰外墙抹灰下午:负一层P-N交9-10机房砌砖负一层P-J轴交1-10轴刮腻子粉负一层抹灰外墙抹灰各X种出勤人数涂料工:6人泥工:15人备注2023年12月28日(星期三)天气上午:晴卜午:晴平均气温30'C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:负二层P-N交1轴机房砌砖负一层P-J轴交1-10轴顶板刮底子粉负一层抹灰下午:负二层P-N交1轴机房砌砖负一层P-J轴交1-10轴顶板刮腻子粉负一层抹灰各X种出勤人数泥工:15人涂料工:6人备注2023年12月29日(星期四)天气上午:晴卜午:晴平均气温30'C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:消防内池内壁打点抹灰负二层H-J轴交1轴楼梯砌砖负一层P-J轴交1-10轴顶板刮腻子粉下午:消防内池内壁打点抹灰负二层H-J轴交1轴楼梯砌砖负一层P-J轴交1-10轴顶板刮腻子粉各X种出勤人数泥工:15人涂料工:6人备注2023年12月30日(星期五)天气上午:晴卜午:晴平均气温30'C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:消防内池内壁打点抹灰负二层H-J轴交1轴楼梯砌砖负一层P-J轴交1-10轴顶板刮腻子粉下午:负一层H-J轴交1轴楼梯砌砖负一层P-J轴交1-10轴顶板刮腻子粉A-E轴交6-10轴土方开挖各X种出勤人数泥工:15人涂料工:6人挖机:1台备注2023年12月31日(星期六)天气上午:晴下午:晴平均气温30*C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:负一层H-J轴交1轴楼梯砌砖负一层P-J轴交1-10轴顶板刮底子粉下午:负一层H-J轴交1轴楼梯砌砖负一层P-J轴交1-10轴顶板刮底子粉各X种出勤人数泥工:15人涂料工:6人备注

    注意事项

    本文(公共停车场项目施工日记.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
