欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    集电线路设计交底会(设计回复).docx

    • 资源ID:1642448       资源大小:11.29KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    集电线路设计交底会(设计回复).docx

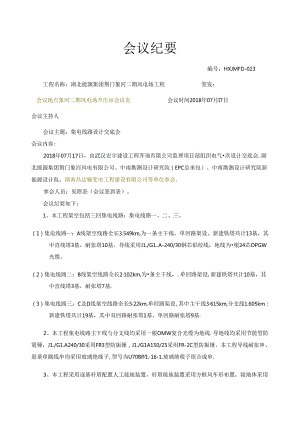

    会议纪要编号:HXJMFD-023工程名称:湖北能源集团荆门象河二期风电场工程签发:会议地点象河二期风电场升压站会议室会议时间2018年07月I7日会议主持人会议主题:集电线路设计交底会会议内容:2018年07月17日,由武汉宏宇建设工程芥询有限公司监理项目部组织电气次设计交底会,湖北能源集团荆门象河风电有限公司、中南勘测设计研究院(EPC总承包)、中南勘测设计研究院新能源设计院、湖南昌达输变电工程建设有限公司等单位参会。参会人员:见附表(会议签到表)。会议纪耍如下:1、本工程架空包括三回集电线路:集电线路一、二、三。(1)集电线路一:A线架空线路全长3.549km,为一条主干线,单回路架设。新建铁塔共计13基,其中直线塔3基,耐张塔10基。导线采用J1./G1.A-240/30钢芯铝绞线,地线为根24芯OPGW光缆。(2)集电线路二:B线架空线路全长2102km,为条主干线,.单回路架设,新建铁塔共计10基,其中直线塔3基,耐张塔7基.(3)集电线路三:C及D线架空线路全长522km,单回路架设,其中主干线3615km,分支线1.605km:新建铁塔共计19基,其中双回路耐张塔1基,单回路耐张塔9基.2、本工程集电线路主干线与分支线均采用一根OMW复合光缆为地线.导地线均采用节能型防震锤,J1./G1.A240/30采用FR3型防振锤,J1./G1A150/25采用FR-2C型防振锤。本工程导线耐张串、悬垂串跳线串均采用玻璃绝缘子,型号为U70BP1.16-1.玻璃绝税子组合成串.3、本工程采用逐基杆塔配置人工接地装置,杆塔接地装置采用方框风车形布置,接地体采用W12镀锌圆钢,采用四个腿全部接地方式,接地引卜线才有-5*50扁钢,接地线全部热镀锌。每基杆塔工频电阻不宜超过25Q。接地扁铁可以直接与基础钢筋相连。施工注意事项:1、基础分坑前,必须根据6杆塔明细表、£铁塔及基础明细表、杆塔平段面布置图及£铁塔结构图认真核对塔型、呼高、转角度数、接身、接腿、柱顶标高、基础露头、基础根开、地脚螺性规格及间距、基础型号等,确认无误后方可施工。2、所有基础埋深必须满足设计要求,基础边坡稳定范用均从基础设计基面算起:当现场发现边坡不稳定或保护范围不够是,应及时通知设计.3、基础施工时,应尽量缩短基坑暴露时间,一般应演挖随做基础,同时应做好基坑排水、基坑支护工作,保证塔位及基坑不积水,防止基坑塌方。4、场混凝土浇筑应采用机械搅拌和捣固。当混凝土下落高度超过3.Om时,应采取措施防止混凝土离析(如串筒等):并且串筒末端离坑底高度不宜大于2.0m,以保证混凝土浇筑旗呈。5、基础混凝土浇筑必须连续完成,不得二次浇筑,露出地面部分的支模应牢固。6、所有杆塔塘面,如采用的是自然坡面,可不进行人工基面排水,如基面有平降堪,则要求整理成靠上山坡方向高,下山坡方向低,有5度的自然排水坡度,以利于基面排水.7、转加塔和终端塔均需预偏。预偏后的基础顶面和未预偏的基础顶面应是一个倾斜的平面。基础预偏值详见基础分坑图。施工单位疑问解答1、地脚螺栓的材质应明确且是否需要现场取样送检。答:地脚螺栓材质为35#钢.2、铁塔基础采用钢筋笼及混凝土护壁形式,是否需桩基检测(现场监理提的问题就是人工挖孔桩和掬挖基础主要的不同就是护壁,如果需要护壁的就应理解为是人工挖控桩,)。答:不需要.3、掏挖基础埋深已达3m多,是否列入房建深基坑作业范围。答:不列入。4、护壁是否一定需要.答:可视现场实际地质条件而定。业主其他要求1、电缆标示牌及杆塔牌应按要求制作安装。主送单位湖北能源集团荆门象河风电有限公司抄送单位中南勘测设计研究院有限公司荆门象河二期风电场工程总承包项目部发文单位武汉宏宇建设工程咨询有限公司荆发文时间2018年07月17H门象河二期风电场工程监理项目部发又盯间2018年07月17U注:会议纪要由监理项目部起草,经总盥理工程师签发后下发。一式(3)份。附表:会议签到表

    注意事项

    本文(集电线路设计交底会(设计回复).docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
