    [监理资料]基坑验收情况说明.docx

    • 资源ID:1693014       资源大小:9.24KB        全文页数:2页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    [监理资料]基坑验收情况说明.docx

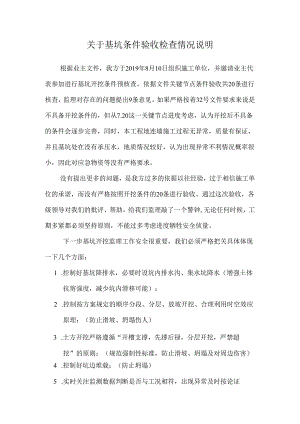

    关于基坑条件验收检查情况说明根据业主文件,我方于2019年8月10日组织施工单位,并邀请业主代表参加进行基坑开挖条件预核查。依据文件关键节点条件验收共20条进行核查,监理对存在的问题提出9条意见。如果严格按着32号文件要求来说是不具备开挖条件的,但从7.20这一关键节点进度考虑,认为开挖后不具备的条件会逐步完善,同时,本工程地连墙施工过程无异常,质量有保证,并且基坑处在没有承压水,地质情况较好,认为出现异常不利情况概率很小,因此对应急物资等没有严格要求。没有提出更多的问题,是我方过多的依据以往经验,过于相信施工单位的承诺,而没有严格按照开挖条件的20条进行验收。通过这次验收,各级领导对我们的批评、帮助,给我们监理敲了一个警钟,无论任何时候,工期多紧都必须坚持原则,不能过多考虑进度牺牲安全侦量。下一步基坑开挖监理工作安全很重要,我们必须严格把关具体体现一下几个方面:1 .控制好基坑降排水,必要时设坑内排水沟、集水坑降水(增强土体抗剪强度,减少坑内滑移可能):2 .控制按方案规定的顺序分段、分层、放坡开挖、合理利用时空效应原理;(防止滑坡、坍塌伤人)3 .土方开挖严格遵循“开槽支撑,先撑后禄,分层开挖,严禁超挖”的原则:(规范强制性标准,防止滑坡、坍塌及对周边伤害)4 .控制好坑边堆载;(防止坍塌)5 .实时关注监测数据判断是否与工况相符,出现异常及时按论证后方案及相关文件处理:(实时掌握基坑状态)6 .检查安全通道、临边防护;(防高除坠落、高空落物)7 .检查土方、材料垂直运输;(防高除坠落、高空落物及吊装伤害)8 .控制钢支撑的安装按方案进行:(控制基坑变形的保障)9 .检查临时用电、施工机具设备。(防触电、机械伤害)监理项目部2019年8月18日

    注意事项

    本文([监理资料]基坑验收情况说明.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
