欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    加气混凝土墙面抹灰施工方案.docx

    • 资源ID:1808782       资源大小:9.97KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    加气混凝土墙面抹灰施工方案.docx

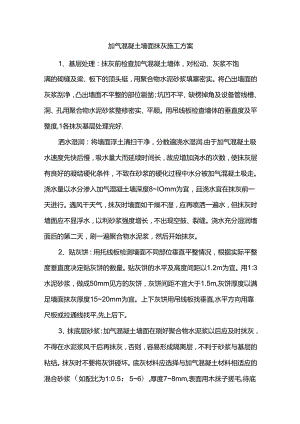

    加气混凝土墙面抹灰施工方案1、基层处理:抹灰前检查加气混凝土墙体,对松动、灰浆不饱满的砌缝及梁、板下的顶头铤,用聚合物水泥砂浆填塞密实。将凸出墙面的灰浆刮净,凸出墙面不平整的部位剔凿;坑凹不平、缺楞掉角及设备管线槽、洞、孔用聚合物水泥砂浆整修密实、平顺。用吊线板检查墙体的垂直度及平整度,1各抹灰基层处理完好.洒水湿润:将墙面浮土清扫干净,分数遍浇水湿润.由于加气混凝土吸水速度先快后慢,吸水量大而延续时间长,故应增加浇水的次数,使抹灰层有良好的凝结硬化条件,不致在砂浆的硬化过程中水分被加气混凝土吸走。浇水量以水分渗入加气混凝土墙深度8IOmm为宜,且浇水宜在抹灰前一天进行。遇风干天气,抹灰时墙面如干燥不湿,应再喷洒一遍水,但抹灰时墙面应不显浮水,以利砂浆强度增长,不出现空鼓、裂缝。浇水充分湿润墙面后的第二天,刷一遍聚合物水泥浆,然后开始抹灰。2、贴灰饼:用托线板检测墙面不同部位垂直平整情况,根据实际平整度垂直度决定贴灰饼的数量。贴灰饼的水平及高度间距以1.2m为宜。用1:3水泥砂浆,做成50mm见方的灰饼,灰饼间距不宜大于1.5m,灰饼厚度以满足墙面抹灰厚度1520mm为宜。上下灰饼用吊线板找垂直,水平方向用靠尺板或拉通线找平,先上后下。3、抹底层砂浆:加气混凝土墙面在刷好聚合物水泥浆以后应及时抹灰,不得在水泥浆风干后再抹灰,否则,容易形成隔离层,不利于砂浆与基层的粘结。抹灰时不要将灰饼碰坏。底灰材料应选择与加气混凝土材料相适应的混合砂浆(如配比为1:0.5:56),厚度78mm,表面用木抹子搓毛,待底层灰达到五、六成干时,再用13水泥砂浆(厚度约58mm)抹第二遍,用大杠将抹灰面刮平,表面压光。用吊线板检查,要求垂直平整,阻阻角方正,顶板(梁)与墙面交角顺直,管后阴角顺直、平整、洁净。如抹灰层局部厚度大于或等于35mm时,应按照设计要求采用加强网进行加强处理,以保证抹灰层与基体粘结牢固。不同材料墙体相交接部位的抹灰,应采用加强网进行防开裂处理,加强网与两侧墙体的搭接宽度不应小于100mm.4、弹线、粘分格条、滴水槽:首先应按设计图示分格尺寸,弹线分格,粘分格条,注意分格竖条粘贴位置应在所弹立线的一侧,防止左右舌变工5、修抹墙面上的箱、槽、孔洞:当底灰找平后,应立即把暖气、电气设备的箱、槽、孔洞口周边的砂浆杂物清理干净,使用1:3水泥砂浆把槽、孔洞口周边修抹平齐、方正、光滑。6、喷洒(第一遍)防裂剂:当作业环境过于干燥且工程质量要求较高时,可采用防裂剂。底子灰抹完后,立即用喷雾器将防裂剂直接喷洒在底子灰上,防裂剂以雾状喷出,以使喷洒均匀,不漏喷,不宜过量,过于集中,操作时喷嘴倾斜向上仰,与墙面的距离适中,以确保喷洒均匀适度,又不致将灰层冲坏。防裂剂喷撒23h内不要搓动,以免破坏防裂剂表层。7、抹面层砂浆刷素水泥浆后用1:22.5水泥砂浆分两遍成活。罩面灰厚Smmo8、喷洒第二遍防裂剂:罩面灰抹好后,待稍干、具有初期硬度,一般在砂浆初凝后尚未收缩之前,及时喷洒第二遍防裂剂。9、抹水泥砂浆踢脚板(墙裙):在抹水泥砂浆的高度范围内,刷一遍聚合物水泥浆,立即抹1:3水泥砂浆底子灰,厚约57mm,随之抹中层灰,厚5mm,表面用木抹子搓毛。在中层灰达到五六成干时,用1:3水泥砂浆抹罩面灰,抹平、压光,上口用靠尺切割平齐.踢脚线出墙厚度应一致,一般以凸出墙面灰层57mm为宜。10、室外抹灰的滴水线(槽):在檐口、窗台、窗楣、雨篷、阳台、压顶和突出墙面的凸线等上面应做出流水坡度,下面应做滴水线(槽)。流水坡度及滴水线(槽)距外表面不小于40mm,滴水线(又称鹰嘴)应保证其坡向正确。窗口上的滴水槽距窗侧边20mm处断开,防止形成导水槽。11、养护:水泥砂浆抹灰层应在潮湿的环境下养护,养护温度不应低于5,养护时间宜不少于7天。高温或烈日下的抹灰面应及时喷水养护。

    注意事项

    本文(加气混凝土墙面抹灰施工方案.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
