欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    预埋锚栓埋设方案.docx

    • 资源ID:1821349       资源大小:8.98KB        全文页数:2页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    预埋锚栓埋设方案.docx

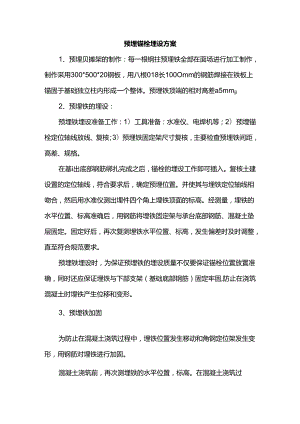

    预埋锚栓埋设方案1、预埋贝摊架的制作:每一根钢拄预埋铁全部在面场进行加工制作,制作采用300*500*20钢板,用八根018长100Omm的钢筋焊接在铁板上锚固于基础独立柱内形成一个整体。预埋铁顶端的相对高差a5mm2、预埋铁的埋设:预埋铁埋设准备工作:1)工具准备:水准仪、电焊机等;2)预埋锚栓定位轴线放线、复核;3)预埋铁固定架尺寸复核,主要检查预埋铁间距,高差、规格。在基i出底部钢筋绑扎完成之后,锚栓的埋设工作即可插入。复核土建设置的定位轴线,符合要求后,确定预埋位置。并使其与埋铁定位轴线相吻合,然后用水准仪测出埋件四个角上埋铁顶面的标高。经测量,埋铁的水平位置、标高准确后,用钢筋将埋铁固定架与承台底部钢筋、混凝土垫层固定。固定好后,再次复测埋铁水平位置、标高,发生偏差时及时调整,直至符合规范要求。预埋铁埋设时,为保证预埋铁的埋设质量不仅要保证锚栓位置放置准确,同时还应保证埋铁与下部支架(基础底部钢筋)固定牢固,防止在浇筑混凝土时埋铁产生位移和变形。3、预埋铁加固为防止在混凝土浇筑过程中,埋铁位置发生移动和角钢定位架发生变形,用钢筋对埋铁进行加固。混凝土浇筑前,再次测埋铁的水平位置,标高。在混凝土浇筑过程中,严禁震动棒碰撞锚栓,便于出现移位时可尽快纠正。4、预埋铁埋设质量控制、钢柱地脚预埋铁的埋设精度,直接影响到钢柱的安装质量与进度,所以在钢柱吊装前,必须对已完后工的预埋锚栓的轴线,标高及锚栓的伸出长度进行认真的核查,验收。对超过规范的不合格者,要提请监理和有关方会同解决.、标高垫块的布设,应在靠近地脚锚栓的柱底板加劲肋下面,磴浇灌前,垫块间以焊接固定.、预埋铁的水平偏差很大程度与混凝土的浇筑方向及振捣方法有关,在混凝土浇筑时建议分层浇筑,减少混凝土流动使锚栓产生偏移,同事派专人测量并及时调整。为防止安装好的锚栓跑位,混凝土振捣时严禁直接将振捣器卡在钢筋上振捣。

    注意事项

    本文(预埋锚栓埋设方案.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
