欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    生产建设项目水土保持工作告知书.docx

    • 资源ID:1833865       资源大小:11.30KB        全文页数:5页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    生产建设项目水土保持工作告知书.docx

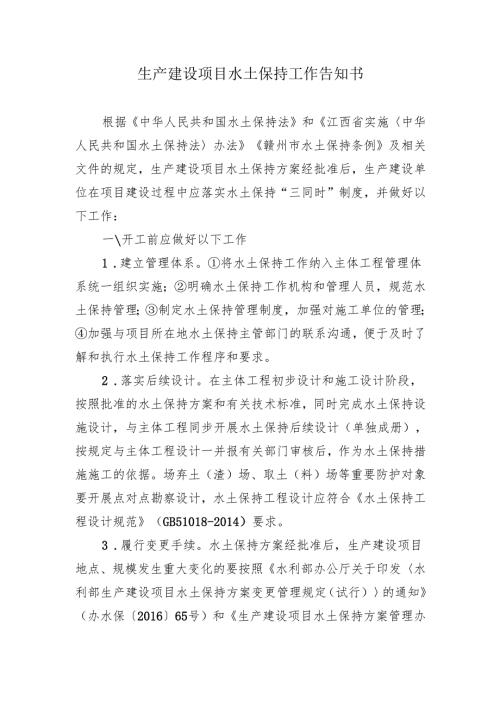

    生产建设项目水土保持工作告知书根据中华人民共和国水土保持法和江西省实施中华人民共和国水土保持法办法赣州市水土保持条例及相关文件的规定,生产建设项目水土保持方案经批准后,生产建设单位在项目建设过程中应落实水土保持“三同时”制度,并做好以下工作:一开工前应做好以下工作1 .建立管理体系。将水土保持工作纳入主体工程管理体系统一组织实施;明确水土保持工作机构和管理人员,规范水土保持管理;制定水土保持管理制度,加强对施工单位的管理;加强与项目所在地水土保持主管部门的联系沟通,便于及时了解和执行水土保持工作程序和要求。2 .落实后续设计。在主体工程初步设计和施工设计阶段,按照批准的水土保持方案和有关技术标准,同时完成水土保持设施设计,与主体工程同步开展水土保持后续设计(单独成册),按规定与主体工程设计一并报有关部门审核后,作为水土保持措施施工的依据。场弃土(渣)场、取土(料)场等重要防护对象要开展点对点勘察设计,水土保持工程设计应符合水土保持工程设计规范(GB51018-2014)要求。3 .履行变更手续。水土保持方案经批准后,生产建设项目地点、规模发生重大变化的要按照水利部办公厅关于印发水利部生产建设项目水土保持方案变更管理规定(试行)的通知(办水保201665号)和生产建设项目水土保持方案管理办法(2023年1月17日水利部令第53号发布)等文件要求,应当在开工前补充或者修改水土保持方案并报原审批机关批准。4 .落实水保监测单位。编制水土保持方案报告书的项目,应当依法开展水土保持监测工作;可自行或委托水土保持监测机构,在项目开工前落实水保监测单位并进场,按照国家有关技术标准、规范和规程,对生产建设活动造成的水士流失进行监测。5 .落实水保监理单位。凡主体工程开展监理工作的项目,应当按照水利工程建设监理规定和水土保持监理规范在开工前,委托开展水土保持工程施工监理的第三方并及时进场。对水土保持设施的单元工程、分部工程、单位工程提出质量评定意见。征占地面积在20公顷以上或者挖填土石方总量在20万立方米以上的项目,应当配备具有水土保持专业监理资格的工程师。征占地面积在200公顷以上或者挖填土石方总量在200万立方米以上的项目,应当由具有水土保持工程施工监理专业资质的单位承担监理任务。6 .缴纳水保补偿费。在项目开工前,依法向税务部门足额缴纳水土保持补偿费。二、施工期应做好以下工作7 .落实水保措施。制定水土保持工程建设计划,将水土保持方案中的水土保持设施和主体工程同时实施。重点变更管理。在水土保持方案确定的废弃砂、石、土、阡石、尾矿、废渣等专门存放地以外新设弃渣场的,或者需要增加弃渣量达到20%以上的,应当在弃渣前编制水土保持方案(弃渣场补充)报告书,并报原审批机关批准;变更后的弃渣场选址,不得影响周边公共设施、工业企业、居民点等的安全;涉及河道的,应符合治导规划及防洪行洪的规定,不得在河道、湖泊管理范围内设置弃渣场;禁止在对重要基础设施、人民群众生命财产安全及行洪安全有重大影响的区域布设弃渣场;弃渣场变化涉及安全问题的,生产建设单位应组织开展相应的技术论证工作,按规定程序审查审批;跟踪管理。生产建设单位应加强对弃土弃渣流向的跟踪管理,并采取措施保证不发生新的危害O10 .履行监测责任。依法应当开展水土保持监测工作的,要按时报送水土保持监测实施方案、监测季报、监测总结报告,监测成果提出“三色”评价结论。监测季度报告应当并在其官方网站、业主项目部、施工项目部同时公开。施工期每季度第1个月15日前,报送上个季度监测报告;工期3年以上的项目,生产建设单位应于每年2月1日前,报送上年度监测报告;水土保持监测任务完成后3个月内,报送监测总结报告。省级审批的项目应主送省级水土保持监管部门,同时抄送市级和县级水土保持监管部门;市级审批的项目应主送市级水土保持监管部门,同时抄送县级水土保持监管部门;县级审批的项目应只需报送县级水土保持监管部门。11 .履行监理责任。监理单位应当按照监理有关规定,对水土保持工程质量、进度、投资等进行监理,单独制作、落实并归档保存水土保持监理实施细则、监理日志、监理月报等监理资料,落实水土保持设施建设的“三控制”工作。按时向相应水土保持监管部门报送水土保持施工监理实施细则和实施方案、水土保持监理月报。三、投产前应做好以下工作12 .自主验收。按照水土保持法第二十七条规定和水利部关于加强事中事后监管规范生产建设项目水土保持设施自主验收的通知(水保2017365号)要求,生产建设项目投产使用前,生产建设单位应根据水土保持方案及其批复文件,组织第三方机构编制水土保持设施验收报告。验收报告编制完成后,应组织水土保持设施验收工作,形成水土保持设施验收鉴定书,明确水土保持设施验收是否合格的结论。13 .验收公示。水土保持设施验收合格后,应通过其官方网站或者其他便于公众知悉的方式向社会公开水土保持设施验收鉴定书、水土保持设施验收报告和水土保持监测总结报告,公示不少于20个工作日。14 .验收报备。生产建设单位在项目自主验收后3个月内向相应管理权限的水土保持主管部门报送水土保持设施验收材料。水土保持设施未经验收或者验收不合格的,生产建设项目不得通过验收、投产使用。15 .加强管护。水土保持设施建成后,应当落实工程管护主体,加强对水土保持设施的管理和维护,保障其功能正常发挥。四、其他16 .落实检查意见。依法配合水行政主管部门监督检查,按监督检查意见落实整改措施,按时反馈整改情况。17 .录入有关信息。按照江西省水土保持信息系统数据录入管理办法要求,将有关信息录入国家水土保持监督管理系统,及时、规范录入项目基本情况、方案、批复等基本信息和水土保持后续设计、监理、监测、验收等相关材料

    注意事项

    本文(生产建设项目水土保持工作告知书.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
