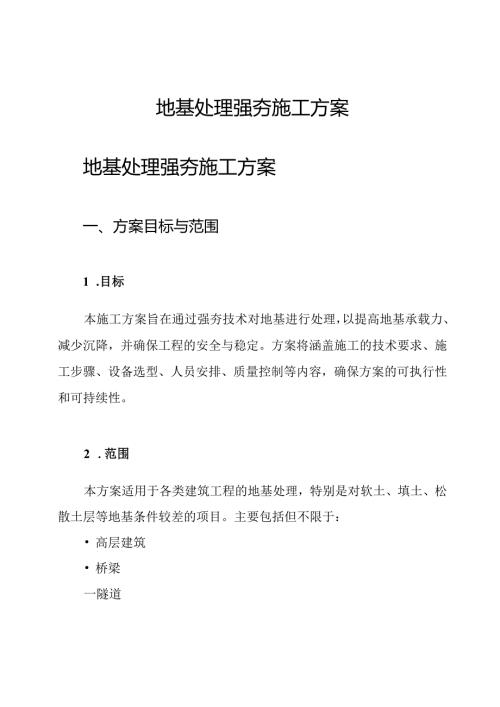

地基处理强夯施工方案地基处理强夯施工方案一、方案目标与范围1 .目标本施工方案旨在通过强夯技术对地基进行处理,以提高地基承载力、减少沉降,并确保工程的安全与稳定。方案将涵盖施工的技术要求、施工步骤、设备选型、人员安排、质量控制等内容,确保方案的可执行性和可持续性。2 .范围本方案适用于各类建筑工程的地基处理,特别是对软土、填土、松散土层等地基条件较差的项目。主要包括但不限于: 高层建筑 桥梁一隧道 工业厂房二、组织现状与需求分析1 .组织现状在现有的施工项目中,地基处理常常面临承载力不足、沉降过大等问题,导致后续施工困难,甚至影响建筑的安全性。因此,采用强夯技术对地基进行处理是解决这些问题的重要手段。2 .需求分析通过对项目现场的详细勘查和数据分析,确定以下需求:-提高地基承载力至设计要求的标准,通常要求承载力达到15OkPa以上。控制沉降量,确保沉降量不超过设计标准的10%。一施工周期需控制在20天以内,以满足项目进度的需求。三、实施步骤与操作指南1 .准备阶段1.1 现场勘查-对施工现场进行详细勘查,确定土层性质、厚度及地下水位。完成土壤取样和实验,获取土壤的物理力学性质。1.2 设备选型-选择适合的强夯设备,通常选择夯锤重量在10-20吨之间,夯击能量保证在1000-3000kJo-确定夯击频率,一般为1-2次/分钟。1.3 制定施工图纸-根据现场勘查数据,绘制施工图,明确夯点布置及夯击顺序。2 .施工阶段2.1 施工准备清理施工现场,确保地面平整,避免杂物干扰施工。确定夯击的基准点,进行标定。2.2 强夯施工-在预定的夯点上进行夯击,夯击深度和次数根据土层情况进行调整。通常情况下,夯击深度控制在2-3米,夯击次数根据承载力提升情况进行监测与调整。2.3 质量监控施工过程中,应对每个夯点的承载力进行现场检测,确保达到设计标准。-采用标准的承载板法或静压试验进行承载力测试。3 .施工后期3.1 数据整理与分析一施工完成后,对夯击数据进行整理与分析,形成报告。-确认沉降量与承载力满足设计要求。3.2 现场恢复 完成地基处理后,进行现场恢复,清理施工设备与残渣。四、人员安排与培训L人员安排 项目经理:1名,负责全面协调与管理。 技术负责人:1名,负责技术指导与质量控制。 施工队伍:5-10名,具体根据项目规模调整,确保施工效率。2.培训一对施工人员进行强夯施工技术的培训,包括设备操作、安全防护等内容。-进行质量意识培训,确保每位施工人员理解质量控制的重要性。五、成本预算1 .设备费用强夯设备租赁:约10,000元/天,施工周期20天,总计200,000元。-运输费用:约10,000元。2 .人工费用-人工费用约为300元/人/天,施工队伍10人,20天,总计60,000元o3 .材料费用其他辅材、设备维护费用约为30,000元。4 .总计预算 设备费用:200,000元 人工费用:60,000元 材料费用:30,000元 总计:290,000元六、质量控制与安全管理1 .质控制-建立完善的质量管理体系,施工前制定详细的质量控制计划。施工过程中,定期进行质量检查,确保每个阶段的施工质量达到标准。2 .安全管理-制定安全操作规程,确保施工过程中所有人员佩戴安全帽、安全带等必要的防护装备。设立安全员,负责现场安全管理与隐患排查。七、总结与展望本地基处理强夯施工方案的制定,旨在为项目提供一套科学合理、详细具体的实施方案,确保地基承载力的提升与沉降的控制。通过严格的质量与安全管理,确保施工的顺利进行。未来,随着技术的发展和应用的深入,我们将不断完善该方案,以适应更复杂的施工环境与需求。本方案自发布之日起生效,若有需要调整或补充的内容,需及时上报项目管理团队进行审核。
