欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    02施工准备协调专题会议纪要(20150414).docx

    • 资源ID:275024       资源大小:91.48KB        全文页数:5页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    02施工准备协调专题会议纪要(20150414).docx

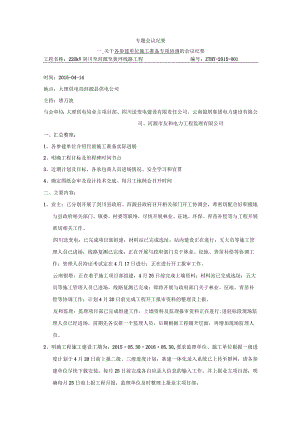

    专题会议纪要一_关于各参建单位施工准备专项协调的会议纪要工程名称:22OkV剑川至洱源至黄坪线路工程编号:ZTHY-2015-001时间:2015-04-14地点:大理供电局洱源县供电公司主持:唐万波与会单位:大理供电局业主项目部、四川送变电建设有限责任公司、云南银塔集团电力建设有限公司、河源市友和电力工程监理有限公司一、汇总整理:1、各参建单位介绍目前施工准备实际进展2、明确工程目标及里程碑时间节点3、近期计划及目标,各承包商人员进场情况、安全学习和宣贯4、确定图纸会审及设计技术交底、每月工地例会召开时间二、主要内容:1、业主:已分别开展了剑川县政府、洱源县政府召开相关部门开工协调会,希密切配合好积极地与县政府相关部门、镇委、村委等联络,尽快开展林业、征地、环保、青苗补偿等与工程开展密切相关工作。四川送变电:已完成项目部组建,材料站已完成选址,站内建设正在进行;五大员等施工管理人员已进场,线路复测已完成;正在开展与政府部门关于林业、征地、青苗补偿等协调工作;管理人员持证考试定在4月17日进行;正在进行开工报审工作。云南银塔:正在着手施工项目部组建,4月25日前完成上墙资料;材料站已完成选址;五大员等施工管理人员已进场,线路复测已完成;即将开展与政府部门关于林业、征地、青苗补偿等协调工作;计划4月20日前完成工程开工报审资料的整理及上报。友和监理:监理项目部已完成组建工作,上墙资料及监理报审资料正在进行;进驻标段现场监理人员已经进场,前期先各安排一个监理人员,后期根据工程铺开层面,再增加现场监理人员。2、明确工程施工建设工期为:201505.30201605.30,要求监理单位、施工单位根据一级进度计划于4月20日前上报二级、三级进度计划;基建一体化录入系统已上传至群网,请各参建单位尽快下载安装,每月25日前完成各自应录入信息的输入工作,并上报业主项目部;明确每月25日前上报工程月报,监理单位及时整理上报业主项目部;四川送变电于5月15日前完成首基基础浇筑;云南银塔于5月20日前完成首基基础浇筑;3、四川送变电:尽快完成材料站建设,并上报材料站信息及收货人员信息以便准备接货(至少上报2人并留电话);尽快落实施工准备工作各项工作,着手拟进场施工人员上报并及时配合完成安规、持证上岗考试相关工作;及时对进场人员进行安全学习和宣贯,积极学习南网事故快报,吸取经验教训,确保安全生产。云南银塔:尽快完成施工项目部、材料站组建工作,并上报材料站信息及收货人员信息以便准备接货(至少上报2人并留电话);尽快落实施工准备工作各项工作,着手拟进场施工人员上报并及时配合完成安规、持证上岗考试相关工作;及时对进场人员进行安全学习和宣贯,积极学习南网事故快报,吸取经验教训,确保安全生产。4、初定4月21日召开相关单位图纸会审及设计技术交底,具体时间、地点另行通知;初定今后每月20日召开工地例会。5、初步商议组建工程安全生产委员会,先确定以下人员为安全生产委员会主要成员,友和监理:罗小明,四川送变电:姜浩,云南银塔:谭建安,工作成员另行确定。注:与会单位若对纪要有异议,清在收到纪要后24小时内书面说明,否者则视为同意纪要内容。河源市友和电力工程监理有限公司220kV剑川至洱源至黄坪线路工程监理项目部2015年4月14日抄送:与会各单位附件1:会议照片会议签到表会议名称2如4H上1纤、的仪爱nK处"府心状|会议地点握体tiiJ.仇州2彳.时间p,J<会议内容关词濡林、出主持人会议人员名单姓名位IwI联系电话冷WrTt倔传里击声哪T¾例物中号森标Ta./例”>囹搬下质银触出献电颉、属狂日搬决M站似屯.JHUym±IxtJi叫“$73%z*曾56”1,叫

    注意事项

    本文(02施工准备协调专题会议纪要(20150414).docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
