欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    04停送电办法(定稿).docx

    • 资源ID:275031       资源大小:18.94KB        全文页数:10页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    04停送电办法(定稿).docx

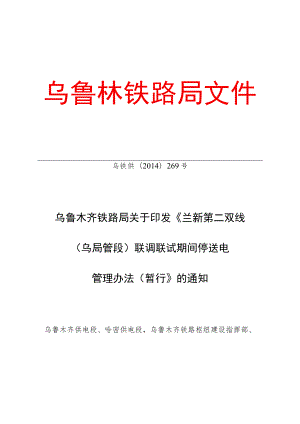

    乌鲁林铁路局文件乌铁供(2014)269号乌鲁木齐铁路局关于印发兰新第二双线(乌局管段)联调联试期间停送电管理办法(暂行的通知乌鲁木齐供电段、哈密供电段,乌鲁木齐铁路枢纽建设指挥部、新客站建设指挥部、哈密站建设指挥部,兰新铁路新疆有限公司、兰新铁路甘青有限公司:为确保兰新第二双线(乌局管段)联调联试期间试验、调试的正常秩序和停送电安全,保证作业人员和设备安全,特制定兰新第二双线乌局管段联调联试期间停送电管理办法,请遵照执行。乌鲁木齐铁路局2014年4月21日兰新第二双线(乌局管段)联调联试期间停送电管理办法(暂行)第1条兰新第二双线乌鲁木齐局管段供电调度行政关系隶属乌鲁木齐铁路局,以下简称“局第二双线供电调度工第2条兰新第二双线施工单位供电调度隶属相关施工单位,以下简称“施工供电调度”。第3条联调联试期间,施工单位供电调度与乌鲁木齐局供电调度联合值班。在试运行前供电调度和变电所值班以施工单位为主。第4条第二双线供电调度调管范围:乌鲁木齐动车所(含)至石板墩南站(含)第二双线的牵引供电、电力设备。第5条局第二双线供电调度具有以下职责:1 .贯彻执行总公司及路局的有关规章制度和指示、命令。2 .掌握牵引供电、电力设备的运行及施工情况、主要设备技术状态和牵引变电所、电力变配电所电源情况。3 .掌握各生产班组的值班情况、交通工具状态。4 .参与电气化工程竣工验收及涉及改变既有设备运行方式施工的安全技术措施的制定。5 .妥善保存事故状态下的原始资料,参与有关故障的调查分析。6 .负责与地方供电调度和列调的联系,并向施工供电调度下达命令。第6条施工供电调度具有以下职责:1 .贯彻执行总公司及路局有关规章制度和指示、命令。2 .接受局第二双线供电调度下达的准许施工命令。3 .直接指挥牵引供电设备、电力设备的克缺和故障抢修。下达倒闸和作业命令,批准在牵引供电设备和电力设备上的作业。4 .掌握牵引供电、电力设备的运行及施工情况、主要设备技术状态和牵引变电所、电力变配电所电源情况。5 .掌握各施工队的值班情况、交通工具状态。6 .接收、审核停电计划、工作票,无误后报局第二双线供电调度。7 .妥善保存事故状态下的原始资料,参与有关故障的调查分析。8 .工作电话必须具备录音功能,录音一般应保存3个月。负责录音电话或录音设备的配置和正常使用。第7条兰新第二双线牵引供电、电力设备的停送电倒闸操作,由施工供电调度组织完成。危及人身及设备安全的紧急情况下,具备操作条件的现场人员操作完成后需要及时向施工供电调度汇报。供电段负责现场安全监控,遇危及人身及设备安全的紧急情况及时向局第二双线供电调度汇报,并做好记录。第8条按计划进行的停电作业施工单位严格按路局兰新第二双线联调联试期间施工管理办法的要求,将克缺计划和施工计划报驻局施工计划联络员,由施工联络员负责办理相关手续,按批准的电报内容组织好施工作业和克缺作业。停电作业程序:停电前由施工供电调度向局第二双线供电调度提报停电申请,由局第二双线供电调度与列调书面签认,签认后局供电调度向施工供电调度发停电命令,由施工供电调度向本单位值班员或现场驻站联络员(坐台要令人)发布倒闸及作业命令,要求每个作业组必须单独设一名坐台要令人员,双方做好记录。现场驻站联络员接到施工供电调度停电作业命令和列调线路封锁命令后,通知工作领导人工作区段已停电、线路已封锁,可以安排人员验电,装设接地线,采取安全措施后方可施工作业。作业结束后,驻站联络员向施工供电调度消令,施工单位供电调度确认全部作业组均消令,向局第二双线供电调度办理消令手续,由局第二双线供电调度与列调办理送电签认手续。供电段根据施工计划安排现场盯控人员、驻站联络员。其主要职责为:1 .实行远动操作时,施工调度按要求操作,牵引变电所由供电段值班人员与施工单位值班人员共同确认开关位置,盯控施工单位值班员向电调台汇报确认情况。2 .实行当地倒闸操作时,监护施工单位值班人员倒闸操作。3 .供电段、施工单位驻站联络员检修施工登记本上进行双签认;现场盯控人员检查落实安全措施,对施工质量进行验收把关,确保设备运行安全。第9条设备故障危及行车安全需立即处理时,施工供电调度要及时通知局第二双线供电调度,局第二双线供电调度与列调联系签认后及时向施工供电调度下达停送电命令,通知供电处、供电段做好配合抢修工作。施工供电调度向现场发布调度命令进行抢修。第10条变电所跳闸重合失败时,局第二双线供电调度要立即通知列调和供电处。施工供电调度指挥现场作业人员进行故障查找、抢修工作,供电段指定专人及时将抢修情况向局第二双线供电调度汇报,确认现场开通条件。恢复送电后,局第二双线供电调度及时与列调签认。设备恢复正常后,施工供电调度将故障处理过程整理清楚,报局第二双线供电调度,并报供电处。变电所跳闸时,施工供电调度要认真填写跳闸记录,参照故标指示组织查找跳闸原因,最大限度减少停电时间。供电处、局第二双线供电调度做好指导。第11条为确保局第二双线供电调度工作的正常开展,施工单位应在线路送电前按工程竣工要求提供完整的技术资料和图纸。乌鲁木齐、哈密供电段、各施工单位结合本办法进行细化并报供电处备案,本办法中未尽事项,按照总公司、路局相关文件执行。本办法适用于兰新第二双线乌鲁木齐局管段联调联试期间,正式开通接管后废止。8抄送:局总工程师室、调度所、安全监察室、运输处。乌鲁木齐铁路局办公室2014年4月21日印发

    注意事项

    本文(04停送电办法(定稿).docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
