欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    中继主干光缆施工、验收规范.docx

    • 资源ID:288476       资源大小:8.83KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    中继主干光缆施工、验收规范.docx

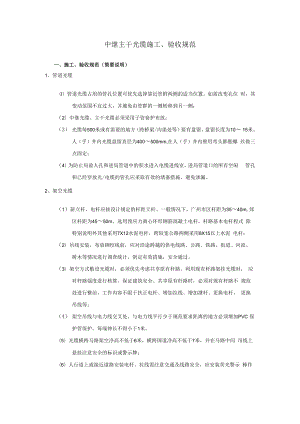

    中继主干光缆施工、验收规范一、施工、验收规范(简要说明)1、管道光缆(I)管道光缆占用的管孔位置可优先选择靠近管群两侧的适当位置。如需改变孔位 时,其变动范围不宜过大,并避免由管群的一侧转移到另一侧;(2)中继光缆、主干光缆必须采用子管套护布放;(3) 光缆每500米或有需要的地方(跨桥梁/沟渠处等)要有盘留,盘留长度为10 15米。人(手)井内光缆盘留直径为400500mm,在人(手)井内壁用弯头膨胀螺 丝做三点固定;(4)为防止局前人孔和进局管道中的积水进入电缆进线室,进局管道口的所有空闲 管孔和已经穿放光/电缆的管孔应采取有效的堵塞措施,避免渗漏。2、架空光缆(1)新立杆,电杆应按设计规定的杆距立杆。一般情况下,广州市区杆距为3540m, 郊区杆距为4550m。选用预应力离心环形钢筋混凝土电杆,杆路基本电杆程式 除特别说明外其他采用7X12水泥电杆,跨较宽公路两侧采用8X15以上水泥 电杆;(2)吊线安装,布放钢绞线前,应对沿途跨越的供电线路、公路、铁路、街道、河流、 树木等情况进行调查统计,制定有效措施,安全通过。(3)架空方式敷设光缆时,必须优先考虑共享原有杆路。利用现有杆路架挂光缆时, 应对杆路强度进行核算,保证建筑安全。共享原有杆路时,必须对现有杆路不 规范处进行整治,工作内容不限于扶正电杆、增加拉线、增加撑杆、更换电杆, 更换吊线等;(4) 架空吊线与电力线交叉处、与电力线平行少于规范要求距离的地方必须增加PVC 保护管保护,每端伸长不得小于1米。(5)光缆横跨马路架空净高不低于6米,横跨国道净高不低于7米,并在马路中间 吊线上悬挂注意安全的标识或警示牌;(6)人行道上或接近道路安装电杆、拉线需注意交通及线路安全,应安装荧光警示 棒作为反光标识,有条件的要砌电杆护墩保护。3、墙壁光缆、(1)布放架空(墙壁)光缆安装吊线支持物需要打拉线时,应检查房屋结构以及墙 体的牢固程度,必要时应采取加固措施,以保证房屋和人员的安全。(2)光缆沿墙壁吊线敷设时,采用拉攀固定。中间支撑材料选用L型支架或三角支 架,终端固定材料选用500X50X50X5mm镀锌终端角铁。各终端、中间支持物 应安装牢固、水平、整齐。墙上支撑的间距应为810m,终端固定物与第一只 中间支撑的距离应不大于5m。(3)安装墙壁光缆的高度应尽量一致,住宅楼与办公楼以2. 5-3. 5m为宜,厂房、车 间外墙以3. 5-5. 5m为宜。(4) 钉固式墙壁光(电)缆的卡钩间距应为50OnIn1,允许偏差±20mm0转弯两侧的卡 钩间距应为150250,两侧距离须相等。钉固螺丝必须在光(电)缆的同一 侧。严禁在外墙使用木塞钉固光(电)缆。(5)墙壁光缆转弯处应用网状塑料软管保护。4、直埋光缆(1)埋式光缆上方应加覆盖物保护,光缆线路标石的埋设应符合要求。(2)直埋光缆,使用PVC管保护,一缆一孔。(3)埋式光(电)缆超过300米需设置23个简易手井,便于日后维护。二、建设路由复测,风险点反馈1、核定光缆路由的具体走向、敷设方式、环境条件及接头的具体地点,是否与施工 图设计一致;2、核定路由长度和光缆盘长;3、核定光缆穿越障碍物需要采取防护措施地段的具体位置和处理措施:4、核定光缆沟坎、护坎、护坡、堵塞等光缆保护的地点、地段和数量;5、光缆与其他设施、树木、建筑物及地下管线等最小距离要符合验收技术标准;6、光缆的路由走向、敷设位置及接续点应保证安全可靠,便于施工、维护。由于客 观情况的影响确需变更设计时,路由变更小于1.0km,可由施工单位、随工验收单位和 工程建设监理单位现场确定,作好记录,并以书面形式报告建设单位备查。路由变更大 于LOkm时,报告建设单位,请设计单位处理。

    注意事项

    本文(中继主干光缆施工、验收规范.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
