欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    工程施工质量监理实施细则(手册)(00)(001).docx

    • 资源ID:312973       资源大小:59.12KB        全文页数:13页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    工程施工质量监理实施细则(手册)(00)(001).docx

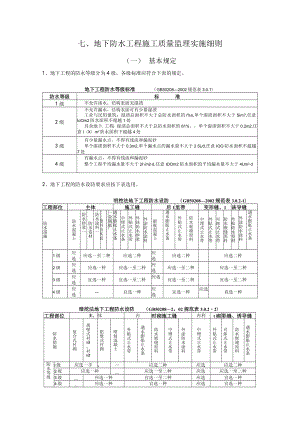

    七、地下防水工程施工质量监理实施细则(一)基本规定1、地下工程的防水等级分为4级,各级标准应符合下表的规定。地下工程防水等级标准(GB502082002规范表3.0.1)防水等级标准1级不允许渗水,结构表面无湿渍2级不允许漏水,结构衣面可有少量湿渍工业与民用建筑:湿渍总面积不大于总防水面积的l%o,单个湿渍面积不大于Sim?,任意IoOm2防水面积不超越1处其余地卜.工程:湿渍总面积不大于总防水面积的61%。,单个湿渍面积不大于0.2m2,任意I(X)m2防水面积下超越4处3级有少量漏水点,不得有线流和漏泥砂单个湿渍面积不大于0.3m2,单个漏水点的漏水量不大于25Ld,任意IOO防水面积不超越7处4级有漏水点,不得有线流和漏泥砂整个工程平均漏水量不大于2Im2d,任意IOOm2防水面积的平均漏水量不大于4Um2d2、地下工程的防水设防要求应按下表选用。明挖法地下工程防水设防(GB502082002规范表3.0.2-1)工程部位主体施工缝后1里带变形缝、1诙导缝防水措施防水混凝土-防水砂浆一防水卷材-防水涂料一塑料防水板一金属板.遇水膨胀止水条中埋式止水条外贴式止水带外抹防水砂浆外涂防水涂料膨胀混凝土遇水膨胀止水条外贴式止水带防水嵌缝原料中埋式止水带外贴式止水带可卸式止水带防水嵌缝原料外贴防水卷材外涂防水涂料遇水膨胀止水条1级应选应选一至二种应选二种应选应选二种应选二种2级应选应选一种应选一至二种应选应选一至二种应选一至二种3级应选宜选一种宜选一至二种应选宜选一至二种宜选一至二种4级应选宜选一种应选宜选一种应选直选一种暗挖法地下工程防水设防(GB502082。02规范表3.0.22)工程部位主,体内时砌施工缝内利t砌变,彩缝、诱导缝防水措施复合式衬砌离壁式衬砌、衬砌贴壁式衬砌喷射混凝土外贴式止水带遇水膨胀止水条防水嵌缝原料中埋式止水带外涂防水涂料中埋式止水带外贴式止水带可卸式止水带防水嵌缝原料遇水膨胀止水条防水等级I级应选一手1应选二种应选应选二种2级应选一种应选一至二种应选应选一至二种3级应选一种宜选一至二种应选宜选一种4级应选一种宜选一种应选宜选一种3、地下防水工程施工前,施工单位应进行图纸会审,掌握工程主体及细部构造的防水技术要求,并编制防水工程的施工方案。4、地下防水工程必须由相应资质的专业防水队伍进行施工;主要施工人员应持有建设行政主管部门或其指定单位颁发的执业资格证书。5、地下防水工程所使用的防水原料,应有产品的合格证书各性能检测报告,原料的品种、规格、性能等应符合现行国家产品标准和设计要求。对进场的防水原料应按GB502082002规范附录A和附录B的规定抽样复验,并提出实验报告;不合格的原料不得在工程中使用。6、地下防水工程施工期间,明挖法的基坑以及暗挖法的竖井、洞口、必须坚持地下水位稳定在基底0.5m以下,必要时应采用降水措施。7、地下防水工程的防水层,严禁在雨天、雪天和五级风及其以上时施工,其施工环境气温条件宜符合下表的规定。防水层施工环境气温条件(GB502082002规范表3.0.8)防水层原料施工环境气温高聚物改性沥青防水卷材冷粘法不低于5七,热熔法不低于一I(TC合成高分子防水卷材冷粘法不低于5C,热风焊接法不低于一IOe有机防水涂料溶剂型一535,水溶性535C无机防水涂料535tC防水混凝土、水泥砂浆535C8、地下防水工程是一个子分部工程,其分项工程的划分应符合下表要求。地下防水工程的分项工程(GR502082002规范表3.0.9)子分部工程分项工程地下防水工程地卜建筑防水工程:防水混凝土,水泥砂浆防水层,卷材防水层,涂料防水层,塑料板防水层,金属板防水层,细部构造特殊施工法防水工程:锚喷支护,地卜陆续墙,复合式衬砌,盾构法隧道排水工程:渗排水、盲沟排水,隧道、坑道排水注浆工程:预注浆、后注浆,衬砌裂缝注浆(二)地下建筑防水工程1、防水混凝土项目项次内容检验方法主控项目1防水混凝土的原原料、配合比及坍落度必须符合设计要求。检讨出厂合格证、质量检验报告、计量措施和现场抽样实验报告。2防水混凝土的抗压强度和抗渗压力必须符合设计要求.检讨混凝土抗压、抗渗实验报告。3防水混凝土的变形缝、施工缝、后浇带、穿墙管道、埋设件等设置和构造,均须符合设计要求,严禁有渗漏。观察检讨和检讨隐蔽工程验收记载。一般项目1防水混凝土结构表面应坚实、平整,不得有露筋、蜂窝等缺陷:埋设件地位应正确C观察和尺量检讨2防水混凝土结构表面的裂缝宽度不应大于0.2mm,并不得贯通。用刻度放大镜检讨。3防水混凝土结构厚度不应小于250mm,其允许偏差为+15mm,-10mm:迎水面钢筋保护厚度不应小于50mm,其允许偏差为±1Omm。尺量检讨和检讨隐蔽工程验收记载。2、水泥砂浆防水层项目项次内容检验方法主控项目1水泥砂浆防水层的原原料及配合比必须符合设计要求。检讨出厂合格证、质量检验报告、计量措施和现场抽样实验报各。2水泥砂浆防水层各层之间必须结合牢固,无空鼓现象。观察和用小锤轻击检讨。一般项目1水泥砂浆防水层表面应密实、平整,不得有裂纹、起砂、麻面等缺陷;阴阳角处应做成圆弧形。观察检讨。2水泥砂浆防水层施工缝留槎地位应正确,接槎应按层次顺序操作,层层搭接密切。观察检讨和检讨隐蔽工程验收记载。3水泥砂浆防水层的平均厚度应符合设计要求,最小厚度不得小于设计值的85%。观察和尺量检讨。3、卷材防水层项目项次内容检验方法主控项目1卷材防水层所用卷材及主要配套原料必须符合设计要求。检讨出厂合格证、质量检验报告和现场抽样实验报告。2卷材防水层及其转角处、变形缝、穿蜡管道等细部做法均须符合设计要求。观察检讨和检讨隐蔽工程验收记载一般项目1卷材防水层的基层应牢固,基面应洁净、平整,不得有空鼓、松动、起砂和脱皮现象;基层阴阳角处应做成圆弧形。观察检讨和检讨隐蔽工程验收记载2卷材防水层的搭拉缝应粘(焊)结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷。观察检讨3侧墙卷材防水层的保护层勺防水层应粘结牢固,结合密切、厚度均匀一致。观察检讨4卷材搭接宽度的允许偏差为-Iomm。观察和尺量检讨。4、涂料防水层项目项次内容检验方法主控项目1涂料防水层所用原料及配合比必须符合设计要求检讨出厂合格证、质量检验报告、计量措施和现场抽样实验报告。2涂料防水层及其转角处、变形缝、穿墙管道等细部做法均须符合设计要求。观察检讨和检讨陷蔽工程验收记载一般项目1涂料防水层的基层应牢固,基面应洁净、平整,不得有空鼓、松动、起砂和脱皮现象;基层阴阳角处应做成圆弧形。观察检讨和检讨隐蔽工程验收记载2涂料防水层的应与基层粘结牢固,表面平整、涂刷均匀.不得有流淌、皱折、鼓泡、露治体和翘边等缺陷。观察检讨3涂料防水层的平均厚度应符合设计要求,最小厚度不得小于设计厚度的80%。针测法或割取20mm×20mm实样用卡尺测量。4侧墙涂料防水层的保护层与防水层粘结牢固,结合密切,厚度均匀一致。观察检讨。5、塑料板防水层项目项次内容检验方法主控项目1防水层所用塑料板及配套原料必须符合设计要求。检讨出厂合格证、质量检验报告、计量措施和现场抽样实验报告。2塑料板的搭接缝必须采用热风焊接,不得有渗漏。双焊缝间空腔内充气检讨。一般项目1塑料板防水层的基面应坚实、平整、圆顺,无漏水现象:阴阳角处应做成圆弧形。观察和尺量检讨2塑料板的铺设应平顺并与基层固定牢固,不得有下垂、绷紧和破损现象。观察检讨3塑料板撒拉宽度的允许偏差为-IommO尺理检讨。6、金属板防水层项目项次内容检验方法主控项目1金属防水层所采用的金属板材和焊条(剂)必须符合设计要求。检讨出厂合格证或质量检验报告和现场抽样实验报告。2焊工必须经考试合格并取得相应的执业资格证书。检讨焊工执业资格证书和考核日期。一般项目1金属板表面不得有显著凹面和损伤。观察检讨2焊适不得有裂纹、未熔合、夹渣、焊痛、咬边、烧穿、弧坑、针状气孔等缺陷。观察检讨和无损检讨。3焊缝的焊波应均匀,焊渣和飞溅物应清除洁净;保护涂层不得有漏涂、脱皮的反锈现象。观察检讨。7、细部构造项目项次内容检验方法主控项目1细部构造所用止水带、遇水膨胀橡胶腻子止水条和接缝密封原料必须符合设计要求。检讨出厂合格证、质量检验报告和进场抽样实验报告。2变形缝、施工缝、后浇带、穿墙管道、埋设件等细部构造作法,均须符合设计要求,严禁有渗漏。观察检讨和检讨隐蔽工程验收记载。一般项目1中埋式止水带中心线应与变形缝中心线重合,止水带应固定牢靠、平直,不得有扭曲现象。观察检讨和检讨隐蔽工程验收记载。2穿墙管止环与主管或翼环与套管应陆续满焊,并做防腐处置。观察检讨和检讨隐蔽工程验收记载。3接颖处混凝土表面应密实、洁净、干燥:密封原料应嵌填严密、粘结牢固,不得有开裂、鼓沟和下塌现象。观察检讨。(三)特殊施工法防水工程1、锚喷支护项目项次内容检验方法主控项目1喷射混凝土所用原原料及钢筋网、锚杆必须符合设计要求。检讨出厂合格证、质量检验报告和现场抽样实验报告。2喷射混凝土抗压强度、抗渗压力及锚杆抗拔力必须符合设计要求。检讨混凝土抗压、抗渗实验报告和锚杆抗拔力实验报告。一般项目1喷层与围岩及喷层之间应粘结密切,不得有空鼓现象。用锤击法检讨。2喷厚度有60%不小于设计厚度,平均厚度不得小于设计厚度,最小厚度不得小于设计厚度的50%o用针探或钻孔检讨。3喷射混凝土应密实、平整,无裂缝、脱落、漏喷、露筋、空鼓和渗漏水。观察检讨。4喷射混凝土表面平整度的允许偏差为30mm,且矢弦比不得大于1/6«,尺量检讨。2、地下陆续墙项目项次内容检验方法主控项目1防水混凝土所用原原料、配合比以及其余防水原料必须符合设计要求。检讨出厂合格证、质量检验报告、计量措施和现场抽样实验报告。2地下陆续墙混凝土抗压强度和抗渗压力必须符合设计要求。检讨混凝土抗压、抗渗实验报告。一般项目1地下陆续墙的槽段接缝以及墙体与内衬结构接缝应符合设计要求。观察检讨和检讨隐蔽工程验收记载。2地卜.陆续墙墙面的露筋部分应小于1%墙面面积,且不得有露石和夹泥现象。观察检讨。3地下陆续墙墙体表面平整度的允许偏差:临时支护墙体为50mm»单一或复合墙体为30mmO尺量检讨3、复合式衬砌项目项次内容检验方法主控项目I塑料防水板、土工免合原料和内衬混凝土原原料必须符合设计要求。检讨出厂合格证、质量检验报告和现场抽样实验报告。2防水混凝土的抗压强度和抗渗压力必须符合设计要求检讨混凝土抗压、抗渗实验报告O3施工缝、变形缝、穿墙管道、埋设件等细部构造作法,均须符合设计要求,严禁有渗漏。观察检讨和检讨陷蔽工程验收记载一般项目1二次衬砌混凝土渗漏水量应控制在设计防水等级要求范围内观察检讨和渗漏水量测。2二次衬砌混凝土表面应坚实、平整,不得有露筋、蜂窝等缺陷观察检讨。4、盾构法陵道项目项次内容检验方法主控项目1盾构法隧道采用防水原料的品种、规格、性能必须符合设计要求。检讨出厂合格证、质量检验报告和现场抽样实验报告。2钢筋混凝土管片的抗压强度和抗渗压力必须符合设计要求。检讨混凝土抗压、抗渗实验报告和单块管片可检漏测验报告O一般项目1隧道的渗漏水量应控制在设计的防水等级要求范围内°衬砌接缝不得有线流和漏泥砂现象。观察检讨和渗漏水量测。2管片拼装接缝防水应符合设计要求。检讨隐蔽工程验收记载。3环向及纵向螺栓应全部穿进并拧紧,衬砌内表面的外露铁件防腐处置应符合设计要求。观察检讨。(四)排水工程1、渗排水、盲沟排水项目项次内容检验方法主控1反滤层的砂、石粒径和含泥量必须符合设计要求。检讨砂、石实验报告。项目2集水管的埋设深度及及坡度必须符合设计要求。观察和尺量检讨。一般项目1渗排水层的构造应符合设计要求。检讨隐蔽工程验收记载。2渗排水层的铺设应分层、铺平、拍实。检讨隐蔽工程验收记载。3盲沟的构造应符合设计要求。检讨隐蔽工程验收记载。2、隧道、坑道?羊水项目项次内容检验方法主控项目1隧道、坑道排水系统必须畅通。观察检讨。2反滤层的砂、石粒径和含泥量必须符合设计要求。检讨砂、石实验报告。3土工复合原料必须符合设计要求。检讨出厂合格证和质量检验报告。一般项目1隧道纵向集水盲管和排水明沟的坡度应符合设计要求。尺量检讨2隧道导水盲管和横向排水管的设置间距应符合设计要求。尺量检讨。3中心排水盲沟的断面尺寸、集水管埋设及检讨并设置应符合设计要求。观察和尺量检讨。4复合式衬砌的缓冲排水层应铺设平整、均匀、陆续,不得有扭曲、折皱和重叠现象。观察检讨和检讨隐蔽工程验收记载。(五)注浆工程1、预出E浆、后注浆项目项次内容检验方法主控项目1配制浆液的原料及配合比必须符合设计要求。检讨出厂合格证、质量检验报告、计量措施和实验报告。2注浆效果必须符合设计要求。采用钻孔取芯、压水(或气氛)等方法检讨。一般项目1注浆孔的数量、部署间距、外孔深度及角度应符合设计要求。检讨隐蔽工程验收记毂。2注浆各阶段的控制压力和进浆量应符合设计要求。观察检讨。3注浆时浆液不得溢出地面和超出有效注浆范围。观察检讨。4注浆对地而发生的沉降量不得超越30mm,地面的隆起不得超越20mm。用水准仪测量。2、衬砌裂缝注浆项目项次内容检验方法主控项目1注浆原料及其配合比必须符合设计要求。检讨出厂合格证、质量检验报告、计量措施和实验报告。2注浆效果必须符合设计要求。渗漏水量测,必要时采用钻孔取芯、压水(或气氛)等方法检讨。搬项目1钻孔埋管的孔径和孔距应符合设il要求。检讨隐蔽工程验收记载。2注浆的控制压力和进浆量应符合设计要求。检讨隐蔽工程验收记载。(六)建筑防水工程监理预控的内容1、对承包单位的资质及承包单位的管理人员和技术操作人员进行审查和认定;对施工方案及技术交底文件进行审核,并执行样板引路。2、对防水工程使用的主要原料、辅助原料要进行质量预控,要有出厂产品合格证书或质量鉴定文件。(1)对防水原料出厂质量合格证书的验收生产厂家提供的产品合格证书应包括:品种、标号或型号及该批产品各项性能实验指标数据,合格证的编号、批号、出厂日期和生产厂检验部门的印章;卷材或产品包装的合格证上应有北京市建筑防水原料使用认证及防伪标志;(2)进入施工现场的防水原料要进行复试和外观检讨。卷材进入施工现场后,应抽样检验,检验的内容是不透水性、拉力、柔度和耐热度,其它防水原料也应按规范要求做试件,进行耐热度、粘结力和柔韧性实验。外观检讨主要是防水原料外型尺寸、厚度等问题,每批抽检肯定数量(例如10卷)进行产品称重检验,不合格产品应清退出厂。(3)防水原料批数的划分依据有关规定进行;(4)对防水原料的质量有异议时,监理工程师能够进行取样复验,严厉把住原料使用的质量关,确保不合格原料不能进场,不合格原料不能用于施工工程。(5)对进场的合格原料要督促施工单位做好保留工作。对不允许曝晒、超高堆放或堆压其它的原料,要严禁不符合存放要求的现象发生。3、对要进行防水的部位基层,进行质量验收。对基层的标高、坡度、表面平整度、表面清理、清扫,均应对照图纸及已施工部位的关系进行校验,并通过施工单位进行做好校正处置。(七)建筑防水工程监理质量控制要点有关部门对防水工程出现渗漏现象分析结果表明,渗漏原因中由于原料不良造成的占2033%,由于施工粗糙造成的约占458%,由于设计存在问题造成的占1826%,建筑防水工程质量所谓“四漏”(屋面漏、厕浴间漏、外墙体渗漏和地下室漏)问题已成为常见的质通通病,应引起注意,监理工程师针对本分部的工程质量通病,监督承包单位严厉遵守操作规程,消除质量通病。1、基层控制要点防水层是依附于主体结构基层的,其质量好坏直接影响防水层的质量,主体结构和找平层刚度、平整度、强度、表层坡度精确,表面平整无起砂、起皮、裂缝、基层的含水率等都是保证防水层施工质量的基础。(1)坡度控制要点建筑屋面及厕浴间必须有精确坡度,否则因排水不畅,易造成积水,浸泡防水层,加速其老化而造成渗漏。防水施工前要检讨排水坡度是否符合设计要求,还必须检讨天沟、水落口、地漏、伸出屋面管道周围及自由排水的檐口等的坡度。(2)平整度控制要点找平层的平整度对柔性防水层施工质量影响很大。找平层不平整,粘结剂涂不均匀就影响卷材铺贴质量,对深层涂料的施工影响更大,更易造成涂层厚薄不均,削弱防水能力。用2米靠尺检讨平整度,不能发生逆坡。(3)设计要求防水层(卷材、涂层)与基层全粘结,且必须粘结牢固,基层表面必须具备强度高、表面光滑、不起砂、不起皮、不开裂的条件。若设计要求空铺或采用压埋法铺设的防水层,则能够降低基层的要求,做到坡度精确,表面平整即可。(4)柔性防水对基层的含水率要求较高,含水率高,会引起防水层铺贴起鼓和剥离,但对于埋压干铺的防水层则可降低要求或不受含水率的限制。(5)细部节点施工条件的控制要点大面积防水层施工前,应先对节点进行处置,做好密封原料填嵌、附加层的铺设。但也有些节点如:防水层收头、变形缝等要点在大面积防水层做完后单独进行。注意天沟、檐沟的找坡和转角的抹圆;反梁过水孔,管道穿过防水层,分格缝等细部节点的施工。防水层在建筑的阴、阳角处基层应按设计做成圆角或倒角;并在此增铺附加防水层,其做法及宽度严厉按设计要求进行;防水层的收头、防水层及保护层的固定要按设计图纸施工或遵守施工工艺规范进行质量控制工作。2、防水层施工作业条件控制要点(1)天气条件施工条件成熟与否直接关系到施工质量,防水工程大部分露天作业,天气因素影响较大。施工期内遇雨、雪、五级及其五级以上大风严禁施工。热熔法施工卷材和容剂型涂料可一I(TC以上气温条件下施工;水乳型涂料及刚性防水层,不宜在5以下气温中施工;气温超越35一切防水层均不宜施工;酷热夏季后半夜因发生露水、5级以上大风天气有尘土等杂物影响与基层粘接,污染基面均不得进行防水施工作业。(2)重视防水层与相关层次施工交叉问题与防水层相关的层次是找平层、隔汽层、保温层、隔离层、保护层等。防水层施工往往与相关层要交叉作业,这些相关层次的施工质量对防水层的质量有很大影响,甚至直接影响到防水工程的成败。特殊要注意监督保护层的施工,决不能碰坏、戳破防水层,特殊是在多头分包施工情况下,交叉管理,更加大了质量控制的难度。因此必须引起对施工质量控制的足够重视。(3)卷材防水施工质量控制要点卷材防水原料种类多样,常用的施工工艺有热粘法、热熔法、自粘法、机械固定法、埋置法等等。施工中应检讨承包单位严厉按照施工工艺标准和施工规范要求、施工工艺流程进行,铺贴方向、两幅卷材和卷材层与层间,其搭接的宽度与长度要符合要求。卷材冷粘施工时,胶接原料要依据卷材性能配套选用胶粘剂,胶粘剂调配要专人进行,不得错用、混用,在这方面要严加控制。严厉掌握基层含水率到达要求后,才干进行粘贴。注意控制阴阳角、加固层等细部节点的处置。3、防水层的保护层原料选用和施工应按设计图纸进行施工;保护层施工时要注意防水层的保护,要在防水层上做好临时保护措施,严防戳破防水层,防水层施工完毕应及早进行下道施工工序,不宜间隔时间过长,防止防水层材质损坏。4、刚性防水层施工要求刚性防水层包括细石碎防水层、水泥砂浆防水层、块体刚性防水层及防水睑的施工。刚性防水层对地基沉降不均匀,温度变化、结构振动等因素非常敏感,因此对基础处置要严厉。(1)细石混凝土防水层施工质量关键在于保证役的密实性,要及时养护。因此在配料、浇筑、振捣、表面处置、养护等都要严厉按操作程序,保证役的养护条件。(2)防水砂浆的防水层施工所用水泥一般不低于425号普通硅酸盐水泥,砂宜采用中砂。防水剂的选用要符合设计要求,进场要认真检验并经实验室进行配合比的试配,施工中严厉按配合比配料。砂浆的铺抹是防水层施工又一关键,应严厉遵守工艺操作要求。要注意基面的清洗和基面缺陷的处置,并做好防水层的养护工作。(3)防水睑施工防水睑具有承重和防水的双重作用,往往是防水的第一设防措施。防水碎应遵守设计要求进行外加剂的选用,按照原料配合比,经实验室试配方案和监理工程师审定后进行防水砂的施工;役浇注要注意振捣密实和防止出现砂离析面影响防水碎质量的问题;施工缝是防水工程的脆弱环节,最好陆续一次浇注完毕,不允许留施工缝(后浇带混凝土施工例外),必须要保证底板一次浇注完毕。更应进行严厉的砂养护工作;防水睑浇注后不得打洞凿孔,一切穿墙管,预埋件、预留洞要在浇注前埋设完毕。(八)建筑防水施工质量通病1、材质及实验通病(1)水泥品种标号不符规范要求或无出厂合格证,实验不合格时无处置记载和结论(2)抗渗试块不做或少做,缺同条件试块或实验不符合要求无处置情况及结论。(3)防水原料无出厂合格证或实验不合格无处置就使用。(4)新型防水原料无法定鉴定证明和出厂合格证,无工艺要求,无性能指标,无质量标准无现场取样实验要求及记载。2、基底(层)质量通病(1)地下室防水施工时,降水措施不当,未降到要求水位标高(应在防水工程最低标高以下不少于30Omm)O(2)基底过湿或有明水,含水率不应大于9%。(3)基层不符合做防水层的要求(4)基层本身强度不足或主体校缺陷未做完处置,基层表面起砂、起皮、有裂缝,表面平整度差。(5)基层坡度不符设计要求;(6)基层的阴阳角、穿墙管根未按要求抹圆弧或抹钝角,抹圆弧度不符合要求;(7)变形缝处置不当、预埋件松动。3、卷材、涂膜原料防水施工质量通病(1)防水原料(卷材、胶结原料、涂料)无出厂合格证,所选原料不符合设计要求;使用了不合格的进场防水原料;(2)进场原料未做取样实验,没有实验报告或实验报告不合格即用在工程上。(3)新型建筑防水原料未取得法定鉴定证明和出厂合格证,没有施工工艺要求和使用说明即开头施工。(4)未经实验室试配或不按试配配比进行施工;(5)铺贴方向及压接、搭接尺寸不足,不符合规范要求;(6)操作程序和操作温度、操作环境条件,不符合操作规程或工艺标准的要求;(7)卷材铺贴方法有误,不符合设计要求;(8)卷材涂膜开裂、翘边、起鼓、皱折。(9)未按要求做附加层;(10) 保护层施工时造成成品损坏;(11) 细部的构造做法施工质量通病:穿墙管道封堵不严做法不当;变形缝、止水带使用的原料不符合要求,附加层做法不良,预埋件(管)未做附加层或衬垫不严或松动不牢。4、防水混凝土施工质量通病(1)无实验室试配(或实验室未按提高0.2mpa做试配。)(2)水泥标号、品种、最小用量石子粒径、含泥量、含砂率,水灰比,外加剂等选用,不符合防水规范要求。(3)试配单与原料实验单,试块实验单三者不交圈。(4)计量不准(详见钢筋混凝土部分);(5)施工缝留置不符合规定施工缝应留在墙上,不应留在底板上;留缝形式不符合规范规定,也未用止水带;设止水带(片)时,上下尺寸不匀、接头焊接不严或人为压倒;止水带遇柱或墙墙交接处断开,处置不当;止水带留在窗井墙上与外墙不交圈;竖向施工缝未留在结构变形缝处。(6)出现人为施工缝方案失误:施工底板时分段浇灌,墙体任意留垂直施工缝,墙体混凝土不陆续,不分层浇灌;施工方案不当,未综合考虑浇捣路线、运输时间,搅拌时间,搅拌供应能力,分层厚度,最少分组数,振捣机具最低配置数造成混凝土初凝前不能保证上层混凝土覆盖并振捣士兀;未合理安置混凝土施工轮流停歇时间。如清洗搅拌机时间,吃饭、交接时间;缺临时停电,停水,机械故障,供料不及时,中途遇雨等,应急处置措施;事先未掌握水泥初凝、终凝时间或规范规定混凝土搅出到浇完最长允许时间;(7)变形缝处置不当橡胶(塑料)、钢板等止水带埋入墙体不居中,止水带损坏(钉眼、筋扎,撕裂等),接头不严;错牙不在洞口水平部位,或一条止水带多处接头;止水带不交圈,接头不合理,或固定不牢,浇灌混凝土时地位偏移,或留缝不匀影响止水带作用;止水带受油、泥污染;止水带设置地位方向不当,有断筋现象。(8)支撑不当,影响防水效果穿墙螺栓(套管)无止水措施;不止水的穿墙螺栓切断后,无防渗漏填补措施;穿墙螺栓套管无防渗漏填补措施;模板内顶撑无止水措施;钢筋保护层垫块不用防水砂浆做,厚薄不一,甚至漏放。(9)后浇带做法不当用钢板网封堵,溢出水泥浆不处置,在未浇混凝土一侧根部积为素浆层;用钢板网封堵后面不设支撑,混凝土振捣不实;后浇带未按规范形式留置;后浇带甩槎不剔毛不清理、不湿润,或不设清扫坑,无法清理洁净;后浇带浇筑时间不当,未考虑工程主要荷载上满情况,气温情况,水泥品种的选用不当,或不按规定养护。(10) 过墙管道及套管止水措施不当,管道与套管间隙止水处置不当;预留洞口无封堵止水措施或封堵不严不实。(11) 混凝土墙体发生蜂窝、露筋、孔洞等问题,不按要求认真处置;防渗漏补救处置,从开头即无精确方案及要求,进程中无检讨记载,处置后无结论;不剔凿到密实部位,不冲洗和不充分湿润;后补混凝土不经实验室试配,人工拌制计量失控;混凝土浇灌无有效结合措施;剔凿后支模固定不牢,缝隙堵塞不严,造成跑浆;振捣措施不力,达不到应有密实度;振捣口处挑出的多余混凝土顶标高太低,顶部混凝土接槎振捣不实;振捣口处挑出的多余混凝土剔凿过早,振动影响结合面及钢筋握裹;混凝土养护措施及时间不够;不按规定留置混凝土试块。(12)施工缝、接槎做法失误己浇混凝土强度不足即进行接槎,破坏原混凝土及与钢筋握裹;对已硬化混凝土表面不清除水泥硬膜和松散混凝土,不冲洗洁净,不充分湿润,不除净积水;浇注前未用混凝土同标号的砂浆,或铺浆不匀,过厚或不铺,铺浆时间过长;水平施工缝,模板夹不严;固定不牢,跑浆、混凝土不密实;(13)冬期施工、保温、养护不当,影响防水混凝土质量。施工缝处因有接头钢筋保温不严,接槎处混凝土受冻。地下室防水混凝土底板不保温覆盖,侧面也未回槽,地基冻胀,底板拱裂;混凝土内外温差超越25,出现温度裂纹;混凝土未到达临界强度受冻,降低抗渗性能;5、水泥砂浆防水层施工质量通病(1)砂浆配合比、水灰比不当。(2)基层表面清理不净,未充分湿润。(3)刚性多层做法防水层抹压遍数、程序、时间间隔,各层厚度不对,未组织好各层陆续施工,尽量不留施工缝,施工缝甩头与接槎不符合要求。(4)掺防水剂水泥砂浆,防水剂掺量不准,拌合不匀。(5)阴阳角未做成圆弧或钝角。(6)养护时间和温度不够。施工现场安全施工注意事项1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于高空作业的人员,不得从事高空作业。16、机械设备、机具使用,必须做到“定人、定机”制度;未经有关人员同意,非操作人员不得使用。17、电动机械设备,必须有漏电保护装置和可靠保护接零,方可启动使用.18、未经有关人员批准,不得随意拆除安全设施和安全装置;因作业需要拆除的,作业完毕后,必须立即恢复。19、井字架吊篮、料斗不准乘人。20、酒后不准上班作业.21、作业前应对相关的作业人员进行安全技术交底。22、在高空以及施工现场作业,如配管放配线,设备安装及开通调试中,必须要严格执行安全技术规程,顺利进行作业严禁违章操作,造成不应发生的事故。23、在整个施工过程中,必须严格执行国家、省市、各部委关于工程消防法规和有关条款。24、经常配齐、保养消防器材.,做到会保养、会使用。认真贯彻逐级消防责任制,做好消防工作。25、现场人工断料,所用工具必须牢固,掌蟹子和打锤要站成斜角,注意扔锤区域内的人和物体。切断小于30Cm的短钢筋,应用钳子夹牢,禁止用手把扶,并在外侧设置防护箱笼罩或朝向无人区。26、多人合运钢筋,起、落、转、停动作要一致,人工上下传送不得在同一直线上.钢筋堆放要分散、稳当、防止倾倒和塌落。27、在高空、深坑绑扎钢筋和安装骨架,须搭设脚手架和马道。28、绑扎立柱、墙体钢筋,不得站在钢筋骨架上和攀登骨架上下。柱筋在4m以内,重量不大,可在地面或楼面上绑扎,整体竖起;柱筋在4m以上,应搭设工作台。柱梁骨架应用临时支撑拉牢,以防倾倒。29、绑扎基础钢筋时,应按施工设计规定摆放钢筋支架或马凳架起上部钢筋,不得任意减少支架或马凳。30、绑扎高层建筑的圈梁、挑檐、外墙、边柱钢筋,应搭设外架或安全网。绑扎时挂好安全带。31、起吊钢筋骨架,下方禁止站人,必须待骨架降落到离地Im以下始准靠近,就位支撑好方可摘钩。32、吊运短钢筋应使用吊笼,吊运超长钢筋应加横担,捆绑钢筋应使用钢丝绳千斤头,双条绑扎,禁止用单条千斤头或绳索绑吊。33、吊运在楼层搬运、绑扎钢筋,应注意不要靠近和碰撞电线。并注意与裸体电线的安全距离(IkV以下4m,1-10kv6m).34、夜间施工灯光要充足,不准把灯具挂在竖起的钢筋上或其他金属构件上,导线应架空.

    注意事项

    本文(工程施工质量监理实施细则(手册)(00)(001).docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
