欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    普通工安全技术操作规程.docx

    • 资源ID:322387       资源大小:18.17KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    普通工安全技术操作规程.docx

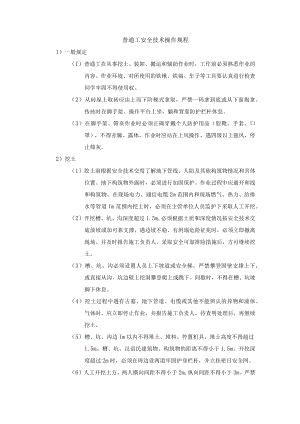

    普通工安全技术操作规程1)一般规定(I)普通工在从事挖土、装卸、搬运和辅助作业时,工作前必须熟悉作业的内容、作业环境、对所使用的铁锹、铁镐、车子等工具要认真进行检查同学牢固不得使用权。(2)从砖垛上取砖应由上而下阶梯式拿取,严禁一码拿到底或从下面掏拿。传砖时在脚手架、操作平台上坐,躺和背靠防护栏杆休息。(3)在脚手架、筛灰作业时必须正确穿戴个人防护用品(胶靴、手套、口罩),不得赤脚、露体,作业时应站在上风操作。遇四级以上强风,停止筛灰。2)挖土(1)挖土前根据安全技术交度了解地下管线、人防及其他构筑物情况和具体位置。地下构筑物外露时,必须进行加固保护。作业过程中应避开和线和构筑物。在现场电力、通信电缆2m范围内和现场燃气、热力、给排水等管道Im范围内挖土时,必须在主管单位人员监护下采取人工开挖。(2)开挖槽、坑、沟深度超过1.5m,必须根据土质和深度情况按安全技术交底放坡或加可靠支撑,遇边坡不稳、有坍塌危险征兆时,必须立即撤离现场。并及时报告施工负责人,采取安全可靠排险措施后,方可继续挖土。(3)槽、坑、沟必须设置人员上下坡道或安全梯。严禁攀登固壁支撑上下,或直接从沟、坑边壁上挖洞攀登爬上或跳下。间歇时,不得在槽、坑坡脚下休息。(4)挖土过程中遇有古墓、地下管道、电缆或其他不能辨认的异物和液体、气体时,应立即停止作业,并报告施工负责人,待查明处理后,再继续挖土。(5)槽、坑、沟边Im以内不得堆土、堆料、停置机具。堆土高度不得超过1.5m。槽、坑、汉语民建筑物、构筑物的距离不得小于1.5m。开挖深度超过2m时,必须在周边设两道牢固护身栏杆,并立挂密目安全网。(6)人工开挖土方,两人横向间距不得小于2m,纵向间距不得小于3m。严禁掏洞挖土,搜底挖槽。(7)钢钎破冻土、坚硬土时,扶钎应站在打锤人侧面用长把夹具扶钎,打锤范围内不得有其他人停留。钎顶应平整,锤头应安装牢固。钎子应直且不得有飞刺。打锤人不得戴手套。(8)从槽、坑、沟中吊运送至地面时,绳索、滑轮、钩子、修筐等垂直运输设备、工具应完好牢固。起吊、垂直运送时,下方不得站人。(9)配合机械挖土清理槽底作业时,严禁标明入铲斗回转半径范围。必须待挖掘机作业后,方准进入铲斗回转半径范围内清土。3)挖护桩孔(1)人工挖扩桩孔的人员必须经过技术与安全操作知识培训,考试合格,持证上岗。下孔作业前,应排除孔内有气体。并向孔内输新鲜空气或氧气。(2)每日作业前应检查桩孔及施工工具。如钻孔和挖扩桩孔施工所使用的电气设备,必须装有漏电保护装置,孔下照明必须使用36V安全电压灯具,提土工具、装土容器应符合轻、柔、软,并有防坠落措施。(3)挖扩桩孔施工现场应配有急救用品(氧气等)。遇有异常情况,如孔、地下水、黑土层、有害气体等,应立即停止作业,撤离危险品,不得擅自处理,严禁冒险作业。(4)孔口应设防护设施,凡下孔作业人员均需戴安全帽、系安全绳,必须从专用爬梯上下,严禁沿孔壁或乘运土设施上下。(5)每班作业前要打开孔盖进行能进行通风。深度超过5m或遇有黑色土、深色土质时,要进行强制通风。每个施工现场应配有害气体检测器,发现有毒、有害气体必须采取防范措施。下班(完工)必须将孔口盖严、盖牢。(6)机钻也孔作业完成后,人工清孔、验收要先和安全防护笼,钢筋笼放入孔时,不得碰撞孔壁。(7)人工挖孔必须采用混凝土护壁,其首层护壁应根据土质情况作成沿口护圈,护圈混凝土强度达到5Mpa以后,方可进行下层土方的开挖。必须边挖、边打混凝土护壁(挖一节、打一节),严禁一次挖完,然后补打护壁的冒险作业。(8)人工提土须用垫板时,垫板必须宽出孔口每侧不小于1m,宽度不小于30cm,板厚不小于5cm。孔口径大于Im时,孔上作业人员应系安全带。(9)挖出的土方,应随出随运,暂不运走的,应堆放在孔口边Im以外,高度不超过1m。容器装土不得过满,孔口边不准堆放零散杂物,3m内不得有机动车辆行驶或停放,孔上任何人严禁向孔内投扔任何物料。(10)凡孔内有人作业时,孔上必须有专人监护,并随时与孔内人员保持联系,不得擅自撤离岗位。孔上人员应随时监护孔壁变化及孔底作业情况,发现异常,应立即协助孔内人员撤离,并向领导报告。4)装卸搬运(1)使用手推车装运物料,必须平稳,掌握重心,不得猛跑或撒把溜车;前后车距平地不得少于2m,下坡时不得少于IOm0向槽内下料,槽下不得有人,槽边卸料,车轮应挡掩,严禁猛推和撒把倒料。(2)两人抬运,上下肩要同时起落,多人抬运生物时,必须由专人统一指挥、同起同落、步调一致、前后互相照应,注意脚下障碍物,并提醒后方人员,所抬重物离地高度一般30Cm为宜。(3)用井架、龙门架、外用电梯垂直运输,零散材料码放整齐平稳,码放高度不得超过车厢,小推车应打好挡掩。运长料不得高出吊盘(笼),必须采取防滑落措施。(4)跟随汽车、拖拉机运料的人员,车辆未停稳不得下车。装卸材料时禁止抛掷,并应按次序码放整齐。随车运料人员不得坐在物料前方。车辆倒退时,指挥人员应站在槽帮的侧面,并且与车辆保持一定距离,车辆行程范围内的砖垛、门垛下不得站人。(5)装卸搬运危险物品(如炸药、氧气瓶、乙快瓶等)和有毒物品时,必须严格按规定安全技术交度措施执行。装卸时必须轻拿轻放,不得互相碰撞或掷扔等剧烈震动。作业人员按要求正确穿戴防护用品,严禁吸烟。(6)休息时,不得钻到车辆下面休息。5)人工拆除工程(1)拆除工程在施工前班组(队)必须组织学习专项拆除工程安全施工组织设计或安全技术措施交底。无安全技术措施的不得盲目进行拆除作业。(2)拆除作业前必须先将电线、上水、煤气管道、热力设备等干线与该拆除建筑物的支线切断或者迁移。(3)拆除构筑物,应自上而下顺序进行,当拆除某一部分的时候,必须有防止另一部分发生坍塌的安全措施。(4)拆除作业区应设置危险区域进行围挡,负责警戒的人员应坚守岗位,非作业人员禁止进入作业区。(5)拆除建筑物的栏杆、楼梯和楼板等,必须与整体拆除工程相配合,不得先行拆掉。建筑物的承重支柱和梁,要等待它所承担的全部结构拆掉后才可以拆除。(6)拆除建筑物不得采用推倒或拉倒的方法,遇有特殊情况,必须请领导同意,拟订安全技术措施,并遵守下列规定;砍切墙根的深度不能超过墙厚的l3o墙厚度小于两块半砖的时候,严禁砍切墙根掏掘。为防止墙壁向掏掘方向倾倒,在掏掘前,必须用支撑撑牢。在推倒前,必须发出信号,服从指挥,待全体人员避至安全地带后,方准进行。(7)高处进行拆除工程,要设置溜放槽,以便散碎废料顺槽溜下。较大或沉重的材料,要用绳或起重机械及时吊下运走,严禁向下抛掷。拆除的的各种材料及时清理,分别码放在指定地点。(8)清理楼层垃圾,必须从垃圾溜放槽溜下或采用容器运下,严禁从窗口等处抛扔。(9)清理楼层时,必须注意孔洞,遇有地面上铺有盖板,挪动时不得猛掀,可采用拉开或人抬挪开。(10)现场的各类电气、机械设备和各种安全防护措施,如安全网、护身栏等,严禁乱动。

    注意事项

    本文(普通工安全技术操作规程.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
