电力建设施工(清污机设备安装)质量验收及评价规程.docx

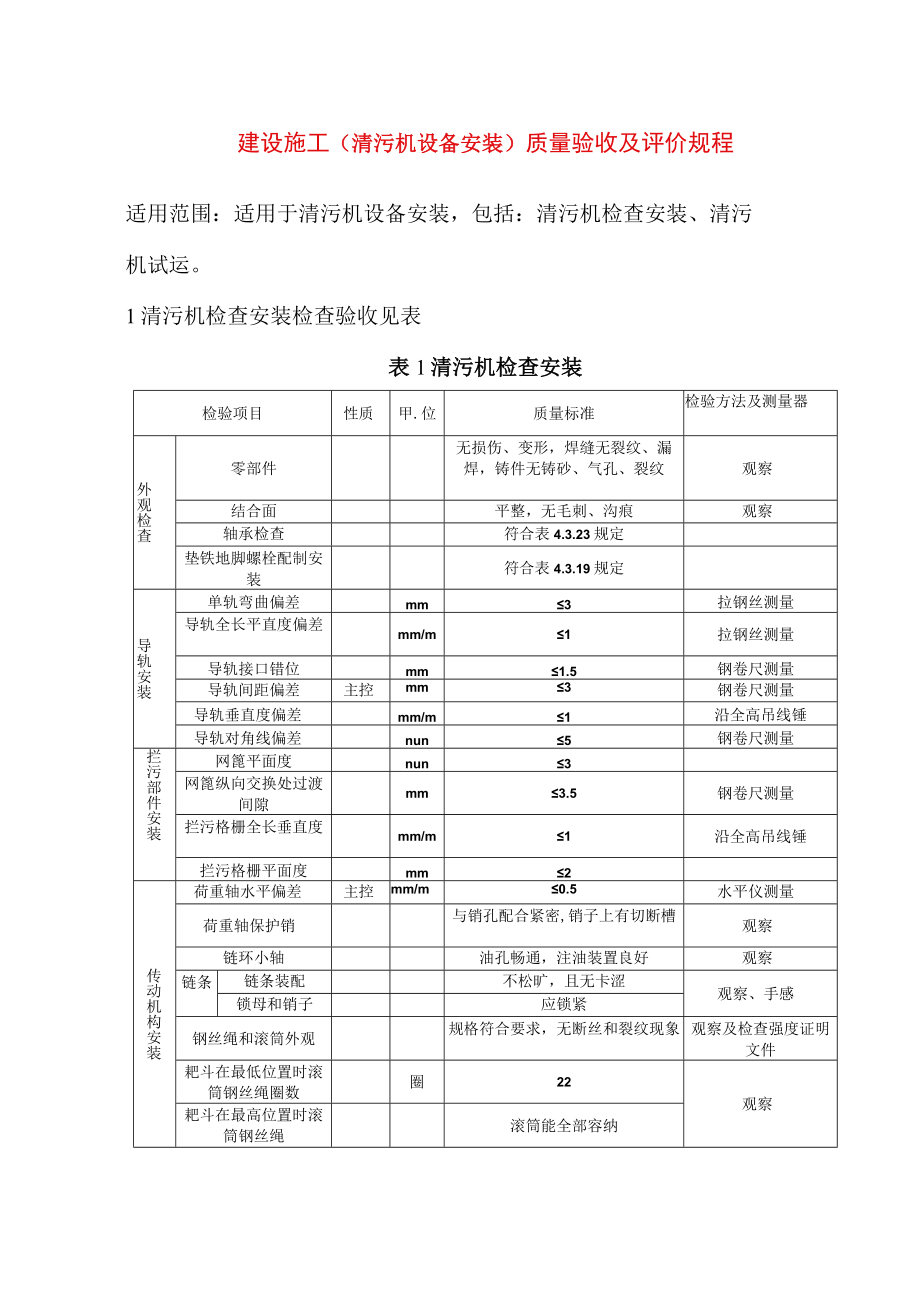

建设施工(清污机设备安装)质量验收及评价规程适用范围:适用于清污机设备安装,包括:清污机检查安装、清污机试运。1清污机检查安装检查验收见表表1清污机检查安装检验项目性质甲.位质量标准检验方法及测量器外观检查零部件无损伤、变形,焊缝无裂纹、漏焊,铸件无铸砂、气孔、裂纹观察结合面平整,无毛刺、沟痕观察轴承检查符合表4.3.23规定垫铁地脚螺栓配制安装符合表4.3.19规定导轨安装单轨弯曲偏差mm3拉钢丝测量导轨全长平直度偏差mm/m1拉钢丝测量导轨接口错位mm1.5钢卷尺测量导轨间距偏差主控mm3钢卷尺测量导轨垂直度偏差mm/m1沿全高吊线锤导轨对角线偏差nun5钢卷尺测量拦污部件安装网篦平面度nun3网篦纵向交换处过渡间隙mm3.5钢卷尺测量拦污格栅全长垂直度mm/m1沿全高吊线锤拦污格栅平面度mm2传动机构安装荷重轴水平偏差主控mm/m0.5水平仪测量荷重轴保护销与销孔配合紧密,销子上有切断槽观察链环小轴油孔畅通,注油装置良好观察链条链条装配不松旷,且无卡涩观察、手感锁母和销子应锁紧钢丝绳和滚筒外观规格符合要求,无断丝和裂纹现象观察及检查强度证明文件耙斗在最低位置时滚筒钢丝绳圈数圈22观察耙斗在最高位置时滚筒钢丝绳滚筒能全部容纳缓冲器、限位开关安装安装位置正确、牢固、可靠减速机、电动机支座与底座间隙mm0.05塞尺检查两链轮装配相互位置对准,与链板无卡涩观察、手感附件安装操纵室安装布置应符合图纸要求按图纸校核机壳安装牢固,可靠观察传动装置保护罩牢固,可靠观察金属盖板符合表4.3.37规定2清污机试运检查验收见表表清污机试运检验项目性质单位质量标准检验方法及测量器具空载试验车轮缘与轨道间隙nun符合图纸且在同一侧观察车轮与轨道接触密实无间隙车轮在轨道上滚动无卡涩、跑偏整体行走灵活无异音制动器灵敏可靠限位开关动作正确可靠联锁保护装置变速器无异音手感听音耙斗起升无卡涩观察转刷与网薨符合图纸要求通水试运转刷转动主控灵活,无卡涩观察减速机无漏油现象,齿轮无撞击声观察保护销无变形观察轴承温度80温度计测量电机电流符合制造厂要求试运时间h48计时
