欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    真石漆施工工艺流程及注意事项.docx

    • 资源ID:344491       资源大小:17KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    真石漆施工工艺流程及注意事项.docx

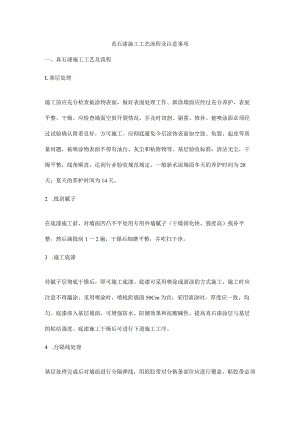

    真石漆施工工艺流程及注意事项一、真石漆施工工艺及流程L基层处理施工前应充分检查被涂物表面,做好表面处理工作。新涂墙面应经过充分养护,表面平整、干燥。应检查墙面空鼓开裂情况,并及时切割、剔凿、修补。被喷涂面必须经过试验确认附着良好,方可施工。应彻底避免今后涂饰表面如空鼓、龟裂、起皮等质量问题,被喷涂物表面不得有油污、灰尘和粘附物等。基层验收标准:清洁无尘,干燥平整,线角顺直,达到行业验收规范规定。一般新水泥墙面冬天的养护时间为28天;夏天的养护时间为14天。2 .批刮腻子在底漆施工前,对墙面凹凸不平处用专用外墙腻子(干燥固化快、强度高)找补平整,然后满批刮1一2遍,干燥后细磨平整,并吹扫干净。3 .施工底漆待腻子层彻底干燥后,即可施工底漆。底漆可采用喷涂或滚涂的方式施工,施工时应注意不得漏涂;采用喷涂时,喷枪距墙面50Cm为宜;采用滚涂时,厚度应一致、均匀。底漆渗入基层墙面,可增强防水、防潮效果和抗酸碱性,提高真石漆涂层与基层的粘结强度。底漆施工干燥后可进行下道施工工序。4 .分隔线处理基层处理完成后对墙面进行分隔弹线,用纸胶带对分格条部位应进行覆盖。贴胶带必须先贴横线,再贴竖线,对有接头处,可钉上铁钉标识,以便喷涂后易于找到胶带源头。一般分隔线宽度为08-L5cm,分格规格视工程要求而定。5 .喷涂真石漆施工前应搅拌均匀,一般真石漆不需要加水,必要时可少量加水调节。真石漆施工分为单色喷涂、多色喷涂二种,单色喷涂采用带料斗的单嘴喷枪,多色喷涂可采用带料斗的多嘴喷枪,也可采用单嘴喷枪进行多次喷涂。一般在大面积施工前要进行试喷,根据设计、施工要求选取一小面墙试喷,确定施工喷涂压力和所喷石漆色彩是否同设计要求一致。施工时使用真石漆喷涂专用喷枪,喷涂压力在0.6-0.9MPa(根据喷涂面积,表面形状等选用不同压力)。喷涂施工时,喷枪嘴与喷涂面垂直距离约为30-40cm平行喷涂,自上而下施工。真石漆喷涂遍数依花样、色系深浅而定,一般喷涂遍数为二遍,真石漆用量约为3.5-5kgm2,层与层之间喷涂间隔时间以第一遍干燥为准。在阴阳角部位施工时,喷涂须采用少量、多次、薄喷的方法,喷枪距被涂面60-80cm,喷枪运行速度要快,采用散射的方法来喷涂相交的两个面,不能垂直于阴阳角喷射。真石漆涂层喷涂完成后,应及时清理被喷物表面、分格条及覆盖物等部位的浮砂。6 .拆除分格胶带真石漆喷涂完成并且未干燥前,沿缝小心地将胶带撕下,撕胶带时宜每隔1一1.5m为一段,以免因胶带过长断裂将石漆涂层撕裂。胶带拆除顺序为先揭横线后揭竖线。7 .补喷、修补及时对整个施工面进行检查,对透底、漏喷、色泽不均匀、线条不清晰等部位进行修补直至符合要求。8 .打磨待真石漆涂层完全干燥硬化24h后,对真石漆面进行打磨;打磨采用400-600目砂布,将真石漆表面有锐角的石粒磨平,以增加碎石美感及减小锐利石粒对面漆漆膜的破坏,并避免灰尘的积留,易于清洗冲刷作业(施工时切忌用力过猛)。9 .施工罩光面漆用气泵将真石漆表面浮灰吹净,即可进行罩光面漆施工,可采用喷涂或滚涂。罩光面漆可以提高真石漆的防水和耐沾污性。罩光面漆用量大约12平米/kg。10 .拆除防护面漆喷涂完成后,对所有施工部位进行一次全面彻底的检查验收,确认无符合要求后,方可拆除门窗等部位的防护设施。二、真石漆工艺处理注意事项1 .为防止喷涂施工时对门窗等不需喷涂部位造成的污染,喷涂施工前对不需喷涂的部位用塑料布、彩条布、纸胶带等进行覆盖粘贴。2 .雨季施工时,外墙施工应选在屋面排水施工完成后进行,施工时应具备相应的防雨水冲刷措施;冬季施工时,室内外施工环境温度应保证在5以上,门窗应封闭;室外施工时宜选在中午时分,同时施工面应有挡风设施;下雪、大风等恶劣天气禁止施工。3 .根据工程量大小,真石漆应为同一批次产品,一次采购到位,应避免和尽量减少不同批次的产品产生的色差。4 .喷涂真石漆施工时应采用吊篮自上而下同步施工,尽量不借用脚手架,避免因漏喷及补喷出现色差和接缝痕迹。5 .喷涂工具使用完毕后,应及时清洗或浸泡在水中,以备下次使用。

    注意事项

    本文(真石漆施工工艺流程及注意事项.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
