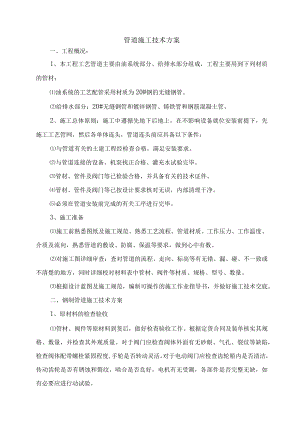

    管道施工技术方案.docx

    管道施工技术方案一、工程概况:1、本工程工艺管道主要由油系统部分、给排水部分组成,工程主要用到下列材质的管材:油系统的工艺配管采用材质为20#钢的无缝钢管。给排水部分:20#无缝钢管和镀锌钢管、铸铁管和钢筋混凝土管。2、施工总体原则:施工中遵循先地下后地上,在不影响设备就位安装前提下,先施工工艺管网,然后各单体连头,管道连头前应具备以下条件:与管道有关的土建工程经检查合格,满足安装要求。与管道连接的设备、机泵找正合格、灌充水试验完毕。管材、管件及阀门等已检验合格,并具备有关的技术证件。管材、管件及阀门等已按设计要求核对无误,内部清理干净。必须在管道安装前完成的有关工序进行完毕。3、施工准备施工前熟悉图纸及施工规范、熟悉工艺流程、管道材质、工作压力、工作温度、介质及流向,熟悉管道的敷设、防腐、保温等要求,做到心中有数。对施工图详细审查:查对管道的流程、走向、标高等有无错、漏、碰、不一致或不清楚的地方,同时详细校对材料表中管材、阀件等材质、规格、型号、数量。根据设计蓝图及施工规范,编制可操作的施工作业指导书,并做好施工技术交底。二、钢制管道施工技术方案1、原材料的检查验收管材、阀件等原材料到货后,做好检查验收工作。根据定货合同及装单核实其规格、数量,并检查其外观质量。对于阀门应检查阀体外面有无砂眼、气孔、裂纹等缺陷,检查阀体配带螺栓紧固程度,手轮是否转动灵活,对于电动阀门应检查齿轮箱内是否清洁,传动齿轮是否有锈蚀和裂纹,啮合是否良好,电机有无受潮,各部件是否完整无缺,如有必要应进行动试验。法兰盖表面应光滑,无裂纹、毛刺、径向沟槽以及其他影响法兰强度和密封的缺陷,检查螺栓孔位置,孔中心直径距离、厚度、密封面等各部位尺寸是否与设备、容器相配套。检查螺栓、螺母的螺纹应该是完整,无毛刺、伤疤、断丝等缺陷、螺栓端面平整,与中心线垂直,螺栓弯曲度4/1000。到货垫片材质、强度应满足设计要求,垫片上没有折损、皱纹、裂纹或径向划等缺陷,满足上述要求方可使用。管件、弯头等检查表面光滑、无砂眼、疤痕裂纹、沟槽等缺陷,同心大小头的偏心率小于1%管外径。各种管材、设备、管件到货按图纸和规范检查验收合格后,分类堆放在指定地点,作明显标志,并采取相应保管措施。2、阀门试验根据站内工艺管线所选用阀门,安装前必须进行强度和严密性试验,合格后方可使用。施工现场设阀门试压机完成全部阀门试检验工作,强度试验压力为阀门公称压力的1.5倍,严密性试验压力为阀门公称压力,稳压时间5min,检查阀体、填料及密封面无渗漏为合格。具体要求:阀门试验时在开、关两种状态下进行试验,确定壳体及填料等有否渗漏,阀门是否关闭严。试压合格的阀门及时排除内部积水,清除污物,并关闭阀门,封闭出口,填写相应的阀门试验记录。3、工艺管段预制根据设计蓝图,结合工程施工特点,预制的组合件应便于搬运和吊装,几何尺寸和重量应与现场吊装能力相适应,组合件有足够的钢度以免产生变形,并对每一预制件做好相应部位标识和材质标识、焊缝标识。4、工艺配管防腐成品管和光皮管分车拉运到现场,用8吨吊车配合装卸,防腐管使用尼龙吊带装卸,避免损坏防腐保温层。采用机械和人力布管,管道布置在管沟、管架的一侧。管道敷设应准确控制管线的座标、坡度、坡向、深度和高度等,防止出现相互挡碍现象。管道坡口加工按GB50235中有关要求进行。管道组对前,用清管器在每根管子里面往复拖拉,清净管子里面的灰土和杂质,清管完的管材必须用塑料管帽封口。管道组对前,将管口20mm范围内溶渣、油污铁锈等其它杂物清理干净,并且对管口的椭圆度、钝边、坡口等进行外观质量检查,合格后再进行组对。在圆周上点焊3-4点,然后用砂轮机清除点焊熔渣。焊接采用手工电弧焊,焊接材料选用E4303。在风速8mS或焊接电弧Im内相对湿度90%时停止施焊。在下雨、下雪、刮风等天气下采取有效保护措施,以保证施焊。保证钢管焊接头位置符合下列要求:相邻两道焊缝间的距离不小于1.5倍管道公称直径,且不小于IOOmm0不在钢管对接焊缝上及其边缘开孔。钢管对接焊缝距离支架不得小于等于50mmo有缝钢管对接时,应将直缝错开至少IOOmmo焊接完毕,按SH3501-2001有关要求进行外观检查和无损检测。法兰组对时要做到对正,把匀,不张口,不错位,不错孔。仔细检查除去密封面上的油污泥垢,不得损坏密封水线,按设计要求正确选用合格密封垫片。阀件、法兰连接紧固时,要调整垫片和阀件法兰同心,连接螺栓要均匀、对称紧固,保证阀件连接法兰四周间隙一致,不变形。阀门符合设计规格、型号,且试验合格,安装的方位和方向应正确,并便于操作,并注意介质流向和阀门一致。管道安装时,不能强力对口,管道和阀门、容器、设备的连接保证拆卸方便,不变形,做到无应力安装,工艺配管保持横平竖直和设计要求的标高和坡度。5、埋地管道要求测量扫线采用GTS-301全站仪对设计蓝图中的管道起点、终点、拐点及穿跨越段两端的座标桩进行测量,准确确定管道走向并计量各种管道长度。清理施工障碍,以达到施工条件。管沟开挖用单斗挖沟机开挖,具体尺寸及标高要求以设计图纸要求为准,按1:0.33比例放坡,堆土距沟边0.5mo管沟整修清理,用人工整修清理方法,需达到设计要求的尺寸标高及沟底平直度。下沟回填:管道下沟用吊车,必须使用尼龙吊带,起吊设备最少2台联合作业,在起吊过程中,管道不得擦碰管沟壁。分段及拐点连头,用经验丰富的持证焊工进行焊接,不再另行严密试压;经100%拍片即可进行补口;但需注意连头作业坑同时需满足补口作业。管沟回填先用素土或沙,大粒径不超过3mm,回填至管顶以上200-30Omm后,再用原土回填压实,管沟回填高出地面300mm。6、钢质管道压力试验油系统工艺管和消防管均采用材质为20#钢的无缝钢管,压力试验以液体进行,采用洁净水,试验压力为设计压力的L5倍,升压应分级缓慢,达到试验压力后停压IOnlin,然后降至设计压力停压30min,不降压,无泄漏和无变形为合格。压力试验合格后,用洁净水或空气进行吹扫。吹扫前应保证不安装电液阀、流量计、安全阀、仪表管件等,并对已焊接在管道上的阀门和仪表采取相应的保护措施,并应隔离不参与系统吹扫的设备及管道系统。给水管道采用镀锌钢管,压力试验采用洁净水,试验压力为设计压力的1.5倍但不小于0.9Mpa0压力试验后竣工验收前应冲洗消毒,以流速不小于Lonl/s的冲洗水连续冲洗,直到出水浊度色度与入口处浊度色度相同为止;采用含量不低于20mgL氯离子浓度的清洁水浸泡24h,再次冲洗,直到水质管理部门取样化验合格为止。三、混凝土管施工方案1、主要工作量详见工程量清单2、设计要求本工程中钢筋混凝土排水管为石棉水泥接口,在开挖管沟前应根据管径、埋设坡度、埋深等确定基础开挖的深度。3、管材检验管材接收时应逐根检查到站管子的的材质、规格。对每根管子进行外观检查。并收集技术文件资料,如合格证、质量证明书等。认真检查到货配件的型号、规格及技术参数是否满足设计要求,合格后方可使用。管及管件表面不得有裂纹,管及管件不得有防碍使用的凸凹不平的缺陷。承插口表面应光滑、轮廓清晰,不得有影响接口密封性的缺陷。4、运管、布管管材应符合现行产品标准,具有质量检验部门的产品合格证和产品性能说明书,并应表明生产厂家、规格和生产日期。运、布管起重设备采用16t吊车吊车,管子装卸时采用尼龙带作吊具。装卸时应轻装轻放,运输时应垫稳、绑牢,不得相互撞击;接口采取管帽保护。管子在存放和运输中均用软质绳索绑扎。管子应按管子规格分别装运,不得混装。运管车底部用胶皮或草包垫起,防止管子相互摩擦。管子堆放先堆放在临时暂设内的堆管场。吊车下管时,吊车架设的位置不得影响沟槽边坡的稳定。管节下入沟槽时,不得与槽壁支撑及槽下的管道发生碰撞;沟内运管不得扰动天然地基。管子在放入管沟之前,检查所有的管道和配件,确保无裂缝、损坏、或其余的缺陷。彻底地清洁管端。清除管外部的物质和管内的尘土,在施工期间和完工后保持管道清洁。充分利用设备和工具确保工作的安全。管道放入管沟时避免对管道的机械损伤。运走工地上的坏管道。任何情况下不准把管道扔进管沟。5、清管、组对管节安装前应将管内外清扫干净,安装时应使管节内底高程符合设计规定,调整管节中心及高程时,必须垫稳两侧设撑杠,不得发生滚动。随时打扫管道中的杂物,暂时停止安装时,做好临时封堵。管道应在沟槽地基、管基质量检验合格后安装,安装时从下游开始,承口朝向施工前进的方向。对安装后的管节进行复测,合格后方可进行下一工序的施工。清理管口,将承口内的所有杂物予以清除,并擦洗干净,因为任何附着物都有可能造成接口漏水。顶推管子使之插入承口。接好钢丝绳和绞车,用绞车使插口就位。与此同时,可让人在管承口端用力左右摇晃管子,直到插口插入承口全部到位。检查承口插口的位置是否符合要求(用钢板尺伸入承插口间隙中检查胶圈位置是否正确到位)。承口内工作面、插口外工作面应清洗干净,用石棉水泥接口。安装好接头后,检查管线的直度和坡度。在沟底,管道接头之间设置均匀的连续的管道支座,保证正常的管道直度和管接头到位。在安装下一个接头之前以防止管道移动。在放置过程中,采取必要的预防措施,防止挖土或其它外部物质进入管道。任何时候,管道安装没有进行时,休息日或工人下班时,用管帽封闭管道端头,防止外部物质进入或橡胶垫片塑性变形。管道与检查井的连接采用短管,管道承口应排在检查井的进水方向,管道插口应排在检查井的出水方向。水平管道允许偏差,每5m长为IOmm,全长(两井之间)为25mm0标高允许偏差±20mm,使之不产生水平偏离,严禁无坡或倒坡。坐标允许偏差IOonnn。测量标高是管内底标高,不是管顶标高。(11)管道基础及安装的允许偏差要符合允许偏差表的规定。管道基础及安装的允许偏差项目允许偏差管中线每侧宽度0+10(mm)管座平基高程0T5(mm)道厚度不小于设计规定肩宽+10-5(mm)基管座肩高±20(mm)础抗压强度不低于设计规定蜂窝麻面面积两井间每侧W1.0%管道轴线位置15安装(mm)管道内底高程±106、严密性试验试验采用纯净的清水,试水完毕后用水泵抽出,排入降水排水沟,一同排出站外。试验管段按井距分隔,带井试验。检查管道及检查井的外观质量,检查管道及沟槽内有无积水,将全部预留孔封堵,管道两端增加钢制堵板,堵板的承载力经核算要大于水压力的合力。除预留进出水管外,应封堵坚固,不得渗水。闭水法试验按下列程序进行:试验管段灌满水后浸泡时间24h,当试验水头达规定水头时开始计时,观测管道的渗水量,要不断地向试验管段内补水直至观测结束,保持试验水头恒定。渗水量的观测时间不得小于30min;并做好记录。管道闭水试验要符合下列规定:当试验段上游设计水头不超过管顶内壁时,试验水头应以试验段上游管顶内壁加2计;当试验段上游设计水头超过管顶内壁时,试验水头应以试验段上游设计水头加2m计;当计算出的试验水头小于IOnl,但已超过上游检查井井口时,试验水头应以上游检查井井口高度为准;管道严密性试验时,进行外观检查,检查有无漏水现象。实测渗水量要符合设计或施工规范(GB50268-97)的规定。试水时若出现不合格现象,先在渗漏处一一做好记号,在排干管内水后进行认真处理。对细小的缝隙或麻面渗漏可采用水泥浆涂刷或防水涂料涂刷,较严重的返工处理,直至闭水试验合格为止。7、回填管道施工完毕,水压试验合格后,方可回填。管道顶部50OmnI以下范围内采用人工分层回填夯实,每层人工回填厚度不得超过300mm。其余部分可以采用机械回填至自然地面标高并夯实。四、铸铁管施工方案本工程铸铁管接口采用橡胶圈密封。1、施工前的准备技术准备施工前应作好图纸会审。进行施工技术交底,让每个参与施工的人员了解图纸要求、施工方法及技术措施。编制施工组织设计或施工方案,规定合理的施工程序,制定施工进度计划,合理布置施工力量,制定确保工程质量及安全生产的有效措施。施工机具的准备根据施工工艺的要求,准备相应的施工机具。本工程采用沟下组对法进行施工。管材、管件的准备及验收管材、管件的采购数量应能满足施工的连续进行,一般应保证一周的使用。管材、管件的验收做到如下几点:管材应符合现行产品标准,有产品出厂合格证。进行外观及儿何尺寸检查,检查管子内外表面是否清洁光滑,是否有沟槽、化伤、凹陷、杂质和颜色不均等。检查长度,注意检查管口端面是否与管子的轴线垂直,是否存在气孔。管材上应标明规格尺寸、生产厂名,生产日期。橡胶圈接口,应注意橡胶圈与管材规格配套。2、测量放线会同建设、设计单位及监理单位,并依据设计图纸放线。用全站仪测量打桩,用白灰撒出管沟开挖边线。3、管沟开挖管沟必须按设计图纸放线,按设计确定的平面位置和标高坡度开挖。管沟开挖用单斗并配合人工进行,单斗开挖至设计标高差200mm左右采用人工挖掘。管沟宽度根据管道埋深确定,通常无水时沟底宽度一般为管外径加0.5米,并根据土质状况,确定开挖坡度(i),绘制沟槽剖视图。管道必须敷设在原状土地基上,局部超挖部分应回填夯实。当沟底无地下水时,超挖在0.15m以内时,可用原土回填夯实,其密实度不应低于原地基天然土的密实度;超挖在0.15m以上时,可用石灰土或砂填层处理,其密实度不应低于95虬当沟底有地下水或沟底土层含水量较大时,可用天然砂回填。沟底必须平整,沟底遇有废旧构筑物、硬石、木头、垃圾等杂物时,必须在清除后铺一层厚度不小于0.15m的砂土或素土,且平整夯实。对岩石基础,应铺垫厚度不小于0.30m的沙层。4、铸铁管的安装要求施工前,对管材、管件、橡胶圈等做一次外观检查,发现有问题的均不能使用。管道安装一般采用滑入式“T”型接口,只要将插口插入承口就位即可。这种接口具有可靠的密封性、良好的抗震性和耐腐蚀性;操作简单、安装技术易掌握;改善劳动条件。是一种比较好的接口形式。安装程序为:清理承口插口一清理胶圈一上胶圈一下管(排管)一在插口外表和胶圈上刷润滑剂一顶推管子使之插入承口一检查。安装要点:清理管口:将承口内的所有杂物清除擦洗干净。清理胶圈、上胶圈:将胶圈上的粘着物清擦干净,把胶圈弯为“梅花形”或“8”字形装入承口槽内,并用手沿整个胶圈按压一遍,或用橡皮锤砸实,确保胶圈各个部分不翘不扭,均匀地卡在槽内。在插口外表面和胶圈上涂刷润滑剂:将润滑剂均匀地涂刷在承口安装好的胶圈内表面、在插口外表面涂刷润滑剂时要将插口线以外的插口部位全部刷匀。下管:应按下管的要求将管子下到槽底,通常采用人工下管法或机械下管法。安装机具设备:将准备好的机具设备安装到位,安装时注意不要将已清理的管子部位再次污染。顶推管子使之插入承口:在安装时,为了将插口插入承口内较为省力、顺利。首先将插口放入承口内且插口压到承口内的胶圈上,接好钢丝绳和倒链,拉紧倒链;与此同时.,让人可在管承口端用力左右摇晃管子,直到插口插入承口全部到位,承口与插口之间应留2m左右的间隙,并保证承口四周外沿至胶圈的距离一致。管件安装:由于管件自身重量较轻,在安装时采用单根钢丝绳时,容易使管件方向偏转,导致橡胶圈被挤,不能安装到位。因此,可采用双倒链平行用力的方法使管件平行安装,胶圈不致被挤。也可采用加长管件的办法,用单根钢丝进行安装。检查:检查承口插口的位置是否符合要求(用钢板尺伸入承插口间隙中检查胶圈位置是否正确到位)。施工中注意事项胶圈要放正在承口槽内,并用手压实。为了安装方便,可先用水浸湿橡胶圈。当管子需截短后再安装时,插口端应加工成坡口形状。炎热的夏季,润滑油宜用植物油;寒冷的冬季,橡胶圈可用热水预热,以减少硬度,迅速安装。安装过程中,定管、动管轴心线要在一条直线上,否则容易将胶圈顶出,影响安装的质量和速度。管道安装要平,管子之间应成直线,遇有倾斜角时,要小心。将连接管道的接口对准承,若插入阻力过大,切勿强行插入,以防橡胶圈扭曲。管道安装和铺设工程中断时,应用其盖堵将管口封闭,防止土砂等杂物流入管道内。试压前应在每根管子的中间部位适当的覆土。管沟回填应分层夯实,若管道穿越道路时,为避免压坏管身,可回填粗砂至管顶。在施工中有时会发生接口滴漏。为避免此现象,在安装时需严格按规范进行施工,需保证给每根管子都安装到位,检查每个接口胶圈的情况。5、管沟回填管道下管前按要求清理管沟,待铸铁管敷设完成后,在每根管子的中间部位适当的覆土压管,以防止管子移位或漂移。管沟在闭水实验合格后及时回填。若沟槽内有积水,必须排出后方可回填。(3)回填时,应分层夯实,每层厚度0.20.3m,管道两侧及距管顶0.5米内的填土必须进行人工夯实,当填土超出管顶0.5m时,可用小型机械夯实,每层松土厚度为0.25-0.4m。回填时保证所下管道四周受力均匀。管道两侧及距管顶0.5米以内土质要好,回填中不允许有石块、垃圾及尖锐杂物,距离管顶0.5米以上的回填土中允许有少量直径不大于0.1米的石块。严禁使用冻土回填。在气温较高的季节施工时,管沟回填时间选择在一天中温度较低的时间进行。6、隐蔽或埋地的排水管道在隐蔽前必须做灌水试验,其灌水高度应不低于底层卫生器具的上边缘或底层地面高度。满水15min水面下降后,再灌满观察5min,液面不降,管道及接口无渗漏为合格。7、质量检查水平管道允许偏差,每5m长为IOnInb全长(两井之间)为25mm。标高允许偏差±20mm,使之不产生水平偏离,严禁无坡或倒坡。坐标允许偏差IOOmmo测量标高是管内底标高,不是管顶标高。铸铁管沿直线敷设,承插捻口连接的环型间隙应符合下表的规定;沿曲线敷设,每个接口允许有2。转角。铸铁管承插捻口的环型间隙管径(mm)标准环型间隙(mm)允许偏差(mm)检查方法75-20010+3尺量检查-2-2捻口用水泥强度应不低于32.5Mpa,接口水泥应密实饱满,其接口水泥面凹入承口边缘的深度不得大于2mmo
