欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    粉喷桩地基处理施工方案.docx

    • 资源ID:415724       资源大小:20.14KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    粉喷桩地基处理施工方案.docx

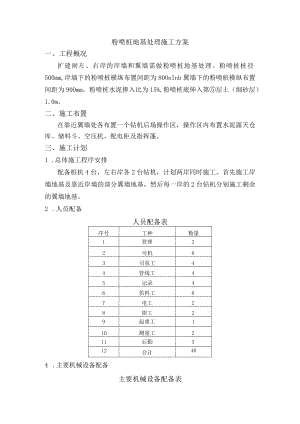

    粉喷桩地基处理施工方案一、工程概况扩建闸左、右岸的岸墙和翼墙需做粉喷桩地基处理。粉喷桩桩径500mm,岸墙下的粉喷桩横纵布置间距为80OnInb翼墙下的粉喷桩横纵布置间距为900mm。粉喷桩水泥掺入比为15%,粉喷桩底伸入第层土(细砂层)1.0m。二、施工布置在靠近翼墙处各布置一个钻机后场操作区,操作区内布置水泥露天仓库、储料斗、空压机、配电柜及指挥蓬。三、施工计划1 .总体施工程序安排配备桩机4台,左右岸各2台钻机,计划两岸同时施工。首先施工岸墙地基及靠近岸墙的部分翼墙地基,然后每一岸的2台钻机分别施工剩余的翼墙地基。2 .人员配备人员配备表序号工种数量1管理22司机83司泵工44管线工45记录46供料工87电工28钳工29起重工110测量工211后勤312合计404 .主要机械设备配备主要机械设备配备表序号设备名称规格/型号单位数量1钻机GZB-60042储料斗Im3台43空压机2.6m344电磁流量计台4四、工艺试验L试验场地选择试验场地计划选在淮河侧干砌石护坦上,场地相对平整,使成桩设备行走就位后应平整和稳固,确保试验中不发生倾斜、移动。2.单位时间内的粉体喷出量计算单位时间内的粉体喷出量q按下式计算。q=×D2×Vd×Aw×v÷4式中Vd一土的干容重;Aw水泥掺入比,15%;V一钻头提升速度;D一钻头直径。3 .试验方案3. 1钻机就位水泥粉喷桩施工机械行走至放样孔位,搅拌机械塔架要保持垂直。4. 2下钻启动钻机,钻头边旋转边钻进,钻进时喷射压缩空气。5. 3钻进结束钻到8m深后停钻。6. 4提升启动钻机,钻头反向边旋转边提升,同时通过粉体发送器将水泥粉喷入被搅动的土体中,使土体和水泥进行充分拌和。7. 5提升结束当钻头提升至距离地面3050cm时,发送器停止向孔内喷水泥粉。8. 6重复3.23.5的过程进行复搅桩体自桩顶以下复搅深度不小于1/3桩长,且符合本工程工艺桩确定的搅拌要求。4 .质量检查施工结束后,对开挖出来的粉喷桩柱体,量测其直径应符合设计要求,桩身应连续均匀,灰土拌和应均匀,用打击物冲击应有坚实感。五、施工方案粉喷桩施工工艺流程:场地平整一钻机就位一第一次下钻一第一次钻进结束f第一次提升f第一次提升结束f第二次下钻f第二次钻进结束f第二次提升f第二次提升结束1 .场地平整基坑开挖后,基坑底部留3050cm的保护层。用D85推土机平整粉喷桩施工场地。要求场地相对平整,使成桩设备行走就位后应平整和稳固,确保施工中不发生倾斜、移动。2 .粉喷桩施工按照粉喷桩试验确定的施工方法进行施工,粉喷桩进行跳桩施工法。3 .质量检验3. 1外观检查施工结束后,对开挖出来的粉喷桩柱体,量测其直径应符合设计要求,桩身应连续均匀,灰土拌和应均匀,用打击物冲击应有坚实感。3.2室内外试验1 .2.1在开挖出来的桩体上切取试件,在保养的条件下送试验室进行立方体强度和无侧限抗压强度试验。试验结果要满足设计要求。3 .2.2对切取的试件进行压缩试验,其变形模量应满足设计要求。六、质量保证措施1 .在桩架上设置用于施工中观测深度和斜度的装置。2 .施工机械行走至放样孔位,搅拌轴对中偏差不大于50mm;3 .搅拌机械塔架要保持垂直,垂直度不超过0.5虬4 .按施工图纸要求控制下钻深度、输粉面、停粉面,确保施工桩长,深度误差不大于10cm;5 .有准确的输粉计量装置;6 .搅拌、提升及输粉应均匀,并准确计量,保证桩体连续;7 .桩体自桩顶以下复搅深度不小于1/3桩长,且符合本工程工艺桩确定的搅拌要求;8 .使用钻头应定期复检,其直径磨耗量不得大于15mm。

    注意事项

    本文(粉喷桩地基处理施工方案.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
