欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    施工临时用电方案.docx

    • 资源ID:428153       资源大小:45.81KB        全文页数:27页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    施工临时用电方案.docx

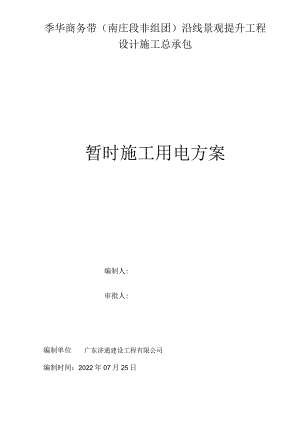

    季华商务带(南庄段非组团)沿线景观提升工程设计施工总承包暂时施工用电方案编制人:审批人:编制单位广东济通建设工程有限公司编制时间:2022年07月25日季华商务带(南庄段非组团)沿线景观提升工程设计施工总承包【暂时施工用电方案目录目录第一章、工程概况1第二章、负荷计算3第三章、安全用电措施7第四章、施工用电安全操作规程15第五章、电工标准化作业16第六章、电工安全操作交底17第七章、现场施工用电组织措施20第一章无鬼概况1.1、工程概述本项目主要包括绿化改造、道路灯饰安装、绿地公园、人行道和路沿石改造、绿道翻新、外立面景观亮化等方面提升改造,所涉及改造长度约3500米;工程总投资估算为6200万元,其中,建安费约为5500万元。1.2、编制依据1.2. K安全用电措施是施工现场暂时用电施工组织设计的组成部份,是保障现场暂时用电工程可靠运行和人身、设备安全必不可少的配套措施。其编制应体现与暂时用电工程的设计、设置相结合,与现场实际情况相适应。1.2.2、 必须按本设计要求设置接地与接零,杜绝疏漏。所有接地、接零处必须保证可靠的电气连接。保护线PE必须采用绿黄双线,严格与相线、工作零线相区别,杜绝混用。为贯彻国家安全生产方针、政策和法规,保障施工现场用电安全,根据本工程的具体情况编制暂时用电施工方案。1.3、规范要求1.3. K电气设备的设置必须符合JGJ46-2005施工现场暂时用电安全技术规范的要求。1.3.2、 电气设备的安装必须符合JGJ46-2005施工现场暂时用电安全技术规范的要求。1.3.3、 电气设备的防护必须符合JGJ46-2005施工现场暂时用电安全技术规范的要求。1.3.4、 电气设备的使用与维修必须符合JGJ46-2005施工现场暂时用季华商务带(南庄段非组团)沿线景观提升工程设计施工总承包电安全技术规范的要求。1.3.5、 电气设备的操作与维修人员必须符合JGJ46-2005施工现场临时用电安全技术规范的要求。1.3.6、 对于按JGJ46-2005施工现场暂时用电安全技术规范规定,应编制暂时用电施工组织设计的施工现场,可按上述六项要求简化编制安全用电技术措施。1.3.7、 对于按JGJ46-2005施工现场暂时用电安全技术规范规定:1.3.7.K建立和健全施工用电操作规程,建立运行管理制度和维修制度,作好记录。1.3.7.2,安装、维修或者拆除暂时用电工程,必须专业电工完成,电工要有上岗操作证,严禁任何人乱拉乱接。1.3.7.3、定期进行设备和用电安全检查,每天至少一次做好触保器试跳记录。1.3.7.4.暂时用电实行三级配电,两级漏电保护一机一闸一漏一箱。1.3.7.5.施工暂时用使用TN-S保护系统,路线采用三相五线和二相三线制,使用电缆铺设,路线专门架设或者埋地,不许随意绑在架子上、木上或者钢管上。1.3.7.6,对职工进行用电安全知识教育。建立用电技术档案。1.4、安全用电内容1.4.1、 建立暂时用电施工组织设计和安全用电技术措施的编制、审批制度,并建立相应的技术档案。1.4.2、 建立技术交底制度。向专业电工、各类用电人员介绍暂时用电施工组织设计和安全用电技术措施的总体示意图、技术内容和注意事项,并应在技术交底文字资料上履行交底人和被交底人的签字手续,载明交底日期。1.4.3、 建立安全检测制度。从开工开始,定期对暂时用电进行检测,主要内容是:接地电阻值,电气设备绝缘电阻值,漏电保护器动作参数等,以监视暂时用电是否安全可靠,并做好检测记录。1.4.4、 建立电气维修制度。加强日常和定期维修工作,及时发现和消除隐患,并建立维修工作记录,记载维修时间、地点、设备、内容、技术措施、处理结果、维修人员、验收人员等。1.4.5、 建立工程拆除制度。建造工程竣工后,暂时用电工程的拆除应有统一的组织和指挥,必须规定拆除时间、人员、程序、方法、注意事项和防护措施等。1.4.6、 建立安全检查和评估制度。施工管理部门和企业要按照JGJ59-1999建造施工安全检查评分标准定期对现场用电安全情况进行评估。1.4.7、 建立安全用电责任制,对暂时用点工程各部位的操作、监护、维修分片、分块、分机落实到人,并辅以必要的奖惩。1.4.8、 建立安全教育和培训制度。定期对专业电工和各类用电人员进行用电安全教育和培训,经过考核合格者持证上岗。禁止无证上岗或者随意串岗。1.4.9、 强化安全用电领导体制,改善电气技术队伍素质。第二章负荷计算2.1、 路线敷设方式2.1.1、 根据本工程现场实际情况,现场所实用电设备均采用架空敷设,敷设时采用钢管杆架空。1.1.1、 1.2架空路线必须采用绝缘铜线或者绝缘铝线。不允许有老化、破损现象,接头和包扎都必须符合规定。23.1.3、 电缆线应采用地埋或者架空敷设,严禁沿地面明敷,并应避免机械伤害和介质腐蚀,穿越建造物、构筑物、道路、易受机械损伤的场所及电缆引出地面从2米高度至地下0.2米处必须加设防护套管。橡皮绝缘电缆应采用钢丝架设。23.1.4、 空路线与地面最大弧垂:施工现场4米,机动车道6米。23.1.5、 缆施工现场应采用五芯电缆。四芯电缆外敷设一根PE线代替五芯电缆,这种做法的弊病是:两种路线绝缘程度,机械强度抗腐蚀能力及载流量不匹配,易引起事故,五芯电缆普通使用在总配箱与分配电箱之间,当施工现场的配电方式采用动力与照明分别设置时,三相设备可用四芯电缆,单相设备、照明路线可采用三芯电缆。23.1.6、 线架设2.1.6.1、导线的进出口线应设在配电箱底面,严禁设在顶、侧、后或者箱门处。2.L6.2、进出线应加护套分路,做防水,旁设接线桩。1.1、 1.6.3.路线过道进入地下,接头应设在接线盒内,应沿围墙或者电杆设置绝缘固定,电缆接头坚固可靠。1.2、 导线截面选择本着安全用电,优质用电的原则,本设计对导线、电缆的选择以载流量选择为依据,架空路线同时按机械强度加以校验。导线、电缆的布设方式根据用电设备来定:、若用电设备是长期不挪移的,则采用电缆直埋或者管路保护埋地敷设;、对于挪移式用电设备,则采用橡胶套电缆暂时架空,管路暂时保护等方式;对于低压电器的选择,应确保各上、下的保护电器的动作应具有选择性,各级间应能协调配合。低压电器在本设计中的选择依据主要是以正常工作时的路线电流及非正常时的动作电流。电器应具有断路、过载、漏电保护功能。供电干线采用铜芯塑料绝缘电线。选择电线的程序是,先按允许温升初选截面,使I小于电线允许载流量,J然后再用电压损失校核,使其小于电压损失规定值为满足要求。1.3、 配电箱、开关箱1.3.1、 配电箱、开关箱应采用铁板或者优质绝缘材料制作,铁板厚度应大于L5mm,箱内电器应安装在金属或者木质的绝缘电器安装板上,金属板与电箱箱体应作电器连接。1.3.2、 配电箱、开关箱尺寸应保证其内部开关电器的安装、接线、维修、操作方便,以及符合有关规定的电气安全距离。1.3.3、 配电箱、开关箱的箱体上应焊接用作保护接零(接PE线)的所谓接地螺栓,亦可直接加装PE端子板;以及加装N端子板(于箱体绝缘)。1.3.4、 3.4,配电箱、开关箱中导线的进线扣和出线口应设在箱体的下底面,严禁设在箱体的上顶面、侧面、后面或者箱门处。进出线应加护套分路成束并做防水弯,导线不束不得与箱体进、出口直接接触。1.3.5、 所有配电箱、开关箱应有门并配锁,配电箱和开关箱应由专人负责。配电箱、开关箱的外形应具备防雨、防尘结构,以合用于室外安装使用。1.1.1、 6、所有配电箱、开关箱应标明其名称、用途,并作出分路标记。1.1.2、 3.7.配电箱内电器的配置与接线顺序:总隔离开关一总漏电保护器一分路隔离开关。开关箱内电器的配置与接线顺序:隔离开关一漏电保护器一熔断器一用电设备;或者隔离开关一自动空气开关一漏电保护器一用电设备。1.1.8、 每台用电设备应有各自专用的开关箱,必须实行“一机一闸一漏一箱”制。严禁用同一个电器开关控制二台或者二台以上用电设备(含插座)。1.1.9、 开关箱内的漏电保护器其额定漏电动作电流应不大于30mA,额定漏电动作时间应小于0.1s;使用于潮湿和有腐蚀介质场所的漏电保护器(如水泵的漏电保护器)应采用防溅型产品,其额定漏电动作电流应不大于15m,额定漏电动作时间应小于0.1s。1.1.10、 固定安装的配电箱高度要求都在1.3米以上,挪移时开关箱高度要求0.6米以上,并有角铁脚架支撑,不得随意乱挂乱放。2.4、 防雷与接地2.5、 K据施工现场暂时用电安全技术规范要求,除在配电室(柜)处做重复接地外,还必须在路线中间末端处做重复接地。采用3根2.5米长,直径为50毫米的热镀锌钢管,间距为5米,接地线用40*4热镀锌扁钢,接地体接到配电柜(箱)的PE端子上,要求每处接地的电阻值不大于10欧姆。2.4.2,防雷接地作防雷接地的电气设备,必须同时作重复接地,同一台电气设备的重复接地与防雷接地可使用同一接地体,接地电阻值应符合重复接地电阻值的要求。2. 4.3.全部布置完毕后,摇测接地电阻,用电设备调试合格后方能投入使用。第三章安全用电措施31、安全用电的组织措施2.1. K凡进入本工程施工的各专业用电班组,都必须服从项目经理部统一管理和要求,按其提出的要求安装各种配电箱(柜)、配电路线、各种开关和电器保护装置,由承包单位提供电源接驳点,做到安全用电。凡不按要求进行安装接线,不符合安全要求,存在安全隐患,危及自身和他人安全的用电行为将视为违章用电,对违章用电的班组,项目经理部有权令其整改,直至停电整改,合格后方能继续用电。3. 1.2,按施工现场安全用电技术规范的要求,对各类用电人员(机械操作人员)作明确而详细的安全用电知识教育,各类用电人员,应学会和掌握安全用电知识、操作规程。4. 1.3.现场配备能适合本工程需要的操作人员,电工必须是经考核合格有电工操作证并年审合格者,负责本工程施工用电的安装、拆除与维护,并建立拆除和维护记录,做好机电日常工作记录,并协助项目经理,做好施工用电的安全管理,保证施工及生活用电的正常,坚决制止其他违章用电和个人私拉乱接现象和行为,对本单位和下属班组用电进行时常性的安全检查、监督管理,发现事故隐患及时整改。3.2、用电安全的技术措施1.1.1、 1、在施工现场专用的中性点直接接地的低压电力系统路线中必须采用TN-S系统接零保护,用多股铜芯绿黄绝缘电线作保护零线,保护零线与工作零线分开单独敷设,不做他用。1.1.2、 保护零线至少在总配电箱、配电路线中间和末端设有三处重复接地,重复接地电阻不大于10o1.1.3、 在接地与接零系统中特殊注意,不得一部份设备作保护零线,另一部份设备作保护接地。1.1.4、 接地零线处必须保证可靠的电器连接,保护零线必须采用绿黄双色线,严格与相线、工作零线相区别,杜绝混用。1.1.5、 2.5,电焊机应设置在防雨和通风良好的地方,焊接现场不许堆放易燃易爆物品,交流弧焊机的一次侧电源线不大于5米,一次线接线处必须设置防护罩,二次线应采用YH型橡皮保护套铜芯多股电缆,电缆长度不得大于30米。1.1.6、 施工现场的所实用电人员在用电过程中,应负责保护用电设备的负荷线、保护零线、漏电保护器、各类配电箱及有关安全防护装置。1.1.7、 施工现场配置必要的信号装置、信号灯、指示灯及各种标志牌等,提醒员工遵守操作规程防止事故的发生。1.1.8、 不得用铝导体做接地体或者地下接地线。垂直接地体宜采用角钢、钢管或者圆钢,不宜采用罗纹钢材。1.1.9、 2.9、普通场地应选用II类手持电动工具并应装设额定动作电流不大于15mA,额定漏电动作时间小于0.1s的漏电保护器。若采用I类手持式电动工具,还必须作保护接零。1.1.10、 灯具离地高度低于2.4m等场所的照明,电源电压应不大于36v,在潮湿的易触及带电体场所的照明电源电压不得大于24Vo要根据设备容量选择适当的开关电器,熔丝、导线等,避免路线过载。1.1.1、 2.IK接线坚固可靠,避免因接线松动造成的电动短路,路线接触电阻增大,电路发生电火花等引致电气火灾。在电气装置和路线周围不堆放易燃、易爆和强腐蚀介质,不使用火源。焊接时做好焊渣采集工作,防止焊渣飞溅到易燃物品上引起火灾。在电气设备较多的楼层和地面应适当配备二氧化碳灭火器等灭火材料。遇着电气设备着火时,应立即将有关设备的电源切断然后进行救火。3.2.12、 用电路线采用高架方式进行铺设,场内架设的电线应绝缘良好,悬挂高度及线间距离应符合相关的安全规定。现场接灯照时,凡危(Wei)险场所及潮湿环境应使用安全电压,灯安装在工作时触碰不着的地方;保持一灯一开关且有防雨装置。各种电气设备的检查维修,普通应停电维修,并挂上警示牌。严禁在施工现场使用金属体代替保险丝。3.2.13、 挪移式电气机具设备应用橡胶电缆供电。直接与水接触的用电器具(如碎振动棒等)操作人员应穿绝缘胶鞋,电工人员应持证上岗。3.2.14、接地及接零3.2.14.1.在施工现场专用的中性点直接接地的低压电力路线中,必须采用TN-S接零保护系统。3.2.14.2、保护零线应由工作接地线或者配电室的零线或者第一级漏电保护器电源侧的零线引出;3.2.14.3、保护零线应与工作零线分开单独敷设,不作他用,保护零线PE必须采用绿/黄双色线;3.2.14.4、保护零线必须在配电室(或者总配电箱)配电路线中间和末端至少三处作重复接地,重复接地线应与保护零线相连接;3.2.14.5、保护零线的截面应不小于工作零线的截面,同时必须满足机械强度的要求,其中,架空敷设间距大于12m时,采用绝缘铜线截面不小于IOmm2,采用绝缘铝线截面不小于162;与电器设备相连接的保护零线为截面不小于2.5mm?的绝缘多股铜线;3.2.14.6,电气设备的正常情况下不带电的金属外壳、框架、部件、管道、轨道、金属操作台以及挨近带电部份的金属围栏、金属门等均应作保护接零;3.2.14.7、在施工现场与外电路线共用同一供电系统时,如外电路线要求采用保护系统,则施工现场也应采用TT保护系统。3.2.14.8.在TT保护系统中,因条件限制接地有艰难时,应设置操作和维修电气装置的绝缘台,并必须使操作人员不致偶然触及外物。3.2.14.9、电器设备保护接地电阻值应符合接地与接地装置设计的要求。特殊应当注意:不得一部份设备作保护接零,另一部份设备作保护接地。3.2.15、配置漏电保护器3.2.15.1、施工现场的配电箱(配电室)和开关箱至少配置两级漏电保护器;3.2.15.2,漏电保护器应选用电流动作型,普通场合漏电保护器的额定漏电动作电流应不大于30nA,额定漏电动作时间应不大于0.1S;潮湿和有腐蚀介质场所的漏电保护器,其额定漏电动作电流应不大于15mA,其额定漏电动作时间应不大于0.1S;额定漏电动作电流和额定漏电动作时间乘积的极限值为(不大于)3OmAS;3.2.15.3、漏电保护器的使用连接应与基本保护系统相适应、相配合,在任何情况下,漏电保护器(其剩余电流互感器)只能通过工作线,而不能季华商务带(南庄段非组团)沿线景观提升工程设计施工总承包通过保护器。3.2.16、配电系统3.2.16.K开关电器及电器装置必须完好、无损;3.2.16.2、开关电器及电器装置必须装设端正、坚固,不得拖地放置;3.2.16.3、带电导线与导线之间的接头必须绝缘包扎;3.2.16.4、带电导线必须绝缘良好;3.2.16.5、带电导线上严禁搭、挂、压其它物体;3.2.16.6、电器装置的电源进线端必须作固定连接;3.2.16.7、配电箱与开关箱应作名称、用途、分路标记;3.2.16.8.配电箱、开关箱应配锁并有专人负责;3.2.16.9,电气装置内部及其周围临近区域内不得有杂物、灌木和杂草等;3.2.16.10.电器装置应定期检修,检修时必须做到:、停电、悬挂停电标志牌,挂接必要的接地线、由相应级别的专业电工检修、检修人员应穿戴绝缘鞋和手套,使用电工绝缘工具、有统一组织和专人统一指挥3.2.17、 照明3.2.17.1、 2.17.K在坑洞内作业、夜间施工或者自然采光的场所、料具堆放场、道路、仓库、办公室、食堂、宿舍等设置普通照明、局部照明或者混合照明;3.2.17.2、 根据使用场所的环境条件选择相应的照明器,如开启式、防水型、防振或者耐酸碱型;3.2.17.3、 行灯电压不得超过36V,高温、导电灰尘或者灯具离地面高度低于2.4m等场所照明电压不大于36V,潮湿及易触及带电体场所照明电压不大于24V,特殊潮湿的场所、导电良好的地面、锅炉或者金属容器内照明电压不大于12V;3.2.17.4、 根据需要设置警卫照明和红色信号照明和事故照明,其电源应设在施工现场电源总开关的前侧,并配备应急电源。3.2.18、 电气防火措施3.2.19、 2.18.K电气防火技术措施、合理配置、整定、更换各种保护电器,对电路和设备的过载、短路故障进行可靠地保护。、在电气装置和路线周围不堆放易燃、易爆和强腐蚀介质;不使用火源。、在电气装置相对集中的场所,如变电所、配电室、发机电室等配置绝缘灭火器材等,并禁止烟火。、加强电气设备相间和相一地间绝缘,防止闪烁。、合理设置防雷装置。3.2.20、 2、电气防火组织措施、建立易燃、易爆物和强制介质管理制度。、建立电气防火责任制,加强电气防火重点场所烟火管制,并设置禁止烟火标志。、建立电器防火教育制度,时常进行电气防火知识教育和宣传,提高各类用电人员电气防火自觉性。、建立电气防火检查制度,发现问题,及时处理。、加强电气防火领导体制,建立电气防火队伍。3.3、 暂时用电安全管理措施3.3.1、 为了实现施工现场用电安全,首先必须加强暂时用电的技术管理工作,编制暂时用电施工组织设计,定期检查施工用电情况,做好电工巡查维修记录。3.3.2、 施工现场暂时用电的安装、维修或者拆除,必须由经规定的部门培训考核取得安全技术操作证的电工完成。3.3.3、 施工现场的用电采用TN-S系统,照明与动力必须分开。必须做好防雷接地,施工现场的接地电阻不得大于4。3.3.4、 3.4.机械用电必须一箱一机一闸一保护,施工机具与末级配电箱(开关箱)的距离不应大于3米。机壳必须与保护线连接,严禁一闸多机。3.3.5、 手持电动工具必须装设额定漏电动作电流不大于15Ma,漏电动作时间不大于O.IS的漏电保护器。3.3.6、 配电路线或者机械设备进行维修时,严禁带电作业或者采用预约停送电时间的方式进行电气检修,检修前必须先切断电源,应悬挂停电标志牌,停、送电必须由专人负责。并确保配电箱、开关箱在使用过程中严格按照下列操作顺序操作:送电操作:总配电柜一一分配电箱一一开关箱;停电操作:开关箱一一分配电箱一一总配电柜;部份停电的检修工作必须遵循:停电一验电一放电一安装暂时接地线一设专人看管电源一设遮拦警示牌一检修,其步骤不得省略或者跳过。3.3.7、 3.7,施工现场需用架空路线时,架空线必须设在专用的电杆上,严禁架设在树木、脚手架上,架空线必须采用绝缘铜线或者绝缘铝线。3.3.8、 橡皮电缆架空敷设时,应沿墙壁或者电杆设置,并用绝缘端子固定,严禁使用金属裸线作绑线。固定点间距应保证橡皮电缆能承受自重所带来的荷重,橡皮电缆的最大弧垂距地不大于2.5米。3.3. 9、室内配线必需采用绝缘导线,采用PVC线槽敷设,距地面高度不得小于2.5米。3、 3.10,电器及熔断器的熔断丝规格必须与电流量相一致,严禁用过大或者过小熔断或者其它金属丝代替(如铜、铁、铝丝等)。4、 3.11、交流弧焊机的一、二次线绝缘必须良好,接线柱应设防护,一次侧电源线长度应不大于5m。焊机应放置在防雨和通风良好的地方。3.3.12.潜水泵放入水中或者提出水面时,应先切断电源,严禁拉拽电缆或者出水管。3.3.13.电缆线应满足操作所需的长度,电缆线上不得堆压物品或者让车辆碾压严禁用电缆线拖拉或者吊挂振动器。3.3.14、严禁利用大地作工作零线,不得借用机械本身金属结构作工作零线。3.3.15、配电箱、开关箱,导线的进线和出线上应设在箱体的下底面,严禁设在箱体的上顶,侧面或者门外,挪移式配电箱的进、出线必须采用橡皮绝缘电缆。33.16、现场用电设专人管理,配电均按规范的要求制作。所有配电箱、开关箱应每月检查一次,维修人员必须是专业电工,检查维修时使用电工绝缘工具。电工维修工作必须记录。第四章施工用电委全操作规程4.1、 现场架设的电路线,应布置合理,电线绝缘良好,悬挂高度及线间距必须符合电业部门的安全规定O4.2、 现场架设的暂时电路线必须使用绝缘物支撑,严禁将电线缠绕在钢筋、脚手架或者树木上。4.3、 电工在接近高压线操作时,其安全距离为IOKv以下不得小于07m,2035Kv不得小于lm,44Kv不得小于1.2m,否则必须停电后方可操作。4.4、 现场内的所有电器设备及照明设施,必须认真执行“一机一闸一箱一锁”制度和高压路线“严禁进入”的规定。4.5、 各种电器设备的检查与维修,普通应停电作业,并设专人监护和挂牌制。4.6、 在三相四线制中性点接地供电系统中,电气设备的金属外壳做接地保护,其接地电阻应不大于4。,并不得在同一供电系统上有的接地,有的接零。4.7、 挪移式电气机具设备应用橡胶电缆供电,并时常注意理顺,跨越道路时,应埋入地下或者做穿管保护。4.8、 遇有雷雨天气不得扒杆带电作业,在室外无特殊保护装置时必须使用绝缘拉杆拉闸。4.9、 能产生大量蒸气、气体、粉尘等工作场所,应使用密闭式电气设备,有爆炸危(Wei)险的工作场所应使用防爆型电气设备。4.10、 所有电气设备在传动带、转轮、飞轮等外露部位必须安装防护罩,否则不得使用。第五章电壬标准化祚业1.1、 所有绝缘、检验工具,应妥善保管,严禁他用,并定期检查、校验。1.2、 现场施工用的高低压设备用路线,应按照有关电气安全技术规程安装架设。1.3、 路线上禁止带负荷接电和断电,并禁止带电操作。1.4、 灯不得漏气、漏油及阻塞,不得在易燃、易爆场所使用。工作完毕,灭火放气。1.5、 有人触电,即将切断电源,进行急救,电器着火时,应立即将电源切断,使用干粉灭火器或者干砂灭火。1.6、 安装高压油开关,自动空气开关等有返回弹簧的开关设备,应将开关置于断开的位置。1.7、 电杆用小车搬用,应绑扎坚固,人工抬运时,动作要一致,电杆不得离地面太高。1.8、 人工立杆,所用叉木应坚固完好,操作时,互相配合,用力均衡。机械立杆,两侧应设缆绳。基坑夯实后,方准拆去缆风绳。1.9、 登杆前,杆根部应夯实坚固,旧木杆根部有腐朽现象,应经加固后,方准登杆作业。5. 10,登杆操作时,应检查脚扣与杆径是否适应,脚踏板是否结子,安全带应栓挂在安全可靠处,扣环扣牢,禁止将安全带栓在瓷瓶上或者横担上。工具禁止抛扔,应用绳子拉传。6. IK杆上紧线应侧向操作,并将铁夹螺栓拧紧,有角度的导线,应在外侧作业,调整拉线时,杆上不得有人。5.12.紧线用铁丝或者钢丝绳,应能承受全部拉力,与导线的连接,必须坚固,紧线下方不得有人,单方紧线时,反方向应设置暂时拉线。5.13、 电气调试,进行耐压试验装置的金属须接地,被试设备或者电缆两端,如不在同一地点,另一端应有人看守或者扣锁。并对仪表,接线等检查无误,人员撤离后,方可升压。5.14、 电力传动装置系统及高压低压各类型开关调试时,应将有关的开关手柄取下或者上锁,悬挂标示牌,防止误合闸。5.15、 现场变配电高压设备,不论带电与否,单人值班不许超越走遮栏和从事修理工作。5.16、 在高压带电区域内部停电工作时,人体与带电部份,应保持安全距离,并须有人监护。5.17、 变配电室内,外高压部份及路线停电工作时,应按电力规程中有关(六项)规定执行。5.18、 18、变配电室内,应按所使用的电压额定,配备:绝缘体、绝缘胶鞋、绝缘手套等防护用品,禁止他用。第六章电工安全操作交底6.1、 所有绝缘、检查工具应妥善保管,严禁它用,并定期检查、校验。现场施工用高、低电压设备及路线,应按照施工设计有关电气安全技术规程安装和架设。6.2、 路线上禁止带负荷接电,并禁止带电操作。6.3、 有人触电,即将切断电源,进行急救;电气火灾,立即将有关电源切断,并使用干粉灭火器或者干砂灭火。6.4、 安装高压油开关、自动空气开关管有返回弹簧的开关设备时应将开关置于断开位置。6.5、 多台配电箱并列安装,手指不得放在两盘的结合处,不得摸连接螺孔。6.6、 用摇表测定绝缘电阻,应防止有人触及正在测电的路线或者设备。测定容性或者感性设备、材料后,必须放电。雷电时禁止测定路线绝缘。6.7、 电流互感器禁止开路,电压互感器禁止短路或者升方式进行。6.8、 电气材料或者设备需放电时,应穿戴绝缘防护用品,用绝缘棒安全放电。6.9、 现场配电高压设备,不论带电与否,单人值班不许超越遮栏和从事修理工作。6.10、 人工立杆,所用叉木应坚固完好,操作时,互相配合,用力均衡。机械立杆,两侧应设溜绳。立杆时坑内不得有人,基坑夯实后,方准拆去驻叉木或者拖拉绳。6.1k登杆时,杆根应夯实坚固。旧木杆杆根单侧腐朽深度超过杆根直径1/8以上时,应经加固后,方能登杆。6.12、登杆操作脚扣应与杆径相适应。使用脚踏板,钩子应向上。安全带应拴于安全可靠处,扣环扣牢,不许拴于瓷瓶或者横担上。工具、材料应用绳索传递,禁止上下抛扔。6.13,杆上紧线应侧向操作,并将夹螺栓拧紧。紧有角度的导线,应在外侧作业。调整拉线时,杆上不得有人。6.14.紧线用的铁丝或者钢丝绳,应能承受全部拉力,与导线的连接,必须坚固。紧线时,导线下方不得有人。单方向紧线时,反方向设置暂时的拉线。6. 15、架线时在路线的每23km处,应接地一次,送电前必须拆除,如遇雷雨,住手工作。6.16、 电缆盘上的电缆端头,应绑扎坚固。放线架、千斤顶应设置平稳,线盘应缓慢转动,防止脱杆或者倾倒。电缆敷设至拐弯处,应站在外侧操作。木盘上钉子应拔掉或者打弯。6.17、 变配电室内、外高压部份及路线,停电工作时:6. 18.验电时应戴绝缘手套,按电压等级使用验电器,在设备两侧各相或者路线各相分别验电。6.19. 验明设备或者路线确认无电后,即将检修设备或者路线做短路接地。6. 20.装设接地线,应由二人进行,先接接地端,后接导体端,拆除时按顺序相的。拆、接时均应穿戴绝缘防护用品。6.21、 接地线应使用截面不小于25mm2的多股软裸铜线和专用线夹。严禁用缠绕的方法,进行接地和短路。6.22,设备或者路线检修完毕,应全面检查无误后方可拆除暂时短路接地线。6.23.用绝缘棒或者传动机械拉、合高压开关,应戴绝缘手套。雨天室外操作时,除穿戴绝缘防护用品以外,绝缘棒应有防雨罩,并有人监护。严禁带负荷拉、合开关。6.24、电气设备的金属外壳,必须接地或者接零。同一设备可做接地和接零。同一供电网不允许有的接地有的接零。6.25、电气设备所用保险丝(片)的额定电流应与其负荷容量相适应。禁止用其他金属丝代替保险丝(片)。1.1、 26.施工现场夜间暂时照明电线及灯具,高度应不低于2.5mo易燃、易爆场所,应用防爆灯具。1.2、 27.照明开关、灯口及插座等,应正确接入火线及零线。第七章现场施工用电组织措施7.1、 为加强对施工用电的管理,促进施工生产的顺利进行,预防各类触电事故的发生,特制定本措施:7.2、 市供电局接洽办理一切用电申请、报批、报建、高压接驳等有关事项。7.3、 全面负责从高压铁落开关以下的管理和维护,严格执行各项有关的操作规定,按高压电操作程序进行操作,不许一人操作和违章操作。7.4、 现场使用公用变压器时,凡进入本工程施工的各专业用电源都必须服从项目经理部统一管理和要求,按其提出的要求,安装各种配电箱(柜),配电路线,计费装置,各种开关装置,电器保护装置,漏电保护装置,由总包单位提供电源驳点,做到安全用电,凡不按要求进行安装接线,不符合安全要求,存在安全隐患,危及自身和他人安全的用电行为将视为违章用电,对违章用电项目经理部有权令其整改,直至停电整改,合格后方能继续用电。7.5、 按施工现场安全用电技术规范的要求,对各类用电人员作明确而详细的安全用电知识的教育和要求,各类用电人员应学会和掌握安全用电知识的基本要求,熟练和掌握自己所用机械设备的电气性能,操作规程及安全防护知识等。7.6、 现场配备能适应本工程需要,操作技术需经考核合格,有电工证并年审合格无妨碍从事电气工作的电工负责本工程施工用电的安装、拆除与维修,并建立拆除与维修记录。7.7、 施工现场的电工应负责本工程的一切用电安装、维修、协助项目经理做好施工用电的安全管理,保证施工及生活用电的正常,坚决制止其它违章用电和他人私位乱接现象。1.3、 8、施工现场的所实用电人员在用电过程中应负责保护用机电设备的负荷线、保护零线、漏电保护器、开关箱及有关安全防护装置。7.9、 各类配电箱,开关箱都要求用铁箱,能防火、防水,每箱必须加锁,凡固定安装的开关箱高度要求都在L3米以上,挪移式开关箱要有防雨措施有脚架,不得随意乱挂乱放。所有的用电设备都必须安装漏电保护器,按规定安装使用专用保护接PE线。7.10、 在必要的设备上加装连锁装置,控制保护装置,如电气连锁、机械连锁,其原理是漏电、误操作、机械失灵等,能自动断电。7.11、 配制信号装置、信号灯、指示灯、电铃、各种标志牌,如高压危险,禁止攀登此处工作,严禁合闸等,提醒人们遵守操作规程,防止事故的发生。7.12、 电气设备检修时,必须停电进行,在不能停电的带设备及路线上工作时,必须二人进行,严禁一人操作和违章作业。7.13.建立安全责任制,强化安全用电领导体制。7.14、 在使用摇表测量电阴时,应防止有人触及正在测试中的设备和线路,测量完毕应即将放电。7. 15、总配电室、发机电房要有足够的安全距离和操作通道,要有相应的绝缘保护措施。7.16、 发机电房、总配电室等电气设备附近应配备1211干粉灭火器以谨防电气火灾。7.17、 配电箱、开关箱、变压器等电气设备附近应严禁堆、存、放易燃、易爆物品、潮湿及影响操作的物件。7.18.工地电工应负责每月一次对接地电阻值的测试(包括防雷接地、重复接地、保护接地以及导线电缆的接地等),其电阻值需符合规范要求,发现电阻值的异常变动应及时查明原因,采取措施,恢复各类接地的作用和功能。

    注意事项

    本文(施工临时用电方案.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
