欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    国家能源局关于印发《发电机组进入及退出商业运营办法》的通知(2023修订).docx

    • 资源ID:456599       资源大小:18.02KB        全文页数:6页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

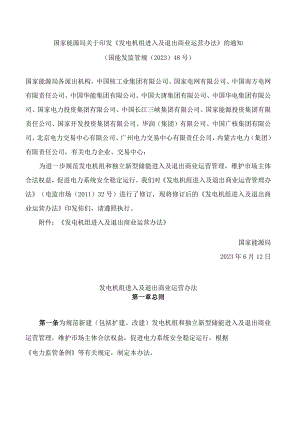

    国家能源局关于印发《发电机组进入及退出商业运营办法》的通知(2023修订).docx

    国家能源局关于印发发电机组进入及退出商业运营办法的通知(国能发监管规(2023)48号)国家能源局各派出机构,中国核工业集团有限公司、国家电网有限公司、中国南方电网有限责任公司、中国华能集团有限公司、中国大唐集团有限公司、中国华电集团有限公司、国家电力投资集团有限公司、中国长江三峡集团有限公司、国家能源投资集团有限责任公司、国家开发投资集团有限公司、华润(集团)有限公司、中国广核集团有限公司,北京电力交易中心有限公司、广州电力交易中心有限责任公司,内蒙古电力(集团)有限责任公司,有关电力企业、交易中心:为进一步规范发电机组和独立新型储能进入及退出商业运营管理,维护市场主体合法权益,促进电力系统安全稳定运行,我们对发电机组进入及退出商业运营管理办法(电监市场(2011)32号)进行了修订,现将修订后的发电机组进入及退出商业运营办法印发你们,请遵照执行。附件:发电机组进入及退出商业运营办法国家能源局2023年6月12日发电机组进入及退出商业运营办法第一章总则第一条为规范新建(包括扩建、改建)发电机组和独立新型储能进入及退出商业运营管理,维护市场主体合法权益,促进电力系统安全稳定运行,根据电力监管条例等有关规定,制定本办法。第二条本办法适用于按照国家有关规定经国家或地方政府主管部门核准或备案的省级及以上电力调度机构调度的发电机组及独立新型储能。省级以下电力调度机构调度的发电机组和独立新型储能参照本办法执行。第三条发电机组和独立新型储能进入及退出商业运营相关工作应坚持公开、公平、公正、高效原则。第二章并网调试工作条件和程序第四条发电机组和独立新型储能并网调试运行工作应遵循电网运行准则等有关规定。第五条首次并网调试应遵循以下工作程序:(一)拥有发电机组和独立新型储能的市场主体与电力调度机构、电网企业签订并网调度协议和购售电合同。(二)拥有自备机组和独立新型储能的电力用户与电网企业签订高压供用电合同。(三)发电机组和独立新型储能按照电网运行准则明确的时间要求向电力调度机构提交并网运行申请书和有关资料。(四)电力调度机构自接到发电企业申请后10个工作日内安排并网调试运行。对涉及电网安全稳定运行的相关试验,原则上抽水蓄能机组应自电力调度机构批准之日起60日内完成,其他发电机组应自电力调度机构批准之日起30日内完成。电力调度机构因故不能及时安排或不能按时完成并网调试运行的,应书面向并网主体说明原因,并报国家能源局派出机构备案。(五)发电机组和独立新型储能相关电力工程应符合有关规定,并通过有资质的质监机构监督检查。符合豁免条件的电力工程除外。(六)独立新型储能应按照国家质量、环境、消防有关规定,完成相关手续。第三章进入商业运营条件第六条发电机组进入商业运营前应当完成以下工作:火力发电机组按火力发电建设工程启动试运及验收规程(DL/T5437)要求完成分部试运、整套启动试运。水力发电机组按水电工程验收规程(NB/T35048)要求完成带负荷连续运行、可靠性运行。风力发电项目按风力发电场项目建设工程验收规程(GB/T31997)要求完成整套启动试运。光伏发电项目按光伏发电工程验收规范(GB/T50796)要求完成整套启动试运。抽水蓄能机组按照可逆式抽水蓄能机组启动试运行规程(GB/T18482)要求完成全部试验项目并通过15天试运行考核。其余类型发电机组和独立新型储能按照相应工程验收规范完成整套启动试运行。第七条发电机组进入商业运营应具备下列条件:(一)签署机组启动验收交接书或鉴定书。(二)完成并网运行必需的试验项目,电力调度机构已确认发电机组和接入系统设备(装置)满足电网安全稳定运行技术要求和调度管理要求。(三)签订并网调度协议和购售电合同。(四)取得电力业务许可证(发电类)。发电机组应在项目完成启动试运工作后3个月内(风电、光伏发电项目应当在并网后6个月内)取得电力业务许可证(发电类),或按规定变更许可事项,分批投产的发电项目应分批申请。符合许可豁免政策的机组除外。(五)以发电为主、总装机容量五万千瓦及以上的大、中型水电站大坝已经国家认定的机构安全注册或登记备案。第八条独立新型储能进入商业运营应具备下列条件:(一)签署项目启动验收交接书或鉴定书。(一)完成并网运行必需的试验项目,电力调度机构已确认接入系统设备(装置)满足电网安全稳定运行技术要求和调度管理要求。(三)签订并网调度协议、购售电合同或高压供用电合同。第九条电网企业负责进入商业运营有关材料的收集、办理、存档等工作。第四章进入商业运营程序第十条在完成整套设备启动试运行后3个月内(风电、光伏发电项目在并网后6个月内),拥有发电机组、独立新型储能的市场主体分别具备第七条、第八条商业运营条件后,以正式文件将相关材料报送电网企业,从完成整套设备启动试运行时间点起自动进入商业运营。届时未具备商业运营条件的,属并网主体自身原因的,从具备商业运营条件时间点起进入商业运营,不属并网主体自身原因的,从完成整套设备启动试运行时间点起进入商业运营。第十一条火电、水电机组自并网发电之日起参与电力辅助服务费用分摊,自完成整套启动试运行时间点起正式纳入电力并网运行和辅助服务管理范畴,参与电力并网运行和辅助服务管理考核、补偿和分摊。核电机组自完成整套启动试运行时间点起纳入电力并网运行和辅助服务管理。水电以外的可再生能源发电机组、独立新型储能自首台机组或逆变器并网发电之日起纳入电力并网运行和辅助服务管理。第五章调试运行期上网电量结算第十二条发电机组和独立新型储能在规定时间内自动进入商业运营的,调试运行期自并网时间点起至完成整套设备启动试运行时间点止。未在规定时间内自动进入商业运营的,调试运行期自并网时间点起至进入商业运营时间点止。第十三条发电机组和独立新型储能调试运行期上网电量,由电网企业收购,纳入代理购电电量来源。发电机组和独立新型储能自完成整套设备启动试运行时间点起至满足直接参与电力市场交易条件前,上网电量继续由电网企业收购,纳入代理购电电量来源。第十四条发电机组和独立新型储能调试运行期上网电量,按照当地同类型机组当月代理购电市场化采购平均价结算。同类型机组当月未形成代理购电市场化采购电量的,按照最近一次同类型机组月度代理购电市场化采购平均价结算。发电机组和独立新型储能在进入商业运营时间点起,执行现行有关电价政策。第十五条国家能源局派出机构确定调试运行期的发电机组和独立新型储能,以及退出商业运营但仍然可以发电上网的发电机组(不含煤电应急备用电源)和独立新型储能辅助服务费用分摊标准,分摊标准原则上应当高于商业运营机组分摊标准,但不超过当月调试期电费收入的10%,分摊费用月结月清。第六章退出商业运营程序第十六条发电机组符合下列条件之一的,自动退出商业运营:(一)按国家有关文件规定注销电力业务许可证的,从注销时刻起。(二)发电机组、独立新型储能进行扩建、改建并按规定解网的,从解网时刻起。(三)属于以发电为主、总装机容量五万千瓦及以上的大、中型水电站,其大坝安全注册登记证逾期失效或被注销、撤销的,从逾期失效或被注销、撤销时刻起;大坝已完成登记备案但未在监督管理部门要求的期限内办理安全注册的,从逾期时刻起。大坝安全注册等级降级且在1年内未达到甲级标准的,从降级满1年次日起;大坝连续两次安全注册等级均为乙级或丙级且在1年内未达到甲级标准的,从第二次注册登记为乙级或丙级满1年次日起。其中,由于水电站大坝登记备案逾期未办理安全注册、安全注册等级降级、连续两次安全注册等级均为乙级或丙级等原因,发电机组退出商业运营但仍然可以发电上网的,在相关问题完成整改前,不得申请重新进入商业运营。发电机组退出商业运营的,发电企业应当及时告知相关电网企业和电力调度机构、电力交易机构。第十七条发电机组和独立新型储能退出商业运营前,原则上应与有关各方完成相关合同、协议的清算和解除工作。退出商业运营的发电机组和独立新型储能再次进入商业运营的,按照本办法履行相关程序并执行有关结算规定。第七章附则第十八条发电机组和独立新型储能与电网企业、电力调度机构、电力交易机构对进入及退出商业运营发生争议的,应本着平等、自愿、诚信的原则协商解决。不能达成一致意见的,由国家能源局派出机构按本办法等有关规定进行协调解决,或自行通过司法程序解决。第十九条国家能源局派出机构可根据本办法,结合辖区实际细化相关条款或制订实施细则。第二十条本办法自印发之日起施行,有效期5年。发电机组进入及退出商业运营管理办法(电监市场(2011)32号)、国家能源局关于取消新建机组进入商业运营审批有关事项的通知(国能监管(2015)18号)同时废止。己出台文件与本办法不一致的,以本办法为准。

    注意事项

    本文(国家能源局关于印发《发电机组进入及退出商业运营办法》的通知(2023修订).docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
