欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    一建《建筑实务》案例必考:流水施工计算要点及横道图绘制(全考点).docx

    • 资源ID:472957       资源大小:51.44KB        全文页数:6页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    一建《建筑实务》案例必考:流水施工计算要点及横道图绘制(全考点).docx

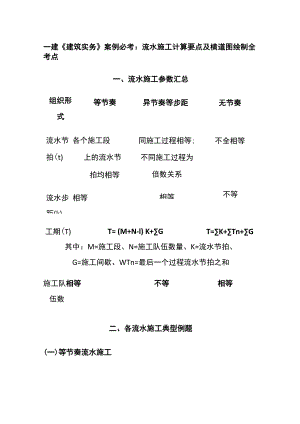

    一建建筑实务案例必考:流水施工计算要点及横道图绘制全考点一、流水施工参数汇总组织形式等节奏异节奏等步距无节奏流水节 各个施工段拍(t)上的流水节拍均相等流水步 相等距(k)同施工过程相等;不同施工过程为倍数关系相等不全相等不等工期(T)T= (M+N-l) K+GT=K+Tn+G其中:M=施工段、N=施工队伍数量、K=流水节拍、G=施工间歇、WTn=最后一个过程流水节拍之和施工队相等不等相等伍数二、各流水施工典型例题(一)等节奏流水施工【典型例题】某工程共有8根柱子每个柱子进行3道工序,施工过程和施工时间见表,试组织流水施工并计算工期。解题思路:分析表中数据可得此施工过程为等节奏流水施工,可直接套用公式T=(M÷N-1)K其中:M=8、N=3、K=4参考答案:T=(M+N-l)K=(8+3-1)4=40(天)(二)异节奏等步距流水施工相同施工过程在各施工段上流水节拍相等,不同施工过程的流水节拍不一定相等。一般成倍数(即最大公约数),可以按加快成倍节拍流水组织施工【典型例题】某建筑群共有6个单元,一个单元的施工过程和施工时间见表,组织流水施工并计算工期。施工过程挖土垫层混凝土基础砌墙基回填±施工时间(d)121218126解题思路:由题意得本题M=6,流水节拍t分别为12、12、18、12、6,存在最大公约数6,所以本工程组织成倍节拍流水施工最理想。最大公约数即为流水步距K=6专业队伍数b=tK施工过程挖±垫层混凝土基础砌墙基回填土施工时间(Cl)121218126队伍数(b=tK)22321参考答案:T=(M+N-1)K=(6+2+2+3+2+1-1)6=90(d)(三)无节奏流水施工1.特点(1)各施工过程在各施工段的流水节拍不全相等(2)相邻施工过程的流水步距不尽相等(3)专业工作队数等于施工过程数(4)各专业工作队能够在各施工段上连续作业,但有的施工过程间可能有间隔时间【典型例题】某预制柱工程分为模板安装、绑扎钢筋、浇注混凝土三个施工过程四个施工段进行施工(见下表单位d)0由于柱的截面高度不同,各施工过程在各段上的流水节拍不同。试按无节奏流水计算工期及绘制施工进度计划。施工段施工过程一二三四1模板安装34342绑扎钢筋23323浇筑混凝土1232解题思路:由题意可知,上述施工过程为无节奏流水施工。可采用大差法计算流水步距(1)各施工过程流水节拍累加数列1模板安装:3710142绑扎钢筋:258103浇筑混凝土:1368(2)错位相减,取最大值的流水步距所以Kl,2=6所以K2,3=5参考答案:总工期T=2K+2Tn=(6+5)+(1+2+3+2)=19(d)横道图如下:三、横道图绘制原则1.横道的绘制要按每个过程依次绘制,同一行线段连续无间隔2、同一过程横道绘制需一上一下错开3、第一过程从最左边开始,第二、三等过程与上一过程开始时间之差为流水步距K4、绘制横道图时,有单位一定要标注单位5、横道图最后一格显示的时间即为工期,可利用横道图检查工期是否计算正确考点总结:流水施工掌握此知识点的话,可以轻松拿分。此考点大家需要能区分流水施工形式,记住计算公式。横道图绘制一定要注意单位以及每个空格代表的时间。

    注意事项

    本文(一建《建筑实务》案例必考:流水施工计算要点及横道图绘制(全考点).docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
