污水处理厂土建安装工程雨季施工和防护措施.docx
-
资源ID:475821
资源大小:15.40KB
全文页数:3页
- 资源格式: DOCX
下载积分:5金币
友情提示
2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。
|
污水处理厂土建安装工程雨季施工和防护措施.docx

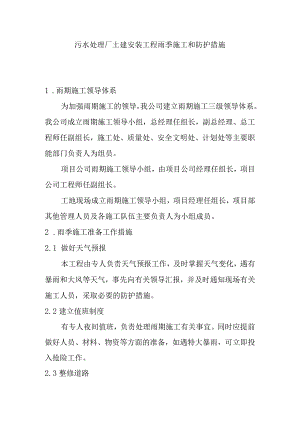

污水处理厂土建安装工程雨季施工和防护措施1 .雨期施工领导体系为加强雨期施工的领导,我公司建立雨期施工三级领导体系。我公司成立雨期施工领导小组,总经理任组长,副总经理、总工程师任副组长,施工处、质量处、安全文明处、计划处等主要职能部门负责人为组员。项目公司雨期施工领导小组,由项目公司经理任组长,项目公司工程师任副组长。工地现场成立雨期施工领导小组,项目经理任组长,项目部其他管理人员及各施工队伍主要负责人为小组成员。2 .雨季施工准备工作措施2.1 做好天气预报本工程由专人负责天气预报工作,及时掌握天气变化,遇有暴雨和大风等天气,事先向有关领导汇报,并及时通知现场有关施工人员,采取必要的防护措施。2.2建立值班制度有专人夜间值班,负责处理雨期施工有关事宜。同时应提前做好人员、材料、物资等方面的准备,如遇特大暴雨,可立即投入抢险工作。2.3整修道路施工现场临时道路用C15混凝土浇筑,局部石屑硬化处理,以防止尘土、泥浆被带出场外,派专人清扫及湿润,保护环境卫生,加强现场文明。现场施工道路严格按有关标准铺设,达到道路畅通,路基坚实,路面平整,路中央起拱,路面高出自然地面1015cm。2.4完善排水设施施工现场疏通好排水沟,达到排水畅通无积水。特别是建筑物墙根四周要高于自然地坪,严禁积水。2.5维修加固临时设施现场办公室、宿舍、仓库、工棚等临时设施要做到墙体稳固,屋面不漏,通风良好,地面干燥。2.6加强设备管理垂直运输设备基础周围必须夯填坚实、平整,不得积水。垂直运输设备必须有可靠的避雷装置。各种施工机械必须搭设防雨棚。2.7妥善保管各种施工材料小型电动工具、水泥等应在仓库或敞棚中存放,地材应堆放在较高的地点,易被雨水冲失的材料要砌筑挡墙,钢材底部应垫高,露天堆放时间较长时应用防水材料覆盖。2.8准备防水器材对雨具、蓬布、塑料布、水泵等常用器材要提前做好准备,以便随时使用。2.9室外使用的中小型机械的配电箱必须按规定加设防雨罩或搭设防雨棚,漏电接地保护装置应灵敏有效,定期检查线路绝缘情况。
