欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    (全)顶板后浇带预封闭施工工艺.docx

    • 资源ID:489773       资源大小:15.68KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    (全)顶板后浇带预封闭施工工艺.docx

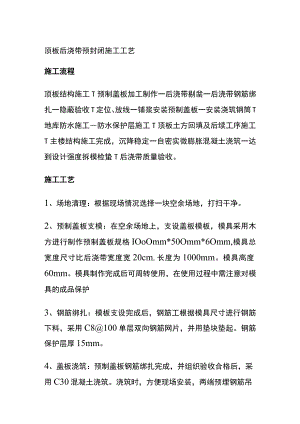

    顶板后浇带预封闭施工工艺施工流程顶板结构施工T预制盖板加工制作一后浇带剔凿一后浇带钢筋绑扎一隐蔽验收T定位、放线一铺浆安装预制盖板一安装浇筑钢筒T地库防水施工防水保护层施工T顶板土方回填及后续工序施工T主楼结构施工完成,沉降稳定一自密实微膨胀混凝土浇筑一达到设计强度拆模检蛰T后浇带质量验收。施工工艺1、场地清理:根据现场情况选择一块空余场地,打扫干净。2、预制盖板支模:在空余场地上,支设盖板模板,模具采用木方进行制作预制盖板规格IOoOmm*50Omm*6Omm,模具总宽度尺寸比后浇带宽度宽20cm,长度为1000mm。模具高度60mm。模具制作完成后可周转使用,在使用过程中需注意对模具的成品保护3、钢筋绑扎:模板支设完成后,钢筋工根据模具尺寸进行钢筋下料,采用C8100单层双向钢筋网片,并用垫块垫起。钢筋保护层厚15mm。4、盖板浇筑:预制盖板钢筋绑扎完成,并组织验收合格后,采用C30混凝土浇筑。浇筑时,方便现场安装,两端预埋钢筋吊环。预制盖板中间位置预埋DN250mm钢套筒。间距3000mmo如图一预制盖板预留浇筑钢筒剖面图。盖板两端设置50mm企口,使盖板与盖板之间结合紧密,降低渗漏风险。5、预制盖板安装:后浇带预制盖板安装前,对后浇带两侧混凝土进行剔凿,剔除松散的石子,用高压水枪冲洗后浇带,露出坚硬的水泥石子为宜。后浇带内的钢筋按照图纸钢筋间距安排专人进行调整,对脱绑的钢筋进行满绑扎。后浇带内钢筋有锈迹和油污的需清理干净,后浇带下部模板应拼缝严密不漏浆,且应保证混凝土施工后新旧混凝土没有明显的接槎,安放预制盖板前,后浇带内钢筋及模板应经监理单位验收。混凝土浇筑完成后,强度达到100%,开始成块预制盖板安装。6、浇筑筒安装:预制盖板强度达到100%时,通过塔吊将盖板吊至指定位置,安排专人进行辅助安放,从一侧向另一侧按J顺序安装,预制盖板安装过程中,每隔3000mm安装一个直径250mm带浇筑钢筒的盖板,且在后浇带端部及转弯处增设一个带浇筑孔的盖板。钢套筒与预制盖板采用止水环浇筑成型,钢筒浇筑孔上部采用同直径铁片进行封口,一是避免在后浇带混凝土浇筑前,杂物掉进后浇带内,无法清理;二是避免雨水倒流入地库,进而影响地下室其他工序施To7、防水及保护层施工:预制盖板安装完成后,在盖板上部施工防水卷材附加层,卷材向后浇带两侧各延伸1m。后浇带盖板上部防水附加层施工完成后,大面防水卷材及保护层同地库顶板一同施工。8、土方回填:顶板强度达到100%后,顶板进行土方回填;土方回填过程中,浇筑钢套筒四周Im范围内,禁止用推土机、铲运机填土,采用人工方式铲土回填,分层夯实,以免将混凝土浇筑钢套筒挤偏位。造成防水层破环。9、后浇带自密实混凝土浇筑:自密实混凝土浇筑过程中应保持其连续性,减少分层,浇筑自密实混凝土时要控制好浇筑速度,不能过快,缓慢连续进行,防止过量空气的卷入而产生过多气泡或因自密实混凝土浇筑过快,导致混凝土供应不足而中断浇筑。每个浇筑口布置一个振捣棒,自密实混凝土浇筑时,在模板外侧用橡皮锤适当的敲击,保证自密实混凝土在模板内能充分流动。混凝土浇筑从一个方向往另一个方向浇筑,浇筑孔兼做排气孔。基本要求1.预制盖板要无缺陷且振捣密实。2、细部防水要到位,接缝处倒角,浇捣口附加层。3、浇捣口要进行封闭,防止其他杂物进入。4、按照浇捣口间隔振捣,振捣时间要满足要求。

    注意事项

    本文((全)顶板后浇带预封闭施工工艺.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
