欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    背压机热电联产新建工程EPC总承包进度计划方案.docx

    • 资源ID:497844       资源大小:45.06KB        全文页数:14页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    背压机热电联产新建工程EPC总承包进度计划方案.docx

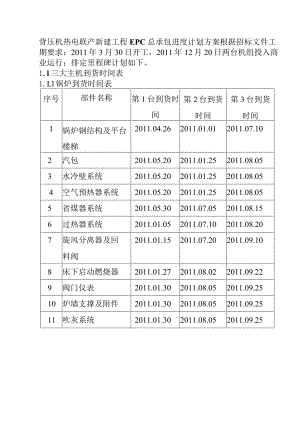

    背压机热电联产新建工程EPC总承包进度计划方案根据招标文件工期要求:2011年3月30日开工,2011年12月20日两台机组投入商业运行;排定里程碑计划如下。1.l三大主机到货时间表1.Ll锅炉到货时间表序号部件名称第1台到货时间第2台到货时间第3台到货时间1锅炉钢结构及平台楼梯2011.04.262011.01.012011.07.102汽包2011.05.202011.01.252011.08.053水冷壁系统2011.05.202011.01.252011.08.054空气预热器系统2011.05.202011.01.252011.08.055省煤器系统2011.05.302011.07.052011.08.156过热器系统2011.01.052011.07.102011.08.207旋风分离器及回料阀2011.01.152011.07.202011.09.108床下启动燃烧器2011.01.272011.08.022011.09.229阀门仪表2011.01.302011.08.052011.09.2510炉墙支撑及附件2011.01.302011.08.052011.09.2511吹灰系统2011.01.302011.08.052011.09.2512门孔类2011.01.302011.08.052011.09.2513外护板2011.01.302011.08.052011.09.251.1.2汽机到货时间表序号设备名称合同生效后第月到现场1#2#1汽轮机台板、垫铁、专用工具2011-7-132011-8-132前、后轴承箱及轴承2011-7-232011-8-233主汽门及辅助设备2011-7-302011-8-304汽缸(上、下)2011-8-102011-9-105转子、隔板2011-8-202011-9-206及备品备件2011-8-302011-9-307各种测量、保护等不妨碍主体设备安装的零星设备2011-8-302011-9-308汽机罩壳2011-8-2011-9-30301.L3发电机的供货时间:1号发电机及其辅助设备在2011年8月5日运至和龙项目现场指定地点。2号发电机及其辅助设备在2011年9月5日运至和龙项目现场指定地点。1.2项目里程碑工程进度计划序号作业名称开始完成工程前期1施工图设计2011年3月15B2011年7月28B2地基处理2011年4月20B3承包人进点2011年3月28日主厂房土建1主厂房土方开挖2011年3月31日2011年4月5日2主厂房基础浇筑第一罐混凝土2011年4月5日序号作业名称开始完成3主厂房土建施工2011年4月5日2011年10月20日4#1汽轮机基础交安装2011年7月18日5#2汽轮机基础交安装2011年8月15日6#1锅炉基础交安装2011年5月2日7#2锅炉基础交安装2011年6月6日8#3锅炉基础交安装2011年7月15B二除尘器1#1布袋除尘器安装2011年8月6日2011年9月6日2#2布袋除尘器安装2011年8月10B2011年9月10B3#3布袋除尘器安装2011年10月8B2011年11月8B四烟囱工程1烟囱施工2011年5月1日2011年9月1日五冷却塔工程1机力冷却塔通水2011年6月1日2011年9月15序号作业名称开始完成日六化学水处理系统1化学水出合格软化水2011年8月10日七电气、热控部分1IlOKV配电装置调试2011年7月20日2011年8月10日2#1机组变压器安装及调试2011年7月2502011年8月10日3#2机组变压器安装及调试2011年8月25日2011年9月10日4#1机组厂用电系统试验调试2011年8月11B2011年8月15B5#2机组厂用电系统试验调试2011年8月21B2011年8月26日八输煤系统1输煤系统调试2011年8月20日2011年9月15日九燃油系统1燃油系统调试2011年8月152011年9月1日序号作业名称开始完成日十除灰、渣系统1除灰、渣分系统调试2011年9月15日十一#1机安装工程1#1汽轮机扣缸2011年8月15日2#1汽轮机油循环2011年8月1602011年9月16日3#1发电机安装2011年10月10日4#1锅炉汽包就位2011年6月25B5#1锅炉水压试验2011年8月31日6#1锅炉烘炉及酸洗2011年9月6日2011年9月15日7#1机组厂用电受电2011年9月17日8#1机组分部试运2011年10月10序号作业名称开始完成日9#1锅炉冲管及恢复2011年10月13B2011年10月19日10#1机组72+24试运2011年12月29日11#1机组移交生产2011年12月30日十二#2机安装工程1#2汽轮机扣缸2011年9月16B2#2汽轮机油循环2011年9月1702011年10月17日3#2发电机安装2011年10月15B4#2锅炉汽包就位2011年6月31B5#2锅炉水压试验2011年9月6日6#2锅炉烘炉及酸洗2011年9月12B2011年9月21日7#2锅炉冲管并恢复2011年9月242011年9月30序号作业名称开始完成日日8#3锅炉汽包吊装就位2011年8月11日9#3锅炉水压试验2011年10月30日10#3锅炉烘炉及酸洗2011年11月6日2011年11月15日11#3锅炉冲管并恢复2011年11月19日2011年11月25日12#2机组厂用电受电2011年11月17013#2机组分部试运2011年12月20B14#2机组72+24试运2011年12月29B15#2机组移交生产2011年12月30日1.3图纸需求计划总图序号图号图纸名称计划交图1375-F0431CB-Z-Ol厂区总平面及竖向布置图(方案一)2011、4、82375-F0431CB-Z-02厂区总平面及竖向布置图(方案二)2011、4、8热机序号图号图名1375-F0431CB-J-Ol热力系统图2011、6、202375-F0431CB-J-02燃烧系统图2011、5、203375-F0431CB-J-03冷却水系统图2011、5、204375-F0431CB主厂房底层平面布置图2011、4、序号图号图名-J-0485375-F0431CB-J-05主厂房运转层平面布置图2011、4、86375-F0431CB-J-06主厂房横断面图2011、4、87375-F0431CB-J-07锅炉房炉后平面布置图2011、4、88375-F0431CB-J-08除氧煤仓间各层图2011、4、89375-F0431CB-J-09设备明细表2011、5、20上煤序号图号图名1375-F043ICB-MO1运煤系统平面图2011、4、202375-F043ICB-MO2运煤系统剖面图201K4、20除灰序号图号图名1375-F0431CB-C-Ol除渣系统图201K5、202375-F0431CB-C-02气力除灰系统图201K5、203375-F0431CB-C-03石灰石输送系统图2011、5、20化水序号图号图名1375-F043ICB-HO1化学水处理系统图2011、4、202375-F043ICB-HO2化水车间布置图2011、4、20电气序号图号图名1375-F043ICB-DO1电气主接线2011、5、12375-F043ICB-DO2电气主接线2011、5、13375-F043ICB-D-O3主厂房A排外高压配电装置平面布置图2011、5、1热控序号图号图名1375-F043ICB-K-O1集中控制室及电子设备间平面布置图2011、5、102375-F043ICB-K-O2全厂自动化系统规划图2011、5、10建筑序号图号图名1375-F0431CB-T-Ol主厂房±0.00m层平面图2011、4、202375-F0431CB-主厂房7.000m层平面2011、4、序号图号图名T-02图203375-F0431CB-T-03除氧煤仓间各层平面图2014、204375-F0431CB-T-04主厂房I-I剖面图2014、20暖通序号图号图名1375-F043ICB-N-O1供热首站系统图2011、7、15水工工艺序号图号图名1375-F0431CB-SOl-SOl供水系统图2011、4、202375-F0431CB-S01-S02水量平衡图2011、4、20序号图号图名3375-F0431CB-SOl-S03公用水泵房及贮水池布置图2011、4、204375-F0431CB-SOl-S04公用水泵房及贮水池剖面图2011、4、20水工结构序号图号图名1375-F0431CB-S02-01公用水泵房平面图2011、4、202375-F0431CB-S02-02公用水泵房剖面图2011、4、203375-F0431CB-S02-03灰场平面图2011、6、204375-F0431CB-S02-04灰场剖面图2011、6、20

    注意事项

    本文(背压机热电联产新建工程EPC总承包进度计划方案.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
