欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    力发电工程质量监督检查大纲[全].docx

    • 资源ID:521111       资源大小:94.98KB        全文页数:120页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    力发电工程质量监督检查大纲[全].docx

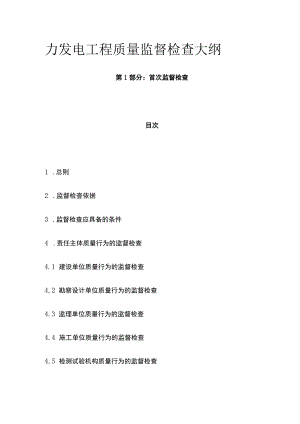

    力发电工程质量监督检查大纲第1部分:首次监督检查目次1 .总则2 .监督检查依据3 .监督检查应具备的条件4 .责任主体质量行为的监督检查4.1 建设单位质量行为的监督检查4.2 勘察设计单位质量行为的监督检查4.3 监理单位质量行为的监督检查4.4 施工单位质量行为的监督检查4.5 检测试验机构质量行为的监督检查5 .施工现场条件和工程实体质量的监督检查6 .质量监督检测1总则1.0.1首次质量监督检查应在主厂房第一罐混凝土浇筑前进行。1.0.2本部分所列检查内容应逐条检查,检查方式为重点抽查验证。2监督检查依据监督检查组在开展本部分监督检查工作时,监检人员应当按照专业划分,熟练掌握以下标准。引用国外设备的工程,还需要熟识和掌握合同约定的其他标准。混凝土质量控制标准(GB50164)混凝土强度检验评定标准(GB/T50107)建设工程项目管理规范(GB/T50326)电力工程施工测量技术规范(DL/T5445)钢筋焊接及验收规程(JGJ18)3监督检查应具备的条件3.0.1工程建设单位已按规定办理了质量监督注册手续。3.0.2责任主体单位项目组织机构已建立,人员已到位。3.0.3现场施工机械及工器具满足工程需要。3.0.4已进场的建筑工程主要原材料检验合格。3.0.5施工组织设计已编制完成,审批手续齐全。3.0.6工程项目五通一平基本完成。4责任主体质量行为的监督检查4.1 建设单位质量行为的监督检查4.1.1 工程项目经国家行政主管部门核准(批准),文件齐全。4.1.2 工程项目已按规定完成招投标并与承包商签订合同。4.1.3 施质量管理组织机构已建立,质量管理人员已到位。4.1.4 质量管理制度已制订。4.1.5 施工组织总设计已审批。4.1.6 工程采用的专业技术标准清单已审批。4.1.7 工程建设标准强制性条文已制定实施计划和措施。4.1.8 施工图会检已组织完成。4.1.9 工程项目开工文件已下达。4.1.10 无任意压缩合同约定工期的行为。4.1.11 采用的新技术、新工艺、新流程、新装备、新材料已审批。4.2 勘察设计单位质量行为的监督检查4.2.1 企业资质与合同约定的业务范围相符。4.2.2 工程设计更改控制程序、现场服务管理文件齐全。423设计图纸交付进度能保证连续施工。4.2.4 设计交底已完成,设计更改文件完整,手续齐全。4.2.5 按规定参加工程质量验收并签证。4.2.6 工程建设标准强制性条文落实到位。4.3 监理单位质量行为的监督检查4.3.1 企业资质与合同约定的业务范围相符。4.3.2 监理人员持证上岗,专业人员配备满足工程实际需要。4.3.4 已按验收规程规定,对施工现场质量管理进行检查。4.3.5 本工程应执行的工程建设标准强制性条文已确认。4.3.6 对进场的工程材料、设备、构配件的质量进行检查验收以及原材料复检的见证取样。4.3.7 已组织编制施工质量验收项目划分表,设定工程质量控制点。4.4 施工单位质量行为的监督检查4.4.1 企业资质与合同约定的业务范围相符。4.4.2 项目经理资格符合要求并经本企业法定代表人授权。4.4.3 项目部组织机构健全,专业人员配置合理。4.4.4 质量检查及特殊工种人员持证上岗。4.4.5 专业施工组织设计已审批。4.4.6 施工方案和作业指导书审批手续齐全,技术交底记录齐全。4.4.7 计量工器具经检定合格,且在有效期内。4.4.8 检测试验项目计划已审批。449单位工程开工报告已审批。4.4.10 专业绿色施工措施已制订。4.4.11 工程建设标准强制性条文实施计划已制定。4.4.12 无违规转包或者违法分包工程的行为。4.5 检测试验机构质量行为的监督检查4.5.1 检测试验机构已经通过能力认定并取得相应证书,其现场派出机构(现场试验室)满足规定条件,并已报质量监督机构备案。4.5.2 检测人员资格符合规定,持证上岗。453检测仪器、设备检定合格,且在有效期内;标养室条件符合要求。4.5.4 检测依据正确、有效,检测报告及时、规范。5施工现场条件和工程实体质量的监督检查5.0.1测量定位水准点验收合格,厂区平面控制网、高程控制网、主要建(构)筑物控制桩复测报告齐全,桩位保护措施有效。5.0.2建筑施工原材料、半成品、成品存放符合要求,材质检验合格,报告齐全。5.0.4现场混凝土搅拌站条件符合要求;商品混凝土技术检验合格,报告齐全。5.0.5已完成的桩基或地基处理工程验收合格。5.0.6深基坑开挖边坡放坡坡度,符合施工方案要求。6质量监督检测6.0.1开展现场质量监督检查时,应重点对下列项目的检测试验报告进行查验,必要时可进行验证性抽样检测。对检验指标或结论有怀疑时,必须进行检测。(1)水泥;(2)钢材、钢筋及连接接头;(3)混凝土粗细骨料;(4)混凝土外加剂;(5)混凝土搅拌用水;(6)防水、防腐材料。第2部分:地基处理监督检查刖百1总则2监督检查依据3质量监督检查应具备的条件4责任主体质量行为的监督检查4.1 建设单位质量行为的监督检查4.2 勘察、设计单位质量行为的监督检查4.3 监理单位质量行为的监督检查4.4 施工单位质量行为的监督检查4.5 检测机构质量行为的监督检查5工程实体质量的监督检查5.1 换填垫层地基的监督检查5.2 预压地基的监督检查5.3 压实地基的监督检查5.4 夯实地基的监督检查5.5 复合地基的监督检查5.6 注浆地基的监督检查5.7 微型桩加固工程的监督检查5.8 灌注桩工程的监督检查5.9 预制桩工程的监督检查5.10 基坑工程的监督检查5.11 边坡工程的监督检查5.12 湿陷性黄土地基的监督检查5.13 液化地基的监督检查5.14 冻土地基的监督检查5.15 膨胀土地基的监督检查6质量监督检测1.0.1主要建(构)筑物地基处理的监督检查应在主厂房第一罐混凝土浇筑前完成,视工程实际情况可与首次监督检查一并进行。附属工程地基处理的监督检查也可在其他阶段性监督检查时抽查。1.0.2本部分所列检查内容应逐条检查,检查方式为重点抽查验证。1.0.3本阶段监督检查时,可针对采用新技术、新工艺、新流程、新设备、新材料的具体情况,按批准文件补充编制监督检查细则。2监督检查依据下列文件和标准的最新版本适用于本大纲;引进国外设备的工程,按技术合同约定的标准执行。建筑地基基础设计规范(GB50007)湿陷性黄土地区建筑规范(GB50025)岩土工程勘察规范(GB50021)膨胀土地区建筑技术规范(GB50112)建筑地基基础工程施工质量验收规范(GB50202)建筑边坡工程技术规范(GB50330)电力工程地基处理技术规程(DL/T5024)火力发电厂岩土工程勘测技术规程(DL/T5074)电力建设施工质量验收及评价规程第1部分:土建工程(DL/T5210.1)电力工程施工测量技术规范(DL/T5445)建筑地基处理技术规范(JGJ79)建筑桩基技术规范(JGJ94)建筑基桩检测技术规范(JGJ106)冻土地区建筑地基基础设计规范(JGJ118)建筑基坑支护技术规程(JGJ120)载体桩设计规程(JGJ135)3监督检查应具备的条件3.0.1地基处理符合设计要求并完成检测。3.0.2施工质量验收已完成。4责任主体质量行为的监督检查4.1 建设单位质量行为的监督检查4.1.1 已按规定完成招投标并签订合同。4.1.2 质量管理组织机构已建立。质量管理人员已到位。4.1.3 相关质量管理制度已制订。4.1.4 地基处理施工方案已审批。4.1.5 已组织设计交底及图纸会检。4.1.6 无任意压缩合同约定工期的行为。4.1.7 采用的新技术、新工艺、新流程、新装备、新材料已审批。4.2 勘察设计单位质量行为的监督检查4.2.1 设计图纸交付进度能保证连续施工。4.2.2 按规定进行设计交底并参加图纸会检。4.2.3 设计更改、技术洽商等文件完整,手续齐全。4.2.4 工程建设标准强制性条文落实到位。4.2.5 设计代表工作到位,处理设计问题及时。4.2.6 按规定参加地基处理工程的质量验收及签证。4.2.7 进行了本阶段工程实体质量与勘察设计的符合性确认。4.3 监理单位质量行为的监督检查4.3.1 企业资质与合同约定的业务范围相符。4.3.2 专业监理人员配备合理,资格证书与承担的任务相符。4.3.3 组织补充完善施工质量验收项目划分表,对设定的工程质量控制点,进行了旁站监理。4.3.4 地基处理施工方案已审查,特殊施工技术措施已审批。4.3.5 对进场的工程材料、设备、构配件的质量进行检查验收以及原材料复检的见证取样。4.3.6 地基处理工程施工质量已验收签证。4.3.7 质量问题及处理台账完整,记录齐全。4.3.8 工程建设标准强制性条文检查到位。4.3.9 提出地基处理施工质量评价意见。4.4 施工单位质量行为的监督检查4.4.1 项目部组织机构健全,专业人员配置合理。4.4.2 项目经理资格符合要求并经本企业法人授权。4.4.3 质量检查及特殊工种人员持证上岗。4.4.4 施工方案和作业指导书审批手续齐全,技术交底记录齐全。重大方案或特殊专项措施并专项评审。4.4.8 计量工器具经检定合格,且在有效期内。4.4.9 按照检测试验计划进行了见证取样和送检,台账完整。4.4.10 业绿色施工措施已制订。4.4.11 程建设标准强制性条文实施计划已执行。4.4.12 施工验收中发现的不符合项已整改和验收。4.4.13 无违规转包或者违法分包工程的行为。4.5 检测试验机构质量行为的监督检查4.5.1 检测试验机构已经通过能力认定并取得相应证书,其现场派出机构(现场试验室)满足规定条件,并已报质量监督机构备案。4.5.2 检测人员资格符合规定,持证上岗。4.5.3 检测仪器、设备检定合格,且在有效期内;标养室条件符合要求。4.5.4 检测依据正确、有效,检测报告及时、规范。5工程实体质量的监督检查5.1 换填垫层地基的监督检查5.1.1 换填技术方案、施工方案齐全,已审批。5.1.2 地基验槽符合设计,验收签字齐全。5.1.3 砂石、粉质黏土、灰土、矿渣、粉煤灰、土工合成材料等换填垫层材料及其配合比符合设计文件要求,证明证明文件齐全。5.1.4 换填土料按规范要求做了击实试验、土易溶盐分析试3佥、消石灰化学分析试3佥、土颗粒分析试验及腐蚀性或放射性试验合格。5.1.5 换填已进行分层压实试验,压实系数符合设计要求。5.1.6 地基承载力检测报告结论满足设计要求。5.1.7 质量控制参数符合技术方案,时记录齐全。5.1.8 施工质量的检验项目、方法、数量符合规范规定,质量验收记录齐全。5.2 预压地基的监督检查5.2.1 设计前已通过现场试验或试验性施工,确定了设计参数和施工工艺参数。5.2.2 预压地基技术方案、施工方案齐全,已审批。5.2.3 所用土方、砂、塑料排水板等原材料性能指标符合规范规定。5.2.4 原位十字板剪切试验、室内土工试验、地基强度或承载力等试验合格,报告结论明确。5.2.5 真空预压、堆载预压、真空和堆载联合预压工艺与设计及施工方案一致。5.2.6 地基承载力检测报告结论符合设计要求。5.2.7 质量控制参数符合技术方案,施工记录齐全。5.2.8 施工质量的检验项目、方法、数量符合规范规定,质量验收记录齐全。5.3 压实地基的监督检查5.3.1 现场试验性施工,确定碾压分层厚度、碾压遍数、碾压范围和有效加固深度等施工参数和压实地基施工方法。5.3.2 压实地基技术方案、施工方案齐全,已审批。5.3.3 压实土填料性能指标符合要求。5.3.4 地基承载力检测报告结论符合设计要求。5.3.5 质量控制参数符合技术方案,施工记录齐全。5.3.6 施工质量的检验项目、方法、数量符合规范规定,质量验收记录齐全。5.4 夯实地基的监督检查5.4.1 设计前已通过现场试验或试验性施工,确定设计参数和施工工艺参数。5.4.2 根据不同的土质采取的强夯夯锤质量、夯锤底面形式、锤底面积、锤底静接地压力值、排气孔等施工工艺与设计(施工)方案一致。5.4.3 强夯过程和强夯置换夯符合规范规定,并采取必要的隔震或减震措施。5.4.4 地基承载力检测报告结论符合设计要求。5.4.5 质量控制参数符合技术方案,施工记录齐全。5.4.6 施工质量的检验项目、方法、数量符合规范规定,质量验收记录齐全。5.5 复合地基的监督检查5.5.1 设计前已通过现场试验或试验性施工,确定了设计参数和施工工艺参数。5.5.2 复合地基技术方案、施工方案齐全,已审批。5.5.3 散体材料复合地基增强体密实,检测报告齐全。554有粘结强度要求的复合地基增强体的强度及桩身完整性检测报告齐全。5.5.5 复合地基承载力及有设计要求的单桩承载力已通过静载荷试验,检测数量及承载力满足设计要求。5.5.6 复合地基增强体单桩的桩位偏差满足规范规定。5.5.7 质量控制参数符合技术方案,施工记录齐全。5.5.8 施工质量的检验项目、方法、数量符合规范规定,质量验收记录齐全。5.5.9 振冲碎石桩和沉管碎石桩符合以下要求:(1)原材料证明文件齐全;(2)施工工艺与设计(施工)方案一致;(3)地基承载力检测报告结论满足设计要求;(4)质量控制参数符合技术方案,施工记录齐全;(5)施工质量的检验项目、方法、数量符合规范规定。5.5.10 水泥土搅拌桩符合以下要求:(1)原材料性能证明文件齐全;(2)施工工艺与设计(施工)方案一致;(3)对变形有严格要求的工程,采用钻取芯样做水泥土抗压强度检验,检验数量、检测结果符合规范规定;(4)地基承载力检测报告结论满足设计要求;(5)质量控制参数符合技术方案,施工记录齐全;(6)施工质量的检验项目、方法、数量符合规范规定,质量验收记录齐全。5.5.11 旋喷桩复合地基符合以下要求:(1)原材料性能证明文件齐全;(2)施工工艺与设计(施工)方案一致;(3)地基承载力检测报告结论满足设计要求;(4)质量控制参数符合技术方案,施工记录齐全;(5)施工质量的检验项目、方法、数量符合规范规定,质量验收记录齐全。5.5.12 灰土挤密桩和土挤密桩复合地基符合以下要求:(1)消石灰性能指标及灰土强度等级符合设计要求;(2)施工工艺与设计(施工)方案一致;(3)施工质量控制参数真实、有效,成孔及夯填记录齐全、完整;(4)桩长范围内灰土或土填料的平均压实系数、处理深度内桩间土的平均挤密系数、抽检数量符合规范规定;(5)对消除湿陷性的工程,进行了现场浸水静载荷试验,试验结果符合规范规定;(6)质量控制参数符合技术方案,施工记录齐全;(7)施工质量的检验项目、方法、数量符合规范规定,质量验收记录齐全。5.5.13 夯实水泥土桩复合地基符合以下要求:(1)原材料性能证明文件齐全;(2)施工工艺与设计(施工)方案一致;(3)夯填桩体的干密度、抽检数量符合规范规定;(4)地基承载力检测报告结论满足设计要求;(5)施工质量控制参数符合技术方案,施工记录齐全;(6)施工质量的检验项目、方法、数量符合规范规定,质量验收记录齐全。5.5.14 水泥粉煤灰碎石桩复合地基符合以下要求:(1)原材料性能证明文件齐全;(2)施工工艺与设计(施工)方案一致;(3)混合料坍落度、桩数、桩位偏差、褥垫层厚度、夯填度和桩体试块抗压强度等符合设计要求;(4)桩身完整性检测数量符合规范规定;(5)地基承载力检测报告结论满足设计要求;(6)施工质量控制参数符合技术方案,施工记录齐全;(7)施工质量的检验项目、方法、数量符合规范规定,质量验收记录齐全。(1)碎砖三合土、级配砂石、矿渣、灰土等原材料性能证明文件齐全;(2)施工工艺与设计(施工)方案一致;(3)地基承载力检测报告结论满足设计要求;(4)施工质量控制参数符合技术方案,施工记录齐全;(5)施工质量的检验项目、方法、数量符合规范规定,质量验收记录齐全。5.5.16 多桩型复合地基符合以下要求:(1)原材料性能证明文件齐全;(2)施工工艺与设计(施工)方案一致;(3)多桩复合地基静载荷试验和单桩静载荷试验符合要求;(4)地基承载力检测报告结论满足设计要求;(5)施工质量控制参数符合技术方案,施工记录齐全;(6)施工质量的检验项目、方法、数量符合规范规定,质量验收记录齐全。1.1.1 设计前已通过室内浆液配比试验和现场注浆试验,确定了设计参数,检验施工方法及选用的设备。1.1.2 浆液、外加剂等原材料性能证明文件齐全。1.1.3 注浆地基技术方案、施工方案齐全,已审批。1.1.4 施工工艺与设计(施工)方案一致。1.1.5 标准贯入试验、动力触探、静力触探等原位测试试验和室内试验符合要求,加固地层的压缩性、强度、渗透性、湿陷性、均匀性等指标符合设计要求。1.1.6 地基承载力检测(对地基承载力有要求时)报告结论满足设计要求。1.1.7 质量控制参数符合技术方案,施工记录齐全。1.1.8 施工质量的检验项目、方法、数量符合规范规定,质量验收记录齐全。5.7 微型桩加固的监督检查5.7.1 设计前已通过现场试验或试验性施工,确定了设计参数和施工工艺参数。5.7.3 原材料性能证明文件齐全。5.7.4 微型桩施工工艺与设计(施工)方案一致。5.7.5 树根桩施工允许偏差、成孔、吊装、灌注、填充、加压、保护等应符合规范规定。5.7.6 预制桩预制过程(包括连接件)、压桩力、接桩和截桩等应符合规范规定。5.7.7 注浆钢管桩水泥浆灌注的注浆方法、时间间隔、钢管连接方式、焊接质量符合规范规定。5.7.8 混凝土和砂浆等抗压强度、钢构件防腐及钢筋保护层厚度符合规范规定。5.7.9 微型桩变形检测报告结论满足设计要求。5.7.10 地基承载力检测报告结论满足设计要求。5.7.11 质量控制参数符合技术方案,施工记录齐全。5712施工质量的检验项目、方法、数量符合规范规定,质量验收记录齐全。5.8 灌注桩工程的监督检查5.8.1 当需要设计提供设计参数和施工工艺参数时,应按试桩方案进行试桩确定。5.8.2 灌注桩技术方案、施工方案齐全,已审批。5.8.3 钢筋、水泥、砂石、掺合料及钢筋焊接材料等性能证明文件、现场见证取样检验报告齐全。5.8.4 混凝土强度等级满足设计要求,试块报告齐全。5.8.5 钢筋焊接接头试验合格,报告齐全。5.8.6 桩基础施工工艺应与设计(施工)方案一致。5.8.7 人工挖孔桩终孔时,持力层检验记录齐全。5.8.8 人工挖孔灌注桩、干成孔灌注桩、套管成灌注桩、泥浆护壁钻孔灌注桩成孔的桩径、垂直度、孔底沉渣厚度及桩位的偏差符合要求。5.8.9 工程桩承载力试验符合设计要求,桩身质量检验符合规程规定,报告齐全。5.8.10 质量控制参数符合技术方案,施工记录齐全。5.8.11 施工质量的检验项目、方法、数量符合规范规定,质量验收记录齐全。1.1.1 当需要提供设计设计参数和施工工艺参数时,应按试桩方案进行试桩确定。1.1.2 预制桩工程施工组织设计、施工方案齐全,已审批。593静压桩、锤击桩施工工艺与设计(施工)方案一致。1.1.4 桩体材料和连接材料的性能证明文件齐全。1.1.5 桩身检测、接桩接头检测合格,报告齐全。1.1.6 地基承载力检测报告结论满足设计要求。1.1.7 质量控制参数符合技术方案,施工记录齐全。1.1.8 施工质量的检验项目、方法、数量符合规范规定,质量验收记录齐全。5.10 基坑工程的监督检查5.10.1 设计前已通过现场试验或试验性施工,确定了设计参数和施工工艺参数。5.10.2 基坑施工方案、基坑监测技术方案齐全,已审批;深基坑方案经专家评审,评审资料齐全。5.10.4 钻芯、抗拔、声波等试验合格,报告齐全。5.10.5 施工工艺与设计(施工)方案一致;基坑监测实施与方案一致。5.10.6 质量控制参数符合技术方案,施工记录齐全。5.10.7 施工质量的检验项目、方法、数量符合规范规定,质量验收记录齐全。5.11 边坡工程的监督检查5.11.1 设计有要求时,通过现场试验和试验性施工,确定设计参数和施工工艺参数。5.11.2 边坡处理技术方案、施工方案齐全,已审批。5.11.3 施工工艺与设计(施工)方案一致。1.1.1 钢筋、水泥、砂、石、外加剂等原材料性能证明文件齐全。1.1.5 5灌注排桩数量符合要求;喷射混凝土护壁厚度和强度的检验符合设计要求;锚孔施工、锚杆灌浆和张拉符合要求;资料齐全。1.1.6 6泄水孔位置、坡度、反滤层、回填土、挡土墙伸缩缝(沉降缝)位置及填塞物、边坡排水系统符合设计要求;边坡位移监测正常。1.1.8 8施工质量的检验项目、方法、数量符合规范规定,质量验收记录齐全。5.12 湿陷性黄土地基的监督检查5.12.1 经处理的湿陷性黄土地基,其湿陷量消除指标符合设计要求。5.12.2 桩基础在非自重湿陷性黄土场地,桩端支承在压缩性较低的非湿陷性黄土层中;在自重湿陷性黄土场地,桩端支承在可靠的岩(土)层中。5.12.3 单桩竖向承载力通过现场静载荷浸水试验,结果满足设计要求。5.12.4 灰土、土挤密桩进行了现场静载荷浸水试验,结果满足设计要求。5.12.5 填料不得选用盐渍土、膨胀土、冻土、含有机质的不良土料和粗颗粒的透水性(如砂、石)材料。5.13 液化地基的监督检查5.13.1 采用振冲或挤密碎石桩加固的地基,处理后液化等级与液化指数符合设计要求。5.13.2 桩进入液化土层以下稳定土层的长度符合规范要求。5.14.1 所用热棒、通风管管材、保温隔热材料,产品质量证明文件齐全,复试合格。5.14.2 热棒安装地下部分四周用细沙土分层填实、用水浇透,固定可靠、排列整齐。5.14.3 热棒、通风管、保温隔热材料施工记录齐全,数据真实。5.14.4 地温观测孔及变形监测点设置符合规范要求。5.14.5 季节性冻土、多年冻土地基融沉和承载力满足设计要求。5.15膨胀土地基的监督检查5.15.1 设计前已通过现场试验或试验性施工,确定了设计参数和施工工艺参数。5.15.2 膨胀土地基处理技术方案、施工方案齐全,已审批。5.15.3 施工工艺与设计、施工方案一致。5.15.4 钢筋、水泥、砂石骨料、外加剂等主要原材料性能证明文件齐全。5.15.5 地基承载力检测报告结论满足设计要求。5.15.6 质量控制参数符合技术方案,施工记录齐全。5.15.7 施工质量的检验项目、方法、数量符合规范规定,质量验收记录齐全。6质量监督检测6.0.1开展现场质量监督检查时,应重点对下列项目的检测试验报告进行查验,必要时可进行验证性抽样检测。对检验指标或结论有怀疑时,必须进行检测。(1)砂、石、水泥、钢材等原材料的主要技术性能;(2)垫层地基的压实系数;(3)桩基础工程桩的桩身偏差和完整性;(4)桩身混凝土强度。第3部分:主厂房主体结构施工前监督检查1总则2监督检查依据3监督检查应具备的条件4责任主体质量行为的监督检查4.1 建设单位质量行为的监督检查4.2 设计单位质量行为的监督检查4.3 监理单位质量行为的监督检查4.4 施工单位质量行为的监督检查4.5 检测试验机构质量行为的监督检查5工程实体质量的监督检查5.1 工程测量的监督检查5.2 混凝土基础的监督检查5.3 基础防腐(防水)的监督检查5.4 冬期施工的监督检查6质量监督检测1.0.1本部分适用于火电工程主厂房主体结构施工前阶段的质量监督检查。1.0.2主厂房主体结构施工前质量监督检查应在主厂房基础工程隐蔽前完成。1.0.3本部分所列检查内容应逐条检查,检查方式为重点抽查验证。1.0.4本阶段监督检查时,可针对采用新技术、新工艺、新流程、新装备、新材料的具体情况,按批准文件补充编制监督检查细则。2监督检查依据监督检查组在开展本部分监督检查工作时,监检人员应当按照专业划分,熟练掌握以下标准。引进国外设备的工程,还需熟识和掌握合同约定的其他标准。混凝土结构设计规范(GB50010)烟囱工程施工及验收规范(GB50078)混凝土质量控制标准(GB50164)混凝土结构工程施工质量验收规范(GB50204)大体积混凝土施工规范(GB50496)双曲线冷却塔施工与质量验收规范(GB50573)房屋建筑市政基础设施工程质量检测技术管理规范(GB50618)混凝土结构工程施工规范(GB50666)钢筋混凝土筒仓施工与质量验收规范(GB50669)建筑工程施工组织设计规范(GB/T50502)电力建设施工质量验收及评价规程第一部分:土建工程(DL/T5210.1)电力工程施工测量技术规范(DL/T5445)钢筋焊接及验收规程(JGJ18)建筑工程冬期施工规程(JGJ/T104)钢筋机械连接技术规程(JGJ107)建筑工程检测试验技术管理规范(JGJ190)房屋建筑工程和市政基础实行见证取样和送检的规定(建建【2000】211号)3监督检查应具备的条件3.0.1基础工程施工完,验收签证完,验收发现的不符合项已处理。3.0.2基础工程隐蔽前。4责任主体质量行为的监督检查4.1 建设单位质量行为的监督检查4.1.1 工程采用的专业标准清单已审批。4.1.2 已组织完成设计交底、施工图会检。4.1.3 组织工程建设标准强制性条文实施情况的检查。4.1.4 无任意压缩合同约定工期的行为。4.1.5 采用的新技术、新工艺、新流程、新装备、新材料已审批。4.2 设计单位质量行为的监督检查4.2.1 设计图纸交付进度能保证连续施工。4.2.2 设计更改、技术洽商等文件完整、手续齐全。423工程建设标准强制性条文落实到位。4.2.4 设计代表工作到位、处理设计问题及时。4.2.5 按规定参加主要控制网(桩)验收和地基验槽签证。4.2.6 进行了本阶段工程实体质量与设计的符合性确认。4.3 监理单位质量行为的监督检查4.3.1 项目监理部专业监理人员配备合理,资格证书与承担任务相符。4.3.2 检测仪器和工具配置满足监理工作需要。4.3.3 已按规程规定,对施工现场质量管理进行检查。4.3.4 组织补充完善施工质量验收项目划分表,对设定的工程质量控制点进行了旁站监理。4.3.5 特殊施工技术措施已审批。4.3.6 对进场的工程材料、设备、构配件的质量进行检查验收及原材料复检的见证取样。4.3.7 施工质量问题及处理台账完整。4.3.8 工程建设标准强制性条文检查到位。4.3.9 完成主厂房基础工程施工质量验收。4.3.10 对本阶段工程质量提出评价意见。4.4 施工单位质量行为的监督检查4.4.1 项目部组织机构健全,专业人员配备合理。4.4.3 专业施工组织设计已审批。4.4.4 质量检验管理制度已落实。4.4.5 施工方案和作业指导书已审批,技术交底记录齐全。4.4.6 计量工器具经检定合格,且在有效期内。4.4.7 按照检测试验项目计划进行了见证的取样和送检,台账完整。4.4.8 原材料、成品、半成品、商品混凝土的跟踪台账记录清晰、记录完整。4.4.9 单位工程开工报告已审批。4.4.10 专业绿色施工措施已制订、实施。4.4.11 工程建设标准强制性条文实施计划已执行。4.4.12 无违规转包或者违法分包工程的行为。4.5 检测试验机构质量行为的监督检查4.5.1 检测试验机构已经通过能力认定并取得相应证书,其现场派出机构(现场试验室)满足规定条件,并已报质量监督机构备案。4.5.2 检测人员资格符合规定,持证上岗。4.5.3 检测仪器、设备检定合格,且在有效期内。4.5.4 检测依据正确、有效,检测报告及时、规范。5工程实体质量的监督检查5.1 工程测量的监督检查5.1.1 测量控制方案已审核批准。5.1.2 现场按测量控制方案布设的控制桩(点)设置规范,保护完好。5.1.3 测量仪器检定有效。5.1.4 各建(构)筑物定位放线符合设计要求,测量数据齐全、完整。5.1.5 沉降观测点设置符合设计要求及规程规定,观测记录完整。5.2 混凝土基础的监督检查5.2.1 钢筋、水泥、砂、石、粉煤灰、外加剂、拌合用水及焊材、焊剂等原材料性能证明文件齐全;现场见证取样检验合格,报告齐全。商品混凝土检验合格,报告齐全。5.2.2 长期处于潮湿环境的重要混凝土结构用砂、石碱活性检验合格。5.2.3 用于配制钢筋混凝土的海砂氯离子含量检验合格。5.2.4 焊接工艺、机械连接工艺试验合格;钢筋焊接接头、机械连接试件截取符合规范,试验合格,报告齐全。5.2.5 钢筋代换已办理设计变更,可追溯。5.2.6 混凝土强度等级满足设计要求,试验报告齐全。5.2.7 大体积混凝土施工方案已审批,温控措施符合方案,测温记录齐全。5.2.8 混凝土浇筑记录齐全;试件抽取、留置符合规范规定。5.2.9 混凝土结构外观质量及尺寸与预埋地脚螺栓位置尺寸偏差符合质量验收标准。5.2.10 贮水(油)池等构筑物满水试验合格,签证记录齐全。5.2.11 隐蔽验收、质量验收记录完整,记录齐全。5.2.12 裸露在外的基础短柱钢筋防锈蚀保护、柱水平施工凿毛符合要求。5.3 基础防腐(防水)的监督检查5.3.1 防腐(防水)材料符合设计要求,质量证明文件、复试报告齐全。5.3.2 防腐(防水)层的厚度符合设计要求,粘结牢固,无表面损伤。5.4 冬期施工的监督检查5.4.1 冬期施工措施和越冬保温措施已审批。542原材料预热、选用的外加剂、混凝土拌合和浇筑条件、试块的留置符合规范规定。5.4.3 冬期施工的混凝土工程,养护条件、测温次数符合规程规定,记录齐全。5.4.4 冬期停、缓建工程,停止位置、混凝土强度要符合设计或规范规定。6质量监督检测6.0.1开展现场质量监督检查时,应重点对下列项目的检测试验报告进行查验,必要时可进行验证性抽样检测。对检验指标或结论有怀疑时,必须进行检测。(1)钢筋、水泥、砂、石及卵石、拌合用水、掺合料、混凝土试块、钢筋连接接头、预制混凝土构件的主要技术性能。(2)防腐(防水)材料性能、涂层厚度、附着力等第4部分:主厂房交付安装前监督检查1总则2监督检查依据3监督检查应具备的条件4责任主体质量行为的监督检查4.1 建设单位质量行为的监督检查4.2 设计单位质量行为的监督检查4.3 监理单位质量行为的监督检查4.4 施工单位质量行为的监督检查4.5 检测试验机构质量行为的监督检查5工程实体质量的监督检查5.1 混凝土结构工程的监督检查5.2 钢结构工程的监督检查5.3 砌体工程的监督检查5.4 冬期施工的监督检查6质量监督检测1总则1.0.1本部分适用于火电工程主厂房交付安装前阶段的质量监督检查。1.0.2主厂房交付安装前质量监督检查应在汽轮机基础交付安装前完成。1.0.3本部分所列检查内容应逐条检查,检查方式为重点抽查验证。1.0.4本阶段监督检查时,可针对采用新技术、新工艺、新流程、新装备、新材料的具体情况,按批准文件补充编制监督检查细则。2监督检查依据监督检查组在开展本部分监督检查工作时,监检人员应当按照专业划分,熟练掌握以下标准。引进国外设备的工程,还需熟识和掌握合同约定的其他标准。混凝土结构设计规范(GB50010)钢结构设计规范(GB50017)烟囱工程施工及验收规范(GB50078)混凝土质量控制标准(GB50164)砌体工程施工质量验收规范(GB50203)混凝土结构工程施工质量验收规范(GB50204)大体积混凝土施工规范(GB50496)双曲线冷却塔施工与质量验收规范(GB50573)房屋建筑市政基础设施工程质量检测技术管理规范(GB50618)钢结构焊接规范(GB50661)混凝土结构工程施工规范(GB50666)钢筋混凝土筒仓施工与质量验收规范(GB50669)钢结构工程施工规范(GB50755)建筑工程施工组织设计规范(GB/T50502)电力建设施工质量验收及评价规程第一部分:土建工程(DL/T5210.1)电力工程施工测量技术规范(DL/T5445)建筑变形测量规范(JGJ8)钢筋焊接及验收规程(JGJ18)普通混凝土配合比设计规程(JGJ55)钢结构高强螺栓连接技术规程(JGJ82)建筑工程冬期施工规程(JGJ/T104)钢筋机械连接技术规程(JGJ107)建筑工程检测试验技术管理规范(JGJ190)房屋建筑工程和市政基础实行见证取样和送检的规定(建建【2000】211号)3监督检查应具备的条件3.0.1主厂房主体结构施工完,基本已封闭完,汽轮机基座和混凝土炉架施工完,验收签证完。3.0.2验收发现的不符合项已处理。4责任主体质量行为的监督检查4.1 建设单位质量行为的监督检查4.1.1 工程采用的专业标准清单已审批。4.1.2 已组织完成设计交底和施工图会检。4.1.3 组织工程建设标准强制性条文实施情况的检查。4.1.4 无任意压缩合同约定工期的行为。4.1.5 采用的新技术、新工艺、新流程、新装备、新材料已审批。4.2 设计单位质量行为的监督检查4.2.1 设计图纸交付进度能保证连续施工。4.2.2 设计更改、技术洽商等文件完整、手续齐全。423工程建设标准强制性条文落实到位。4.2.4 设计代表工作到位、处理设计问题及时。4.2.5 按规定参加主体结构质量验收。4.2.6 进行了本阶段工程实体质量与设计的符合性确认。4.3 监理单位质量行为的监督检查4.3.1 项目监理部专业监理人员配备合理,资

    注意事项

    本文(力发电工程质量监督检查大纲[全].docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
