欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    某住宅楼脚手架工程施工方案.docx

    • 资源ID:559065       资源大小:17.56KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

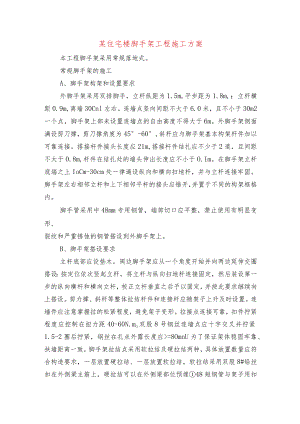

    某住宅楼脚手架工程施工方案.docx

    某住宅楼脚手架工程施工方案本工程脚手架采用常规落地式。常规脚手架的施工A、脚手架构架和设置要求外脚手架采用双排脚手,立杆纵距为1.5m,平步距为1.8m,;立杆横距0.9m,离墙30Cnl左右。连墙点竖向间距不大于6.0米,且不小于30m2一个点,脚手架上部未设置连墙点的自由高度不得大于6m。外脚手架侧面满设剪刀撑,剪刀撑角度为45°-60°,斜杆应与脚手架基本构架杆件加以可靠连接。搭接杆件接头长度应21m,搭接杆件结扎应不少于2道,且间距不大于0.8m,杆件在结扎处的端头伸出长度应不小于O.Im。在脚手架立杆底端之上IoCm-30cm处一律遍设纵向和横向扫地杆,并与立杆连接牢固。脚手架左右相邻立杆和上下相邻平杆的接头应错开,并置于不同的构架框格内。脚手管采用中48mm专用钢管,端部切口应平整,禁止使用有明显变形、裂纹和严重锈蚀的钢管搭设到外脚手架上。B、脚手架搭设要求立杆底部应设垫木。周边脚手架应从一个角度开始并向两边延伸交圈搭设:按定位依次竖起立杆,将立杆与纵向扫地杆连接固定,然后装设第一步的纵向横杆和横向立杆,校正立杆垂直之后予以固定,并按此要求继续向上搭设。剪力撑、斜杆等整体拉结杆件和连接杆应随架子上升及时设置。连墙件应注意掌握拉的松紧程度,避免架子变形。拉接点连接可靠,扣件拧紧程度应控制在扭力距40-60N.mo双股8号钢丝连墙点应十字交叉并拧紧1.5-2圈后拧紧,钢丝在扎点外露长度应>=8OmnU为了保证架体稳固牢靠、扶墙距离一致,脚手架拉结点采用软拉结及硬拉结两种,具体放置数量应符合构造要求,一层放置硬拉结、一层放置软拉结,软拉结采用双股8#铅丝扣在外侧梁主筋上,硬拉结可以在外侧梁部位预埋48短钢管与架子用扣件扣紧。立杆垂直度应<=L300,最大垂直偏差不大于75m,纵向水平杆的水平偏差应<=L250,且全长不大于50mmoC、安全防护:脚手架作业层满铺竹笆片,并在外侧设置栏杆(h=1.0n)及挡脚杆(h=0.3m)。外脚手采用安全网全封闭,为防高空坠物,在主楼三层外层搭设一圈挑网,向上每隔四层沿主楼四周搭设挑网。脚手架搭设应严格按安全操作规程要求,避免搭设时发生安全事故。搭设及使用时严格按照建设部文件建质200382号文的规定。I)、脚手架的拆除架体拆除顺序为后搭先拆,先搭后拆,严禁将架体推倒后拆除。拆除前应先清除架体上的垃圾,严禁掀倒垃圾。拆除各步时应一步一清,不得同时拆出2步以上的高差。各杆件和零部件拆除时应用绳索扎住,缓慢放至地面,不得抛掷脚手架上的各种材料。架体的附墙拉结杆不得同时拆除,必须随架体逐层拆除。清除脚手架上的材料、工具等杂物。自上而下按顺序拆除每步架体上的竹笆、安全网、扶手、剪刀撑、小横杆、大横杆、冲天杆、附墙拉结杆。E、架体搭设安全技术措施架子工应持证上岗操作。搭架时,应佩戴安全帽、安全带、防滑鞋等各种必备的劳保用品,使用的工具应合适并完好无损。架子工应严格按脚手架施工方案及脚手架安装使用说明书的规定搭、拆脚手架,并服从项目负责人的指挥,不得随意增减架体搭设材料。搭设脚手架用的钢管、扣件材料,应符合GB3811和GB15831所规定的技术条件。钢管应严格进行筛选并油漆。凡有严重锈蚀、薄壁、严重弯曲及焊健开裂变形的一律不能使用。扣件严重锈蚀、螺杆变形、有裂纹、螺纹损坏的不能使用。相邻立杆的接头应相互错开至少一步。保证架体稳定性。搭设时随时检查架体的水平度和垂直度,偏差过大应及时纠正。架体搭设高度不应超过建筑主体工程的一层高度。脚手架搭设完毕后,从架体的外侧搭剪刀撑。剪刀撑的搭设角度原则上是45。,各处均不得断开,钢管接头必须采用双扣件搭接,搭接扣件间距不小于80cmo剪刀撑应与每根相交的立杆连接。按施工方案作好脚手架的安全防护,防护物体均应完好无损,并符合脚手架安全防护的有关规定。防护竹笆应及时铺设,尽量避免站在钢管上操作。架体搭设完毕,由项目部技术负责人、脚手架组负责人、现场安全员,根据脚手架施工方案及本规范的2.6条,对架体搭设进行全面检查验收。架体的搭设除符合本规范要求及安全技术措施外,还应满足国家和行业对脚手架搭设的有关规定。F、脚手架安全操作注意事项脚手架搭设与拆除期间,脚手架下方投影区向外5m内不得有人施工,划出安全警戒区,用绳索围护,挂牌示警,专人守护。上架施工人员应佩戴各种必需的劳保用品,足穿胶底鞋。风力大于六级(风速20In/s)、大雨、大雪、雷暴天气,及能见度较差且无照明时,不得登架施工;脚手架上不准集中堆放钢管、钢模等过重物件,塔机操作工在吊运物件通过架体时,应留有充分的高度,严禁碰撞架体。任何人不得随意减少、拆除架体施工时的附墙拉结杆,如因建筑施工因素无法安装拉结杆,应通知脚手架施工人员,采取必要的措施后,方可登架施工。G、施工质量与安全管理由脚手架施工单位派出现场管理人员、脚手架施工组及机械操作人员,负责脚手架的搭设,在该阶段,脚手架的施工质量及安全由脚手架施工单位负责,脚手架使用单位安全员进行安全监督。架子工必须经专业技术培训,并持有经考核合格后颁发并在有效期内的操作证上岗施工。每次施工前由脚手架施工组负责人按安全技术交底,并宣讲各工种的安全操作规程。架子工应熟悉本职工作,有敬业精神和高度的责任心,遵章守纪身体健康。H、安全操作规程架子工应持上岗证上岗操作。进入现场时应佩戴各种必需的劳动保护用品,并遵守现场的各种劳动安全管理制度。架子工应严格按现场施工方案的规定搭拆脚手架,并服从脚手架组现场负责人、安全员的安排及指挥,定员定岗工作,不得随意调换人员。在搭设或拆除脚手架期间,架子工应将脚手架拉结牢固,并紧固扣件后才能登架工作,在高空安装、拆卸的材料应使用粗麻绳绑扎牢固,安装到位或吊放着地后才能松开扎绳,严禁乱抛材料及工具。防护竹笆与安全网应及时铺设,尽量避免站在钢管上操作。凡发现扣件松动应立即紧固,发现安全网与竹笆破损应立即修补。

    注意事项

    本文(某住宅楼脚手架工程施工方案.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
