欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    某滨海大道工程重点、难点工程的施工方案、方法及措施.docx

    • 资源ID:571771       资源大小:19.68KB        全文页数:5页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    某滨海大道工程重点、难点工程的施工方案、方法及措施.docx

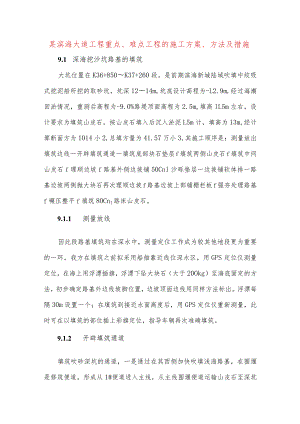

    某滨海大道工程重点、难点工程的施工方案、方法及措施9.1 深海挖沙坑路基的填筑大坑位置在K36+850K37+260段,是前期滨海新城陆域吹填中绞吸式挖泥船所挖的取砂坑,坑深1214m,坑底设计高程为-L2.9m,经过海潮回淤情况,重测后高程为-9.0%路堤顶面高程为2.5m,填高lL5m左右,设计要求为填筑山皮石,按山皮石填入后沉入淤泥L5m计,填高为13m,经计算断面方为1014小2,总填方量为41.57万小3,其施工顺序是:测量放出填筑边线一开辟填筑通道一填筑底部块石垫层f填筑两侧山皮石f填筑中间山皮石f理顺边坡f路基外侧边坡铺50Cnl沙砾垫层一边坡铺软体排一路基边坡两侧抛大块石再次理顺边坡f路基边坡上部铺栅栏板f强夯处理路基f碾压整平f填筑80Cnl路床山皮石。9.1.1 测量放线因此段路基填筑均在深水中,测量定位工作成为较其他地段更为重要的一环,我方在填筑之前拟采用船舶靠近线位深水区,用GPS定位仪测量定位,在海上用浮漂插旗,浮漂下坠大块石(大于20Okg)至海底固定的方法,初步确定路基外边线坡脚位置,边坡顶面边线用同样方法标出。浮漂每隔30m设置一个;在填筑到接近水面高度后,用GPS定位仪重新测量,此时可在以填筑的部位插上彩旗定位,指导车辆再次准确填筑。9.1.2 开辟填筑通道填筑吹砂深坑的通道,一是通过在其西侧加快吹填浅海路基,在围堰是修筑便道,形成从1#便道进入主线,从主线围堰便道运输山皮石至深坑的西侧边缘,然后从两侧围堰便道向深坑边坡倾倒山皮石的方法,但由于主线围堰便道不宜行走重型车辆,只能走20t以下轻型车辆,其填筑速度受到限制;二是改变3#便道原定走向,使3#便道在深坑东侧进入主线,重型运输车辆可直达深坑东侧,进行填筑,经与业主申请,此方案已获批准,可加快填筑速度。我方拟在8月底之前完成深坑西侧吹砂围堰和东侧3#便道填筑,如此可在9月初从两侧同时进行填筑施工。9.1.3 填筑底部块石垫层因现深坑底部为回流淤泥,承载力极低,为防止底部发生侧向滑移,同时提高竖向承载力,在填筑山皮石之前首先填筑一层块石垫层,块石为每块IoOkg以上,厚度2m左右,满填整个路基底部,并且横向宽出底部基础2m,填筑后由潜水员到水下进行初步整平,大块石之间缝隙可用小块石填充。9.1.4 填筑两侧山皮石根据测量放出的海上浮漂标识和两次同道,填筑山皮石,山皮石质量按设计要求为弱风化岩,抗压强度达到30Mpa,但前期底部可填大块山皮石,以减少沉降和增加承载力,并且便于顺利沉入预定位置。填筑首先从东西两端开始,向线路中间填筑,在填筑过程中,山皮石的倾卸将可能大于设计坡度,为此需派潜水员每日进行水下检查,结合GPS定位系统以及时调整卸料位置。9.1.5 填筑中间山皮石在两侧边坡山皮石基本填筑到位后,可整平碾压出行车道,然后运输车辆从两侧向堤芯填筑山皮石,在形成闭合体后,将大部分海水挤出堤芯,其余少量海水用水泵抽出。然后山皮石直至路堤顶面,为预留强夯后的沉降,路堤顶面应较设计高程高出30cm。9.1 .6理顺边坡山皮石填筑后,路基边坡呈现凹凸不平的状态,其堆填坡度也大于设计1:2的坡度,为此需派潜水员潜入海中,对路基边坡进行人工理坡,将其中大块石刷入海底,凸出部位削平,保证达到设计坡度;在靠近路堤顶部部位可用挖掘机等机械设备理坡09.1.7 铺设砂砾垫层及软体排更加设计要求,路基两侧边坡需铺设沙砾垫层和软体排,采取与浅海路基边坡垫层相同的做法,即将沙砾运至现场堆放,人工装填小编织袋砂砾扎紧口袋,投入边坡,由潜水员在水下人工码放,先填出25Cm厚度,边坡找平,然后铺放软体排,软体排搭接要求与浅海路基相同;软体排铺设后,在铺设25Cm的砂砾垫层,总计砂砾垫层50Cnl厚。9.1.8 抛大块石护坡完成砂砾垫层后,在边坡上抛填大块石,厚度为89.4cm(水平宽度200Cm),大块石单块重量仍不小于IOokg。抛填大块石后再次由潜水员下水人工理顺边坡。9.1.10 铺设栅栏板在抛大块石后边坡顶部铺设栅栏板,栅栏板的长度为13.42m(沿边坡垂直高600Cni),具体规格尺寸及配筋待设计院进一步明确后定,其铺设采用16t吊车吊装,人工配合安放的方法,安放后需将其嵌入大块石中,铺设后栅栏板外侧面与边坡未铺栅栏板的边坡抛石面平齐。9.1.11 强夯路基面在完成路堤填筑和边坡防护后,按设计要求对路堤顶面进行强夯压实,采用履带式吊机、夯锤重量400kN,夯锤底面直径不小于4%落距12m以上,保证达到主夯5000KNfi的夯击能量要求。其施工方法是:预先由测量队对主夯点进行放线定位,主夯中心间距为6m,其偏差要求小于5cm,然后由履带吊机带夯锤进入预定夯击位置进行强夯,强夯的顺序是横向移动夯机,每完成一排夯点后移至下一排。强夯前要选择不小于500痛面积作为试夯区进行试夯,通过试夯检验强夯效果,确定工艺参数,完成试夯后,总结其夯击效果,进行大面积强夯。主夯点每点夯击4遍,夯击能量保证达到500OkNF1,在夯击过程中,夯锤每次落下后应测量锤顶高程,若夯锤歪斜,应及时将坑底整平重新夯击一遍,每完成一个主夯点,应测量其夯击后的沉降量。完成一个主夯点的夯击后,移至下一主夯点继续夯击,全部主夯点夯击完成后,用推土机推平,测量队再测定出副夯点的位置,进行副夯点夯击,其夯击能量为3500kN-11,此时调整夯锤落距,调整后进行夯击,副夯点间距同样为6m,每点夯击3遍,夯击后同意需测出其夯后沉降量。夯击方法与主夯相同。全部副夯点完成后同样需再次用推土机推平路堤面。最后进行满夯,夯击能量为2000kN-m,此时可调整夯锤重量,满夯间距为2.0%每点夯击2遍。满夯完成后再次推平路堤面,测量此时的路堤顶面高程,如沉降未达到30Cnb可将多余的山皮石作为路床80Cnl山皮石的一部分,如沉降超过30cm,则需重新填入山皮石补充作为路堤,如超出30Cm以后的沉降小于20Cm时,填筑山皮石后不再补夯,如大于20Cnb则需补夯。在推平过程中逐步推出2%横向排水坡度。9.1.12 路基位移观测强夯过程中和强夯后须加强对路基横向位移的观测,及时提供位移资料。9.1.13 填筑山皮石路床与浅海路基填筑方法相同。9.2 预留桥梁工程施工方案由于我八标段桥梁位置、桥梁的结构形式暂时未有设计资料,因此桥梁的施工组织方案也暂时未编制,待详细、正式施工设计图纸出来后再行编制。

    注意事项

    本文(某滨海大道工程重点、难点工程的施工方案、方法及措施.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
