欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    安全工作质量管理制度.docx

    • 资源ID:59034       资源大小:15.98KB        全文页数:3页
    • 资源格式: DOCX        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    安全工作质量管理制度.docx

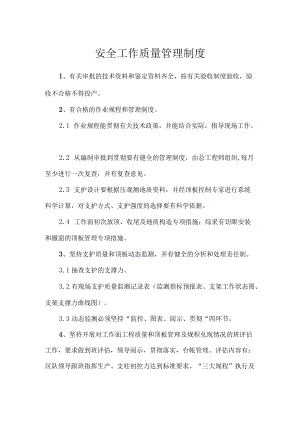

    安全工作质量管理制度1、有关审批的技术资料和鉴定资料齐全,按有关验收制度验收,验收不合格不得投产。2、有合格的作业规程和管理制度。2.1 作业规程能贯彻有关技术政策,并能结合实际,指导现场工作。2.2 从编制审批到贯彻要有健全的管理制度,由总工程师组织,每月至少进行一次复查,并有复查意见。2.3 支护设计要根据压观测地质资料,并经顶板控制专家进行系统科学计算,对支护方式、支护强度的选择要有科学依据。2.4 工作面初次放顶、收尾及地质构造专项措施;综采有切眼安装和撤面的顶板管理专项措施。3、坚持支护质量和顶板动态监测,并有健全的分析和处理责任制。3.1抽查支护的支撑力。3.2有现场支护质量监测记录表(监测指标预报表、支架工作状态图、支架支撑力曲线图)。3.3动态监测必须坚持“监控、图表、阅示、贯彻“四环节。4、坚持开展对工作面工程质量和顶板管理及规程兑现情况的班评估工作,要求做到班评估,领导阅示,贯彻落实,台帐管理。评估内容有:区队领导跟班指挥生产、支柱初控力达到标准要求、“三大规程”执行及“三违”情况、液压系统运转及漏液情况、隐患处理及交接情况,主机运转情况、顶底板移近量。5、开展工作面地质预报工作,每月至少预报一次,并写出书面材料向有关部门汇报。6、工作面控顶范围内,顶底板移近量按采高Wloonnnm°7、机道梁端至煤壁顶板冒落高度不大于200mm,综采不大于300mmo8、工作面顶板不出现台阶下沉,综采工作面支架前梁接顶严密无浮石。9、工作面支护9.1初撑力不低于规定值的80%,当装有初撑力保证阀时,可以不装温测压力表,但必须留压力表插口,以便检测初撑力、保证阀是否正常工作。9.2支架要排居一条直线,其偏差不得超过±100mm。9.3支架顶梁与顶板平行支设,其最大仰角W7度。9.4相邻支架间不能有明显错差(不超过顶梁侧护板高的2/3,支架不挤、不咬、架间空隙不超过规定200mm)。10、安全出口与端头支架10.1 综采工作面要使用好端头支架。10.2 工作面上下出口的两巷,超前支护必须用金属支柱和较接梁(或长钢梁),距煤壁10m范围内打单排柱,换棚子时可用“十字”顶梁。10. 3上顺槽自工作面煤壁超前20米范围内支架完整无缺,高度不低于L8m,有0.7m宽人行道。10.4 超前支柱初撑力250KN。11、回柱放顶10.5 控顶距符合作业规程要求,回风、运输顺槽与工作面放顶线放齐(机头处可根据作业规程放宽1排)。10.6 用全部垮落法管理顶板的工作面,采空区冒落高度普遍大小L5倍采高,局部悬顶和冒落高度不充分W(2×5)m用丛柱加强支护,超过的要进行强制放顶,特殊条件下,不能强制放顶时,要加强可靠措施和压观测资料及监测手段。10.7 发顶线支柱数量齐全,支柱有力,挡板有效,特殊支护(俄柱、俵棚)符合作业规程要求,放顶时按组配足水平楔(每组不少于3个)。11. 4无空载支柱(支架)。12、煤壁机道与顶底板垂直12.1煤壁平直,与顶底板垂直。12. 2综采要及时移架,端面距是最大值W340mb前梁接顶严密。12. 3单一长壁工作面机道不准留顶煤。

    注意事项

    本文(安全工作质量管理制度.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
