土方开挖施工方案 .docx

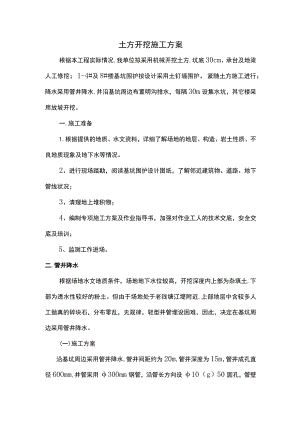

土方开挖施工方案根据本工程实际情况,我单位拟采用机械开挖土方,坑底30cm、承台及地梁人工修挖;1-4#及8#楼基坑围护按设计采用土钉墙围护,紧随土方施工进行;降水采用管井降水,并沿基坑周边布置明沟排水,每隔30m设集水坑,其它楼采用放坡开挖。一.施工准备1.根据提供的地质、水文资料,详细了解场地的地层、构造、岩土性质、不良地质现象及地下水等情况。2、进行现场踏勘,阅读基坑围护设计图纸,了解邻近建筑物、道路、地下管线状况;3、清理地上堆积物;4、编制专项施工方案及作业指导书,加强对作业工人的技术交底,安全交底及培训;5、监测工作进场。二.管井降水根据场地水文地质条件,场地地下水位较高,开挖深度内上部为杂填土,下部为透水性较好的粉土。但由于场地处于老钱塘江堤附近,上部地层中含较多人工抛真的碎块石,分布零乱,无规律,轻型井管埋设困难,因此,决定在基坑周边采用管井降水。(一)施工方案沿基坑周边采用管井降水,管井间距约为20m,管井深度为15m,管井成孔直径60Omm,井管采用300mm钢管,沿管长方向设10(g)50圆孔,管壁外包双层40目不锈钢铁丝网,管壁与孔壁之间充填150厚4#加工砂,管井必须在基坑开挖前七天必须进行抽水,所有管井一旦开通不得停息,由于基坑面积大,在基坑中部增设管井以保证降水效果。地表外的面水、施工排水,采用基坑周边地面设的贯通的排水沟,把地表水引至集水坑,沉淀后再排入城市下水管网。(二)管井施工1.成井工艺成孔成井一洗井与试抽降水2、成孔:用100型的钻探设备打孔。3、成井:成井质量是降水方案成败的关键,施工前项目部要制定统一的成井质量标准,技术人员现场指导把关。4、滤料:按设计本管井采用4#加工砂做为滤料,填充滤料时,要保证充盈系数10滤料填充后,采用粘土封口。5、洗井:洗井是成井工艺中重要的道工序,是管井能否发挥作用的关键。洗井采用活塞一水泵相结合方法,反复进行,直到满足洗井前后两次涌水量差值10%,水中含砂量0.5%方,平均单井洗井达6h.6、试抽:坚持单井验收签证,没有技术负责人签证,机组不得移新井位。验收时特别应满足抽水4h基本稳定出水量150mdz井内沉渣0.1m.(三)地面抽水系统安装管井抽水系统安装简便,当井点安装完毕后,应进行整体试抽水,以检查水、电管网系统是否达到要求。三、土方开挖(一)施工顺序1.本工程采用四台PC200反铲挖土机进行机械开挖。2、人员组织设经理1人,工程技术人员2人,安全员1人,杂工6人,修土12人。3、挖土方基本遵循的N页序:5、6、7#楼先挖至底标高后,再从8#东面开始大面积开挖。1-4#楼待8#楼挖到1轴线外2米处时从4#楼开始大面积开挖至1#楼结束。4、挖土施工工艺:打桩后的场地清理放灰线业主或监理验灰线合格一做好排水沟一做斜坡道、机械就位大开挖装硝运硝至弃土场场地清理平整。(二)挖土机械选用根据本工程基坑深度及土方量,拟选用四台PC200履带式反铲挖土机挖土,配备30辆8T自卸汽车运土。(三)施工方法1.先根据地下室结构图及基坑支护设计方案撒出开挖上口边灰线,经业主、监理现场核验灰线后方可开始开挖。土方放坡开挖,放坡比根据地下室基坑支护设计方案1:0.1、1:0.2、1:0.3、1:0.5等施工。土钉墙围护是随着基坑挖土的进行而逐步施工的,因此土钉墙施工与挖土作业交叉进行,二者的配合至关重要,直接关系到基坑的安全和施工工期,需合理安排,分层分段作业。2、土方开挖前,沿场地四周布设排水沟和截水沟,避免地表水流入开挖基坑内。3、挖土从上面下分层分段依次进行,每层开挖深度不得超过同层土钉墙下0.5m,每层分段开挖长度不得超过30m,开挖面宽度不得小于同层土钉长度,且不得大于IOm,严禁超挖或在上一层未加固完毕就开挖下一层。下层土方应在上层土钉墙完成且养护至少48-72小时后才可继续开挖。在挖方边坡上如发现有滑坡等土体,向挖方一侧滑移和软弱夹层、裂隙时,及时清除和采取相应措施,以防上崩塌与下滑;当遇到原暗塘塘坎时,采用人工破除;当遇到地下管线时,应通知市政、电力部门,将期移位后再行施工。4、在机械挖出支护坡面后,要求人工及时修整边坡。基坑围护紧随上方开挖进行。5、根据基坑监测提供的数据确定开挖深度,严禁出现超挖现象。6、基坑的土方完成后排干积水和清底,及时进行下一工序的施To7、挖出一段,与喷锚衔接好及时施工,要保护好工程桩。8、尽可能增加开挖工作面和运输路线,充分利用和保持装运地势差,加快装车速度。9、施工场地在中部纵向铺设2条运土便道(宽6米、厚0.5米的道硝110、基坑挖土深度不得超过设计基底标高,如个别地方超挖、应用砂、碎石填补夯实;对软弱地基,经设计、监理同意后,可采取换填土层或加强垫层等办法。IL土方工程不宜在雨天进行。在雨季施工时,工作面不宜过大,应逐段、逐片地完成,并应切实制订雨季施工的安全技术措施。12、挖土在基底标高以上保留30CM左右有人工挖平清底,特别是承台的开挖必须由人工挖除。13、开挖中若遇土层性质发生变化时,应根据实际修改挖方边坡,及时报监理审批。14、开挖过程中严格挖制好挖土标高,边挖边修边坡,以防坍塌,尤其是开挖主楼下的基坑土,应特别注意保护好工程桩。15、挖至基坑底时,会同建设单位、监理单位、质量检查站和设计人员进行验槽。四.安全生产文明施工措施1.做好职工进场的各项安全教育,进行安全技术的交底,办好暂住证。2、现场各岗位人员必须在现场,尤其是安全员随时巡视,做好一切应急措施,及时发现隐患,避免事故的发生。3、配合管井、喷锚班组做好降排水和边坡的防护,防止土方坍塌。装车时严禁装得过满,避免沿途抛洒。4、运输车辆必须是密封车或采用帆布覆盖,在场区进出口设集水井采用水泵抽水冲洗,运输道路派专人清扫并及时洒水,减少粉尘,保护环境。5、严格遵守施工时间,尽可能夜间不施工,减小噪间污染,若确需夜间连续作业,办好夜间施工许可证。6、基坑挖好后对周边用防护栏杆围护,且用警示牌示警,夜间做好安全值班工作。7、严格遵守杭州市文明施工管理办法,争创文明工地。五、工程质量保证措施1.在项目部经理、总工程师领导下,由专职工程师组成质检部负责质量管理工作。2、项目经理部设质检科对本项目部施工项目实施全过程进行质量控制;施工作业队设专职质检员负责全队施工质量检查,班组设专人做好自检。3、开工前项目部组织有关人员编制项目质量计划,建立健全质量保证体系,落实各类人员的职责,确保项目质量目标的实现。4、每月由质量管理委员会进行月检查考核,对项目部工程质量情况进行考核评分,根据考核评比得分,决定质量流动红旗的优胜单位并和经理部工资总额挂钩。5、坚持实行质量月报和质量事故报告制度,各作业队质检员每月26日28日将质量月报送至质检科,一旦出现质量事故,24小时内必须将事故报告(写明事故原因)送质检科。6、施工班组坚持三检制,即自检、专检、交接检。自检、专检、交接检中均达到合格品方可,达不到合格等级的工序均不得进入下道工序。经过三检的工序最后由项目经理部质检工程师请监理工程师验收签认。7、在整个施工操作过程中,贯穿工前有交底、工中有检查、工后有验收的一条龙操作管理方法。做到施工操作程序化、标准化、规范化,确保施工质量。8、确保施工过程、成品、半成品的质量检验等级为优良,并在其接受、使用、安装、交付的各个阶段进行标识,防止混用,在需要时能够实现其可追溯性。9、重要材料采用红、黄、白三种颜色的标识牌标明合格、不合格、未经检验三种状态。一般材料用红、黄标识牌区别其有无合格证明。10、预制加工的成品、半成品经质量检验评定为优良时方可出厂。预制构件除用三色标牌标明其质量检验情况为优良、合格、未经检验外,还要在优良品标牌上注明规格、尺寸、工程部位、制作及出厂时间、试件编号等有关内容,以便实现其可追溯性。11、机械设备的标识通过管理编号、记录表格的形式加以实现。质量管理委员会每季度对施工现场的机械设备进行检查和抽查。现场设备操作人员必须持有相应的操作合格证,定人、定机,持证上-M冈。12、施工过程的标识通过质量验评记录和施工试验记录来实现。13、施工过程的事前控制:确定工程的过程质量管理重点,根据质量管理关键部位和关键工序制定质量控制措施。施工前对操作班组进行详细的技术交底,并做好书面记录,履行签字手续。14、施工过程中的控制:坚持行之有效的三检制,严格控制隐蔽工程验收基础和主体结构工程的关键部位组织三方联合验收,并以监理验收结论为准。施工中抓质量通病的防治,实行质量否决权。
