欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    电力系统调度规程 设备检修计划的管理.docx

    • 资源ID:599891       资源大小:17.20KB        全文页数:5页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

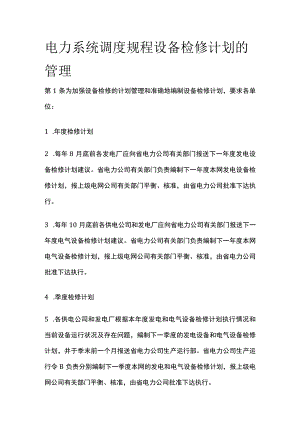

    电力系统调度规程 设备检修计划的管理.docx

    电力系统调度规程设备检修计划的管理第1条为加强设备检修的计划管理和准确地编制设备检修计划,要求各单位:1 .年度检修计划2 .每年8月底前各发电厂应向省电力公司有关部门报送下一年度发电设备检修计划建议。省电力公司有关部门负责编制下一年度本网发电设备检修计划,报上级电网公司有关部门平衡、核准,由省电力公司批准下达执行。3 .每年10月底前各供电公司和发电厂应向省电力公司有关部门报送下一年度电气设备检修计划建议。省电力公司有关部门负责编制下一年度本网电气设备检修计划,报上级电网公司有关部门平衡、核准,由省电力公司批准下达执行。4 .季度检修计划5 .各供电公司和发电厂根据本年度发电和电气设备检修计划执行情况和当前设备运行状况及存在问题,编制下一季度的发电设备和电气设备检修计划,并于季末前一个月报送省电力公司生产运行部。省电力公司生产运行令B负责分别编制下一季度本网的发电和电气设备检修计划,报上级电网公司有关部门平衡、核准,由省电力公司批准下达执行。6 .月度检修计划7 .各地调和发电厂根据本年度、季度发电设备检修计划执行情况和当前发电设备运行状况及存在问题,编制下一月度的发电设备检修计划,并于当月10日前报送省调。省调负责编制下一月度本网的发电设备检修计划,报上级调度机构平衡、核准,由省经贸委批准下达执行。8 .各地调和发电厂根据本年度、季度电气设备检修计划执行情况和当前电气设备运行状况及存在问题,编制下一月度的电气设备检修计划,并于当月10日前报送省调。省调负责编制下一月度本网的电气设备检修计划,报上级调度机构平衡、核准,由省调批准下达执行。9 .节日检修计划10 .在法定节日前25天,各地调和发电厂向省调报送节日期间(含节日前、后各一天)的设备检修计划,省调负责编制节日检修计划,经省电力公司有关部门平衡并报上级调度机构核准,由省调批准下达执行。11 .日检修计划12 .各地调和发电厂根据月度设备检修计划和当前设备运行状况及存在问题,提前三个工作日向省调提出书面申请,经省调统一平衡后于开工前一工作日16时以前批复。第2条已批准的设备检修,因故不能按期进行时,设备运行维护单位应在停役前三小时向省调值班调度员办理改期手续。未经省调值班调度员同意,不得擅自将已批准的设备检修改期。第3条凡经省调批准的设备检修,应得到省调值班调度员的指令或许可,方可进行停役操作。停役操作完毕,由省调值班调度员发布开工许可令,转入检修。设备检修完毕,由设备运行维护单位或现场值班人员验收合格,向省调值班调度员报竣工,由省调值班调度员发布指令或许可,进行复役操作。第4条上级调度机构调度管辖的设备检修,由设备运行维护单位经省调向上级调度机构办理申请手续(批复程序同省调调度管辖设备)。设备停役操作由上级调度机构值班调度员负责,开工许可令由上级调度机构值班调度员经省调值班调度员向设备运行维护单位发布。设备检修工毕后,由设备运行维护单位或现场值班人员验收合格,向省调值班调度员报竣工,省调值班调度员负责向上级调度机构值班调度员转达竣工报告,上级调度机构值班调度员负责设备复役。第5条对已停电的设备,在未获得调度许可开工前,应视为有随时来电的可能,严禁自行进行检修。第6条已开工的设备检修因故不能按期竣工,设备运行维护单位应在原批准的计划工期未过半前办理延期手续(工期一天者,应在当日12时前办理),不得擅自延期。第7条检修设备复役时,如需进行有关试验(冲击、核相、带负荷试验等),设备运行维护单位除在设备检修申请单中明确外,还应在试验前3个工作日将试验方案与试验设备检修申请单一并报省调。第8条临时检修及其处理1 .未列入月度、节日检修计划的设备检修为临时检修。2 .设备临时检修(故障停役除外),其运行维护单位应在设备停役前六小时向省调提出设备检修申请单。3 .省调值班调度员有权批准下列设备的临时检修,并做好记录:(1)机组辅机失去备用,工期不超过两班。(2)辅机临时消缺影响机组出力,电网条件许可,工期以当班为限。(3)电气设备临时消缺对电网运行方式无明显影响,工期以当班为限。(4)所谓'对电网运行方式无明显影响主要指:不破坏电网的正常电气接线方式(如:环网运行方式、母线正常结排、主变中性点接地方式等)。不影响电网的电能质量。不破坏电网的稳定性。不影响电网继电保护及安全自动装置的整定配合。(5)开工的检修设备增加工作内容(停电范围不变),工期以当班为限,但时间不得超出计划的工期范围。第9条发电厂和变电所设备检修时间的计算是设备从电网中断开停役(拉开断路器,关闭主汽门、并炉门)时起,到设备重新投入电网运行(合上断路器,开启主汽门、并炉门)或根据电网要求转入备用为止。投入运行(或备用)所进行的一切操作(包括启动、试验以及投运后的试运行)时间,均计算在检修时间内。第10条输电线路检修时间的计算是从线路转为检修状态(即断路器、隔离开关均断开,出线接地)时起,到省调值班调度员接到申请单位有关检修人员撤离现场和工作接地线拆除的竣工报告为止。第11条属省调调度管辖范围内的设备带电作业,无须提出书面申请。但在开始作业应向省调值班调度员申请,得到同意后才能进行;对有具体要求的带电作业应向省调值班调度员说明。带电作业结束后,应及时向省调值班调度员汇报。第12条属上级调度机构调管辖范围内的设备带电作业,由省调向上级调度机构值班调度员转报有关带电作业及其要求,并得到上级调度机构值班调度员同意后,省调通知相关单位。带电作业结束后,相关单位应及时向省调值班调度员汇报,由省调向上级调度机构值班调度员汇报。

    注意事项

    本文(电力系统调度规程 设备检修计划的管理.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
