欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    钻孔灌注桩施工质量事故预防措施.docx

    • 资源ID:660536       资源大小:17.13KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    钻孔灌注桩施工质量事故预防措施.docx

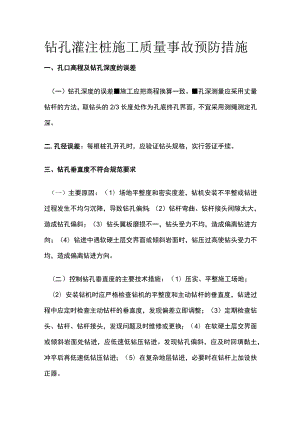

    钻孔灌注桩施工质量事故预防措施一、孔口高程及钻孔深度的误差(一)钻孔深度的误差施工应把高程换算一致。孔深测量应采用丈量钻杆的方法,取钻头的2/3长度处作为孔底终孔界面,不宜采用测绳测定孔深。二.孔径误差:每根桩孔开孔时,应验证钻头规格,实行签证手续。三、钻孔垂直度不符合规范要求(一)主要原因:(1)场地平整度和密实度差,钻机安装不平整或钻进过程发生不均匀沉降,导致钻孔偏斜;(2)钻杆弯曲、钻杆接头间隙太大,造成钻孔偏斜;(3)钻头翼板磨损不一,钻头受力不均,造成偏离钻进方向;(4)钻进中遇软硬土层交界面或倾斜岩面时,钻压过高使钻头受力不均,造成偏离钻进方向。(二)控制钻孔垂直度的主要技术措施:(1)压实、平整施工场地;(2)安装钻机时应严格检查钻机的平整度和主动钻杆的垂直度,钻进过程中应定时检查主动钻杆的垂直度,发现偏差立即调整;(3)定期检查钻头、钻杆、钻杆接头,发现问题及时维修或更换;(4)在软硬土层交界面或倾斜岩面处钻进,应低速低钻压钻进。发现钻孔偏斜,应及时回填黏土,冲平后再低速低钻压钻进;(5)在复杂地层钻进,必要时在钻杆上加设扶正器。四.塌孔与缩径(一)主要原因:地层复杂、钻进速度过快、护壁泥浆性能差、成孔后放置时间过长没有灌注混凝土等原因所造成。(二)预防措施:成孔速度应控制在2m/h以内,泥浆性能主要控制其密度为1.3-1.4g/cm3.黏度为2030s、含砂率6%,没有特殊原因,钢筋骨架安装后应立即灌注混凝土。五.桩端持力层判别错误:以地质资料的深度为基础,结合钻机的受力、主动钻杆的抖动情况和孔口捞样进行综合判定。六、孔底沉渣过厚或灌注混凝土前孔内泥浆含砂量过大:首先需准确测量桩的终孔深度。优先采用泵吸反循环清孔。七.水下混凝土灌注和桩身混凝土质量问题(一)初灌时埋管深度达不到规范要求规范规定,灌注导管底端至孔底的距离应为0.30.5m,初灌时导管首次埋深应不小于LOm。(二)灌注混凝土时堵管(1)堵管主要由灌注导管破漏、灌注导管底距孔底深度太小、完成二次清孔后灌注混凝土的准备时间太长、隔水栓不规范、混凝土配制质量差、灌注过程中灌注导管埋深过大等原因引起。(2)灌注导管在安装前应有专人负责检查。(3)灌注导管使用前应进行水密承压和接头抗拉试验,严禁用气压。(4)灌注导管底部至孔底的距离应为300500mmo(5)完成第二次清孔后,应立即开始灌注混凝土,若因故推迟灌注混凝土,应重新进行清孔。(三)灌注混凝土过程中钢筋骨架上浮1 .主要原因:(I)混凝土初凝和终凝时间太短清孔时孔内泥浆悬浮的砂粒太多(3)灌注速度太快,造成钢筋骨架上浮。2 .预防措施:当灌注的混凝土面距钢筋骨架底部Im左右时,应降低灌注速度。当混凝土面上升到骨架底口4m以上时,提升导管,使导管底口高于骨架底部2m以上,然后恢复正常灌注速度。(四)桩身混凝土强度低或混凝土离析主要原因是施工现场混凝土配合比控制不严、搅拌时间不够和水泥质量差。预防措施:严格把好进厂水泥的质量关,控制好施工现场混凝土配合比,掌握好搅拌时间和混凝土的和易性。(五)桩身混凝土夹渣或断桩1.主要原因:(I)初灌混凝土量不够;(2)混凝土灌注过程拔管长度控制不准;混凝土初凝和终凝时间太短;(4)清孔时孔内泥浆悬浮的砂粒太多。2.预防办法:导管的埋置深度宜控制在26m之间。

    注意事项

    本文(钻孔灌注桩施工质量事故预防措施.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
