欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    实业公司工程项目隐蔽工程验收制度.docx

    • 资源ID:663721       资源大小:16.31KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    实业公司工程项目隐蔽工程验收制度.docx

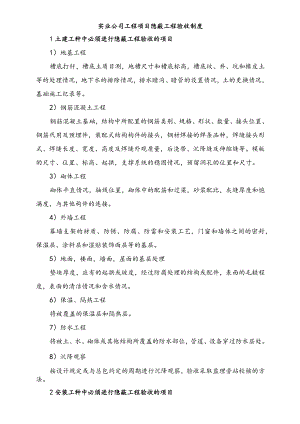

    实业公司工程项目隐蔽工程验收制度1土建工种中必须进行隐蔽工程验收的项目1)地基工程槽底打钎,槽底土质目测,地槽尺寸和槽底标高,槽底坟、井、坑和橡皮土等的处理情况,地下水的排除情况,排水暗沟、暗管的设置情况,土的更换情况,基础施工纪录等。2)钢筋混凝土工程钢筋混凝土基础,结构中所配置的钢筋类别、规格、形状、数量、接头位置、钢筋代用及预埋件,装配式结构构件的接头,钢材焊接的焊条品种,焊缝接头形式、焊缝长度、宽度、高度及焊缝外观质量,后浇带、沉降缝及伸缩缝等。模板的尺寸、位置、标高、起拱,支撑系统的稳固情况,预留洞孔的位置和尺寸。3)砌体工程砌体平直情况,轴线位置,砌体中的配筋和过梁,砂浆配比,灰缝厚度和饱满度,与其他构件的连接。4)外墙工程幕墙支架的材质、防锈、防腐、防雷和安装工艺,门窗和墙体之间的密封,保温层、涂料层和湿贴装饰面层等的基层。5)地面,楼面,墙面,屋面的基层处理垫块厚度,应有的起拱或坡度,经过防腐处理的结构或配件,表面的毛糙程度,表面的清洁情况和含水情况。6)保温、隔热工程将被覆盖的保温层和隔热层。7)防水工程将被土、水、砌体或其他结构所覆盖的防水部位,管道、设备穿过防水层处。8)沉降观察按设计规定或与总包约定的周期进行沉降观察,验收采取监理旁站校核的方法。2安装工种中必须进行隐蔽工程验收的项目1)空调供暖,上水与煤气工程各种暗装、埋地和保温的管道、阀门、设备等的材质,规格,安装工艺和水压,气压测试。2)排水工程各种暗装、埋地管道的材质、规格、坡度、检修口、安装工艺。3)电气工程(强电部分及智能化系统、电信、有线电视等弱电部分)各种电气装置的接地及敷设在地下、墙内、混凝土内、顶棚内的照明、动力、弱电管线和线盒材质,规格和位置;跨接的焊接、接地电阻、高低压电缆绝缘;大(重)型灯具及吊扇的预埋件、吊钩;经过伸缩缝及沉降缝处的补偿装置,桥架和支架的位置标高安装工艺等。4)防雷工程预埋在混凝土中的防雷带、均压环的材质、位置、接地装置、焊接、接地电阻测试,窗台、阳台铁艺接地,卫生间等电位连接等。5)通风工程各种暗装和保温的管道、阀门、设备的材质、位置、截面尺寸、安装工艺等。3安装隐蔽工程验收程序1)施工单位经班组互检,质量员自验合格后填写隐蔽工程验收单,写清被验收的分部分项工程名称,所在部位的轴线位置、规格,数量等。注明图纸编号,如有必要,应画出简图或做出说明。签字盖章后上报总包单位,总包技术部门险收合格后由总包按总包合同规定的通知时效,约期进行隐蔽工程验收。安装分包单位也可直接上报监理,由总包,监理和业主共同组成验收组进行验收。但这需要在签订总包合同时对验收程序和各自责任有所约定。2)监理单位核验隐蔽工程验收单的填写项目是否齐全,如发现验收内容,范围,部位等含糊不清,或未经自验甚至作业尚未完成,监理应签署意见退回重报。如无异议则通知业主按约准时到作业现场共同进行验收。3)隐蔽工程验收应由单位工程的安装施工负责人组织。由业主、监理,总包和分包施工单位技检员,作业班组长参加,与质监站有约定的应通知质监站参加。4)验收时,业主和监理应严格按照规范要求的合格标准检查施工质量,不能自行降低标准,也不能凭个人经验自定超越规范标准的要求。总包自报优良工程或评奖质量等级目标的,应按相应的质量等级标准验收。5)召开验收评议会议(与土建隐蔽工程同时验收的可合并召开评议会议,但验收单必须分开)。向总包和分包单位通报质量状况,签署验收意见。验收意见不能使用“基本符合”或“大部分符合”等不明确或容易产生歧义的用语,也不能光盖章而不签署验收意见。a完全符合验收标准的,当场签署“符合设计和施工规范要求”的意见。b有少量整改内容,有条件边整改边进行下道工序施工的,可在验收单上逐项列清整改内容,并签署“同意整改后覆盖”。要求监理人员旁站监督整改,并在验收单上签署复验意见。如发现未认真整改的,监理单位有权指令停止下道工序的施工直到整改完毕。C整改内容较多,尚未具备验收条件的,退还验收单,另行约时验收。多次重复发现类同的质量问题的,应责成总包和分包单位重视质量保证体系运作中出现的漏洞,并向其上级部门反映,要求其指派专业部门到现场整顿,必要时业主与监理单位将签发停工整顿指令。6)监理和业主收到验收通知未提出异议,亦未按约期到场验收,总包单位有权自行验收并通知安装分包单位自行覆盖。事后如业主通知总包打开暴露,由此造成的损失由甲方和监理单位共同承担,发现质量问题的,责令施工单位整改。并将应追究业主代表和监理单位的失职责任。如发现有未经打开检查而擅自补签验收单情节的,加重处理。7)施工单位不通知验收而自行覆盖的,一律打开验收,不论有无质量问题,其损失均由施工单位承担。8)项目经理可授权业主现场负责人签署隐蔽工程验收单,验收单的业主联交由业主资料员保管,其他人如需调用,只能使用复印件

    注意事项

    本文(实业公司工程项目隐蔽工程验收制度.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
