高层深基坑工程施工方案.docx

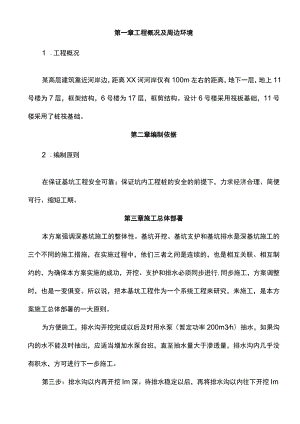

第一章工程概况及周边环境1 .工程概况某高层建筑靠近河岸边,距离XX河河岸仅有100m左右的距离,地下一层,地上11号楼为7层,框架结构,6号楼为17层,框剪结构。设计6号楼采用筏板基础,11号楼采用了桩筏基础。第二章编制依据2 .编制原则在保证基坑工程安全可靠;保证坑内工程桩的安全的前提下,力求经济合理、简便可行、缩短工期。第三章施工总体部署本方案强调深基坑施工的整体性。基坑开挖、基坑支护和基坑排水是深基坑施工的三个不同的施工措施,在实施过程中,他们三者之间是连续的,也是相互关联、相互制约的,为确保本方案实施的成功,开挖、支护和排水必须同步进行,同步施工,方案调整时,也是一变俱变。所以说,把本基坑工程作为一个系统工程来研究,来施工,是本方案施工总体部署的一大原则。为方便施工,排水沟开挖完成以后及时用水泵(暂定功率200m3h)抽水,如果沟内的水不能及时抽出,应适当增加水泵台班,直至抽水量大于渗透量,排水沟内几乎没有积水,方可进行下一步施工。第三步:排水沟以内再开挖Im深。待排水稳定以后,再将排水沟以内往下开挖Im深。第四步:重复第二、三步的工作,直至挖至设计标高。重复第二、三步的工作,直至挖至设计标高。大约需要56道排水沟,挖至设计标高以后,底部再开挖一条排水沟,始终抽水以保持基底没有积水。第四章降水设计施工方案1.对地下水水量的预测:由于地质勘察报告没有提供土工试验数据,目前只能够通过查阅一些相关资料进行预测,根据地质报告的显示,挖土区域主要为中粗砂,表层杂填土层位于地下水位以上,基本上可以不考虑它的渗透。3 .基坑降水设计首先,为防止地表生活用水排入坑内,同时加强基坑积水及雨水的及时排放,在地面上基坑四周尽量修建截水沟,地面截水沟尺寸为宽X深=O.5O.5m,并与主下水道连接。分层开挖以后,分步设置排水沟,初步设计排水沟沟宽Im,深Im,开挖以后采用粘土砖干砌护壁,沟底平铺一层红召专,以方便清理。每步开挖以后的排水沟应连通,并根据设置水泵的数量设置积水井。水泵采用150WQ200-10-15型,出口直径15Omm,流量200m3ho根据开挖的情况及时设置水泵抽水,如果沟内的水不能及时抽出,应适当增加水泵台班,直至抽水量大于渗透量,排水沟内几乎没有积水,方可进行下一步施工。4 .基坑降水对环境的影响及对策基坑开挖降水后,水位降低将改变基坑周边工程地质体和原有平衡状态,使基坑周边土层孔隙水压力减少和有效应力增加,从而产生附加荷载导致相应的沉降,对周围建筑物会造成不同程度的危害,鉴于此,对可能产生的危害程度做出正确的评估是非常必要的。但由于缺乏相关土工试验资料,无法计算沉降值和沉降差。本工程勘察期为200X年12月份,属枯水期,承压水位4.0m,受XX水位影响。由于XX河水位多年枯水、丰水季节性规律变化,上部粘土层的固结沉降已基本完成,从这方面分析对周边基础沉降有利,下部中粗砂层、砾石层渗透性好,压缩模量高,排水固结迅速,沉降大,相应的沉降差也大。这是对基础沉降不利的因素。综合考虑,浅层粘性土虽然已完成固结,但毕竟土层较薄,也不能很好的调整下部水位下降漏斗引起的土层沉降差,如果降水后,下部处于中密状态的中粗砂层将迅速(相对粘土而言)排水固结,引起不均匀沉降。建议业主方能够邀请地质勘察单位作进一步的分析、计算和论证。在地质勘察单位分析论证的基础上,如果在基础施工期内(初步估计为60d),周边建筑物不会受到太大的影响按照确保万无一失的考虑,在临近基础周边50m以内的建筑物设置沉降监视装置,随时监视周边建筑物的沉降情况。具体方案在第十二章周边环境变形监测方案中详细说明。5 .基坑降水施工基坑降水的施工主要由开挖排水沟、积水井以及设置水泵、排水管等。他的施工顺序依次为:机械开挖排水沟T人工清理一架设临时水泵一砌筑沟壁护坡一清理沟底、沟底护坡T人工开挖积水井一架设积水井水泵一架设水泵出水管道等。根据上述要求,开挖排水沟以后,边清理边架设临时水泵抽水。清理后立即砌筑护坡,水泵的架设在靠近XX河岸边集中多一点,因为越靠近河边,渗透水量将越大。水泵的下面采用窗纱滤网包裹以防止泥浆进入。为了确保抽水的连续性,建议业主方为施工现场提供双电源,另外,施工时采用一部分柴油发动机泵,确保在停电情况下也能够正常排水。水泵出水管道采用150PVC管,在挖方区域以外尽量埋地架设,如无法埋地的将水直接排入地面开挖的排水沟内,由排水沟排入市政排水管网。在挖方区域以内的排水管两边搭设防护栏杆,并设置明显的警示标志,确保管道得到有效的保护。在抽水过程当中,尤其应注意抽水设备的保护,设置专人进行抽水机的管理与维护工作,在水即将抽干时及时关闭抽水机电源,确保设备安全,并设置专人进行水泵的修理工作,一旦出现问题,及时解决。现场设45个紧急备用水泵,一旦水泵损坏或水量增加,可以及时得到补充。排水时临时电由专业电工负责进行跟踪检查和维修,以确保设备正常运转。第五章基坑支护方案1 .初步分析本深基坑工程挖深较深,最大深度为相对标高-8.0m相对室外地面也有7.0m的深度,由于本工程四周均没有建筑物遮挡,除西南角一处有一个4层住宅,目前已经打了护坡桩,从经济方面考虑,全面放坡开挖。开挖排水沟时,地下水量是比较大的,包括抽水、沟底清理、护壁等工作都是在有水的条件下进行的,特别是抽水以前,渗流地下水会造成沟壁土方的坍塌和滑坡,所以,及时进行清理和护壁就像是一场战役。由于有水状态下是无法进行水泥湿作业的,所以我们选择了开挖以后采用粘土砖干砌护壁,沟底平铺一层红砖,以方便清理。透过干砌上去的粘土砖缝,地下水继续渗流,因此,砖体仅承受边坡砂土的侧压力,渗透水压力很小。2 .基坑支护设计放坡开挖以后的基坑边坡支护主要是中粗砂层的边坡支护,支护方法也相对简单,一般可以保证在无水状态下进行,先人工修理边坡,达到平整以后在边坡上平排一层实心粘土砖,以保证支护对象处于稳定状态,人员上下施工时不至于将边坡踩踏下滑。如果边坡始终处于无水状态,简单支护以后就可以满足施工的要求。如果有地下水渗出,长时间会引起边坡变形,再在上面整体做一层30mm厚细石混凝土找平层。细石混凝土间隔一定的距离预留排水孔,以减少渗流水对边坡土质的影响。挖掘机和人员、设备上下部位是边坡支护的重点,为确保万无一失,该部位在土方开挖完成以后采用Ioomm厚ClO混凝土浇筑,并设置防滑条。排水沟的沟壁支护相对比较紧张一点,当排水沟开挖完成以后,及时进行清理边坡和沟底,同时架设临时水泵抽水。由于排水沟开挖深度均在Im以内,可以边清理边护坡。护坡采用粘土砖干砌护壁,沟底平铺一层红砖。干砌护壁砌体初步选用240mm宽,除不采用水泥砂浆砌筑灰缝以外,均按照砌体工程要求进行咬槎砌筑。确保护壁的连续性以及整体性。在挖掘机和人员上下部位的排水沟均提前预制沟盖板,在护壁完成以后盖上,保证施工机具和人员的顺利通行。在基坑深度不同交接的部位,如果塌方,将影响到基底土质,在这些地方,需砌筑挡土墙以保证边坡稳定和基础开挖集合尺寸的正确,需在开挖后砌筑水泥砂浆实心粘土砖挡土墙,初步设计挡土墙的宽度为370mm,砌筑时设置泄水孔排水减压。3 基坑支护对环境的影响及对策根据现场实际情况,基坑西南角一处民房距离施工基坑仅有IOm的距离,目前业主在桩基施工时已经采取了护坡桩防护,该处的土方支护我方也无需考虑。只要在挖土过程中注意护坡桩的保护即可,具体的保护办法在第六章详细说明。在施工过程当中,仍需进一步对该处进行过程跟踪监视控制,发现问题及时向业主报告。4 .基坑支护施工工艺和方法边坡支护在基础开挖完成以后,上层排水沟排水基本稳定以后进行,基本上土方开挖完成以后即可,基坑支护采用人力手推车进行垂直和水平运输。人工施To边坡衬砌施工以前,为了减少坑壁土体内部的积水和含水量,在护坡处埋设25塑料排水短管,一般12根,根据实际情况可作增减。护壁顶部地面设置排水沟,沟旁一定范围的地面抹MlO水泥砂浆,以利地面排水。为保证施工安全,护壁顶部设置栏杆,材料可用25mm钢筋或48mm钢管架设;红砖护壁水泥砂浆护面工程需与基坑开挖同时进行。为保证坡度满足设计要求,保证平整度,在靠近设计边坡附近,应停止使用大型机械开挖,采用人工挖铲,以免扰动边坡土体。水泥砂浆可以采用制作好的成品电焊网巴预先挂网,其规格为l.8mm25mm,为了先铺好电焊网巴,在网外面布置12mm钢筋,间距50OmmX50Omm100OmmX100Omm,将钢筋与电焊网巴焊牢或绑牢,在钢筋交叉处设置l2mm16mm插筋,插入坡面内深度一般为0.51.2m,如遇卵石打不进时,可以适当调整打入位置,然后抹平均厚度为5IOcmM15水泥砂浆,砂浆应盖住电焊网巴和固定钢筋,不使其外露。对个别可能发生局部垮塌的部位,根据情况可用砌砖保护或立模现浇混凝土保护。为保证排除坑壁土体中的集水或渗透水,布置25mm塑料排水短管,伸入土体0.10.5m左右,纵横间距一般为23m,个别部位可以增设排水管。坡顶一样也要布置排水沟,并在地面一定范围抹水泥砂浆。安全栏杆设置位置距坡顶边缘的距离应在05Im左右,以免栏杆受力后引起坡顶垮塌。第六章土方开挖施工方案1 .开挖原则工程经验表明,由于受地下工程不可知的因素影响较多,因此深基坑开挖工程是一项风险较大的工程,即使从已知条件设计出安全、可靠的基坑施工方案,在施工中也要采取信息法施工。由于该工程土质较差,且基坑开挖施工要与基坑排水、基坑支护密切配合,所以基坑开挖要采用安全可靠的措施,严密组织,科学施工。尤其是要坚持慎开挖、快支护、勤监测、早处理的原则,方能确保基坑边坡稳定和基坑工程的安全。基坑开挖必须与基坑支护和降水方案的实施保持一致,充分考虑土方开挖的前提条件是挖方区域处于无水状态,考虑到基坑支护做到万无一失是开挖顺利进行的保障,考虑到基坑降水是整个开挖乃至基础施工全过程的核心。基坑开挖应遵循分层、分段、按先后顺序开挖的原则。土方开挖设计应充分考虑时空效应,合理确定土方开挖层数、每层分段数量、分段开挖时间限制及护壁留置的宽度、高度等等;基坑土方开挖采用机械开挖和人工清挖相配合,开挖顺序按先四周排水沟、后中间挖方区域、先南后北逐层开挖的原则。基坑开挖机械不得碰撞支护结构、降水系统和监测系统,严禁碰撞、挤压、拖动工程桩。2 .±方开挖设计土方开挖前要做好必要的准备工作,如沙袋、木桩、竹片板等排险材料,以备基坑开挖时出现紧急情况之需。严格按造支护设计深度开挖,并应注意逐层开挖,第一层开挖2m深,然后挖Im的排水沟,排Im的水,挖Im的士;再挖Im的排水沟,再排Im的水,再挖Im的土,直至开挖到设计标高。基坑开挖时将地面附加荷载减到最小,严禁在坑边堆载或通行重载车。开挖下层土时,保护上层支护的边坡,不得碰撞排水结构和支护结构。土方开挖以后及时施工支护结构,尽量减少土体变形,保证基坑安全。基坑内各区间台阶先放坡机械开挖,再人工修坡到位。同一层土方开挖施工应分层分段跳挖施工,出现紧急情况时便于回填反压。每次每段开挖长度不大于8mo及时检查现场的排水系统,做好基坑周围地表水及基坑内积水的排汇和疏导,防止基坑暴露时间过长或被雨水浸泡。3 .±方开挖施工工艺和方法基坑的土方施工包括定位放线、土方挖运、验槽与地基的局部处理等。放线是根据定位确定的轴线位置划出基坑开挖边线。基坑上口尺寸的确定应满足支护方案设计的要求。在第一层土方开挖以后,挖第二层土方以前,仍要进行第二次放线,以此类推,需要放线45次。本工程的土方采用W40-C型挖掘机开挖,自卸汽车运土,人工配合清槽的方法。这种作业方式可以减轻劳动强度,加快工程进度。严格按造支护设计深度开挖,并应注意逐层开挖,第一层开挖2m深,然后挖Im的排水沟,排Im的水,挖Im的士;再挖Im的排水沟,再排Im的水,再挖Im的士,直至开挖到设计标高。基坑土方开挖采用机械开挖和人工清挖相配合,开挖顺序按先四周排水沟、后中间挖方区域、先南后北逐层开挖的原则。基坑开挖机械不得碰撞支护结构、降水系统和监测系统,严禁碰撞、挤压、拖动工程桩。第七章施工进度计划安排1.施工进度计划2 .施工进度控制过程项目经理部建立进度实施、控制的科学组织系统和严密的工作制度,依据施工进度控制目标体系,对施工的全过程进行系统控制。进度实施系统发挥监测、分析职能并循环运行。即随着施工活动的进行,信息管理系统不断地将施工实际进度信息,按信息流动程序反馈给进度控制者,经过统计整理,比较分析后,确认进度执行无偏差,则系统继续运行。一旦发现实际进度与计划进度有偏差,系统将发挥调控职能,分析偏差产生原因,及时对后续施工和对总工期的影响,必要时,可利用进度控制目标留有余地的弹性特点,对原计划进度做出相应地调整,提出纠正偏差方案和实施的技术、经济、合同的保证措施,以及取得相关单位支持与配合的协调措施,确认切实可行后,将调整后的新进度输入到进度实施系统,施工活动继续在控制下运行。当新的偏差出现后,再重复上述过程,直到施工项目全部完成。3 .施工进度计划调查、整理、对比分析采用每日进度报表、作业状况报表、现场实地检查方法等对施工全过程进行跟踪检测、收集信息。将调查资料整理加工成与施工进度计划具有可比性的反映实际施工进度的资料。将施工实际进度与计划进度对比,计算出计划的完成程度与存在的差距,并经常结合计划图进行对比分析。4 .施工进度计划的调整通过检查发现施工进度发生偏差后,判断偏差对总工期和后续工作的影响,并依据施工工期要求提出处理意见,在必要时做出调整。每次检查之后都要及时调整,力争将偏差在最短期间内,在所发生的施工阶段内自行消化、平衡,以免造成影响太大。在原网络计划的基础上,不改变工作间的逻辑关系,而是采取必要的组织措施、技术措施和经济措施,压缩后续工作的持续时间,以弥补前面工作产生的负时差。5 .农忙及节假日不停工施工保证措施(1)到农忙及传统节日前,事先落实施工队的最大出工率,及早预备施工队进行补充。对其不影响农忙、节假日出工率的承诺要用经济手段加以制约,明确奖惩条件,严格落实执行。(2)对工期进度计划进行合理编排,在不影响总工期的情况下,把大量使用力工和一般作业工的工序尽量不安排在农忙及传统节日期间。(3)我单位将对在农忙季节及节日施工期间贡献大的施工队给以奖励,对在农忙及节假日坚守岗位上班的工人进行经济补助。第十章保证质量的施工措施一、土方开挖质量保证措施开工前要做好各级技术准备和技术底工作。施工技术人员(工长测量人员要熟悉图纸,掌握现场测量桩及水准点的位置尺寸,同土建代表办理验桩、验线手续。施工要配备专职测量人员进行质量控制。要及时复撒灰线,将基坑开挖下口线测放到基坑底。及时控制开挖土标高、做到挖土工作面内,标高白灰点不少于2个。认真执行开挖样板制,即凡重新开挖边坡坑底时,有操作技术较好的工人开挖一段后,经测量人员或质检人员检查合格后作为样板,继续开挖。施工人员换班时,要交接挖深、边坡、操作方法,以确保开挖质量。开挖边坡时,尽量采用沟端开行,挖土机的开行中心线要对准边下口线。要坚持先修坡后挖土的操作方法。土方开挖后,及时跟进浇筑混凝土垫层,并要注意成品的保护工作。认真执行项目部制定的技术、质量管理制度。施工中要积累技术资料,如施工日记、设计变更洽商、验桩、验线记录等。土方工程竣工后要绘制竣工图,业主方土建代表和质量检查人员共同检查评定工程质量等级。二、施工现场准备:基坑开挖前应按施工平面布置图的要求做好施工区域的供水、供电、排水系统、施工道路、基坑内挖土临时坡道、施工设施、材料堆场及生活设施等的布置安排。坑开挖前应复核测量基准线、水准点,基准线、水准点应设在不受基坑开挖影响区域内,并应注意在施工过程中的保护工作。基坑开挖前23周应对开挖区域内土体进行预降水,以加快土体干燥,便于开挖期间坑内施工人员作业和加快土方挖运。基坑开挖前降水曲线宜在坑底以下O.5Im,设计对降水深度有特殊需要的应满足设计要求。基坑开挖前应对基坑周园地下管线、构筑物进行调查,请专业管线单位对基坑影响范围内管线情况进行交底,并办理好绿卡等相关手续。根据需保护对象离基坑的远近、重要程度,相对应地制定监测、保护措施,做好监测控制点,并记录下原始数据备案。根据工程所处环境特点、土质情况、支撑形式,应合理选择挖土机械及运输数量,合理配备挖土机械。基坑开挖前应对基坑开挖条件进行检查,检查内容包括围护结构强度、降水深、地基加固强度等需满足设计及规范的要求。应变计、轴力计、孔隙水压力计、土压力计等各类传感器在埋设安装之前都应进行标定。水准仪、经纬仪、全站仪、测斜仪除精度须满足设计要求外,应通过国家法定计量单位检验、校正,并在出具的合格证有效期内使用。三、挖土施工:基坑开挖时应遵循分层开挖、先排水后开挖、严禁超挖的原则,其挖土方法和排水顺序应与设计工况相一致。对面积较大的基坑,土方宜采用分区、对称开挖和分区分块排水的施工方法,应充分重视控制基坑变形,尽量加快支撑施工进程,减少基坑在无支撑情况下的暴露时间。严格控制土方开挖相邻区的土体高差(高差一般不大于2m)放坡在粘性土层中可采用1:1.5(垂直:水平),基坑开挖较深时,应防止挖土过快、边坡过陡,造成卸载过速而引起土体失稳、基底涌土、桩身倾斜等严重后果。除支护设计允许外,挖土机械和车辆不得直接在坡上行走操作,严禁挖土机械碰撞排水沟、工程桩、围护墙和护壁。机械挖土至坑底标高以上20cm左右的土方应采用人工修土,以保证原状土的完好,基坑开挖至设计标高后,应清除浮土,经验槽合格后,方可进行下一工序的施工。认真做好基坑降水及明排水工作,确保基坑干燥,加快施工进度,坑内可采用明沟、盲沟和集水井排水,基坑周围的地面排水沟必须保持畅通,并防止坑内排出的水和地面雨水倒流、回渗坑内。基坑边不宜堆置土方或其他设备和材料,以尽量减少地面荷载。基坑开挖过程中应加强对围护结构的检查工作,发现有渗漏现象应及时封堵。加强基坑及周边地下管线的监测工作,土方、支护、降水等施工应服从统一指挥,做好信息化施工,并根据监测信息及时调整施工方案。基坑支护体系必须与主体结构设计相匹配,确保主体结构在施工期间的围护变形、不均匀沉降满足设计要求。基坑开挖后要采取措施预防基坑被浸泡,以免引起坍塌和滑坡事故的发生。在制定土方施工方案时就应考虑以下几个问题:土方开挖及地下工程要尽可能避开雨季施工,当地下水位较高、基坑较深时,应在枯水期施工,避免在地下水位以下进行土方施工;为防止基坑浸泡,除做好排水沟外,要在坑四周做挡水堤,防止地面水流人坑内,坑内要做排水沟、集水井以便抽水;开挖低于地下水位的基坑(槽)、管沟和其他土方时,应根据当地工程地质资料和挖方的深度和尺寸选用集水坑或集水井。四、测量放线及测量桩点的保护在基坑开挖之前,场内所有的红线桩及建筑物的定位桩,全部经市规划部门测量核准。明确在桩基施工阶段红线及定位桩是否产生位移,若有移位应会合规划部门、设计单位、建设单位研究处理方案。对场边道路及场内的临时设施做好定位标记,以备观测。在基坑开挖前,要根据施工图纸、基坑开挖放坡坡度及核准的轴线桩测放基坑开挖上下口的白灰线。因此,在基坑开挖前,基坑开挖范围内的所有轴线桩和水准点都要引出施工活动区域以外,用大方木桩深打后钉上铁钉并加以保护。所有的测量木桩、红线点一经核实后,项目部就应落实专人对其进行定期检查复核,以确保红线的准确性。五、确保质量的组织措施施工前应组织有关人员熟悉工程图纸和工程地质资料,参加设计交底。了解施工现场情况以及对周围道路、地下管线、邻近建筑情况进行调查,掌握第一手资料。基坑工程的施工组织设计或施工方案应根据工程结构形式,基础实际挖深、地质条件、施工方法、周围环境保护要求、工期、气候和地面荷载等有关资料编制,内容应包括降水设计与计算、挖土支撑、环境保护措施、监测、风险防范等方案,施工方案必须具有针对性和可行性。基坑监测方案应包括监测目的、检测项目、监测方法与精度要求、测点布置、监测仪器、报警指标、观测频率、观测资料分析及监测结果反馈制度等。施工单位安全技术部门及总工必须对施工方案进行会审,并对组织设计给予明确批复意见。针对安全技术部门及总工提出的问题应进行方案优化,确定最终基坑开挖施工方案。施工方案不得随意变更,任何变更应办妥相关的变更和审批手续。施工方案确定后应分阶段逐级进行分部、分项施工安全技术交底。第十一章安全文明施工措施一、边坡稳定及支护基坑开挖后,其边坡失稳坍塌的实质是边坡土体中的剪应力大于土的抗剪强度。而土体的抗剪强度又是来源于土体的内摩阻力和内聚力。因此,凡是能影响土体中剪应力、内摩阻力和内聚力的,如土的类别、土的湿化程度、气候的影响、基坑边坡上面附加荷载或外力等,都能影响边坡的稳定。为了防止塌方,保证施工安全,当土方挖到一定深度时,边坡均应做成一定的坡度。土方边坡的坡度是指其高度与底宽度之比,即土方边坡坡度的大小与土质、开挖深度、开挖方法、边坡留置时间的长短、排水情况、附近堆积荷载等有关。开挖的深度愈深,留置时间越长,边坡应设计得平缓一些,反之则可陡一些。当土质均匀且地下水位低于基坑僧)或管沟底面标高时,其挖方边坡可做成直立壁不加支撑,挖方深度应根据土质确定,采用直立壁挖土的基坑(槽)或管沟挖好后,应及时进行地下结构和安装工程施工,在施工过程中,应经常检查坑壁的稳定情况。在基坑或管沟开挖时,常因受场地的限制不能放坡,或者为了减少挖填的土方量,缩短工期以及防止地下水渗入基坑等要求,可采用设置支撑与护壁桩的方法。二、土方开挖及安全措施土方开挖的准备工作包括:勘查现场,清除地面及地上障碍物;做好施工场地防洪排水工作,场地周围设置必要的截水沟、排水沟;保护测量基准桩,以保证土方开挖标高位置与尺寸准确无误;备好施工用电、用水、道路及其他设施;对于深基坑,要先做好挡土桩。土方开挖前,要根据土方开挖的深度和工程量的大小,选择机械和人工挖土或机械挖土的方案。如开挖的基坑(槽)比邻近建筑物基础深时,开挖应保持一定的距离和坡度,以免在施工时影响邻近建筑物的稳定,如不能满足要求,应采取边坡支撑加固措施。并在施工中进行沉降和位移观测。弃土应及时运出如需要临时堆土,或留作回填土,堆土坡脚至坑边距离应按挖坑深度、边坡坡度和土的类别确定,在边坡支护设计时应考虑堆土附加的侧压力。为防止基坑底的土被扰动,基坑挖好后要尽量减少暴露时间,及时进行下一道工序的施工。如不能立即进行下一道工序,要预留1530cm厚覆盖土层,待基础施工时再挖去。土方开挖时要做好的安全准备工作。人工挖基坑时,操作人员之间要保持安全距离,一般大于2.5m;多台机械开挖,挖土机间距应大于IOm,挖土要自上而下,逐层进行,严禁先挖坡脚的危险作业。挖土方前对周围环境要认真检查,不能在危险岩石或建筑物下面进行作业。深基坑四周设防护栏杆,人员上下要有专用爬梯。三、挖土注意事项:1)基坑土方开挖必须严格按施工方案进行,严禁超挖。2)基坑四周不得任意堆放材料。3)挖土过程中如出现土体较大位移,应立即停止挖土,分析原因,采取有效措施。4)坑周围的地表水应及时排除。5)开挖土方时应有足够的照明,电工应日夜值班。四、夜间施工照明的准备1)基坑开挖期间,夜间照明用电:2 )所有用电均可以从现场配备的配电箱内接引通过手提小电箱架空至土方开挖区域。3 )整个施工现场的夜间照明通过用钢管架子架高安置的2个5000W大太阳灯照明。4 )施工范围内的夜间照明采用活动灯架,每个灯架安装IOoOW小碘铝灯,每两个基坑配置一个灯架。5)现场上,放坡位置均视情况放置一定数量的照明灯及散光灯和警戒灯。五、特殊情况处理在特殊情况中,最主要的影响是地表水。该工程中的地表水具有连续不断、流量大小不一、随时变化起伏等特点。该工程中的地表水对明挖排水施工及护坡设计方案提出了挑战,本工程应及时采用以下方法进行弥补:1)明泵排水。对于渗水量较小的孔采用污水泵集水井内明抽,边抽边挖,采用此法很见成效;2 )沟内堵水。对于有小股集中流水、断管流水,采用明排无法排干的,改为在沟内采用水泥掺加水玻璃速凝剂、黄泥口袋、破布堵缝等方式堵截水源,待渗漏水量相对较小后再用水泵进行井内排水;3 )沟外堵截。对于大股集中流水、水压高、沟内无法堵截的,采用染色剂、探槽查找水源,另外开槽灌混凝土堵水;4)集水疏导。对于水源情况复杂、无法确定水源方向的桩孔,采用机械开挖集水坑,集中抽排的办法处理;5)表面降水井。对于水源情况复杂,而场地又无挖集水坑条件时,采用打浅层降水井,专门抽排地表水的方法处理。需要综合利用上述各种办法方可取得成功。六、土方开挖安全要求和安全保证措施开工前要做好各级安全交底工作。根据本工程施工机械多,配合工作多,土质条件差以及运土路线复杂等特点,制定安全措施,组织职工贯彻落实,并定期开展安全活动。1)每天检查挡土设施是否完好,并及时行修复。2)下雨期间进行挖土时,做好防滑措施。3)工地全封闭施工,大门口设水龙头、排水沟、集水池,出场时必须冲洗干净,方准离开工地,不准将污泥带出门外,影响市容。4)夜间挖土施工时,应配置足够的灯光照明。5)为预防边坡塌方,一般禁止在边坡上侧堆土,当在边坡一侧放置材料时,应距离边坡上边缘Lom以外,材料堆置高度不得超过去时1.5m。6)提前准备好编织袋、草袋、木桩等物,若边坡局部塌方,则可将坡脚塌方清除。7)若边坡经上述措施之后,仍有失稳现象,则应征得设计单位与临理单位同意,采用加大边坡坡度或用压密注浆加固土体等方法,以确保基坑施工的安全。8)阴雨天气,在边坡上应加盖塑料薄膜,以防止边坡上的土体流失。七、安全施工的关键在地下水位较高的地区开挖深基坑,由于含水层被切断,在压差作用下,地下水必然会不断地渗流入基坑,如不进行基坑降排水工作,将会造成基坑浸水,使现场施工条件变差,地基承载力下降,在动水压力作用下还可能引起流砂、管涌和边坡失稳等现象,因此,为确保基坑施工安全,必须采取有效的降水和排水措施。一般情况下,在进行深基坑开挖施工时应具备如下条件:1)基坑在开挖期间保持干燥状态;2)保持基坑边坡的稳定和基坑底板的稳定;3)不影响邻近建筑物及地下管线的正常使用。第十二章周边环境变形监测方案一、监测的目的和原则施工监测是深基坑施工信息化的一项重要内容,现场施工中,要求通过适当的监测手段,随时掌握周边环境的变化以及基坑内部情况与设计模型之间的差异,以及支护土体的稳定状态和安全程度、基坑渗透水量的大小等等,及时反馈信息,现场工程师根据信息反馈情况及时修改施工方案,改善施工工艺。此时现场工程师的施工经验和临场应变能力对预防事故的发生显得尤为重要,同时监测资料还可以作为检验和评价支护结构稳定性的依据。二、监测内容房屋的沉降、倾斜,道路、地下管线的沉降、位移;支护结构的变形,土体的位移;渗透流量的大小,渗透量的大小,水位的高低等等都是监测的内容。对周边房屋的沉降观测,初步确定为每一天进行一次,待土方开挖全部完成以后每2天观测一次。待基坑回填完成以后不再观测。观测范围是周围50m以内的建筑物。对道路、地下管线的观测初步确定为每5天进行一次,待土方开挖全部完成以后每10天观测一次。待基坑回填完成以后不再观测。主要是沿河路的观测。对支护结构的观测每天进行两次,并一直坚持到土方回填以前。对土体渗透的观测每天进行四次,一直坚持到基础混凝土浇筑完成。三、监测方法1)目测巡视监测目测巡视监测具有监测实施快捷方便、信息反馈及时简明、宏观判断准确等特点,并可以和其他监测数据相互应证。目测监测有着其他监测方法不可替代的作用。在基坑施工期间应设专人负责对基坑支护体系的位移、变形、渗漏;基坑底部地下水、涌砂;基坑周边环境异常情况(如地面、房屋出现裂缝等)进行不间断巡视检查,并做好专门纪录,拍照,提供书面报告等。2)变形监测护坡水平位移和沉降是基坑监测的主要项目,支护体系水平位移一般采用视准线法,采用高精度经纬仪配合刻度尺观测,选取远处一个基本不动的物体作为参照物,或埋设观测参照点,再在基坑四周设置观测点测出各点与视准线之间的距离。测量时用刻度尺一段对准测点,另一端用经纬仪读数,计算出测点与视准线之间的距离,不同次测量的距离差既为位移量。也可采用测角度的方法。共计设置各点3)沉降观测沉降水准观测,采用NiOO4型水准仪施测,基准水准点布设不少于3个,按一等水准测量要求施测,观测点按二等水准要求施测,各观测点应组成环形或符合水准线路。观测工作贯穿整个开挖施工过程。每栋房屋设置4个点。道路设置一个点,基坑设置4个点。4)渗透水量检测对排水沟以及积水井每小时出水量进行观测,采用钢卷尺、秒表等进行观测,并提供出每分钟水位升高(降低)值,日平均水位的高度。四、资料整理及信息反馈使用工整划一的监测记录表格。每次观测的成果将对基坑的发展趋势做出评价,当发现异常情况或接近报警值时应及时通报业主、监理、施工方。第十三章深基坑工程施工安全风险分析及应急处理预案一、施工安全风险分析基坑规模大、开挖深。拟建工程基坑轴线东西约55m,南北宽约60m,基坑最大开挖深度7.0m。基底面积约3600m2,按不放坡考虑,尚应开挖土方25200r3o基坑周边环境较为复杂。基坑四周1040m以内均有建筑物,而且地基基础不是太好,建筑质量不好,一旦产生不均匀沉降,后果不堪设想。临近河边,渗流影响基础施工和开挖边坡稳定,从而影响周边建筑地基的变形和稳定。土是一种由碎散矿物颗粒组成,并具有连续孔隙的多孔介质。当土中孔隙完全饱和时,由于水所处的位置不同,存在能量的差异,水就会从高位向低位渗流。拟建建筑物距离XX河岸仅100m左右,而且除第一层杂填土渗透性略差以外,其余各层均为饱和状态的砂石类土,尤其是开挖层大部分正好处于第二层土中粗砂层内,渗透性好,水量丰富,较易引起土方边坡滑坡、基底管涌、流沙现象的发生。二、应急处理预案如果基础地下水过于丰富,会引起基底土隆起,地面沉降速率过大,在开挖过程中如果发现此类现象,应及时回填反压,并采用静压其他施工方案,如止水帷幕、钢板桩等。严防因深层土体流动而使工程桩发生损坏,若有深层土体流动迹象,应立即停止挖土及时回填反压,待查明原因再挖,采用进一步增加被动土压力等方法加固坑底。如发现支护墙渗水,应及时进行引流、修补,或采取土钉墙注浆加固。发现临近建筑物变形过大时,必须立即停止排水并对建筑物进行回灌,并报告业主单位采取加固措施。如发现基坑边坡有下滑趋势,或地面出现裂缝等异常现象,必须立即对危险区域进行隔离,待查明原因,采取相应对策,确定危险解除以后,方可恢复作业。如排水过程中发现地下水位上升迅速,即使增加水泵也无法控制时,应将排水沟回填反压,以便查明原因,及早调整施工方案。
