欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    港口湾水库工程总进度计划方案.docx

    • 资源ID:696116       资源大小:17.35KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    港口湾水库工程总进度计划方案.docx

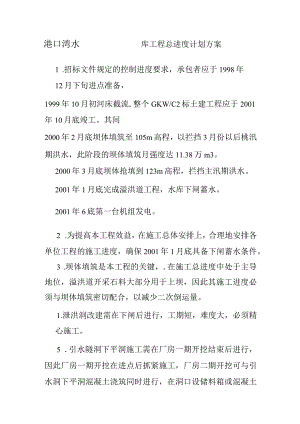

    港口湾水库工程总进度计划方案1 .招标文件规定的控制进度要求,承包者应于1998年12月下旬进点准备,1999年10月初河床截流,整个GKW/C2标土建工程应于2001年10月底竣工。其间2000年2月底坝体填筑至105m高程,以拦挡3月份以后桃汛期洪水,此阶段的坝体填筑月强度达11.38万m3。2000年3月底坝体抢填到123m高程,拦挡主汛期洪水。2001年1月底完成溢洪道工程,水库下闸蓄水。2001年6底第一台机组发电。2 .为提高本工程效益,在施工总体安排上,合理地安排各单位工程的施工进度,确保2001年1月底具备下闸蓄水条件。3 .坝体填筑是本工程的关键,.在施工总进度中处于主导地位,溢洪道开采石料大部分用于上坝,因此其施工进度必须与坝体填筑密切配合,以减少二次倒运量。1.泄洪洞改建需在下闸后进行,工期短,难度大,必须精心施工。5 .引水隧洞下平洞施工需在厂房一期开挖结束后进行,因此厂房一期开挖在进点后抓紧施工,厂房二期开挖可与引水洞下平洞混凝土浇筑同时进行,在洞口设储料箱或混凝土泵将混凝土送入洞中,厂房爆破时需用掩体保护。.选择有利时段进行混凝土施工,溢洪道大体积混凝土浇筑应避开78月份高温,面板混凝土浇筑安排在10月份以后浇筑,上述混凝土浇筑都在2000年下半年浇完,形成施工高峰。1.2总进度计划1 .关键线路:围堰截流、闭气一水下坝基开挖一河床段趾板混凝土浇筑_一坝体填筑一碾压砂浆固坡(与填筑穿插进行)一面板混凝土一面板止水一下闸蓄水。2 .1998年12月下旬进点,并立即进行施工。1999年11月份开始填筑,2000年2月全面(必要时采用临时断面)达到105m高程,拦挡桃汛期洪水,5月底全断面达到123m高程,拦挡主汛期洪水,8月底坝体填至防浪底部142m高程。3.2001年1月底下闸蓄水。1.1999年2月初溢洪道开始开挖,2000年5月底结束,2000年7月开始混浇土浇筑。2000年12月底结束,其中10月份进行门槽安装及二期混凝土浇筑,12月31日移交闸门及启闭机安装工作面,同时溢洪道竣工。5.1999年1月进行一期厂房开挖,7月31日结束,8月份后引水隧洞斜洞下半部及下平洞施工。6.发电引水隧洞1999年3月进行进水口明挖,4月底结束,同年5月开挖上平洞及斜洞上半部分,7月31日结束。进口混凝±9月15日浇筑,12月31日结束。上平洞及上斜洞混凝土衬砌于1999年11月1日开始,2001年1月31日结束,同时交付拦污栅、闸门、启闭机等安装。2000年2月底具备下闸条件,以挡2000年主汛期洪水。7.厂房二期开挖于1999年1月开始,2000年1月31日结束(与洞内施工平行作业)厂房混凝土浇筑于2000年开始,至2000年12月31日结束,期间包括座环、蜗壳,予坝件及II期混凝土浇筑,2000年9月30日移交桥机安装工作面,12月31目移交启闭机,尾水闸门,机组安装及电气设备安装工作面。8.2001年1月1日移交开关站电气设备安装工作面。

    注意事项

    本文(港口湾水库工程总进度计划方案.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
