欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    钻孔灌注桩基础施工.docx

    • 资源ID:722177       资源大小:16.86KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

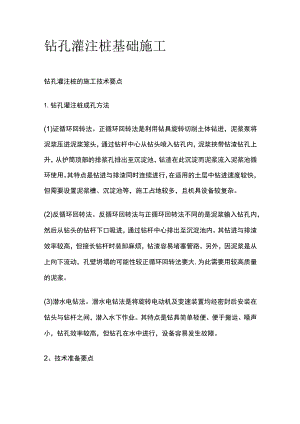

    钻孔灌注桩基础施工.docx

    钻孔灌注桩基础施工钻孔灌注桩的施工技术要点1.钻孔灌注桩成孔方法(1)证循环回转法。正循环回转法是利用钻具旋转切削土体钻进,泥浆泵将泥浆压进泥浆笼头,通过钻杆中心从钻头喷入钻孔内,泥浆挟带钻渣钻孔上升,从护筒顶部的排浆孔排出至沉淀池,钻渣在此沉淀而泥浆流入泥浆池循环使用。其特点是钻进与排渣同时连续进行,在适用的土层中钻进速度较快,但需要设置泥浆槽、沉淀池等,施工占地较多,且机具设备较复杂。(2)反循环回转法。反循环回转法与正循环回转法不同的是泥浆输入钻孔内,然后从钻头的钻杆下口吸进,通过钻杆中心排出至沉淀池内。其钻进与排渣效率较高,但接长钻杆时装卸麻烦,钻渣容易堵塞管路。另外,因泥浆是从上向下流动,孔壁坍塌的可能性较正循环回转法要大,为此需要用较高质量的泥浆。(3)潜水电钻法。潜水电钻法是将旋转电动机及变速装置均经密封后安装在钻头与钻杆之间,潜入水下作业。其特点是钻具简单轻便、便于搬运、噪声小,钻孔效率较高,但钻孔在水中进行,设备容易发生故障。2、技术准备要点(1)掌握工程地质资料和水文地质资料;(2)具备水、水泥、砂、石等原料及制品的质量检验报告;(3)按有关规定制定安全生产、环境保护等措施;(4)准备施工用的各种报表、规范。3、施工平台(1)场地为浅水时,宜采用筑岛法施工。筑岛的技术要求应符合桥梁施工规范的有关规定。筑岛面积应按钻孔方法、机具大小等要求决定,高度应高于最高施工水位0.51.0,m(2)场地为深水时,可采用钢管桩施工平台、双壁刚围堰平台等固定式平台,也可采用浮式施工平台。平台须牢靠稳定,能承受工作时所有的静、动荷载。4、护筒设置(1)护筒内径宜比桩径大200400,mm(2)护筒中心竖直线应与桩中心线重合,除设计另有规定外,平面允许误差为50mm,竖直线倾斜度不大于1%。干处可实测定位,水域可依靠导向架定位。(3)护筒高度宜高出地面0.3m或水面l2m5、钻孔施工一般要求(1)钻机就位前,应对钻孔各项准备工作进行检查;(2)钻孔时,应按照设计资料绘制的地址剖面图,选用适当的钻机和泥浆;(3并占机安装后的底座和顶端应平稳,在钻进中不应产生位移或沉陷,否则应及时处理。6、钻孔灌注桩钻进的注意事项(1)不论采用何种方法钻孔,开孔的孔位必须准确。开孔时应慢速钻进,待导向部分或钻头全部进入地层后,方可加速钻进;(2)泥浆初次注入时,应垂直向桩孔中间入浆,避免泥浆沿护筒壁冲刷孔壁使其底部孔壁松散坍塌;钢筋骨架和检探孔器应使用起重机垂直、平稳地放入孔内,避免破坏孔壁,造成废桩事故;(3)采用正、反循环钻孔(含潜水钻)均应采用减压钻进,即钻机的主吊钩始终要承受部分钻具的重量,而孔底承受的钻压不超过钻具重量之和(扣除浮力)的80%7、清孔(1)钻孔深度达到设计标高后,应对孔深、孔径进行检查,符合设计要求后方可清孔;(2)清孔方法应根据设计要求、钻孔方法、机具设备条件和地层情况决定;(3)清孔方法有换浆、抽浆、掏渣等,可根据具体情况选用。8、灌注水下混凝土(1)钢筋骨架的制作应符合设计要求和规范的有关要求;(2)应在骨架外侧设置控制保护层厚度的垫块,其间距竖向为2mo横向圆周不得少于4处。骨架顶端应设置吊环。(3)灌注水下混凝土的搅拌机的作业能力应能满足桩孔在规定时间内灌注完毕。灌注时间不得长于首批混凝土的初凝时间。若估计灌注时间长于首批混凝土的初凝时间,则应掺入缓凝剂。(4)混凝土配合比的含砂率宜采用0.40.5,水灰比宜采用0.506有实验依据时含砂率的水灰比可酌情增大或减少。(5)每立方米水下混凝土的水泥用量不宜少于350kg,当掺有适宜数量的减水缓凝剂或粉煤灰时,可不少于300kgo(6)灌注的桩顶标高应比设计高出一定高度,一般为0.51.0m。

    注意事项

    本文(钻孔灌注桩基础施工.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
