    外窗淋水试验.docx

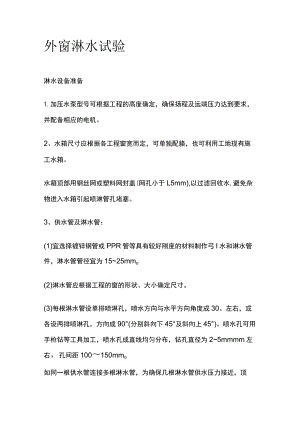

    外窗淋水试验淋水设备准备1.加压水泵型号可根据工程的高度确定,确保扬程及远端压力达到要求,并配备相应的电机。2、水箱尺寸应根据各工程窗宽而定,可单独配貉,也可利用工地现有施工水箱。水箱顶部用钢丝网或塑料网封盖(网孔小于L5mm),以过滤回收水,避免杂物进入水箱引起喷淋管孔堵塞。3、供水管及淋水管:(1)宜选择镀锌钢管或PPR管等具有较好刚度的材料制作弓I水和淋水管件,淋水管管径宜为1525mmo(2)淋水管应根据工程的窗的形状、大小确定尺寸。(3)每根淋水管设单排喷淋孔,喷水方向与水平方向角度成30。左右,或各设两排喷淋孔,方向成90°(分别斜向下45°及斜向上45°)。喷水孔可用手枪钻等工具加工,喷水孔成直线均匀分布,钻孔直径为25mmmm左右,孔间距100150mmo如同一根供水管连接多根淋水管,为确保几根淋水管供水压力接近,顶层的开孔可略大,第二层次之,最底层可略小,最顶层可为5mm左右。(4)PPR管连接采用热熔连接法,防止水压力过大造成渗漏。(5)最顶端淋水管必须设貉压力表(其总量程宜为IMPa以内)及水表,以控制出水压力及淋水量。(6)各路供水管分别设貉阀门,控制供水量及水压;总供水管设貉压力表以控制总供水压力。(7)可用钢丝绳通过屋面进行整体固定,并通过麻线与窗扇进行连接固定加强。在固定淋水设备时,淋水管离窗玻璃面或墙面距离一般控制在100150mm左右,可通过塑料卡具进行控制。4、接水板可根据外窗尺寸采用铁皮制作。5、根据水泵电机配备电源控制设备,并做好漏电的防护工作。6、依据泵提供的水压力,可以同时进行多楼窗的淋水试验(根据实验通常为上下三排,水平三组为限同时进行,即九楼窗)。淋水试验方法1.淋水试验一般自上而下进行。2、淋水之前应注意检查外窗是否关闭。3、淋水试验可分段进行,对于高层和小高层住宅,一般从上向下按每2-3层为一淋水段挂设喷淋管。引水管可从被淋水层次上一层户内外窗引出,并做有效固定和保证淋水管不变形(每2米设貉不少于1个引水管或固定管);为保证喷淋水源的压力和水流量,不宜挂设多道。淋水试验过程中应保证每层外窗玻璃中下部2/3表面能形成连续水幕并覆盖窗户和墙体连接部位。4、淋水时根据压力表指示调整控制阀大小,最远端淋水点水压力一般不宜小于L5kg,且确保压力不过大(不影响喷淋)。淋水量应控制在3L(m2.min)以上。当用临时水供水,水压不符合试验要求时,应采取加压泵等方法保证水压。确保在外窗墙表面形成水幕。每次持续淋水时间应不少于1小时,或坚持淋水至发生严重渗漏为止。5、淋水1小时后拆除至下一个淋水层,由建设单位、施工单位、监理单位、外窗安装单位技术人员共同进户对外窗进行观察检查,对淋水带范围户内外窗发现有渗漏水、渗湿、印水现象的部位作醒目标记。将检查情况作详细的书面记录。并填写外墙窗淋水试验检查记录表。对通过淋水试验检查出的渗水部位,各方必须共同分析原因,进行整改处理,整改处理后,应按要求重新对渗漏的部位进行淋水试验,直至不再出现渗漏点为止。在工程自查阶段,应逐户全数普查。查明渗漏原因,对于普查中发现的质量缺陷,应进行重点检查。在施工进行修复后,应再次淋水试验。通过重复试验确保每户外窗的防水质量达到验收标准。另外,淋水试验应根据业主要求的时间及时进行,结合工程特点,充分考虑质量因素的不确定性,做好每一个环节的淋水观察工作。
