欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    市政干道工程施工技术交底.doc

    • 资源ID:7335       资源大小:154.93KB        全文页数:7页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    市政干道工程施工技术交底.doc

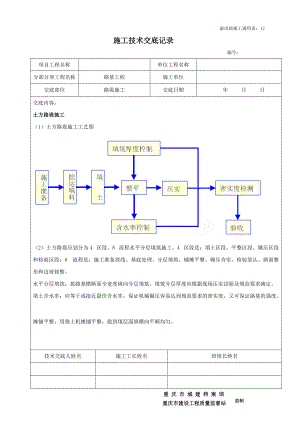

    渝市政施工通用表:12施工技术交底记录 编号:项目工程名称单位工程名称分部分项工程名称路基工程施工单位交底部位路堤施工交底日期年 月 日交底内容:土方路堤施工(1)土方路堤施工工艺图(2)土方路堤应划分为4 区段、8 流程水平分层填筑施工。4 区段是:填土区段、平整区段、碾压区段和检验区段;8 流程是:施工准备放线、基底处理、分层填筑、铺摊平整、碾压夯实、检验签认、路面整形和边坡修整。水平分层填筑:按路基横断面全宽度纵向分层填筑。填筑分层厚度应根据现场压实试验及规范要求确定。填土含水率:应等于或接近最佳含水率,保证机械碾压容易达到规范要求的密实度,又可保证路基的强度。摊铺平整:用推土机摊铺平整,做到填层面纵横向平顺均匀。技术交底人姓名施工工长姓名班组长姓名监制 重 庆 市 城 建 档 案 馆 重庆市建设工程质量监督站 渝市政施工通用表:12施工技术交底记录 编号:项目工程名称单位工程名称分部分项工程名称路基工程施工单位交底部位路堤施工交底日期年 月 日交底内容:碾压夯实:根据压实度标准,填土厚度及试验人员提供的控制压实遍数进行压实。(3)施工注意事项土方路堤应分层填筑压实,用透水性不良的土填筑路堤时,应控制其含水量在最佳压实含水量±2%之内。最大松铺厚度不超过50cm。用水平分层填筑法,原地面纵坡大于12%的地段,可采用纵向分层法施工。坡较陡地段的填筑应由最低一层台阶填起,并分层夯实,然后逐台向上填筑,分层夯实,所有台阶填完之后,即可按一般填土进行。几个作业段之间的交接处,不在同一时间填筑,则先填地段应按1:1 坡度分层留台阶。若两个地段同时填,则应分层相互交叠衔接,其搭接长度不小于2m。不同性质的土应分别填筑,不得混填。每种填料层累计总厚不小于0.5m。透水性较小的土填筑于路堤下层时,应做成4%的双向横坡;填于上层时,不得覆盖在透水性较好的土所填筑的路堤边坡上。填筑路床顶最后一层时,压实后的厚度不小于10cm。路基填料有变化时,应重新确定压实标准。每层填方沿路基横向每侧超填30cm宽,以方便机械压实作业,保证完工后的路堤边缘有足够的压实度。每填筑5层,组织人员进行修边坡,确保边坡线形圆顺。技术交底人姓名施工工长姓名班组长姓名监制 重 庆 市 城 建 档 案 馆 重庆市建设工程质量监督站 渝市政施工通用表:12施工技术交底记录 编号:项目工程名称单位工程名称分部分项工程名称路基工程施工单位交底部位路堤施工交底日期年 月 日交底内容:填石路堤施工(1)填石路堤施工工艺图(2)填石路堤应划分为4 区段、8 流程水平分层填筑施工。4 区段是:填石区段、平整区段、碾压区段和检验区段;8 流程是:施工准备放线、基底处理、分层填筑、铺摊平整、碾压夯实、检验签认、路面整形和边坡修整。分层填筑:每层厚度不超过规定的摊铺厚度。填料的选择与试验:按规范要求进行鉴别与试验,根据试验结果选用。摊铺平整:用大型推土机使石块之间无明显的高差,大石块解体,整平均匀,个别不平的地方配合人工用细粒料找平。技术交底人姓名施工工长姓名班组长姓名监制 重 庆 市 城 建 档 案 馆 重庆市建设工程质量监督站 渝市政施工通用表:12施工技术交底记录 编号:项目工程名称单位工程名称分部分项工程名称路基工程施工单位交底部位路堤施工交底日期年 月 日交底内容:振动碾压:采用20 t 以上振动压路机压实。碾压时,先两侧后中央平行操作,行与行之间重叠4050cm,前后相邻区段重叠11.5m。(3)施工注意事项填石路堤的石料强度不应小于15Mpa。石料最大粒径不宜超过层厚的2/3。路床顶面以下50cm 范围内,填料粒径不大于10cm。 石路堤应分层填筑,分层压实。分层松铺厚度不宜大于50cm。填筑时,先低后高,先两侧后中央卸料,并用大型推土机摊平。个别不平处应配合人工用细石块石屑找平。 石块级配差、料径较大、填层较厚、石块间的空隙较大时,可于每层表面的空隙里扫入石渣、石屑、中粗砂,再以压力水将砂冲入下部,反复数次,使空隙填满。 人工铺填料径25cm 以上石料时,应先铺填大块石料,大面向下,小面向上,摆平放稳,再用小石块找平,石屑塞缝,最后压实。人工铺填块径25cm 以下石料时,可直接分层摊铺,分层碾压。技术交底人姓名施工工长姓名班组长姓名监制 重 庆 市 城 建 档 案 馆 重庆市建设工程质量监督站 渝市政施工通用表:12施工技术交底记录 编号:项目工程名称单位工程名称分部分项工程名称路基工程施工单位交底部位路堤施工交底日期年 月 日交底内容:土石方混填(1)土石混填的基底处理同填土路堤处理。 (2)天然土石混合材料中所含的石料强度大于20Mpa 时,石块的最大粒径不得超过压实度的2/3,超过的应清除;当所含石料为软质岩(强度小于15Mpa)时,石料最大粒径不得超过压实厚度,超过应打碎。 (3)土石混填不得采用倾填法,均应分层填筑,分层压实。(4)压实后渗水性差异较大得土石混合料应分层或分段填筑,不宜纵向分幅填筑。如确需纵向分幅填筑,应将压实后渗水良好的土石混合料填筑于路堤两侧。(5)当土石混合填料来自不同路段,其岩性或土石混合比相差较大时,应分层或分段填筑,如不能分层或分段填筑,应将含硬质石块得混合料铺于填筑层的下面,且石块不得过分集中或重叠,上面再铺含软质石料混合料,然后整平碾压。(6)土石混合填料中,当石料含量超过70%时,应先铺填大块石料,且大面向下,放置平稳,再铺小块石料、石渣或石屑填缝找平。然后碾压;当石料小于70%时,土石可混合铺填,但应避免硬质石块集中。(7)土石路堤的路床顶面以下3050cm 范围内应填筑符合路床要求的土并分层压实,填料最大粒径不大于10cm。(8)土石路堤的压实度采用灌砂法或水袋法检测。技术交底人姓名施工工长姓名班组长姓名监制 重 庆 市 城 建 档 案 馆 重庆市建设工程质量监督站 渝市政施工通用表:12施工技术交底记录 编号:项目工程名称单位工程名称分部分项工程名称路基工程施工单位交底部位路堤施工交底日期年 月 日交底内容:桥涵及其它构造物处的填筑(1) 桥涵台背后的填方应采用砂砾填筑。(2) 桥涵的填土应适时分层回填压实。(3) 桥涵填土范围:台背填土顺线路方向长度,顶部为距翼缘墙尾端不小于台高加2m;底部距基础内缘不小于2m;涵洞填土长度每侧不小于2 倍孔径长度。填筑高度从路堤顶面起向下计算。台背与路基接壤处,为保证连接质量,一般路基留不大于1:1 的斜坡或用台阶形式连接。(5) 涵洞缺口填方,用推土机平行涵洞边墙两侧对称填筑,利用小型机具分层夯实。(6) 涵顶面填土压实厚度大于50cm 时,方可通过重型机械。挡墙填料宜选用砾石土或砂类土。墙趾部分的基坑,应及时回填压实,并做成向内倾斜的横坡。填土过程中,应防止水的浸害。回填结束后,顶部应及时封闭。施工单位: 技术负责人:项目负责人: 年 月 日技术交底人姓名施工工长姓名班组长姓名监制 重 庆 市 城 建 档 案 馆 重庆市建设工程质量监督站

    注意事项

    本文(市政干道工程施工技术交底.doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
