欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    屋面保温找坡层施工技术交底.doc

    • 资源ID:7338       资源大小:42.50KB        全文页数:6页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    屋面保温找坡层施工技术交底.doc

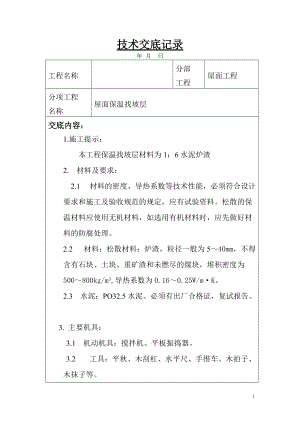

    技术交底记录 年 月 日工程名称分部工程屋面工程分项工程名称屋面保温找坡层交底内容:1.施工提示:本工程保温找坡层材料为1:6水泥炉渣2. 材料及要求:2.1 材料的密度、导热系数等技术性能,必须符合设计要求和施工及验收规范的规定,应有试验资料。松散的保温材料应使用无机材料,如选用有机材料时,应先做好材料的防腐处理。2.2 材料:松散材料:炉渣,粒径一般为540mm,不得含有石块、土块、重矿渣和未燃尽的煤块,堆积密度为500800kg/m3,导热系数为0.160.25W/m·K。2.3 水泥:PO32.5水泥。必须有出厂合格证,复试报告。3. 主要机具: 3.1 机动机具:搅拌机、平板振捣器。3.2 工具:平秋、木刮杠、水平尺、手推车、木拍子、木抹子等。技术队长施工员班组长技术交底记录 2006年4 月 6 日工程名称分部工程屋面工程分项工程名称屋面保温找坡层交底内容:4. 作业条件4.1 铺设保温找坡材料的基层(结构层)施工完以后,将预制构件的吊钩等进行处理,处理点应抹入水泥砂浆,经检查验收合格,方可铺设保温找坡材料。4.2 穿过结构的管根部位,应用细石混凝土堵塞密实,以使管子固定。5 操作工艺5.1 工艺流程:基层清理弹线找坡管根固定保温层铺设做混凝土找平层5.2 基层清理:预制或现浇混凝土结构层表面,应将杂物、灰尘清理干净。5.3 弹线找坡:按设计坡度及流水方向,找出屋面坡度走向,确定保温找坡层的厚度范围。5.4 管根固定:穿结构的管根在保温层施工前,应用细石混凝土塞堵密实。技术队长施工员班组长技术交底记录 2006年4 月 6 日工程名称分部工程屋面工程分项工程名称屋面保温找坡层交底内容:5.5 松散保温找坡层铺设:松散保温层是一种干做法施工的方法,材料使用炉渣,粒径为540mm。使用时必须过筛,控制含水率。铺设松散材料的结构表面应干燥、洁净,松散保温材料应分层铺设,适当压实,经试验确定。每步铺设厚度不宜大于150mm,压实后的屋面保温找坡层不得直接推车行走和堆积重物。6. 质量标准6.1 保证项目:6.1.1 保温找坡材料的强度、密度、导热系数和含水率,必须符合设计要求和施工及验收规范的规定;材料技术指标应有试验资料。6.1.2 按设计要求及规范的规定采用配合比及粘结料。6.2 基本项目:6.2.1 松散的保温材料:分层铺设,压实适当,表面平整,找坡正确。6.2.2 整体保温层:材料拌合应均匀,分层铺设,压实适当,表面平整,找坡正确技术队长施工员班组长技术交底记录 2006年4 月 6 日工程名称分部工程屋面工程分项工程名称屋面保温找坡层交底内容:6.3 允许偏差项目,见表1。保温(隔热)层的允许偏差和检验方法 表1项次项 目允许偏差(mm)检 验 方 法1整体保温层表面平整度地找平层5用2m靠尺和楔形尺检查有找平层72保温层厚度松散材料+10/100-5/100用钢针插入和尺量检查整 体板状材料±5/100且不大于43隔热板相邻高低差3用直尺和楔形塞尺检查注:指保温层厚度。7.   成品保护7.1 隔气层施工前应将基层表面的砂、土、硬块杂物等清扫干净,防止降低隔气效果。 技术队长施工员班组长技术交底记录 2006年4 月 6 日工程名称分部工程屋面工程分项工程名称屋面保温找坡层交底内容:7.2 在已铺好的松保温找坡层上不得随意施工,应采取必要措施,保证保温找坡层不受损坏。7.3 保温找坡层施工完成后,应及时铺抹水泥砂浆找平层,以保证保温效果。8. 应注意的质量问题8.1 保温找坡层功能不良:保温材料导热系数、粒径级配、含水量、铺实密度等原因;施工选用的材料应达到技术标准,控制密度、保证保温的功能效果。8.2 铺设厚度不均匀:铺设时不认真操作。应拉线找坡,铺顺平整,操作中应避免材料在屋面上堆积二次倒运。保证均质铺设。保温找坡层边角处质量问题:边线不直,边槎不齐整,影响找坡、找平和排水。9. 下道工序:40厚C15细石混凝土找平层。技术队长施工员班组长6

    注意事项

    本文(屋面保温找坡层施工技术交底.doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
