欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    基坑降水及护壁.docx

    • 资源ID:753141       资源大小:13.76KB
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    基坑降水及护壁.docx

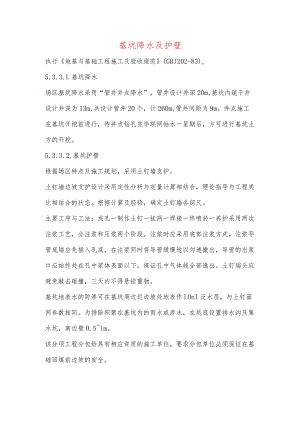

    基坑降水及护壁执行地基与基础工程施工及验收规范(GBJ202-83)o5.3.3.L基坑降水场区基坑降水采用“管井井点降水”,管井设计井深20m,基坑内疏干井设计井深为13m,共设计管井20个,计260m,管井间距为9m。井点施工在基坑开挖前进行,待井点钻孔完毕联网抽水一星期后,方可进行基坑土方的开挖。5.3.3.2.基坑护壁根据场区特点及施工规划,采用土钉墙支护。土钉墙边坡支护设计采用定性分析与定量计算相结合,理论指导与工程类比相结合的状态。根据计算及经验,确定土钉墙各部尺。主要工序与工法:成孔一制作土钉一挂网一焊接一终喷於一养护采用两次注浆工艺,分注浆和压浆两个阶段。注浆时应采用底部注浆方式,注浆导管底端应先插入孔底,在注浆同时将导管缓慢地以匀速撤出,导管的出浆口应始终处在孔中浆体表面以下,保证孔中气体能全部逸出。土钉端头应避免敲击碰撞,三天内不得悬挂重物。基坑地表水的防渗可在基坑周边近边坡处地表作LOnI泛水层,与土钉面网参数相同。为排除积聚在基坑内的雨水或渗水,在坑底设置排水沟及集水坑,离边壁0.5lm。该分项工程分包给具有相应资质的施工单位,要求分包单位必须保证在基础回填前边坡的安全。

    注意事项

    本文(基坑降水及护壁.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
