欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    《市政工程验收程序》.docx

    • 资源ID:762214       资源大小:27.31KB        全文页数:18页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

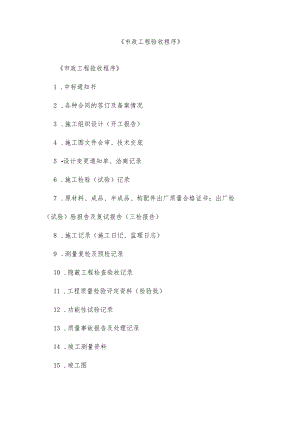

    《市政工程验收程序》.docx

    市政工程验收程序市政工程验收程序1 .中标通知书2 .各种合同的签订及备案情况3 .施工组织设计(开工报告)4 .施工图文件会审、技术交底5 设计变更通知单、洽商记录6 .施工检验(试验)记录7 .原材料、成品、半成品、构配件出厂质量合格证书;出厂检(试验)验报告及复试报告(三检报告)8 .施工记录(施工日记、监理日志)9 .测量复检及预检记录10 .隐蔽工程检查验收记录11 .工程质量检验评定资料(检验批)12 .功能性试验记录13 .质量事故报告及处理记录14 .竣工测量资料15 .竣工图16 .工程竣工验收文件(竣工报告蓝色封面)17、评估报告18、要求验收的报告第二篇:市政工程竣工验收程序.工程竣工验收程序一、建设工程完工后,施工单位向建设单位提交工程竣工报告。实施监理的工程须经监理单位对施工单位提交的技术资料和工程进行核查、评价、签章后,将监理评估报告和工程竣工报告一并报建设单位申请工程竣工验收。二、建设单位收到工程竣工报告后,组织勘察、设计、施工、监理等单位和其它有关方面的专家组成验收组,制定验收方案。同时由建设单位通知规划、公安消防、环保等部门组织专项验收。三、建设单位应当在工程竣工验收前7个工作日将验收的时间、地点及验收组组成人员名单,书面通报质量监督机构,质量监督机构应按时到场进行监督。四、建设单位组织进行竣工验收。1、建设、勘察、设计、施工、监理单位分别汇报工程合同履约情况和工程建设各个环节执行有关法律、法规和强制性标准情况。2、查阅建设、勘察、设计、施工、监理单位的工程档案资料。3、现场查验工程质量。4、对工程勘察、设计、施工、设备安装质量和各管理环节等方面作出全面评价,验收组人员签署工程验收意见。当意见不一致时,应协商解决,待意见一致后,重新组织工程竣工验收。注:第二条中在正式验收前建设单位需通知以下部门组织专项验收:1.规划,2 .公安消防,3 .环保,4 .人防,5 .节能(墙改办),6 .防雷中心(气象局)7 .燃气。第三篇:市政工程竣工验收备案工作程序市政工程竣工验收备案工作程序一、市政工程竣工验收前的准备工作竣工验收工作由建设单位负责组织实施,勘察、设计、施工、监理等建设各方共同参与;申报竣工验收的工程必须是以单位工程为单位进行的。(一)工程竣工验收应当具备下列条件:1、完成单位工程设计和合同约定的各项内容;2、有完整的技术档案和施工管理资料;3、有工程使用的主要建筑材料、构配件和设备的合格证明、进场试验报告;4、有勘察、设计、施工、监理等单位分别签署的工程质量合格文件;5、有施工单位签署的工程质量保修书;6、建设单位已按合同约定支付工程款及质量监督费;7、市政工程质量安全监督站(以下简称质安站)或有关部门责令整改的问题已全部整改完毕。(二)建设工程经验收合格后,方可交付使用。二、竣工验收工作按以下程序进行(一)工程完工后,施工单位向建设单位提交工程竣工报告,申请工程竣工验收。同时,工程竣工报告须有总监理工程师签署的意见。单位工程申请竣工验收报告应包括以下内容:1、工程概况及完成情况;2、企业自评及监理核定的工程质量情况;3、施工技术资料和施工管理资料情况;4、有关附属设施(备)调试情况;5、有关检测项目检测的情况。(二)建设单位收到工程竣工报告后,对符合竣工验收要求的工程,组织勘察、设计、监理、施工等单位和其他方面的专家组成验收组(验收组成员必须具备验评员资格),制定验收方案。(三)建设单位应当在工程竣工验收7个工作日前,将验收的时间、地点、验收组人员名单及工程竣工资料一起报质安站。质安站收到上述资料后,审核竣工资料、验收组人员资格,全部符合有关要求后,通知建设单位方可组织竣工验收。(四)验收组进行竣工验收1、建设、勘察、设计、施工、监理单位分别汇报工程合同履约情况和在工程建设各个环节执行法律、法规和工程建设强制性标准的情况;2、审阅建设、勘察、设计、施工、监理单位的工程档案资料;3、实地查验工程实体质量;4、对工程勘察、设计、施工和各管理环节等方面做出全面评价(单位工程综合验收记录表),形成经验收人员签署的工程竣工验收意见。5、竣工验收合格后,建设单位应当在5日内提出工程竣工验收报告。工程竣工验收报告是指建设单位组织的、工程竣工验收所形成的、以证明工程项目符合竣工验收条件、可以投入使用的文件。主要包括工程概况,建设单位执行基本建设程序情况,对工程勘察、设计、施工、监理等方面的评价,工程竣工验收时间、程序、内容及组织形式,工程竣工验收意见等内容。工程竣工验收报告还应附有下列文件:(1)施工许可证;(2)施工图设计文件审查意见;(3)工程竣工报告、工程质量评估报告、工程质量检查报告以及规划行政主管部门、公安消防、环保部门出具的认可文件或准许使用文件;(4)验收组人员签署的工程竣工验收意见;(5)质量检测和功能性试验资料;(6)施工单位签署的工程质量保修书;(7)法规、规章规定的其它文件。三、工程竣工验收监督工程竣工验收监督是指质安站通过对建设单位组织的工程竣工验收程序进行监督,对经过勘察、设计、监理、施工各方责任主体签字认可的质量文件进行查验,对工程实体质量进行现场抽查,以监督责任主体和有关机构履行质量责任、执行工程建设强制性标准情况的活动。(一)、质安站对以下工程竣工验收文件进行审查:1、施工单位出具的工程竣工报告。包括结构安全和使用功能抽样检测资料等合格证明文件,以及施工过程中发现的质量问题整改报告等;2、勘察、设计单位出具的工程质量检查报告;3、监理单位出具的工程质量评估报告。(二)质安站对验收组成员组成、资格及竣工验收方案进行监督。(三)质安站对工程实体质量进行抽测,对观感质量进行检查。(四)形成工程竣工验收监督记录,且应包括以下内容:1、对工程建设强制性标准执行情况的评价;2、对观感质量检查验收的评价;3、对工程竣工验收的组织及程序的评价;4、对工程竣工验收报告的评价。(五)本工作程序所称工程竣工报告,是指施工单位在工程完工后,向建设单位或监理单位提交的、以证明工程项目具备竣工验收条件的文件。工程竣工报告应包括分项工程验收表、子分部工程验收表、检测报告、隐蔽工程验收记录、材料设备合格证、材料设备进场检验及复试报告等证明工程质量符合工程技术标准的各类技术文件。本工作程序所称工程质量检查报告,是指勘察单位或设计单位提交的、以证明工程满足设计文件的要求、设计变更内容已在工程项目上得以实现的文件。本工作程序所称工程质量评估报告,是指监理单位提交给建设单位的、以证明工程项目已完成施工合同的全部内容、工程质量符合工程技术标准规定、具备竣工验收条件的文件。四、工程质量监督报告:(一)工程质量监督报告是指质安站在建设单位组织的工程竣工验收合格后,向备案机关提交的、在监督检查(包括工程竣工验收监督)过程中形成的、评估各方责任主体和有关机构履行质量责任、执行工程建设强制性标准的情况以及工程是否符合备案条件的综合性文件。(二)质安站应在工程竣工验收完成之日起5日内,向备案机关提交工程质量监督报告。(三)工程质量监督报告应根据监督抽查情况,客观反映责任主体和有关机构履行质量责任的行为及检查到的工程实体质量的情况。(四)工程质量监督报告应由负责该项目的质量监督人员编写,有关专业监督人员签认,质安站负责人审查签字并加盖公章。(五)工程质量监督报告应包括以下内容:1、工程概况和监督工作概况;2、对责任主体和有关机构质量行为及执行工程建设强制性标准的检查情况;3、工程实体质量监督抽查(包括监督检测)情况;4、工程质量技术档案和施工管理资料抽查情况;5、工程质量问题的整改和质量事故的处理情况;6、各方质量责任主体及相关有资格人员的不良记录,同时,将此记录转给工程科;7、工程质量竣工验收监督记录;8、对工程竣工验收备案的建议;9、工程质量监督报告一式三份,质安站、建设单位及备案机关各存一份。五、竣工验收备案工作程序(一)受市建设委员会委托,市政环境卫生管理处负责我市市政基础设施工程的竣工验收备案管理工作,是市政基础设施工程的备案机关,具体工作由质安站负责。(二)建设单位应当自工程竣工验收合格之日起15日内,依照本规定向质安站进行备案。(三)建设单位在办理竣工验收备案时应当提交下列文件:1、工程竣工验收备案表;2、工程竣工验收报告及其附录文件;3、建设项目(单位工程)竣工验收会签表;4、工程施工许可证;5、施工图设计文件审查意见;6、单位工程质量综合验收文件;7、有关质量检测和功能性试验资料;8、施工单位签署的工程质量保证书。(四)质安站收到建设单位报送的竣工验收备案的文件,验证齐全后,在工程竣工验收备案表上签署文件收讫并加盖公章。工程竣工验收备案表一式二份,一份由建设单位保存、一份留质安站存档。第四篇:市政工程验收流程市政工程的验收流程根据房屋建筑工程和市政基础设施工程竣工验收暂行规定,市政工程验收流程如下:第六条工程竣工验收应当按以下程序进行:(一)工程完工后,施工单位向建设单位提交工程竣工报告,申请工程竣工验收。实行监理的工程,工程竣工报告须经总监理工程师签署意见。(二)建设单位收到工程竣工报告后,对符合竣工验收要求的工程,组织勘察、设计、施工、监理等单位组成验收组,制定验收方案。对于重大工程和技术复杂工程,根据需要可邀请有关专家参加验收组。(三)建设单位应当在工程竣工验收7个工作日前将验收的时间、地点及验收组名单书面通知负责监督该工程的工程质量监督机构。(四)建设单位组织工程竣工验收。1、建设、勘察、设计、施工、监理单位分别汇报工程合同履约情况和在工程建设各个环节执行法律、法规和工程建设强制性标准的情况;2、审阅建设、勘察、设计、施工、监理单位的工程档案资料;3、实地查验工程质量;4、对工程勘察、设计、施工、设备安装质量和各管理环节等方面作出全面评价,形成经验收组人员签署的工程竣工验收意见。参与工程竣工验收的建设、勘察、设计、施工、监理等各方不能形成一致意见时,应当协商提出解决的方法,待意见一致后,重新组织工程竣工验收。第七条工程竣工验收合格后,建设单位应当及时提出工程竣工验收报告。工程竣工验收报告主要包括工程概况,建设单位执行基本建设程序情况,对工程勘察、设计、施工、监理等方面的评价,工程竣工验收时间、程序、内容和组织形式,工程竣工验收意见等内容。工程竣工验收报告还应附有下列文件:(一)施工许可证。(二)施工图设计文件审查意见。(三)本规定第五条(二)、(三)、(四)、(八)项规定的文件。(四)验收组人员签署的工程竣工验收意见。(五)法规、规章规定的其他有关文件。扩展资料市政工程(municipalengineering)是指市政设施建设工程。在我国,市政设施是指在城市区、镇(乡)规划建设范围内设置、基于政府责任和义务为居民提供有偿或无偿公共产品和服务的各种建筑物、构筑物、设备等。城市生活配套的各种公共基础设施建设都属于市政工程范畴,比如常见的城市道路,桥梁,地铁,比如与生活紧密相关的各种管线:雨水,污水,上水,中水,电力(红线以外部分),电信,热力,燃气等,还有广场,城市绿化等的建设,都属于市政工程范畴。工程竣工验收工作流程一、竣工验收实施步骤分四步进行:即竣工验收前的准备一一竣工验收一一竣工验收备案一一保修期终止。二、工程竣工验收前的准备工作(一)、施工单位进行的准备工作:1、档案验收。完成设计图纸和合同约定的全部内容后,整理工程各项技术档案资料,自检验收合格后报监理验收,监理验收合格后报建设单位项目工程师验收,项目工程师验收合格后移交工程竣工部,工程竣工部验收接收资料后移交建设局,建设局验收接收资料后(监理、建设单位均接收后)开具工程档案合格证书。2、规划验收。委托检测单位进行工程竣工实测,填写规划验收合格证申请表与竣工实测报告一起提交建设单位,建设单位组织。4、确认工程质量合格后到市建设大厦购买验收相关范本(红、黄、蓝本一式三本),填写建设工程竣工报告(蓝本)、保修书(包括保修卡),向监理提交竣工验收报告。5、其他所需文件。设计质量检查合格文件、勘察质量检查合格文件、施工图审机构工程质量检查合格文件、工程拨款情况的证明文件、工程移交表、工程基本情况表、施工工作总结文件(验收会议汇报材料)。三、监理单位进行的准备工作:1、整理工程监理各项技术档案资料,自检验收合格后报建设单位项目工程师验收,项目工程师验收合格后移交工程竣工部,工程竣工部验收接收资料后移交建设局,建设局验收接收资料后(施工、建设单位均接收后)开具工程档案合格证书。2、监理接到竣工验收报告后,组织人员进行工程预验收,出具工程质量评估报告。3、监理工作总结文件(验收会议汇报材料)。四、建设单位收到施工单位提交的工程竣工报告后,应完成下列准备工作:1、组织规划专项验收。2、组织环保专项验收。3、组成竣工验收委员会(小组)并确定专项验收组成员。验收委员会的成员由建设、勘察、设计、施工、监理、施工图审查机构等单位的法人代表或其委托人担任(法人代表的委托人应有法人代表的书面委托书)。验收委员会主任由建设单位法人代表或其委托人担任(法人代表的委托人应有法人代表的书面委托书)。验收委员会副主任:由主任任命。专项验收组一般分为外观检查组、实测实量组、资料检查组,工程规模较大时,可按专业工程细分若干个检查组。各专项验收组组长,由主任任命,应具有工程师以上的职称,组员应具有助理工程师以上职称,每组不少于三人;参加竣工验收的成员,在相应的验收委员会或验收组中具有平等的表决权。3、确定竣工验收方案。4、编写工程项目执行报告(验收会议汇报材料)。5、项目工程师整理建设单位工程档案资料,自检合格后移交工程竣工部,工程竣工部验收接收资料后移交建设局,建设局验收接收资料后(施工、建设单位均接收后)开具工程档案合格证书。五、工程验收。工程具备验收条件后,在工程竣工验收7个工作日前,建设单位向质量监督机构提交建设工程竣工验收监督通知书,同时领取核查表填报,质量监督机构确认工程具备验收条件后,按建设工程竣工验收监督通知书的时间,派出竣工验收监督小组,对工程竣工验收实施监督。审查不具备的验收条件的,一般是在收到竣工验收监督通知的5天内通知建设单位,说明不具备验收条件的具体事项。工程具备验收条件后,在政府质量监督机构的监督下,建设单位组织勘察、设计、施工、监理,施工图审机构单位的有关专家和技术人员对工程进行竣工验收,此验收以会议的形式进行。其会议议程和内容如下:1、验收委员会主任宣布竣工会议开始,宣布验收委员会组成人员名单。宣布专项验收组长及其成员,宣读委托书。上述人员名单及委托书报质量监督机构派出的监督小组确认。2、建设、勘察、设计、施工、监理单位分别汇报工程合同履约情况以及在工程建设各个环节执行法律、法规和工程建设强制性的情况。3、审阅勘察、设计、施工图审机构、施工、监理单位的工程质量合格文件。4、审阅规划、公安消防、环保、档案等部门的质量认可文件。5、资料验收组核查工程质量保证资料和施工管理资料。6、实地查验工程质量。填写观感质量检查记录。7、各专项验收组检查验收完毕后,验收组组长总结发言,对所检查的内容进行客观的评价。并明确各项验收结论,建设单位做好记录。8、验收委员会协商验收意见。当意见一致时,形成验收委员会签署的工程竣工验收意见,宣布工程竣工验收结论。9、监督机构宣布验收监督意见。10、整理会议纪要,与会各方在会议纪要上签字。11、宣布验收会议结束。六、工程竣工验收备案工程竣工联合验收后,5个工作日内未收到质量监督机构签发的责令整改通知书即可进行验收备案程序。建设单位应备齐如下资料:1、竣工验收报告(红本)。2、竣工报告(蓝本)。3、工程评估报告(监理出俱)。4、勘察、设计、图审的质量检测报告。5、规划、公安消防、环保、水务、档案等部门的验收认可文件。6、工程质量保修书(褐本)。7、资金拨付证明文件。8、质量监督报告(质量监督部门出具的)。9、竣工验收备案表(黄本)。将上述资料报送建设规划局审查后,建设规划局给予办理河北省建设工程竣工验收备案。七、质量保修期终止的工程,填写工程质量保修期终止申请书、工程质量保修期终止证书、退还质保金申请书。八、注意事项:1、上述文件的竣工日期如不确定就先空着。2、验收组组长应为建设单位的法人代表或其委托人担任(法人代表的委托人应有法人代表的书面委托书)第五篇:市政工程验收总结市政工程验收总结在最近的一段时间里,富昌街绿化工程、邑城水岸绿化工程、南苑街绿化工程、沁园春游园绿化工程四块市政工程相继通过市政综合验收。在验收准备过程中,验收过程中,审计对接工作中,很多经验与教训值得在以后的工程中学习和借鉴,现总结如下:一、签证1.施工过程中,遇到变更,及时签证。2 .在做签证资料时,一定注意措辞,要严谨无歧义。像富昌街工程中一处签证,本应用“移除”,而我们写成了“迁移”,这在终验审计对接中凭添了很多麻烦。3 .做完的签证资料,我们一定要留底,并写明签证的具体原因,以后审计对接中对方提出,我们便于解答。4 .变更工程量的确认,一定要落在签证单上,防止审计对接中无据可循。5 .施工过程中,要多拍照片留底,一个是留作总结使用,另外还可以作为签证的辅助材料。二、水电与铺装工作1 .与分包商签订合同时,合同中应标明终验时间与政府验收整个工程的时间一致,并且工程量以政府验收时的工程量为最终工程量,以此结算工程资金。2 .维修保证金要超出分包商承揽的工程项目出现维修时所花费的资金,防止在后期,承包商放弃维修保证金从而拒绝维修,造成我方不必要的麻烦。三、绿化栽植工作1 .要提前做好预算工作,确定好目标成本,施工中严控成本,保证不超出目标成本。2 .提高工程苗木标准。对于进场的苗木,要严格符合招标文件上的质量要求,对于不合格苗木要严格拒收。3 .在空间有限的条件下,要先种植利润高的苗木,继而栽种利润稍低的苗木,最大程度增加工程利润。四、验收前自检工作验收前要进行自检,全面发现问题,防止遗漏造成验收时的障碍。1.水电自检要提前测量实际工程量,并准备好竣工图纸,注明水管和电缆的具体走向。4 .铺装自检要提前发现破损、凹陷的情况,提前维修,不影响观赏效果为目的。5 .绿化苗木自检清点好苗木数量,若缺少,及时补栽。若苗木长势不好,影响观赏效果的,也要及时更换。五、验收过程中1.尽量引领验收人员在苗木和铺装观赏效果最佳的位置停留。2.与验收人员处理好关系,待人和善、亲切,不要与其争执,要耐心解释出现的问题,以理服人。内容仅供参考

    注意事项

    本文(《市政工程验收程序》.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
