欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

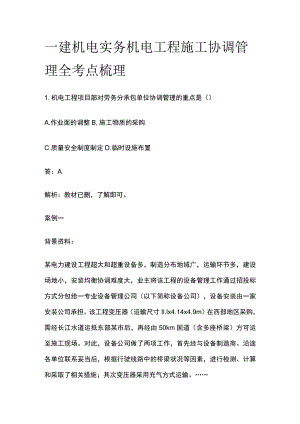

    一建机电实务考试 机电工程施工协调管理 全考点梳理.docx

    • 资源ID:798365       资源大小:18.35KB        全文页数:6页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    一建机电实务考试 机电工程施工协调管理 全考点梳理.docx

    一建机电实务机电工程施工协调管理全考点梳理1.机电工程项目部对劳务分承包单位协调管理的重点是()A.作业面的调整B,施工物质的采购C.质量安全制度制定D.临时设施布置答:A解析:教材已删,了解即可。案例一背景资料:某电力建设工程超大和超重设备多,制造分布地域广,运输环节多,建设场地小,安装均衡协调难度大,业主将该工程的设备管理工作通过招投标方式分包给一专业设备管理公司(以下简称设备公司),设备安装由一家安装公司承担。该工程变压器(运输尺寸Il.lx4.14x4.9m)在西部地区采购,需经长江水道运抵东部某市后,再经由50km国道(含多座桥梁)方可运至施工现场。对此,设备公司做了两项工作,首先经与设备制造商、沿途各单位联系妥当后,根据行驶线路中的桥梁状况等因素,进行检测、计算和采取了相关措施;其次变压器采用充气方式运输。问题:1.主变压器运输中设备公司需要与哪些单位沟通协调?答:1.主变压器运输中设备公司需要与交通市政运输道路管理以及航道、港口、码头等管理单位沟通协调。解析:(l)P316o此题考点为施工现场外部协调管理。原文描述为交通市政运输道路管理以及航道、车站、港口、码头等管理单位。本案例背景中为水运加车辆运输,不涉及车站。案例二背景资料:A公司以EPC交钥匙总承包模式中标非洲北部某国一机电工程项目,中标价2.5亿美元,合同约定总工期36个月,支付币种为美元,设备全套由中国制造,所有技术标准,规范全部执行中国标准和规范。工程进度款每月10日前按上月实际完成量支付,竣工验收后全部付清,工程进度款支付每拖欠一天,业主需支付双倍利息给A公司。工程价格不因各种费率,汇率,税率变化及各种调和,材料人工等价格变化而作调,施工工程中发生下列事件:事件2,中央控制室接地极施工时,A公司以镀锌角钢作为接地极;遭到业主制止,要求有铜棒制作接地极,双方发生分歧。问题:4,施工单位用角钢接地极,业主要求用铜棒,是否合理,说明理由。如果协商,应如何处理?答:4.不合理。施工单位使用角钢接地极符合中国规范要求,合同约定所有技术标准,规范全部执行中国标准和规范,故业主要求使用铜棒不合理。如果协商,需按业主单位要求执行,业主单位应当补充材料差价及其他损失。解析:P85o注意读懂问题,此题问题为施工单位按规范使用角钢制作接地极,而业主要求使用铜棒是否合理。此题考点为接地极的安装要求。原文描述为金属接地极采用锁锌角钢、锁锌钢管、铜棒或铜排等金属材料,按照一定的技术要求,通过现场加工制作而成。案例三背景资料:A公司承包一个IOMW光伏发电、变电和输电工程项目。该项目工期150天,位于北方某草原,光伏板金属支架采用工厂制作现场安装,每个光伏发电回路(660VDC,5kw)用二芯电缆接至直流汇流箱,由逆变器转换成04kV三相交流电,通过变电站升至35kv,用架空线路与电网连接。A公司项目部进场后,依据合同、设计要求和工程特点编制了施工进度计划、施工方案、安全技术措施和绿色施工要点。在IOMW光伏发电工程施工进度计划(见表4)审批时,A公司总工程师指出项目部编制的进度计划中某两个施工内容的工作时间安排不合理,不符合安全技术措施要求,重点是防止触电的安全技术措施和草原绿色施工(环境保护)要点。问题:1.项目部依据进度计划安排施工时可能受到哪些因素的制约?工程分包的施工进度协调管理有哪些作用?答:1.机电工程施工进度计划安排受工程实体现状、机电安装工艺规律、设备材料进场时机、施工机具作业人员配备和施工场地环境等诸因素的制约。协调管理的作用是把制约作用转化成和谐有序相互创造的施工条件,使进度计划安排衔接合理、紧凑可行,符合总进度计划要求。解析:1 .P314o此题考点为施工现场内部协调管理。答案为教材原话。补充考点:1.内部协调管理的内容有哪些答:施工进度计划安排、施工资源分配供给、施工质量管理、施工安全管理、施工作业面安排、施工工程资料的形成2 .内部协调管理的形式有哪些答:1)例行的管理协调会;2)建立协调调度室或设立调度员;3)项目经理或授权其他领导人指令,主要对突发事项、急需处理事项以指令形式进行管理协调。3 .机电工程项目内部协调管理的措施有哪些答:组织措施、制度措施、教育措施、经济措施4 ,与施工单位有合同契约关系的协调单位有哪些答:发包单位、业主及其代表监理单位;材料供应单位或个人;设备供应单位;施工机械出租单位;经委托的检验、检测、试验单位;临时设施场地或建筑物出租单位或个人;其他。5 .与施工单位有洽谈协商记录的协调单位有哪些答:工程设计单位;与工程试运转相关的市政供水、供气、供热、供电单位;交通市政运输道路管理及航道、车站、港口、码头等管理单位;通信、污水排放、建筑垃圾处置等管理单位;其他。6 .对施工行为监督检查的需协调单位有哪些答:工程质量监督机构;施工安全监督机构;特种设备安全监督机构;消防安全监督机构;环保监察机构;海关和检验检疫机构;其他。7 .与人员驻地生活直接相关的需协调的单位或个人有哪些答:工程所在地的基层行政机构;工程所在地的公安机构;工程所在地的医疗机构;租用临时设施的出租方;工程周边的居民;其他。

    注意事项

    本文(一建机电实务考试 机电工程施工协调管理 全考点梳理.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
