欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    一建机电考点 工业电气安装技术.docx

    • 资源ID:798372       资源大小:15.51KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    一建机电考点 工业电气安装技术.docx

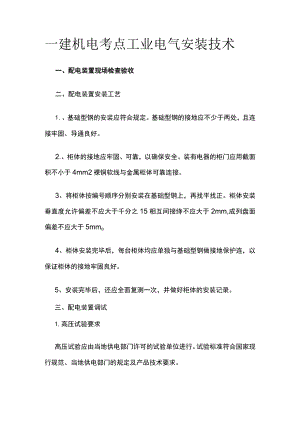

    一建机电考点工业电气安装技术一、配电装置现场检查验收二、配电装置安装工艺1.、基础型钢的安装应符合规定。基础型钢的接地应不少于两处,且连接牢固、导通良好。2.、柜体的接地应牢固、可靠,以确保安全。装有电器的柜门应用截面积不小于4mm2裸铜软线与金属柜体可靠连接。3、将柜体按编号顺序分别安装在基础型钢上,再找平找正。柜体安装垂直度允许偏差不应大于千分之15相互间接绛不应大于2mm,成列盘面偏差不应大于5mmo4、柜体安装完毕后,每台柜体均应单独与基础型钢做接地保护连,以保证柜体的接地牢固良好。5、安装完毕后,还应全面复测一次,并做好柜体的安装记录。三、配电装置调试1.高压试验要求高压试验应由当地供电部门许可的试验单位进行。试验标准符合国家现行规范、当地供电部门的规定及产品技术要求。2、配电装置应分别进行模拟试验,操作、控制、联锁、信号和保护应正确无误、安全可靠。四、配电装置高压试验内容五.配电装置的主要整定内容六、送电前的准备工作1.备工具器材备齐合格的验电器、绝缘靴、绝缘手套、临时接地编织铜线、绝缘胶垫和灭火器等2、清扫彻底清扫全部设备及变配电室、控制室及电器仪表元件灰尘。3、检查检查母线及设备上有无遗留下的工具、材料及其他物件。4、组织成立试运行组织,明确试运行指挥者、操作者和监护人。5、合格安装作业全部完成,质量部门检查全部合格。试验项目全部合格,并有试验报告单。七、送电前的检查1、检查开关柜内电器设备和接线是否符合图纸要求,线端是否标有编号,接线是否整齐。2、检查所安装的电器设备接触是否良好。3、检查机械联锁的可靠性。4、检查抽出式组件动作是否灵活。5、检查开关柜的接地装置是否牢固,有无明显标志。6、检查开关柜的安装是否符合要求。7、检查并试验所有表计及继电器动作是否正确。八、送电验收1.由供电部门检查合格后将电源送进室内,经过验电验收、校相无误。2、合高压进线开关,检查高压电压是否正常;合变压器柜开关,检查变压器是否有电,合低压柜进线开关,查看低压电压是否正常,分别合其他柜的开关。3、空载运行24小时,无异常现象,办理验收手续,交建设单位使用。同时提交施工图纸、施工记录、产品合格证说明书、试验报告单等技术资料。

    注意事项

    本文(一建机电考点 工业电气安装技术.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
