欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    湾外脚手架施工方案(论证后修改).docx

    • 资源ID:802151       资源大小:715.79KB        全文页数:69页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    湾外脚手架施工方案(论证后修改).docx

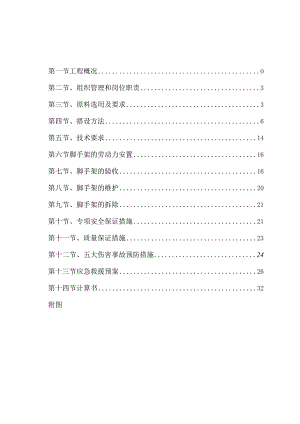

    第一节工程概况O第二节、组织管理和岗位职责3第三节、原料选用及要求3第四节、搭设方法6第五节、技术要求14第六节脚手架的劳动力安置16第七节、脚手架的验收16第八节、脚手架的维护20第九节、脚手架的拆除21第十节、专项安全保证措施21第十一节、质量保证措施23第十二节、五大伤害事故预防措施24第十三节应急救援预案26第十四节计算书32附图第一节工程概况一、工程概况工程名称:阳江御景湾首期高层39#、46-47#栋主体及配套工程阳江御景湾首期高层38#、40-41#、45#和二期高层36-37#、44#、25#、42#、43#、48#、49#主体及配套工程工程地点:阳江市海陵岛石塘、新盐村委会冲口山泄湖建设单位:阳江市壹丰实业有限公司设计单位:广东省轻纺建筑设计院施工单位:开平住宅建筑工程集团有限公司监理单位:广东国建工程项目管理有限公司阳江御景湾工程位于阳江市海陵岛石塘、新盐村委会冲口山泻湖,本标段总建筑面积为22万平方米,地上128层,地下室一层,共有15座高层建筑(2座22层、7座24层、2座26层、4座28层)。本工程为剪力墙结构。建筑概况如下:地上建筑层数38、45楼:22层;25、37、44、46、47、48、49楼:24层;40、41楼:26层;36、39、42、43楼:28层地下部分层高(m)地下室3.6m4.4m地上部分层局(m)首层4.45(高层)标准层2.95屋面标高(In)25、37、44、46、47、48、49楼:72.3;38、45楼:66.4;40、41楼:78.2;36、39、42、43楼:84.1脚手架搭设高度(m)悬挑架:25、37、44、46、47、48、49楼:65.45;38、45楼:59.55:40、41楼:71.35;36、39、42、43楼:77.25落地架:7.4米(高层建筑二层以下),其它多层建筑20米考虑到外立面展示及样板房开放的需要,经甲方要求及综合各因素,25、37、46、47、48、49栋高层在二层结构(三层梁板面)采用工字钢悬挑,在十三层结构(十四层梁板面)加设一道工字钢进行悬挑,悬挑高度分别为32.45及33.65米;38、45栋高层在二层结构(三层梁板面)采用工字钢悬挑,在十二层结构(十三层梁板面)加设一道工字钢进行悬挑,悬挑高度分别为29.5及30.7米;其中44栋高层在一层结构(二层梁板面)加设一道工字钢进行悬挑,在八层结构(九层梁板面)加设一道工字钢进行悬挑,在十六层结构(十七层梁板面)加设一道工字钢进行悬挑,悬挑高度分别为20.65、20.65及27.75米;36、39、42、43栋高层在二层结构(三层梁板面)采用工字钢悬挑,在十五层结构(十六层梁板面)加设一道工字钢进行悬挑,悬挑高度分别为38.35及39.55米;40、41栋高层在二层结构(三层梁板面)采用工字钢悬挑,在十四层结构(十五层梁板面)加设一道工字钢进行悬挑,悬挑高度分别为35.4及30.7米。本工程二层以下的外脚手架搭设均采用落地双排脚手架。为配合售楼展示需要,高层九层结构则悬挑脚手架底部外围搭设一道防护棚,由钢管、木板、竹笆、安全网构成,外挑3米。二、编制依据1 .钢筋混凝土结构设计规范(GB50010-2010)2 .建筑结构荷载规范(GB50009-2012)3 .建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2011)4 .建筑施工安全检查标准(JGJ59-2011)5 .建筑地基基础设计规范(GB50007-2011)6 .本工程施工图纸第二节、组织管理和岗位职责1、组织机构图2、岗位职责1)项目经理:对承包工程项目负安全领导责任A、在脚手架施工进程中认真惯彻安全生产方针、政策、法规和各项规章制度,结合脚手架施工的特征,提出有针对性的安全管理要求,严厉履行安全检查考核指标和安全生产奖惩措施。B、认真落实施工组织设计中安全检查技术管理的各项措施,严厉执行安全技术措施审批制度、施工项目安全交底制度和设施、设施交接验收使用。C、领导组织安全生产检查、定期研究分析施工中存在的不安全生产问题。并加以落实解决。D、发生事故、保护好现场、及时上报,并认真吸取教训。2)技术负责人:A、进行方案的编写,解决技术问题,上报项目经理。B、设计、监理坚持沟通,保证设计、监理的要求与指令得以贯彻实施。C、对施工员和质安员进行技术交底,保证方案得以顺利实施。D、加强项目工程资料的管理,确保资料分类明确,及时备案。3)施工员:A、对班组进行质量技术交底,B、对实施作业进程中的施工指导,确保工序管理的顺利实施。C、协调各专业队伍的劳动力使用,合理调配劳动力资源,使工程施工组织按计划进行。4)质安员:A、对班组进行安全技术交底。B、对施工进程进行质量安全监督。C、对排栅进行验收。D、拆除排栅时负责旁站。5)班组:A、安置生产任务时要认真执行安全交底,严厉执行本工种安全操作规程,有权拒绝违章指导;B、班前要对一切用的机具、设施、防护用具及作业环境进行安全检查,发现问题立刻采用改进措施,及时消除事故隐患。C、组织班组开展安全活动,开好班前安全会议。6)工人:A、认真学习并严厉执行安全技术操作规程,自觉遵守安全生产规章制度。B、服从管理。有权拒绝违章指导。第三节、原料选用及要求1、钢管脚手架,选用外径48mm,壁厚3.5un,钢材强度等级Q235-A,钢管表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯,新用的钢管要有出厂合格证。脚手架施工前必须将入场钢管取样,送有相关国家资质的实验单位,进行钢管抗弯、抗拉等力学实验,实验结果满足设计要求后,方可在施工中使用。钢管必须做好防锈处置。2、本工程钢管脚手架的搭设使用可锻铸造扣件,应符合建设部钢管脚手扣件标准JGJ22-85的要求,由有扣件生产许可证的生产厂家提供,不得有裂纹、气孔、缩松、砂眼等锻造缺陷,扣件的规格应与钢管相匹配,贴和面应干整,活动部位机动,夹紧钢管时开口处最小距离不小于5mm。如使用旧扣件时,扣件必须取样送有相关国家资质的实验单位,进行扣件抗滑力等实验,实验结果满足设计要求后方可在施工中使用。扣件表面应做防锈处置。扣件必须与钢管接触良好。3、搭设架子前钢管等应进行保养,除锈并统一涂色,颜色力求环境美观。脚手架立杆、团结、开拓、务实、求精。防护栏杆、踢脚杆统一漆黄色,剪刀撑统一漆黑黄色。4、脚手板采用冲压刚脚手板。5、安全网采用密目式安全网,使用前必须做耐贯穿实验不穿透,1.6X1.8的单张网重量在3kg以上,颜色应满足环境效果要求,选用绿色。要求阻燃,使用的安全网必须有产品生产许可证和质量合格证,以及由建筑安全监督管理部门发放的准用证。网目应满足2000目100cm2o6、悬挑采用16号工字钢,通过620钢筋设置前后共三个锚固点,当楼板厚度不足120mm时,后端增加一个锚固点,锚固在建筑物内,用于锚固的U型钢筋拉环应采用冷弯成型。U型圆钢筋拉环预埋至混凝土梁、板底层钢筋地位,并应与混凝土梁、板底层钢筋焊接或绑扎牢固。U型钢筋拉环与型钢间隙采用硬木楔楔紧,工字钢挑出长度为1.2-1.8m,锚固在建筑物内部长度为1.8-4.5m0且悬挑钢梁固定段长度不应小于悬挑段长度的1.25倍。水平间距为1.5m。每个型钢悬挑梁外端设置钢丝绳与上一层建筑结构斜拉结,本工程工字钢采用16钢丝绳斜拉,拉吊点为内、外立杆与工字钢支点。7、按规范要求,钢丝绳与建筑结构拉结的吊环使用HPB235级钢筋,其直径不宜小于20mm,本工程吊环采用20圆钢。楼层卸荷采用16钢丝绳。8、钢丝绳选用按照GB/T20118-2006进行,绳卡与钢丝绳配套,钢丝绳收头处采用三个以上的绳卡收紧,钢丝绳采用相匹配的OO型索具螺栓扣收紧,弯折处采用套环保护。具体入下图:第四节、搭设方法1、依据现场情况,各栋三层梁板以下采用落地双排脚手架。脚手架立杆纵向间距L511b横向间距08m,大横杆步距为L8m,大横杆间距06m,剪刀撑间距4.5m设置一道,搭设角度45-60度,内立杆靠墙的一端不超越25cm。双排普通钢管脚手架的搭设顺序为:铺设钢板垫板f摆放扫地杆f逐根树立立杆并随即与扫地杆扣紧f装扫地小横杆并与立杆或扫地杆扣紧f安第一步大横杆与各立杆扣紧f安第一步小横杆一安第二步大横杆f安第二步小横杆f第三、四步大横杆和小横杆一连墙杆一接立杆一加设剪刀撑一铺脚手板。附墙方法:钢管和扣件组合的连墙件在与每楼层预埋钢筋焊接连接,间距为4.5米。当脚手架下部暂不能设连墙件时,可搭设抛撑,应采用通长杆件与脚手架可靠连接与地面的倾角应在4060度之间,连接点中心至主节点距离不应大于300,抛撑在连墙件搭设后方可拆除。2、落地脚手架的基地必须土质干燥,无液化现象。脚手架的钢立杆不能直接立于地面上,应基底夯实,浇筑IoOmm厚120Omm宽C15碎垫层,立杆下垫板(木)厚度不小于50mm。不得在未处置的起伏不平和软硬不一的地面上直接搭设脚手架。如下图:3、高层其余部位外脚手架均采用悬挑脚手架。各栋建筑物立杆和横杆间距均一致。立杆横距0.8米,立杆纵距为L5米,水平杆步距为L8米,内立杆距外墙0.25米。脚手架用于装修和结构施工,两层同时操作,安全栏杆设两道,距操作层分别为0.6m、1.2m,四周环形设置。4、斜道:每栋在施工电梯安装使用前(结构施工二层),在脚手架外侧搭设,跟平桥高度搭设成单跑上人梯上落。具体做法如下:上完一层施工梯转向内桥面走,到梯台时再往上一层行走,上落梯台规格为1.50m×lm,梯级用木材加木板用铁钉铺设,施工梯底必须设置兜底安全网,施工梯两边高度约L2m用钢管各设1条栏杆扶手,每级步高20Omnb踏步宽300mm。做法详附图。斜道两侧及平台外围均应设置栏杆及挡脚板,栏杆高度1.2米。5、脚手架外围均设置防护栏杆,防护栏杆设两道间距为0.6米,挡脚板高度为180mm。脚手架内侧形成临边的(如遇大开间门窗洞等),在脚手架内侧设L2m的防护栏杆和18OnlnI高踢脚杆。6、连墙件:从底层第一步纵向水平杆处开头每层均设连墙杆与建筑物刚性连接,联结层沿每层建筑物四周设置。本工程采用钢管和扣件组合的连墙件,连墙件采用48X3.5mm钢管。横向设置间距1.54.5m,纵向按每层楼面高度地位,上下层相互错开,每层两跨,呈梅花型部署。7、剪刀撑:脚手架外侧立面整个长度和高度上连续设置剪刀撑。每道剪刀撑宽度不应少于4跨,斜杆与地面夹角宜在45。60°之间。在拐角处设置横向斜撑及中间每隔5跨设置一道横向斜撑。剪刀撑斜杆的接长宜采用搭接。8、脚手架应高出建筑物不少于L50m,安全网自搭设层悬挑工字钢开头挂设,直至顶端,做到全封闭型施工。脚手架要满挂全封闭式密目安全网,密目安全网应满足2000目100c112的规格,采用的安全网要经检测合格方可使用,用网绳绑扎在横杆外立杆里侧,在作业层下部架处设一水平兜网,其宽度为1000mm,材质与安全网相同。架体内封闭要求采用安全平网。9、脚手架搭设时,应四边同时进行,以保证脚手架的整体稳定性。脚手架搭设完后要及时做好防雷接地工作。接地线应按规范要求设置。10、安全网:脚手架外侧要挂满安全立网,立网的下口与立杆或建筑物要牢固的扎结,固定点的间距不大于50cm,下边设挡脚板,上下两网之间的拼接要严密。Ik防涡流措施:JGJI30-2011建筑施工扣件式钢管脚手架安全技术规范6.4.8条规定:“架高超越40m且有风涡流作用时,应采用抗上升翻流作用的连墙措施J在50米以上外架卸荷层每隔三跨增设中48X3.5下拉钢管,采用扣件连接以抗台风等的涡流上翻,构造如下图:12、转角等特殊部位构造:阴阳角转角处架体每根立杆均设型钢及钢丝绳,如附图所示。13、本工程为高层建筑,采用钢丝绳分段卸荷的方法卸荷,每根纵向立杆均设卸荷点,卸荷点与竖向设置及钢丝绳卸荷吊环的选用如下:地位卸荷楼面及标高卸荷吊环预埋的楼面及标高工字钢及钢丝绳卸荷吊环36、39、42、43座第3层标高6.85米(悬挑工字钢)第4层标高9.8米3层及16层楼面设置16号工字钢,卸荷钢丝20吊环第6层标高15.7米第7层标高18.65米第11层标高30.45米第12层标高33.4米第16层标高45.2米(悬挑工字钢)第17层标高48.15米绳为16第20层标高57米第21层标高59.95米第24层标高68.8米第25层标高71.75米44座第2层标高3.9米(悬挑工字钢)第3层标高6.85米2层、9层和16层楼面设置16号工字钢,卸荷钢丝绳为中1620吊环第6层标高15.7米第7层标高18.65米第9层标高24.55米(悬挑工字钢)第10层标高27.5米第13层标高36.35米第14层标高39.3米第16层标高45.2米(悬挑工字钢)第17层标高48.15米第20层标高57米第21层标高59.95米38、45座第3层标高6.85米(悬挑工字钢)第4层标高9.8米3层及13层楼面设置16号工字钢,卸荷钢丝绳为1620吊环第8层标高21.6米第9层标高24.55米第13层标高36.35米(悬挑工字钢)第14层标高39.3米第16层标高45.2米第17层标高48.15米第19层标高54.05米第20层标高57.00米25、37、46、47、48、49座第3层标高6.85米(悬挑工字钢)第4层标高9.8米3层及14层楼面设置16号工字钢,卸荷钢丝绳为中1620吊环第7层标高18.65米第8层标高21.6米第11层标高30.45米第12层标高33.4米第14层标高39.3米(悬挑工字钢)第15层标高42.25米第18层标高51.1米第19层标高54.05米第22层标高62.9米第23层标高65.85米40、41座第3层标高6.85米(悬挑工字钢)第4层标高9.8米3层及15层楼面设置16号工字钢,卸荷钢丝绳为1620吊环第6层标高15.7米第7层标高18.65米第11层标高30.45米第12层标高33.4米第15层标高42.25米(悬挑工字钢)第16层标高45.2米第19层标高54.05米第20层标高57米第23层标高65.85米第24层标高68.8米14、悬拟k梁悬挑端设置能使脚手架立杆与车冈梁可靠固定的定位点,定位点离悬挑梁端部不应小于100nlnb采用中25钢筋、长0.25m竖直焊接作为定位点。门洞(出入口)的构造和结构型式应按规范(JGJI30-2011)第6.5节的规定选用和搭设。脚手架门洞宜采用上升斜杆、平行弦杆桁架结构型式,斜杆与地面的倾角。应在45°60°之间。门洞桁架的搭设图如下:1当步距(力)小于纵距Qa)时,应采用A型;2当步距(Zz)大于纵距QQ)时,应采用B型。A BA E BA, B, 2-2NNNNNN(a)挑空一根立杆A型NNNNNNN(b)挑空:根立杆A型(C)挑空根立杆B型(d)挑空:根立杆B型图6.5.1门洞处上升斜杆、平行弦杆桁架1防滑扣件;2增设的横向水平杆;3副立杆;4-工立杆15、施工电梯地位的架体与整个外架进行离别搭设,在架体的离别处不能共用一根工字钢,需设置两根工字钢。施工电梯外防护脚手架、卸料平台附图16、售楼展示区立面上方必须严厉封闭断水并有组织排水。10、悬挑钢梁部署39、42、43座在第三层和十六层梁板面设置悬挑钢梁;44座分别第二层、第十层和十七层梁板面设悬挑钢梁;38、45座在第三层和十三层梁板面设置悬挑钢梁;25、36、37、46、47、48、49座在第三层和十四层梁板面设置悬挑钢梁;40、41座在第三层和十五层梁板面设置悬挑钢梁;钢梁采用16#工字钢,工字钢采用小20钢筋锚固在建筑物内。工字钢挑出长度为1.2m,锚固在建筑物内部长度为1.8m。工字钢水平间距为1.5m,采用16钢丝绳斜拉。其余无工字钢的楼层卸荷采用16钢丝绳斜拉,预埋吊环均采用20圆钢。悬挑方法:采用16#工字钢悬挑,一端支承在楼面上的预埋件上,另一端通过钢丝绳吊拉承载,其间距同立杆间距相对应。立杆直接支撑在工字钢钢面上,钢面上焊接两根25长250mm的钢筋头起固定作用,并用2根18型钢丝绳将其上挂在预埋于上层结构梁吊环上,工字钢上焊接250mm中25限位钢筋,使之成为上挂、下悬挑式脚手架搭设方法。支承在楼面上的悬挑工字钢每根长3.06.0m,挑出建筑物外边线1.2m,锚固在建筑物内部长度为1.8-2.4mo预埋在碎梁内和焊接在楼面的预埋20钢筋,形成二道抱箍抱住工字钢,并与工字钢焊接固定,每条工字钢设钢丝绳吊拉。11、悬挑脚手架架体搭设工艺流程:悬挑钢梁一逐根树立立杆并与第一排大横杆扣紧一安装第一排小横杆并与立杆扣紧f安装第二步大横杆与各立杆扣紧f加设水平扶手钢管f安第二步小横杆f安装第三步大横杆一安装第三步小横杆一安装第四步大横杆和小横杆f安装连墙杆f接立杆f加设剪刀撑f搭设超越IOm或使用前进行检查验收。12、严厉遵循拆除顺序,由上而下、后搭者先拆、先搭者后拆,同一部位拆除顺序是:栏杆f脚手板f剪刀撑f大横杆f小横杆一立杆。12、外架上卸料平台的搭设为便于模板、木枯等周转料具吊运到上面的施工层作周转使用,拟每栋每层搭设1个卸料平台。卸料平台平面尺寸3000×2500mm,卸料平台工字钢主梁从结构梁边挑出420Omm,采用18#工字钢悬挑在楼面上,主梁工字钢总长为7000mm,斜拉钢丝绳卸荷,与外架脱离,整个卸料平台用钢管与工字钢焊接制作而成,用塔吊进行吊装,本层使用完毕后向上周转。平台面上捆绑木杨,木彷须部署均匀,最后在木材上铺板,平台四周必须设置防护栏杆和挡脚板,栏杆高度为1.2米,栏杆用钢管焊接,在栏杆内侧挂安全网,绑扎牢固。平台口处必须设置安全标志及使用要求,严禁乱堆放,严禁超载。严厉控制最大载重量不大于1吨,并做好完全防护,使用完后应及时拆除并恢复架体的安全防护。第五节、技术要求1、立杆的垂直偏差纵向不大于H/400,且不大于100mm;横向不大于H/600,且不大于50nun。2、纵向水平杆宜设置在立杆内侧,其长度不小于3跨;3、纵向水平杆接长采用对接扣件连接,纵向水平杆的对接扣件应交错部署:两根相邻纵向水平杆的接头不宜设在同步或同跨内,不同步或不同跨两个相邻接头在水不方向错开的距离不小于500m11o4、脚手架必须设置纵、横向扫地杆。纵向扫地杆应采用直角扣件固定紧靠纵向扫地杆下方的立杆上。当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两面三刀跨与立杆固定,高低差不应大于Imo5、立杆接长除顶层顶步可采用搭接外,其余各层各步接头必须采用接扣件连接。对接符合如下规定:、立杆上的对接扣件应交错部署:两根相连立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔的接头在高度方向错开的距离不宜小于500mm;各接头中心至主节点的距离不宜大于步距的1/3;、搭接长度不应小于1m,应采用不少于2个旋转扣件固定。端部扣件盖板的边缘至杆端距离不小于100mm;o6、连墙件的部署应符合下列规定:、宜靠近主节点设置,偏离主节点距离不大于300mm;、宜优先采用菱形部署,、一字型、开口型脚手架的两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高。并不应大于4m(2步)7、 交点处必须设置一根横向水平杆,用直角扣件接且严禁拆除。8、 拆除脚作业必须从上而下逐层进行,严禁上下同时作业。9、 连墙件必须随脚手架逐层拆除,严禁先将连墙件拆除后再拆脚步手架;分段拆除高度不应大于两步,如高差大于两步,应增加连墙件加固。10、 卸料时各构配件严禁抛落地面。11、 旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝螺栓必须更换。12、 脚步手架搭设人员必须通过按现行国家标准特种作业人员安全技术考核管理规则考核合格的专业架子工。上岗人员应定期体检,合格才方可持证上岗。13、 作业层上的施工荷载应符合设计要求,不得超载。不得将模板支架、缆风绳等固定在脚手架上。14、 脚手架在使用时,严禁拆除下列杆件:A、主节点处的纵横向水平杆,纵、横向扫地杆。B、连墙件。C、反吊钢丝绳15、 平直,平直度允许偏差为管长的1/500;两面三刀端面应平整,不得有斜口,毛口;严禁使用有硬伤及严重锈蚀的钢管。16、 边墙壁件应能承受拉力与压力,其承载力标准值不应小于IOKN,11、连墙件应有相应的连接强度。17、 加固杆、剪刀撑必须与脚手架同步搭设。18、 搭拆人员必须戴安全帽,系安全带,穿工作鞋。团结、开拓、务实、求精。19、 踢脚板必须每一步一次并且通长设置。脚手钢笆片需每步架满铺。20、 钢管、工字钢、连墙件、踢脚板进场前需全部重新刷油漆,否则不予进场,具体要求:外架立杆、水平杆、小横杆刷蓝色油漆,剪刀撑、防护棚、通道钢管、踢脚板必须全部刷黄黑相间油漆,连墙件刷红白相间油漆,钢管拆除后原料分类整理、堆放及场内外运输。21、 外架与建筑主体结构的水平封闭必须三层一封闭。第六节脚手架的劳动力安置1、为确保工程进度的需要,同时依据本工程的结构特征和外脚手架的工程量,确定本工程外脚手架搭设人员需要2030人,均有上岗作业证书。2、建立由项目经理、施工员、安全员、搭设技术员组成的管理机构,搭设负责人负有指导、调配、检查的直接责任。3、外脚手架的搭设和拆除,均应有项目技术负责人的认可,方可进行施工作业,并必须配备有足够的辅助人员和必要的工具。第七节、脚手架的验收每层脚手架搭设完毕后,应由项目部技术主管及质安员组织一次全面验收,全部脚手架搭设完毕后,应由项目部技术主管、质安员及公司质安员组织一次全面验收,主要验收项目:1、脚手架基础的处置是否符合要求;2、脚手架立杆的垂直度,大横杆、小横杆的水平;3、安全网的挂设及绑扎;4、拉结点是否按规范设置、施工;5、其它相关项目。全部检查符合要求后方可使用,对在检查中发现不合要求的要及时整改,决不后拖。检查验收符合要求的脚手架要挂检查验收牌,并每层段都要挂检查。外脚手架检查评分表序号检查项目扣分标准应得分数扣减分数实得分数1保证项目施工方案1 .脚手架无施工方案未经审批,扣10分2 .脚手架高度超越规范规定无设计计算书或未经公司审批,扣10分3 .施工方案不能指导施工,扣5-8分102立杆基础L每10延长米立杆基础不平、不实、不符合方案设计要求,扣2分2 .每延长米立杆缺乏底座、垫木,扣5分3 .每10延长米无扫地杆或扫地杆不符合要求,扣5分4 .每10延长米无排水措施,扣3分103架体与建筑结构拉结1 .脚手架高度在7m以上,架体与建筑结构缺拉结,每处扣2分2 .拉结不符合要求,每处扣1分3 .架高50m以上未采用刚性拉结,扣5分104杆件间距与剪刀撑1 .每10延长米方杆、大横杆、小横杆间距超越规定要求,每处扣2分2 .未按规定设置剪刀撑,每处扣5分3 .剪刀撑未沿脚手架高度连续设置,扣5分4 .剪刀撑角度不符合要求,每处扣1分10序号检查项目扣分标准应得分数扣减分数实得分数5脚手板与架体防护L脚手板不满铺,扣7T0分2 .脚手板材质不符合要求,扣7-10分3 .脚手板不绑扎或绑扎不牢固,有探头阶板,每处扣2分4 .首层每10延长米未满铺脚手板封闭,扣2分5 .每隔四步架未满铺脚手板封闭,扣5分6 .每10延长米未设1.2m高防护拦杆,扣2分7 .每10延长米未设18cm高踢脚板,扣2分8 .脚手架外侧未设置密目式安全立网,扣10分9 .立网防护不严密,扣3-5分10 .施工层脚手架内立杆与建筑物之间未封闭,扣5分11 .架体未超越施工层一步架,扣10分106交底与验收L脚手架搭设前无交底,扣10分2 .脚手架搭设完毕封锁验收,扣10分3 .验收单无量化验收,扣5分4 .验收责任人签字不全,每项扣2分10小计607小横杆设置1 .不在立杆与大横杆交点处设置小横杆,每处扣2分2 .小横杆只固定一端,每处扣1分3 .单排架子小横杆插入墙内小于24cm,每处扣2分108杆件搭接1.各种搭接,联接不符合要求每处扣1分59般脚手架材质1 .钢管严重锈蚀、曲折、压扁变形或材质不符要求,每处扣1分2 .钢管有裂缝,每处扣2分3 .扣件脆裂、变形、滑丝、松动,每处扣2分5序号检查项目扣分标准应得分数扣减分数实得分数10项目通道L架体未设上下通道,扣5分2 .能道坡度大于规定,扣2分3 .通道未设踢脚板,扣2分4 .通道两侧未设置剪刀撑,扣5分511卸料平台1 .未经设计计算,扣10分2 .搭设不符合设计要求,扣10分3 .受力系统与脚手架连结,扣8分4 .无限定荷载标牌,扣3分1012荷载1 .脚手架上附装其它设施,扣5分2 .结构架负荷大于3kNm2,装修架负荷大于2kN?,扣5分5小计40检查项目合计1001、构配件允许偏差序号检查项目允许偏差(mm)检查工具1无缝钢管:尺寸外径48mm壁厚3.5mm-0.5-0.5游标卡尺2钢管两端面切斜偏差1.70塞尺、拐角尺3钢管外表面锈蚀深度(二1+2)0.50游标卡尺4立杆钢管曲折:3mL4m1.4m1220钢板尺5水平杆、斜杆的钢管曲折L6.5m30钢板尺2、扣件拧紧抽样检查数目及质量判定标准序号检查项目安装扣件数量(个)抽检数量允许的不合格数1连接立杆与纵(横)向水平杆或剪撑的扣件;接长立杆、纵向水平杆或剪刀撑的扣件121032005052连接横向水平杆与纵向水平杆扣件(非主节点处)120132003、脚手架搭设的允许偏差和检验方法序号项目技术要求允许偏差(mm)检查方法与工具表面坚实平整地基排水不积水1基础垫板不晃动观察底座不滑动、不沉降-10最后验收垂直度±100立下列月却手架允许水平偏差(mm)杆搭设中检查偏差总高度用经纬仪2垂的高度(m)50m40m20m或吊线和直H=2±7±7±7卷尺度H=IO±20±25±50H=20±40±50±100H=30±60±75±100中间档次用插入法间步距±203距纵距±50钢板尺横距±20纵向一根杆的两端±20水平仪或4水平杆高同跨内两根纵向水平杆高差±10水平尺5双排用外j手架横向水平杆、伸长度偏差外伸500mm-50钢板尺第八节、脚手架的维护1、脚手架在使用期间要安置专人监看,及时清理架子上的垃圾。2、定期或不定期地检查架子的垂直度,发现问题及时整改。3、定期检查脚手架的拉结点,发现异常现象立刻停止施工,整改至符合要求后方可继续施工。第九节、脚手架的拆除1、拆架前,全面检查拟拆脚手架,依据检查结果,拟订出作业计划,报请批准,进行技术交底后才准工作。作业计划一般包括:拆架的步骤和方法、安全措施、原料堆放地点、劳动组织安置等。2、拆架时应划分作业区,周围设绳绑围栏或竖立警戒标志,地面应设专人指导,禁止非作业人员进入。3、拆架的高处作业人员应戴安全帽、系安全带、穿软底防滑鞋。4、拆架程序应遵守由上而下,先搭后拆的原则,即先拆拉杆、脚手板、剪刀撑、斜撑,而后拆小横杆、大横杆、立杆等,并按一步一清原则依次进行。严禁上下同时进行拆架作业。5、拆立杆时,要先抱住立杆再拆开最后两个扣,拆除大横杆、斜撑、剪刀撑时,应先拆中间扣件,然后托住中间,再解端头扣。6、连墙杆(拉结点)应随拆除进度逐层拆除,拆抛撑时,应用临时撑支住,然后才干拆除。7、拆除时要统一指导,上下呼应,动作协调,当解开与另一人有关的结扣时,应先通知对方,以防坠落。8、拆架时严禁碰撞脚手架附近电源线,以防触电事故。9、在拆架时,不得中途换人,如必须换人时,应将拆除情况交代清晰后方可离开。10、拆下的原料要徐徐下运,严禁抛掷。运至地面的原料应按指定地点随拆随运,分类堆放,当天拆当天清,拆下的扣件和铁丝要集中回收处置。IK高层建筑脚手架拆除,应配备各良好的通讯装置。12、输送至地面的杆件,应及时按类堆放,整理保养。13、当天离岗时,应及时加固尚未拆除部分,防止存留隐患造成复岗后的人为事故。14、如遇强风、雨等特殊天气,不应进行脚手架的拆除,严禁夜间拆除。15、翻掀脚手板应注意站立地位,并应自外向里翻起竖立,防止外翻将未清除的残留物从高处坠落伤人。第十节、专项安全保证措施1、技术保证措施(1)架子搭设完毕,用合格密目安全网铺于架子的外围及底部。(2)钢管与扣件进场前应通过检查挑选,所用扣件在使用前应清理加油一次,扣件肯定要上紧,不得松动。每个螺栓的预紧力在40Nm65Nm之间。C(3)架子搭设到IOnl高度时由架子搭设班组进行自检;架子搭设完毕后由搭设会同项目部对整个脚手架进行验收检查,验收合格后方可投入使用。(4)该脚手架作为建筑物点缀作业时安全防护屏障及装修时作业平台,严禁将模板支架、揽风绳、泵送混凝土和砂浆的输送管道等固定在脚手架上;脚手架严禁悬挂起重设施。(5)脚手架的安全性是由架子的整体性和架子结构完整性来保证的,未经允许严禁他人破坏架子结构或在架子上擅自拆除与搭设脚手架各构件。其中在脚手架使用期间,下列杆件严禁拆除:主节点处横、纵向水平杆,连墙件。2、质量保证措施(1)操作人员作业前必须进行岗位技术培训与安全教育。(2)技术人员在脚手架搭设、拆除前必须给作业人员下达安全技术交底,并传达至一切操作人员。(3)脚手架必须严厉依据本施工组织设计进行搭设,搭设时,技术人员必须在现场监督搭设情况,保证搭设质量到达设计要求。(4)脚手架搭设完备,依据施工组织设计与单项作业验收表对脚手架进行验收,发现不符合要求处,必须限时或立刻整改。3、安全保证措施(1)操作人员必须持有登高作业操作证方可上岗。(2)架子在搭设(拆卸)进程要做到文明作业,不得从架子上掉落工具、物品;同时必须保证自身安全,高空作业需穿防滑鞋,佩戴安全帽、安全带,未佩戴安全防护用品不得上架子。(3)在架子上施工的各工种作业人中应注意自身安全(特别是在卸料平台上的工作人员),不得随意向下、向外抛、掉物品,不得随意拆除安全防护装置。(4)雨、雾及六级以上大风等天气严禁进行脚手架搭设、拆除工作。(5)设专人负责对脚手架进行经常检查和保修。(6)脚手架临街面必须有防止坠物伤人的防护措施。(7)搭拆脚手架期间,地面应设置围栏和警戒标志,严禁非操作人员入内。(8)定期检查脚手架,发现问题和隐患,在施工作业前及时维修加固,以到达坚固稳定,确保施工安全。A在下列情况下,必须对脚手架进行检查:a在六级大风和大雨后;b停用超越二个月,复工前。B检查保修项目a各主节点处各杆件的安装、连墙件等构造是否符合施工组织设计的要求;b扣件螺丝是否松动;4、防雷消防措施(1)脚手架防雷、消防工作应列入工地消防系统,依据工地现场实际情况合理设置防雷、消防装置,是确保本工程安全生产的关键。(2)施工现场内一切防雷装置的袭击接地电阻值不得大于4Q。(3)采用避雷针与大横杆连通,接地线与整幢建筑物楼层内防雷系统通过立杆连成一体的措施;避雷针可采用612镀锌钢筋制作,高度不少于1m,设置在脚手架四角立杆上,并将一切最上层的大横杆全部连通,形成避雷网络。(4)接地线可采用40X4的镀锌扁钢,接地线与立杆连接时应用2道螺栓卡箍连接,螺栓加弹簧垫圈,以防松动并保证接触面积不少于IOnin)2。接地线与建筑物按层内避雷系统的设置,按脚手架的长度不超越50m设置1个,同时要求地位不得选在人经常走到的地方,以避免跨步电压的危害,防止接地线遭机械伤害。(5)严禁在脚手架平桥进行电焊、风割作业,如确须在脚手架上进行电焊、风割等作业时,应注意易燃物品,必须要有防火安全措施,设置消防器材,并派专人看守,动火作业后要及时清理现场,排除隐患。(6)相同做好安全防火工作,吸烟要到指定的吸烟区内,不得乱掉烟头火种,在主要安全出入口及上落梯平台地位应设置手提式灭火器。(7)外脚手架不得搭设在距离外电架空线路的安全距离内,并做好可靠的安全接地处置。第十一节、质量保证措施1、应严厉按施工组织设计施工,搭设前应组织全面技术交底,交底要详细、明了。团结、开拓、务实、求精。2、搭设进程中要有专人检查、监督,发现问题及时整改。3、要严厉控制立杆的垂直度及小横杆的水平,确保整体受力性能。4、钢管及扣件在使用前应严厉挑选、检查,严禁使用变形、曲折过大、锈蚀严重的钢管、扣件。5、其它相关措施详见现行规范。第十二节、五大伤害事故预防措施(一)对作业人员要求1、一切进场施工的棚工必须经体检合格后,进行安全教育,并持有市劳动局及建委认证的专业培训考核合格上岗证。1、严禁酒后上班,严禁赤脚或穿拖鞋上班,应穿防滑鞋。2、全体施工人员进入工地要戴安全帽。3、开工前,施工管理人员必须详细向全体作业人员作搭棚分项工程的安全技术交底,并办理签字。4、搭拆作业应放置好原料,不得高处抛物体。5、脚手架搭设、拆除时,应在作业层上150Onlm左右先搭设一条大横杆作业架子工挂安全带之用。(二)搭设作业注意事项1、钢管使用前必须经检查无严重锈蚀、杜绝使用变形过大的杆

    注意事项

    本文(湾外脚手架施工方案(论证后修改).docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
