欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOC文档下载

    砖基础施工组织设计及对策.doc

    • 资源ID:8028       资源大小:230.50KB        全文页数:8页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    砖基础施工组织设计及对策.doc

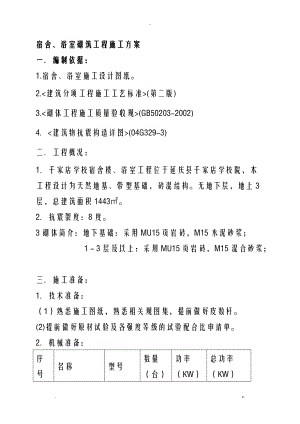

    -宿舍、浴室砌筑工程施工方案一编制依据:1.宿舍、浴室施工设计图纸。2.<建筑分项工程施工工艺标准>(第二版)3.<砌体工程施工质量验收规>(GB50203-2002)4<建筑物抗震构造详图>(04G329-3)二工程概况:1千家店学校宿舍楼、浴室工程位于延庆县千家店学校院,本工程设计为天然地基、带型基础,砖混结构。无地下层,地上3层,总建筑面积1443。2抗震裂度:8度。3砌体简介:地下基础:采用MU15页岩砖,M15水泥砂浆; 13层及以上:采用MU15页岩砖,M15混合砂浆;三施工准备:1技术准备:(1)熟悉施工图纸,熟悉相关规图集,提前做好皮数杆。(2)提前做好原材试验及各强度等级的试验配合比申请单。2机械准备:序号名称型号数量(台)功率(KW)总功率(KW)1搅拌机27.5153人员准备:部位人数其中瓦工其中力工基础251015主体3012184.材料准备(1)页岩砖:品种、强度等级必须符合设计要求,并有出厂合格证、检测报告,应作进场复试。(2)水泥:品种及标号应根据砌体部位及所处环境条件选择,一般宜采用32.5 级普通硅酸盐水泥或矿渣硅酸盐水泥。(3)砂:用中砂,配制M5 以下砂浆所用砂的含泥量不超过10%,M5 及其以上砂浆的砂含泥量不超过5%,使用前用5mm 孔径的筛子过筛。(4)掺合料:白灰熟化时间不少于7d,或采用粉煤灰。(5)其它材料:墙体拉筋及预埋件、木砖应刷防腐剂等。四、施工方法:(1)工艺流程(2)砖浇水:页岩砖必须在砌筑前一天浇水湿润,一般以水浸入砖边1.5cm为宜,含水率为10%15%,常温施工不得用干砖上墙;雨季不得使用含水率达饱和状态的砖砌墙;冬期浇水有困难,必须适当增大砂浆稠度。(3)砂浆搅拌:砂浆配合比应采用重量比,计量精度水泥为±2%,砂、灰膏控制在±5%以。宜用机械搅拌,搅拌时间不少于1.5min。(4)砌砖墙:a组砌方法:砌体一般采用一顺一丁(满丁、满条)。b挂线:砌筑一砖半墙必须双面挂线,如果长墙几个均使用一根通线,中间应设几个支线点,小线要拉紧,每层砖都要穿线看平,使水平缝均匀一致,平直通顺;砌一砖厚混水焙时宜采用外手挂线,可照顾砖墙两面平整,为下道工序控制抹灰厚奠定基础。c砌砖:砌砖宜采用一铲灰、一块砖、一挤揉的"三一”砌砖法,即满铺、满挤操作法。砌砖时砖要放平。里手高,墙面应要:里手低墙面就要背。砌砖一定要跟线,"上跟线,下跟棱,左右相邻要对平”。水平灰缝厚度和竖向灰缝宽度一般为10mm,但不应小于8mm,也不应大于12mm。砌筑砂浆应随搅拌随使用,一般水泥砂浆必须在3h 用完,水泥混合砂浆必须在4h 用完,不得使用过夜砂浆。混水墙应随砌随将舌头刮尽。d木砖预留孔和墙体拉结筋:木砖预埋时应小头在外,大头在,数量按洞口高度决定。洞口高在1.2m 以,每边放2 块;高1.22m,每边放3 块;高23,每边放4 块,预埋木砖的部位一般在洞口上边或下边四皮砖,中间均匀分布。木砖要提前做好防腐处理。e构造柱做法:在砌砖前,先根据设计图纸将构造柱位置进行弹线,并把构造柱插筋处理顺直。砌砖墙时,与构造柱连接处砌成马牙槎。每一个马牙槎沿高度方向的尺寸不宜超过30 (即五皮砖)。马牙槎应先退后进。拉结筋按设计要求放置,设计要求,沿墙高50设置2 根6 水平拉结筋,每边深入墙不应小于1m或到洞口边。(参见04G329-3第54、55页)f楼梯间顶层墙体宜沿每高50配置26通长钢筋。()冬期施工在预计连续d 由平均气温低于+5或当日最低温度低于-3时即进入冬期施工。本工程基础砌筑已临近冬季,应提前做好冬施方案,冬期使用的砖,要求在砌筑前清除冰霜。水泥宜用普通硅酸盐水泥,灰膏要防冻,如已受冻要融化后方能使用。砂中不得含有大于1cm 的冻块,材料加热时,水加热不超过80砂加热不超过40。砖正温度时适当浇水,负温即应停止。可适当增大砂浆稠度。冬期不应使用无水泥的砂浆。砂浆中应使用非盐防冻剂,否则,墙拉筋应做防腐处理,砂浆使用温度不应低于+5,掺盐量应符合冬施方案的规定。五 质量标准()主控项目:砖的品种、强度必须符合设计要求。砂浆品种及强度应符合设计要求。同品种、同强度等级砂浆各组试块抗压强度平均值不小于设计强度值,任一组试块的强度最低值不小于设计强度的75%。砌体砂浆必须密实饱满,实心砖砌体水平灰缝的砂浆饱满度不小于80%。构造柱留置正确,大马牙槎先退后进、上下顺直:残留砂浆清理干净。()一般项目:砖砌体组砌方法应正确,上下错缝,外搭砌,砖柱不得采用包心砌法。砖砌体的灰缝应横平竖直,厚薄均匀,水平灰缝厚度宜为10mm,但不应小于8mm,也不应大于12mm。c允许偏差项目砖砌体的一般尺寸允许偏差符合下表的规定。质量控制措施:1.当天完成的砌体,当天检查,对查出的问题应在当天改正。 2.实施"三检制”,施工队的砌砖工人,自己首先自己检查,再由其专业质检员检查,六注意事项1 基础墙与上部墙错台:基础砖撂底要正确,收退大放角两边要相等,退到墙身之前要检查轴线和边线是否正确,如偏差较小可在基础部位纠正,不得在防潮层(或地梁)以上退台或出沿。2 灰缝大小均匀:立皮数杆要保持标高一致,盘角时灰缝要掌握均匀,砌砖时小线要拉紧,防止一层线松,一层线紧。3 混水墙粗糙:舌头灰未刮尽,半头砖集中使用,造成通缝;一砖厚墙背面偏差较大:砖墙错层造成螺丝墙。半头砖应分散使用在墙体较大的面上。首层或楼层的第一皮砖要查对皮数杆的标高及层高,防止到顶砌成螺丝墙。一砖厚墙应外手挂线。4 构造柱处砌筑不符合要求:构造柱砖墙应砌成大马牙槎,设置好拉结筋,从柱脚开始两侧都应先退后进,构造柱的落地灰、砖渣杂物必须清理干净,防止混凝土夹渣。七成品保护及文明施工措施:1 墙体拉结筋、抗震构造柱钢筋及各种预埋件,暖卫、电气管线等,均应注意保护,不得任意拆改或损坏。2 砂浆稠度应适宜,砌墙时应防止砂浆溅脏墙面。3尚未安装楼板或屋面板的墙和柱,当可能遇到大风时,应采取临时支撑等措施,以保证施工中墙体的稳定性。4每天施工结束前应将现场打扫干净,把能用上的2寸砖头砌在墙上,把砖渣及时清运下楼,杜绝浪费,真正做的文明施工。八安全技术措施:1 砂浆搅拌机及配套机械作业前,应进行无负荷试运转,运转后再开机工作。2 搅拌机应有专用开关箱,并装有漏电保护器,停机时应拉断电闸,下班时应上锁。3 操作人员应按规定要求配戴好安全帽。4 无论是砖混结构的承重墙,还是框架结构的填充墙,在施工时应作外架搭设和防护工作。5 在楼面卸下堆放时,严禁倾卸及撞击楼板。在楼板上堆放时,宜分散堆放,不得超过楼板的设计允许承载能力。6 操作过程中,对稳定性较差的窗间墙、独立柱等部分,应适当加设临时支撑。. z.

    注意事项

    本文(砖基础施工组织设计及对策.doc)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
