欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    xx区雨污分流改造工程实施方案.docx

    • 资源ID:814039       资源大小:16.42KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

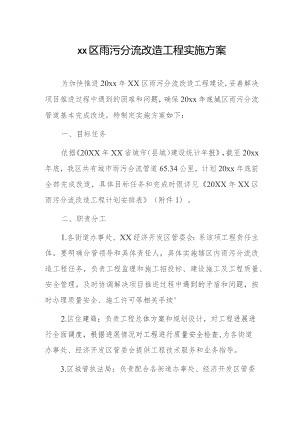

    xx区雨污分流改造工程实施方案.docx

    XX区雨污分流改造工程实施方案为加快推进20xx年XX区雨污分流改造工程建设,妥善解决项目推进过程中遇到的困难和问题,确保20xx年底城区雨污分流管道基本完成改造,特制定实施方案如下:一、目标任务依据20XX年XX省城市(县城)建设统计年报,截至20xx年底,我区共有城市雨污合流管道65.34公里,计划20xx年底前全部完成改造,具体目标任务和完成时限详见20XX年XX区雨污分流改造工程计划安排表(附件1)。二、职责分工1.各街道办事处、XX经济开发区管委会:系该项工程责任主体,要明确分管领导和具体责任人,具体实施辖区内雨污分流改造工程任务,负责工程监理和施工招投标、建设施工及工程质量、安全管理,及时协调解决项目推进过程中遇到的矛盾和问题,按时办理质量安全、施工许可等相关手续°2.区住建局:负责工程总体方案和规划设计,对工程进展进行全面调度,根据进展情况对工程进行质量安全检查,为各街道办事处、经济开发区管委会提供工程技术服务和业务指导。3.区城管执法局:负责配合各街道办事处、经济开发区管委会拆除影响工程建设的简易棚架、临时性建筑等设施。4.区园林局:负责配合各街道办事处、经济开发区管委会对影响工程建设的园林绿化树木进行迁移和恢复。5.区财政局:负责工程建设资金的筹集拨付。6.区审计局:负责工程审计。三、计划安排1.大街街道办事处:20XX年计划改造合流制管网10.936公里。其中2.794公里合流制管网8月底前完工,8.142公里合流制管网12月底前完工。2.丝绸路街道办事处:20xx年计划改造合流制管网17.977公里。其中10.76公里合流制管网8月底前完工,1.3公里合流制管网10月底前完工,5.917公里合流制管网12月底前完工。3.永安街街道办事处:20xx年计划改造合流制管网9.539公里。其中5.681公里合流制管网8月底前完工,3.858公里合流制管网12月底前完工。4.青年路街道办事处:20xx年计划改造合流制管网20.318公里。其中11.929公里合流制管网8月底前完工,2.3公里合流制管网10月底前完工,6.089公里合流制管网12月底前完工。5.XX经济开发区管委会:20xx年计划改造合流制管网6.57公里。其中4.61公里合流制管网10月底前完工,1.96公里合流制管网12月底前完工。因特殊情况不能按时完成的,各街道办事处、XX经济开发区管委会应报经区政府研究同意后,将完成时限向后推迟,最晚于2018年6月底前完成雨污分流。四、保障措施为确保各项工程任务全面完成,各有关单位要高度重视,进一步明确职责,精心组织安排,抓好工作落实。要求如下:一是加强领导,狠抓落实。要切实履职尽责,制定具体实施方案,细化措施,各责任单位要明确具体责任人,建立目标明确、分工科学、落实有力的工作机制,确保任务按照时间进度顺利完成。二是严格监管,保证质量。按照"统筹兼顾、分类实施、保证重点”的原则,确保建设资金及时足额到位。要加强对工程质量和安全监督管理;建立完善的工程招投标、建筑材料、工程质量管理体系和责任追究办法,确保工程高标准、高质量建设,组织有关部门按照工程建设进度及时做好验收工作。对工程建设全过程跟进检查督导,通报工作进度,确保各项工作落到实处。附件:20xx年XX区雨污分流改造工程计划安排表

    注意事项

    本文(xx区雨污分流改造工程实施方案.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
