欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    喷灌管道施工方案.docx

    • 资源ID:835068       资源大小:16.63KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    喷灌管道施工方案.docx

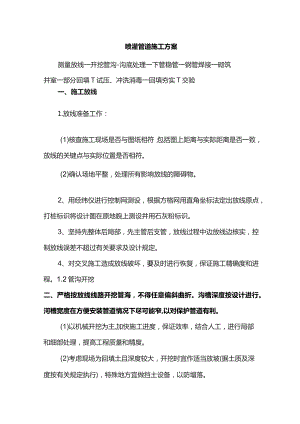

    喷灌管道施工方案测量放线一开挖管沟-沟底处理一下管稳管一钢管焊接一砌筑井室一部分回填T试压、冲洗消毒一回填夯实T交验一、施工放线1.放线准备工作:(1)核查施工现场是否与图纸相符,包括图上距离与实际距离是否一致,放线的关键点与实际位置是否相符。(2)确认场地平整,处理所有影响放线的障碍物。2、用经纬仪进行控制网测设,根据方格网用直角坐标法定出放线原点,打桩标识将设计图在原地貌上测设并用石灰粉标识。3、坚持先整体后局部,先主管后支管,放线过程中边放线边核实,控制放线误差不超过有关要求及设计规定。4、对交叉施工造成放线破坏,要及时进行恢复,保证施工精确度和进程。1.2管沟开挖二、严格按放线线路开挖管海,不得任意偏斜曲折。沟槽深度按设计进行。河槽宽度在方便安装管道情况下尽可能窄,以对保护管道有利。(1)以机械开挖为主,加快施工进度,保证效率,结合人工,进行局部和细部处理,提高工程质量和精度。(2)考虑现场为回填土且深度较大,开挖时宜作适当放坡(据土质及深度按有关规定执行),特殊地方宜做挡土设备,以防塌落。(3)剔除沟槽内的砖石碎块,残根淤泥等杂物,沟底遇石层或坚硬物,应加挖深IOCm,并填良质土夯实找平,遇淤泥处加挖深20cm后,用良质土回填并夯实找平,保证管沟底密实平直。(4)用水准仪控制管道沟底坡度,利于排水放空。1.3管道安装三、检查做好安装准备工作,确认所有安装的每一个管件无机械损伤。(1)安装由专业人员负责,非专业技术人员,不参与安装操作,操作按行业操作规程执行。(2)在安装前应确认好各种管材的供货商,其规格符合设计图纸的要求,待管道挖好后埋入管子。(3)粘接面洁净,无尘土、油污、水渍,用胶适量以形成一层胶膜为宜,用胶均匀,杜绝出现漏刷部位。胶合剂挥发速度较快,刷胶后插接应迅速,以免胶膜干固,胶着面经加压,接着力会增加,要尽往内插紧,并持续5秒左右,对大口径管,持续加压时间应相应增加S(4)在工作暂停或休息时间,管口应封盖以免石子、土块、碎屑等进入管道,影响使用质量。四、钢套管安装钢套管采用在过路或需要对PVC管材加以保护的部位进行敷设,选材用焊接钢管防腐处理,防腐刷沥青漆两遍方式处理,钢套管一般在路口处要比路距离两侧超出1米为宜,距离长的套管要进行焊接,焊接要有专业焊接工操作,施工中必须符合有关焊接规范以保证施工质量。五、试压(1)试压前应回填一部分土,回填高度为1/3倍埋深、夯实,试压前应编写水压试验程序。(2)试验水压为使用压力的1.5倍,保持10-20分钟,无渗漏,压力表降压不超过0lMpa,则可通过,若有漏水或破裂情况发生,应及时修补,并查找原因,并继续试水,直至符合要求。(3)管线较复杂的分段进行分区试压。六、回填回填包括试压前回填,是在安装完成并试压证实安装质量合格后进行,回填应坚持"先慢后快,先细后粗,分层回填,层层夯实"的原则,即回填管道周围时要慢,管道两侧填土要均匀,不能改变已布设管道的位置,尤其保持立管竖直。先回填细土,如现场无足够量细土,则应进行碎土过筛,防止坚硬石块或其它尖锐物与管壁接触,回填过程中应层层夯实,每次回填深度不超过03m,先期夯实不要用力过大,以免损伤管道。回填完成后的剩余土方,应运送清除为后续施工项目提供场地。七、交工验收作好灌溉部分竣工图,将竣工材料整理齐全提请监理工程师验收。

    注意事项

    本文(喷灌管道施工方案.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
