欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    数据中心机房建设智能化弱电工程组织施工方案书.docx

    • 资源ID:837792       资源大小:1.07MB        全文页数:155页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

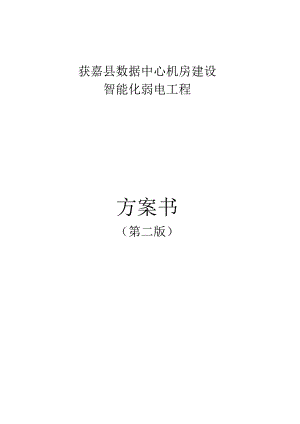

    数据中心机房建设智能化弱电工程组织施工方案书.docx

    获嘉县数据中心机房建设智能化弱电工程方案书(第二版)目录第一章前言11工程概况11.2所涵盖的智能化系统11:才,11.4施工条件31.5编制范围31.6编制依据4第二章施工总体布署62.1项目组织机构62.1.2项目部职能82.1.3项目主要成员职能82.1.4项目管理流程图Il2.2主要施工目标122.2.2工程质量目标132.2.3安全文明目标、环保目标1323施工组用计划132.3.1进度计划13232S152.3.3设备安装152.3.4设备调试172.3518第三章界面划分及协调配合23Xl各阶段与勺方的技术界面划分及配合233.1.2工程施工阶段233.1.3调试阶段243.1.4初步验收及试运行阶段243.1.5跤工验收阶段253.1.6维护及保修阶段253.1.7调试阶段的配合253.2与甲方、监理及其它单位的配合263.2/与甲方协调配合263.2.2与监理方的协调配合263.2.3与建筑设计单位的协调配合273.2.4中-娄辱LlH勺273.2.5与建筑承包单位的协调配合273.j卜M)j1:3*<*>*»829第四章郑重承诺第五章项目分解计划简述及实施措施305.1项目分解计划筒述305.1.1施工前期准备阶段305.1.2现场管、槽接收/施工,线缆敷设阶段315.1.3设备安装和接线阶段315.1.4系统调试阶段315.1.5系统验收阶段315.1.6系统运行维护315.1.7项目实施措施32第六章质量保证体系及措施416.1.0质量保证416.2.0质量管理体系416.3.0质量过程保证措施426.5.0组织保证措施446.6.0设备、材料保证措施446.7.0线缆魄工保证措施456.8.0质量检验及不合格品的控制456.8.1过程检验和试验456X2最终检验和或466.8.3检验测量和试验设备的管理476.8.4不合格品的控制486.8.5纠正和预防措施48第七章安全措施517.1安全叱的技术组织措施517.1.1现场安全生产措施517.1.2消防保证措施527.1.3现场保卫措睡52第八章劳动?计划538.3.0劳动力计划表54第九章主要设备材料、构件的用量计划549.1.0原材料进货入场计划55921拟进入现场的施工工具,测试仪器如下表所示:56第十章文明施工及环保措施6110.1.1现场布置及场容要求61W.1.2现场材料管理及机械管理6110.1.3成品管理保护措施6210.1.4对其他系统的成品保护6310.2.0绿色环保施工保证措施63第十一章确保工期的技术组织措施6411.1.0项目工作结构分析64Ii.2.0项目结构分解6411.3.0工程工期总控措施6411.4.0工期控制程序流程6511.5.0拾工期的组织和技术措施66第十二章相关问题管理6712.1.0文档管理6712.1.1文档规划6712.1.2文档管理措施6712.2.0变更管理6812.3.0风险管理69第十三章竣工验收管理7113.L0产品质量检查7113.2.0工程实施及质量控制7213.30系统检测7313.4.0竣工资料73第十四章培训与售号服务体系7514.1.1培训承诺7514.1.2培训目标7514.1.3培训计划的制定7614*1*4"Vlfc7614.1.5培训方式7614.1.6现场培训7614.1.7分层次培训7714.2.0售后服务体系7714.2J售后月艮务支持7714.2.2质量保证及保修7714.2.3保修期内售后服务措施7714.2.4保修期后的维保方案7814.2.5对工程的服务承诺79第十五章各系统实施方案8115.1.0管线的安装8115.1.1电气配管8】15.L.2管路连接8115.1.3清扫管路8215.1.4管内穿线8215.2数据中心系统施工方案8315.2.2机房装饰装修工程施工方法8315.2.3机房低压配电系统施工方法9215.2.4UPS系统施工方法9815.2.5防雷接地和防静电系统施工方法9815.2.6暖通、空调、通风系统施工方案9915.2.7空调系统施工方案10215.2.9机房环境及动力设备监控系统施工方法10915.2J0消防系统施工方法IIO15.2.12防监控系统施工方案错误!未定义书签.15.3.1视频安防监控系统施工方案借误!未定义书签。15.3.2摄像头的安装方法错误!未定义书签.15.3.3云台护罩的安装错误!未定义书签.15.3.4网络硬J录像机的_$c装4!未定乂书15.3.5监控系统的调试错误!未定义书签.15.4.0综合布线系统的施工方案11315.4.综合布线系统施工方案113!5.4.2主要施工方法11315.4.4信息模块的压接技术II615.4.5布线"915.4.7线缆牵用12615.4.8建筑物内水平布线1315.4.9光缆布线13315.4J0综合布线系统测试13415.5.出入口控制系统布线规范13515.5.2管线敷设13615.53设备安装13715.5.4系统调试139第一章前言1.1工程概况项目名称:获嘉县数据中心建设工程建设地点:新乡市获嘉县建设规模:1F所有水平及垂直区域。质量标准:合格。工期要求:120天。获嘉县数据中心建设工程提供一个安全、高效、节能、舒适和环保的智能化大楼,使之成为获嘉县的一个工程典范,为获嘉县业务快捷、高效率、规范化服务。1.2所涵盖的智能化系统智能化系统包括:建筑部分抗静电全钢活动地板敷设不锈钢饰边框大玻璃隔断安装或乳胶漆饰面石膏板隔墙高级乳胶漆装饰墙面各类门安装电气工程部分机房动力配电系统;机房UPS电源配电系统;机房照明及应急照明系统;机房直流地极、直流地网及静电泄漏地网;配电柜、配电箱制作安装;各类用电设备安装;配电系统消防联动部分空调新风系统空调机安装;新风系统制作安装、新风机安装;排风系统制作安装、排风机安装;门禁系统入口门处设置不同的进入等级。保安监控系统设置摄象接头,监控设备。监控设备设在中控室。漏水检测系统对空调机及其上下水管设置定位漏水检测系统。消防报警及自动灭火系统采用智能型火灾报警系统,设置烟感、温感探测器。采用全淹没式气体灭火系统,使用自动、手动及机械操作。场地监控系统(监控)对下述系统及设备提供24小时全天候监控。UPS不间断电源配电柜保安监控消防与自动报警系统气体灭火系统门禁系统其他1.3工程特点我们将本工程的主要特点有以下四点。一为工程量大、二为施工难度大、三为工期短、四为责任重大。获嘉县数据中心综合弱电工程使用功能也较为复杂,弱电工程包括多个子系统,工程量大;使用功能不同,在建筑中重要性不同,采用的弱电设备材料也不尽相同,弱电各专业之间、弱电与配合专业之间作业相互交叉,施工难度大;获嘉县数据中心弱电系统质量要求高,弱电施工单位责任重大;工程总周期为120天,施工工期较短。为满足获嘉县不断增展的业务规模,提高资源的有效利用率,实现合理的投资回报,因此该项目弱电工程更强调“以人为本",强调办公系统稳定和信息安全,强调信息传输的实时性和高效性,实现获嘉县数据中心快速、便捷及多元化联系。并重点保障获嘉县在新时期的信息行业竞争中提升竞争力。为此我公司将在本次数据中心建设工程中运用新技术,高起点的目标来建设,以保障2017年12月前夕工程顺利完工。一个优秀的工程,必须通过高效率的总包管理和一流队伍高质量的施工,才能将其由图纸变成现实,由"平面"变为"立体”。1.4施工条件为配合本工程计划进度时间表所进行的各阶段工作,需获嘉县数据中心业主配合完成以下几点:1、业主需派一名专职负责智能化建设的甲方代表,以便于我方与其它相关部门的协调工作,工程实施的顺利开展。2、提供工地现场的临时设备及材料堆放仓库,面积约60平方米,办公室面积约40平方米。用电用水希望业主提供方便。3、工程实施坚持材料先验收,后使用,在我方提交材料报验单后24小时内能完成材料检验。4、规范工地管理条例,强化安全、文明施工条例。5、定期召开各单位联络会议,调整方案设计。6、及时反馈用户需求的变更,配合完成方案的修改工作。1.5编制范围本施工组织设计,包括获嘉县数据中心某数据中心建设工程整个施工管理,对工程标准和工期要求做出承诺,施工组织计划,包括设备交货、安装、调试、安全、培训、进度计划等,投标设备和工程用材料性能的优良性,保修期内正常运转所需的备件和特殊工具清单包括供货来源和价格。主要对以下几个方面做详细的计划:1、确保工程质量的技术组织措施;2、确保安全防护、文明施工的技术组织措施;3、确保工期的技术组织措施;4、劳动力进出场计划安排表;5、针对各系统施工部署方案、施工准备、主要施工方法及工艺、质量保证体系及措施,以及文档管理、风险管理、变更管理、配合协调等内容。其中施工准备内容中还包括临时办公室平面布置图、临时库房设计、现场临时用电设计、根据工期安排编制的材料入场、机械设备入场、各类劳动力入场计划。另外,我们还必须要考虑如何处理与其他弱电施工单位的关系,保证项目的顺利实施。1.6编制依据我公司施工组织设计文件,根据下述文件或标准进行设计:贵方关于智能化系统工程说明文件智能建筑设计标准(GBrr50314-2006)建筑设计防火规范(GB50016-2006)自动喷水灭火系统设计规范(GB50084-2001)火灾自动报警系统设计规范(GB50084-2001)民用建筑电气设计规范(JGJ"16-92)工业企业通信设计规范(GBJ42-81)安全防范工程技术规范(GB50348-20()4)建筑与建筑群综合布线工程设计规范(GB/T-5O311-2OOO)工业企业通信接地设计规范(GBJ79-85)电力装置的电测量仪表装置设计规范(GBJ63-90)电力装置的继电保护和自动装置设计规范(GB50062-92)建筑照明设计标准(GB50034-2004)建筑物电子信息系统防雷技术规范(GB50343-2004)低压配电装置及线路设计规范(GBJ54-83)建筑物防雷设计规范(GBJ50057-94)电子计算机机房设计规范(GB50174-93)电子计算机场地通用规范(GB/T2887-2OOO)计算机场地安全要求(GB9361-88)计算机软件可靠性和可维护性管理(GB/T14394-93)供配电系统设计规范(GB50052-95)计算机机房用活动地板技术条件(GB6650-86)建筑与建筑群综合布线工程施工及验收规范(GB"5O312-2(XX)大楼通信综合布线系统(YDfr-926)ISO/IEC118012000Informationtechnology-genericcabingforcustomerpremises商务建筑布线标准(EIA/TIA-568B)商业建筑电信道和空间标准(EIA/T1A-569)商业建筑电信基础设施管理标准(EIA/T1A-606)商业建筑接地标准(E1A/TIA-607)综合布线测试标准(YD"IO13-1999)双绞线媒体布线检测补充标准(EIA/TIA-TSB67)集中式光纤布线指南(TIA/EIATSB72)以太网网络标准(IEE802.3IOBASE-T)建筑物布线系统的实施和操作(ISo/IECDTR14763)城市住宅区和办公楼电话通信设施设计规范GB/T-50311-2000建筑工程设计文件编制深度规定(2(X)3年版)建设工程项目管理规范(GB"50326-2001;)建筑工程施工质量验收统一标准(GB50300-2001)建筑电气工程施工质量验收规范(GB50303-2002)智能建筑工程质量验收规范(GB50339-2003)第二章施工总体布署2.1项目组织机构获嘉县数据中心某办公楼智能化系统工程项目规模大、责任重、技术要求高、管理组织协调难度大、施工工期短。所以,为了确保整体工程实现优质工程的要求,确保质量、工期、成本的目标,必须打破由项目管理部组建项目部的"习惯定势",搭建由公司领导层直接分管,工程部和技术部直接参与的强有力的项目管理团队,负责本项目智能化系统工程的施工工作,保证我方各专业的要求。2.1.1项目部根据本工程技术的特点,成立获嘉县数据中心智能化系统工程项目经理部,现场设办公室、库房,负责本工程技术、施工、调试的组织和管理。其组织人员为:项目经理、技术负责人、主设计师、项目副经理、各系统设计工程师、各系统施工工程师、合同管理员、安全管理员、质量管理员、计划员、资料管理员、造价员、物资管理员、现场施工人员等。项目组织机构图如下:项目经理:项目副经理兼技术总监:赵险华技术负责人:刘鹏主设计师:刘鹏各系统设施工小组:各系统设计工程师:机房系统施工小组组长一郭瑞平公共安全系统施工小组组长一王深机房装修系统施工小组组长一郭桂华信息化应用系统施工小组组长一刘飞PBX施工小组组长一成伟智能化集成系统施工小组组长-刘子君物资管理员一李飞一造价员一刑杰资料管理员一张玉玺计划员一张剑峰机房系统工程师一赵险华公共安全系统工程师一翰鹏飞信息化应用系统工程师一赵培松智能化集成系统工程师一李司南2.1.2项目部职能作为此项目的全权负责机构,项目管理部的职能如下:在设计阶段,协调公司技术部和有关专业配合单位,进行方案完善设计、深化设计,并协调有关单位进行设计确认,组织施工图的绘制与出图;在施工阶段,将协调和处理公司与甲方、总包方、监理以及相关的其他部门出现的问题,配合甲方组织智能化系统工程施工协调会,协调管理承包范围内相关专业的内部关系和实施配合,制订智能化系统工程施工管理制度,全面负责智能化系统工程各专业的实施质量、安全和进度事宜;在调试阶段,配合甲方组织协调智能化系统工程各子系统调试和系统联机调试;配合甲方与工程监理,组织智能化系统工程竣工验收。2.1.3项目主要成员职能2.1.3.1项目经理负责整个项目的日常管理与资源调配,推进项目的进行,解决各种紧急事件,我方决定抽调最精干、具有丰富工程经验的、组织实施过类似大型智能化系统工程的高级工程管理人员担任,采用项目经理负责制,有绝对权利可以调配本工程现场人力、物力、财力、合伙施工队和优先使用我方其他工程范畴的资源,保证工程保质保量按时完成。其具体职责是:1、准备阶段:分析工程现实,组织人员编制具体的工程预算提交指挥部审核批准后执行,提交进货计划表、人力资源计划及施工进度计划表,向现场管理、施工技术人员和工程队下发任务职责书,并组织培训和项目交底,确立项目奖惩办法;组建现场工地办公室和相关管理程序及技术档案体系。2,设计阶段:配合甲方及总承包,组织智能化系统方案设计审查会;遵守国家有关设计规程、规范;主持制定系统施工设计方案,制定专业施工设计资料交付文件格式,配合甲方组织系统施工设计图会审,审查管线图和安装图。3、施工阶段:配合甲方组织智能化系统施工协调会;制定工程施工管理制度;参加工程例会,及时处理相关事务;配合工程监理,协调施工;向甲方工程代表和指挥部提交工程月、周报和工程进度报告;申请工程进度款;管理协调施工与相关施工单位关系;紧急事件无法处理则与我方指挥部沟通,及时处理相关事务;审核施工队的施工进度,批准其相关工程进度款;执行工程预算及项目奖惩办法,检查和评估现场各部门的工作任务和业绩,召集内部工地现场例会。4、竣工阶段:配合甲方和工程监理组织智能化系统验收。负责售后服务的计划和措施的跟踪、落实。2.1.3.2技术负责负责整个项目的技术工作,统领整个项目的技术团队,根据设计文件和图纸会审形成文件,主持编制工程项目实施性施工组织设计,并组织实施。负责本项目经理部工艺执行情况的控制,质量问题的处理,不合格品的评审等技术性工作。负责编制工程质量计划,审批各工程队编制的施工方案、作业设计等,并组织实施;负责向现场施工队长进行技术方案、安全质量操作要点等技术交底。2.1.3.3项目副经理兼技术总监负责日常管理与资源调配,协调甲方、设计院、监理、土建等各方关系,推进各子系统的进度,解决各种紧急事件,协助项目经理调配本系统现场人力、物力、财力、施工队保证该系统保质保量按时完成。2.1.3.4主设计师主设计师主要负责安排设计工程师的工作,负责现场技术问题的解答与各方面沟通,技术负责人主管技术和质量。从整个施工程序上来看,基本上分为五个阶段:系统深化设计、隐蔽工程施工及验收、线路铺设、设备安装与配线、调试与开通等。要求在各个施工过程中,根据土建、水电、暖通、空调等相关专业的进展情况,合理安排劳力和技术力量的配置,做到相对固定又灵活调配,在保证工程质量和工期的前提下,要尽量做到统一,避免重复作业,力争一次性施工,周密计划,节约用工。项目部进入现场后必须对人力资源计划有前瞻性,提前向项目指挥部提出计划,由项目指挥部统一调配。2.1.3.5专业工程师专业工程师主要分为:设计工程师、现场工程师。设计工程师分别是:(I)杜伟:负责综合布线系统、信息网络系统、信息引导及发布系统技术工作。(2)刘子君:负责视频安防监控系统技术工作。(3)王深:负责机房工程系统技术工作。现场技术工程师(施工小组组长)(1)李司南:负责负责综合布线系统、信息网络系统、信息引导及发布系统的现场技术指导,解决施工现场的技术问题。(2)韩鹏飞:负责视频安防监控系统、停车场管理系统的现场技术指导,解决施工现场的技术问题。(3)郭瑞平:负责机房工程系统的现场技术指导,解决施工现场的技术问题。对各专业系统深化设计、设备安装与配线、完成系统组态、进行系统调试运行开通、组织人员培训等。对本系统工程质量全面负责,指导施工队按照图纸和施工规范进行施工,并进行检查认真贯彻落实安全规章制度,对工程安全生产直接负责。协助工长推行全面的质量管理,向工人进行技术交底,对工程的技术质量负责,按照图纸指导工人进行施工,填写各种质量报表。2.1.3.6合同管理员负责协助项目经理做好项目文件、资料的保管、移交和定期归档工作。2.1.3.7计划员协助项目经理对本项目的施工进度、材料供应及人员计划做具体管理。2.1.3.8资料管理员负责日常管理与资料调配,协助项目经理调配本系统各种资料、管理保证该系统保质保量按时完成。作为项目经理工作的助手,负责工程的计划、估算、进度控制以及费用控制,负责工程后勤、材料采运和按合同处理各方面关系,在工程中协助工程助理做好行政后勤工作。2.1.3.9物资管理员项目部的材料员主要负责项目材料供给,协助项目经理控制工程成本。根据工程进度的实际情况,编制工程材料进度提交项目经理,提交该系统进货计划表,参与组建现场工地办公室。2.1.3.10造价员担任项目的造价预算工作。2.1.3.11安全员协助项目经理作好安全管理工作,贯彻执行劳动保护和安全生产方针、政策、法令以及规章制度。对施工的事故进行统计、分析并及时上报,参加事故的分析调查和处理工作。对进场人员安全检查与管理,仓储材料设备的安全监督,现场安装设备的成品保护监督等,属于质量安全生产组成员。2.1.3.12质量管理员负责工程的质量自检、互检,分析质量状况,掌握工程质量动态,严格掌握质量标准,对检验评定的工程质量负责,正确反映质量情况。验收预留管槽、确认施工工具的合格、组织验收隐蔽工程、检察设备安装与配线、监督系统调试运行开通等,属于质量安全生产组成员。2.1.4项目管理流程图2.2主要施工目标2.2.1工期目标工期:配合土建装修总承包单位的总承包工程工期,完成本专业工程,以使总承包工程能在预定的完工日前完成。按招标文件要求,在2017年9月1开工,120天竣工。我公司承诺:保证按照签订合同约定的总工期目标,合理规划、科学施工,在保证施工质量、安全、文明施工的前提下,确保按时竣工、争取提前竣工。2.2.2工程质目标工程质量合格,竣工奖项长城杯,争创鲁班奖。2.2.3安全文明目标、环保目标安全目标:加强管理,确保杜绝发生重大工伤事故,确保无较大工伤事故。文明施工目标:配合土建总承包单位,争创“建筑工地安全文明样板工地"称号。环保目标:配合土建总承包,达到ISO14000国际环保认证的要求。2.3施工组织计划以合同和优化整合后的设计方案涉及的工作范围、智能化图纸为依据,根据相关专业施工计划和进度,通过与反夏沟通协商,来计算各子系统的安装调试所需的工期,以确保招标书规定合同工期的实现。具体的步骤是:首先进行项目的工作结构分析和项目结构分解,进行反复多次的计划方案安排,找出满足工期要求、资源配置较为合理、施工成本较低的最佳工期计划方案。整个专业工程的施工分为四个阶段:一阶段:工程进度计划,施工进度计划是施工进度控制的依据。因此施工进度计划是提高进度控制和质量控制的关键问题;二阶段:设备进场报验及交货,该部分关系到整个系统工程质量,是整个系统的重心;三阶段:设备安装阶段,此项工作需要跟各相关专业配置施工,也是整个工程成败的关键之-;四阶段:系统的调试交付使用阶段,此项工作关系到整个智能化系统的施工质量,顺利完成调试工作,保证系统的正常运行。2.3.1进度计划项目进度控制的目的是提前完成预定的工期。进度控制将有限的投资合理使用,在保证工程质量的前提下按时完成工程任务,以质量、效益为中心搞好工期控制。施工控制难度最大、问题最多,必须使用正确的方法和对策,进行及时有效的控制。(1)施工进度的前期控制:工期控制是对工程施工进度进行控制,达到项目要求的工期目标。施工顺序要安排合理、均衡有节奏才能实现计划工期。根据合同对工期的要求、设计计算出的工程量,根据施工现场的实际情况、总体工程的要求、施工工程的顺序和特点制定出工程总进度计划。根据工程施工的总进度计划要求和施工现场的特殊情况而制定月进度计划,制定设备的采、供计划。施工现场的勘测,作好施工前的准备,为施工创造必要的施工条件,作好施工前的一切准备工作,包括:人员、机具、材料、施工图纸等。(2)施工进度的中间控制在施工进行进度检查、动态控制和调整,及时进行工程计量,掌握进度情况,按合同要求及时联系进行工程量的验收。对影响进度的诸因素建立相应的管理方法,进行动态控制和调整,及时发现及时处理。由于本工程许多系统同时施工,相互影响因素较多,现场作业条件和现场作业情况的变化及土建、装修现场条件的改变,相应的对施工进度作出及时调整。落实进度控制的责任,建立进度控制协调制度,有问题进行及时的协调;落实施工过程中的一切技术支持,增加同时作业的施工面,采用高效的施工方法、施工新工艺、新技术、缩短工艺工序间歇时间:对施工进度提前的、对应急工程及时的实行奖励,以及确保施工使用资金的及时到位;按合同要求及时协调有关各方面的进度,以确保工程符合进度的要求。每月要检查计划与实际进度的差异、形象进度、实物工程量与工作量指标完成情况的一致性,提交工程进度报告。当实际计划与进度计划发生差异时,分析产生的原因,提出调整方案和措施,如进度计划、修改设计、材料、设备、资金到位计划等,必要时调整工期目标(所有文件都要编目建档)。(3)施工进度的后期控制施工后期是控制进度的关键时期。当进度不能按计划完成时,分析原因采取措施,改进工艺,实行流水立体交叉作业,增加人员,增加工作面,加强调度。工期要突破时,制定补救措施,调整施工计划、资金供应计划、设备材料进场计划等,组织新的协调。(4)多方沟通和紧密配合各方的配合是力求材料、设备、供应、人员、机具的科学调配。我方与土建的配合,与机械安装的配合,与内装饰的配合,与甲方和监理的配合。使互相制约的工程变为步调一致,减少工时,节约成本,达到按需求时间完成工程的目的。多方及时沟通;准时参加工程例会,发现问题主动积极与有关单位协作解决,不推卸责任,不回避问题。及早发现,及时解决。以用户为主的合理安排施工。(5)不可预测情况的紧急应对在以防为主的管理措施下,当出现特殊情况时我们采取有效的应急处理对策。当遇有关单位如土建、机械、水、电、装饰单位未能按期交出作业面等,非我单位所能控制的局面时,可申报停工延期及退场,以节约工时,若遇施工条件变化时,如地震、恶劣天气环境、高温、洪水、下沉等不可抗力时,我们根据具体情况采取:抢救成品、及早转移物资,尽量减少损失,尽早复工,加班加人保质量补工期。若遇技术失误时,如施工过程中,在应用新技术,新材料,新工艺、新产品缺乏经验时,不能保证质量,并影响施工进度时。我们成立攻关小组加大人力的投入,或建议甲方更换品牌或型号等对策和相关措施。2.3.2设备交货D所有材料及设备必须达到国家规范及招标文件所规定的技术标准。2)工程所需施工设备和材料,入场前配合监理,进行统一检验和报审,审批后方可进行施工。工程所用材料设备必须达到合格质量标准,且具有合格证书或材质证书。不合格的材料、设备不得发送施工现场。3)设备、材料进入现场时提前通知甲方、监理、总承包单位,办好入场手续,并配合有关方面开箱检查,作好进货检验记录。4)严格按照原厂商代理原则,办理和订购合同选定厂商的产品,保证产品的高质量和正常的供货渠道。5)工程所用的主要材料必须为原厂商的产品。对进厂材料要严格检查产品商标、产品合格证明。做到进场产品无品质证明、无商标不得进入施工现场。2.3.3设备安装(1)施工质量控制的基本方法:以工序质量为目的,动态地控制工序的因素,按质量责任制办事,各施其职,各负其责。以预防为主开展一月一次合格工程活动,加强工序“三检制''(即自检、互检、专职检验)。抓点连线带片,对关键工序设立质量管理点,实行重点控制,如:施工开始建立样板布管布线工程、样板控制箱,以后施工按样板施工。严守工程质量第一的原则,提高质量意识,在保证质量的前提下优化工期。(2)施工质量要点控制:在工程施工过程中项目部坚持全面质量管理方针,做到质量管理深入到全过程,全员参加质量管理工作。在施工过程中加强质量监控,由质检员和主管工程师负责质量检查,克服质量通病,我们的具体做法是:抓两个重点:即抓管、槽、线的敷设,保证线路敷设符合设计图纸要求、线路不断路、短路、线间和线对地的绝缘电阻符合设计要求;抓系统的设备安装、调试,要求其功能符合合同和设计要求。抓三个阶段:即抓施工准备阶段:组织编制施工组织计划、施工预算、编制施工进度计划、施工图设计和会签、施工现场的勘察、人力配备、设备材料、工具准备进入现场前的技术交底、施工人员的安全生产培训等:抓施工阶段:对进场的原材料、半成品和成品进行检查、检查安装施工质量是否符合规范要求:抓成品验收阶段:通过检测和审评完工和系统工程是不是达到规范和合同要求。使有四个手段,即:检查、测量、试验、指令性文件。(3)工程质量管理制度:智能化系统工程对工程质量有严格的要求,施工如出质量问题会造成不可弥补的损失。我们在施工管理中严格执行质量抽样检测、质量监督,对发生的质量问题及时处理。每一个系统完成的每一阶段,都必须经过技术指标测试,完全合格后才允许进入下阶段系统的全面施工,各系统进入全面施工后对一些长度较长、弯曲较多或比较典型的系统组合,进行抽样检测,抽测率在工程开始初期一般不抵于10%,正常情况下一般不低于5%,抽样检测工作出现场施工管理员负责完成,并将有关资料存档。质量监督由施工队、项目部和监理小组共同负责。施工队的责任要求每一个施工人员按照操作规范进行施工,项目部现场管理员除了完成抽样检测之外,还要检查各施工小级的管理工作和实际操作是否按要求执行,监理小组定期对施工队和现场施工管理员的工作进行检查,对所发生的质量事故做出处理决定。质检员执行完善的质监制度,对不负责任的施工人员教育批评处罚、返工,严重者开除处理。发文要求及时采取补救措施确保工程按时、按质、按量完成。当发生质量问题和质量事故时,由现场施工管理员通知同类子系统的施工暂停,由现场施工管理员和施工队领导一起进一步验证和查找质量问题出现的原因。原因查明后由施工队和施工管理员共同提出解决办法。当原因不明时施工管理员应及时向工程部报告,由工程部组织有关方面的技术人员到现场进行技术分析,直到查明原因。质量问题查明后,由项目部下发复工通知:如发生质量事故造成经济损失除要进行上述工作外,施工队还要填报事故报告,项目部和监理小组对事故做出处理决定。2.3.4设备调试智能化工程施工完成后,必须进行最终调试和检测。项目技术负责人按编制竣工资料的要求收集、整理质量记录;项目技术负责人组织有关专业人员按最终检验和试验规定,根据合同要求进行全面验证;对查出的施工质量缺陷,按不合格控制程序进行处理;项目经理部组织有关专业技术人员按合同要求编制工程竣工文件,并做好工程移交准备;在最终检验合格和试验合格后,对智能化工程成品采取防护措施;工程交工后,项目经理部编制符合文明施工和环境保护要求的撤场计划。工程质量管理检验、测量、验证要求:智能化系统工程对工程质量有严格的要求,施工如出现质量问题会造成不可弥补的损失。我们在施工管理中严格执行质量抽样检测、质量监督,对发生的质量问题及时处理。每一个系统完成的每一阶段,都必须经过技术指标测试,完成合格后允许进入下阶段系统的全面施工,各系统进入全面施工后对一些长度较长、弯曲较多或比较典型的系统组合,进行抽样检测,抽测率在工程开始初期一般不抵于10%,正常情况下一般不低于5%.抽样检测工作要求现场施工质量管理员负责完成,电子设备安装前进行100%稳定性老化不小于二周,承重金属构件进行应力及相关物理力学试验,产品合格方可使用,并将有关资料存档。质量监督由质检员、施工队、项目部和监理小组共同负责。施工队的责任要求每一个施工人员按照操作规范进行施工,项目部现场管理员除了完成抽样检测之外,还要检查各施工小组的管理工作和实际操作是否按要求执行,监理小组定期对施工队和现场施工管理员的工作进行检查,对所发生的质量事故做出处理决定。质检员执行完善的质监制度,对不负责任的施工人员教育批评处罚、返工、严重者开除处理。发文要求及时采取补救措施确保工程按时、按质、按量完成。当发生质量问题和质量事故时,由现场施工管理员通知同类子系统的施工暂停,由现场施工管理员和施工队领导一起进一步验证和查找质量问题出现的原因。原因查明后由施工队和施工管理员共同提出解决办法。当原因不明时施工管理员应及时向工程部报告,由工程部组织有关方面的技术人员到现场进行技术分析,直到查明原因。质量问题查明后,由项目部下发复工通知:如发生质量事故造成经济损失除要进行上述工作外,质量安全员还要填报事故报告,项目部和监理小组对事故做出处理决定。更改和完善质量持续改进计划的程序。项目经理部分阶段分析和评价项目管理现状,识别质量持续改进区域,确定改进目标,实施选定的解决办法;质量持续改进按全面质量管理方法进行;坚持“PDCA”循环的工作方法,持续改进过程控制和产品质量;项目经理部对不合格控制按下列规定进行处理:(1)按我公司的不合格控制程序,控制不合格物资进入施工现场,严禁不合格工序未经处置而转入下道工序(2)对验证中发现的不合格产品和过程,按规定进行鉴别、标识、记录、评价、隔离和处理。(3)对产品进行评审。(4)对不合格处置根据不合格严重程度,按返工、返修或让步接收、降级使用、拒绝或报废四种情况进行处理。构成等级质量事故的不合格,按国家法律、行政法规进行处置。(5)对返修或返工后的产品,按规定重新进行检验和试验,并应保存记录。(6)进行不合格让步接收时,项目经理部应向发包人提出书面让步申请,记录不合格程度和返修的情况,双方签字确认让步接收协议和接收标准。(7)对影响建筑主体结构安全和使用功能的不合格,应邀请发包人代表或监理工程师、设计人,共同确定处理方案,报建设主管部门批准。(8)检验人员必须按规定保俘不合格控制的记录。2.3.5安全培训建立项目经理负责制的施工生产管理责任制。本工程施工设计完全按国家规律制定的建筑安全规程和技术规范操作,保证工程施工的安全性。我公司在编制施工组织设计时,是根据智能智能化工程的特点制定相应的安全技术措施;对专业较强的工程项目,编制了专项安全施工组织设计,并采取安全技术措施。我公司在项目施工中,始终贯彻"以防为主,安全第一"的安全生产方针,建立健全安全生产保证措施。预防工伤事故的发生,做到''防微杜渐,防患于未然”加强劳动保护,不出重伤、死亡事故。为实现工程目标,在保证人身及设备安全的基础上,全面落实我单位下达的各项指标,为此,在施工中应贯彻如下安全措施:严格接行安全生产法的"三同时"制度、“四不放过原则"。建立项目经理负责制的施工安全生产管理。建立健全安全生产的责任制度的群防群治制度。在施工现场采取维护安全、防范危险、预防火灾等措施:如高空作业的安全吊带,焊工的防火器材,各工种的劳保用品等随第一批物资到达工地;甲方有条件的,应当对施工现场实行封闭管理。施工现场对毗邻的建筑物、构筑物和特殊作业环境可能造成损害的,我施工单位建议甲方配合采取安全防范措施。业主应当向我施工单位提供与施工现场相关的地下管线资料,建筑施工企业应当采取措施加以保护。我们定当遵守有关环境保护和安全生产的法律、法规的规定,采取控制和处理施工现场的各种粉尘、废气、废水、固体废料以及噪声、振动对环境的污染和危害的措施。有下列情形之一的,业主应当按照国家有关规定办理申请批准手续:(一)需要临时占用规划批准范围以外场地的:(二)可能损坏道路、管线、电力、邮电

    注意事项

    本文(数据中心机房建设智能化弱电工程组织施工方案书.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
