欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    水泥稳定碎石基层施工方案.docx

    • 资源ID:851322       资源大小:16.41KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    水泥稳定碎石基层施工方案.docx

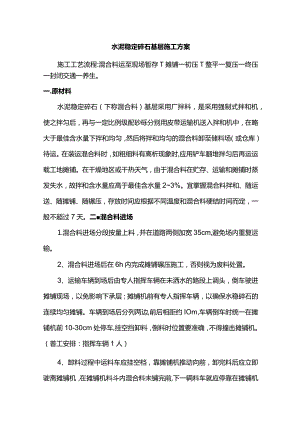

    水泥稳定碎石基层施工方案施工工艺流程:混合料运至现场暂存T摊铺一初压T整平一复压一终压一封闭交通一养生。一.原材料水泥稳定碎石(下称混合料)基层采用厂拌料,是采用强制式拌和机,使之拌匀后,再与一定比例级配砂砾分别用皮带运输机送入拌和机中,在略大于最佳含水量下拌和均匀,然后将拌和均匀的混合料卸至储料场(或仓库)待运。在装运混合料时,如粗细料有离析现象时,应用铲车翻堆拌匀后再运运载工地摊铺。在干燥地区或干热天气,由于混合料在贮存、运输和摊铺时蒸发失水,故拌和含水量应高于最佳含水量23%。宜掌握混合料拌和、随运送、随摊铺、随辗压,存放时间应根据不同温度和混合料硬结时间而定,一般不超过7天。二混合料进场1.混合料进场分段按量上料,并在道路两侧加宽35cm,避免场内重复运输。2、混合料进场后在6h内完成摊铺碾压施工,否则视为废料处置。3、运输车辆到场后由专人指挥车辆在未洒水的路段上调头,倒车驶进摊铺现场,以免影响下承层;摊铺机前有专人指挥车辆,以确保水稳碎石的连续均匀摊铺。车辆到场后分列两边,前后相距约IOm,车辆倒车时统一在摊铺机前10-30cm处停车,挂空挡卸料,倒料时位置要准确,不得撞击摊铺机。(普工安排:指挥车辆1人)4、卸料过程中运料车应挂空档,靠摊铺机推动向前,卸完料后应立即驶离摊铺机,在摊铺机料斗内混合料未铺完前,下一辆料车就应停靠在摊铺机前并开始卸料,保证摊铺机料斗内有IOCm厚的混合料(摊铺机前应保证有五辆运料车),避免出现起伏波浪现象。三.摊铺1.底基层在摊铺混合料之前要适当洒水,保持湿润。2、拌和均匀的混合料在摊铺整型前其含水量一般比最佳含水量大2%。3、将拌好的混合料按设计断面和松铺厚度,均匀铺于路槽内。其松铺厚度为压实厚度乘以压实系数。压实系数数值宜按试铺决定。一般可参考如下范围:机械拌和机械摊铺为1.21.4。4、摊铺时应在下层压实后即摊铺上层混合料,在摊铺上层混合料之前,可将下层表面洒水润湿。(1)采用摊铺机摊铺,在路中和路边两侧每Wm设一个点,下层及中层水泥稳定碎石采用钢丝绳控制路面标高和厚度。上层水泥稳定碎石采用平衡梁及滑靴控制高程及厚度。(2)竖曲线需增设测点,加密。(3)路口加宽段按设计要求增设,坡度同路面坡度。四.碾压1.压路机在各部分碾压的次数尽量相同(路面的两侧影多碾压23遍力2、整型后,当回填的含水量等于或略大于最佳含水量,立即用12t以上的压路机在路基全宽内进行碾压。直线段由两侧路肩向路中心碾压;平曲线段由内侧路肩向外侧路肩进行碾压。碾压时应重叠1/2轮宽;后轮必须超过两段的接缝处,后轮压完路面全宽时即为一遍。应在规定的时间内碾压到要求的密实度。同时没有明显的轮痕。一般需碾压68遍,压路机的碾压速度,头两遍的碾压速度采用1.51.7kmh;以后采用2.02.5kmh的碾压速度。3、严禁压路机在已完成或正在碾压的路段上调头和急刹车,应保证稳定土层表面不受破坏。4、碾压过程中,混合料表面始终保持试验湿润状态,如表层水蒸发太快应及时洒水,严禁洒大水碾压。5、在检查井、雨水口、构筑物、等难以使用压路机的部位,采用小型机具或人力夯加强压实。6、碾压过程中如有弹簧、松散、起皮等现象,应及时翻开重新拌和。7、在碾压结束之前用压路机再终压一次,使其纵向顺适,路拱和超高符合设计要求,终平必须仔细进行,必须将局部高出部分刮出并扫出路外。五、养生1.碾压成型并检验符合标准的混合料层,在潮湿状态下养生。养生期为7天。2、采用水车洒水养生,24h不间断保持混合料表面湿润。3、养护期间履带式车辆不得通行。

    注意事项

    本文(水泥稳定碎石基层施工方案.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
