欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    高速公路互通立交改建工程水泥搅拌桩施工方案.docx

    • 资源ID:852980       资源大小:14.34KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

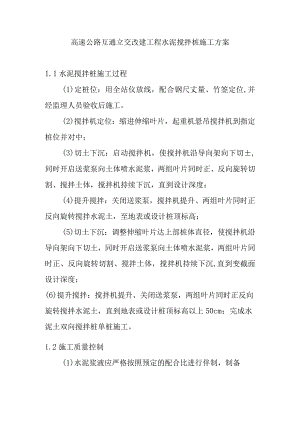

    高速公路互通立交改建工程水泥搅拌桩施工方案.docx

    高速公路互通立交改建工程水泥搅拌桩施工方案1.1水泥搅拌桩施工过程(1)定桩位:用全站仪放线,配合钢尺丈量、竹签定位,并经监理人员验收后施工。(2)搅拌机定位:缩进伸缩叶片,起重机悬吊搅拌机到指定桩位并对中;(3)切土下沉:启动搅拌机,使搅拌机沿导向架向下切±,同时开启送浆泵向土体喷水泥浆,两组叶片同时正、反向旋转切割、搅拌土体,搅拌机持续下沉,直到设计深度;(4)提升搅拌:关闭送浆泵,搅拌机提升、两组叶片同时正反向旋转搅拌水泥土,至地表或设计桩顶标高;(5)切土下沉:调整伸缩叶片达上部桩体直径,使搅拌机沿导向架向下切土,同时开启送浆泵向土体喷水泥浆,两组叶片同时正、反向旋转切割、搅拌土体,搅拌机持续下沉,直到变截面设计深度;(6)提升搅拌:搅拌机提升、关闭送浆泵,两组叶片同时正反向旋转搅拌水泥土,直到地表或设计桩顶标高以上50cm;完成水泥土双向搅拌桩单桩施工。1.2施工质量控制(1)水泥浆液应严格按照预定的配合比进行伴制,制备好的浆液不得离析、不得搁置时间过长(不超过2小时);浆液倒入时应加筛过滤,以免浆液内结块,损坏泵体;(2)泵送浆液前,管路应保持潮湿,以利于输浆。现场拌制浆液应有专人记录每根桩水泥用量,并记录送浆开始、结束时间等;(3)根据成桩试验确定的技术参数进行施工。操作人员应记录每米下沉、提升时间、送浆时间、停浆时间等;(4)供浆必须连续,拌和必须均匀,一旦因故停浆,为防止断桩或缺浆,应试搅拌机回到停浆前1米处,待恢复供浆后继续施工。如停浆时间超过3小时,为防止浆液硬结堵管,应先拆除输浆管路,清洗后备用;(5)施工中若发现喷浆量不足,需在旁边补桩1根,补桩桩长和喷浆量不得小于设计值;(6)双搅桩在地面以下2米范围内应进行二次喷浆搅拌,桩体上面50CnI以内进行人工捣实;(7)钉形桩在扩大头下Inl范围内应增加一次喷浆搅拌(喷浆量为15kgm);(8)常规桩在桩底应持续喷浆搅拌,时间不少于30秒。

    注意事项

    本文(高速公路互通立交改建工程水泥搅拌桩施工方案.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
