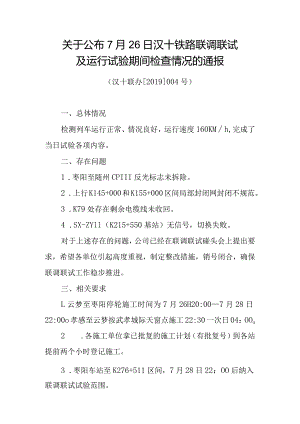

关于公布7月26日汉十铁路联调联试及运行试验期间检查情况的通报(汉十联办2019004号)一、总体情况检测列车运行正常、情况良好,运行速度160KMh,完成了当日试验各项内容。二、存在问题1 .枣阳至随州CPIII反光标志未拆除。2 .上行K145+000和K155+000区间局部封闭网封闭不规范。3 .K79处存在剩余电缆线未收回。4 .SX-ZYll(K215+550基站)无信号,切换失败。对于上述存在的问题,公司已经在联调联试碰头会上提出要求,希望各单位引起高度重视,制定整改措施,销号闭合,确保联调联试工作稳步推进。三、相关要求L云梦至枣阳停轮施工时间为7月26H20:007月28日22:00o孝感至云梦按武孝城际天窗点施工22:30一次日04:OOo2 .各施工单位拿已批复的施工计划(有批复号)到各站提前两个小时登记施工。3 .枣阳车站至K276+511区间,7月28日22:OO后纳入联调联试试验范围。4 .停轮期间所有施工上道作业由各施工单位管理层带班,监理跟班,应留下影像资料。施工作业时不得破坏既有设备,做到“工完、料净、场地清”,清场时由各单位项目经理和总监给予签认。5 .各单位上道施工时要注意保护好铁科院在沿线布点安装的设备。6 .公司要求东段包保组在停轮作业克缺期间,对现场进行检查,并于28日22:00前现场确认完毕。7 .轨道精调要以“勤检、慎修”为原则,对本次停轮上行K159÷743>K163+944、K180+456,下行K82+422、K82+424、K82+476、K108+817等几处二级分地段前后范围重点检测,一级出分地段全面排查,制定方案,抓紧整改。四、7月29日运行试验日计划(见附件)汉十公司联调联试及运行试验领导小组2019年7月26日
